当前位置:文档之家› 4.2室内采暖系统散热器及辅助设备

4.2室内采暖系统散热器及辅助设备

室内采暖系统散热器及辅助设备安装施工工艺标准

(QB-CNCEC J050402-2004)

1适用范围

本工艺标准适用于灰铸铁长翼型,圆翼型、柱型和M132型散热器组对与安装,钢制扁管型、板型、柱型和串片型散热器及辅助设备的安装工程。

2 施工准备

2.1 材料要求:

2.1.1 散热器(铸铁、钢制):散热器的型号,规格,使用压力必须符合设计要求,并有出厂合格证;

散热器不得有砂眼、对口面凹凸不平,偏口、裂缝和上下口中心距不一致等现象。翼型散热器翼片完好。

钢串片的翼片不得松动、卷曲、碰损。钢制散热器应造型美观,丝扣端正,松紧适宜,油漆完好,整组炉片不翘楞。2.1.2 散热器的组对零件:对丝、炉堵、炉补心、丝扣圆翼法兰盘、弯头、弓形弯管、短丝、三通、弯头、油任、螺栓螺母应符合质量要求,无偏扣、方扣、乱丝、断扣。丝扣端正,松紧适宜。石棉橡胶垫以1mm厚为宜(不超过

1.5mm厚),并符合使用压力要求。

2.1.3 其它材料:圆钢、拉条垫、托钩、固定卡、膨胀螺栓、钢管、冷风门、机油、铅油、麻线、防锈漆及水泥的选用应符合质量和规范要求。

2.2 作业人员要求

参加施工的工程技术人员、质量验收人员及安装工人,均应具备相应的专业资格岗位证书,特殊工种持证上岗。

2.3 主要机具:

2.3.1 机具:台钻、手电钻、冲击钻、电动试压泵、沙轮锯、套丝机。

2.3.2 工具:铸铁散热器组对架子,对丝钥匙、压力案子、管钳、铁刷子、锯条、手锤、活扳子、套丝板、自制扳手、錾子、钢锯、丝锥、煨管器、手动试压泵、气焊工具、散热器运输车等。

2.3.3 量具:水平尺、钢尺、线坠、压力表。

2.4 作业条件:

2.4.1 根据设计要求开箱核对热水器的规格型号是否正确,配件是否齐全。

2.4.2 组对场地有水源、电源。

2.4.3 铸铁散热片、托钩和卡子均已除锈干净,并刷好一道防锈漆。

2.4.4 室内墙面和地面抹完。

2.4.5 室内采暖干管、立管安装完毕,接往各散热器的支管预留管口的位置正确,标高符合要求。

2.4.6 安装地点不得堆放施工材料或其它障碍物品。

3操作工艺

3.1 工艺流程:

3.1.1 采暖系统辅助设备工艺流程:

安装准备十支座架安装T热水器设备组装T配水管路安装T管路系统试压T管路系统冲洗或吹洗T温控仪表安装—

T 管道防腐*系统调试运行- 3.1.2

散热器工艺流程:

安装 -支管安装| - |系统试压| - 刷漆

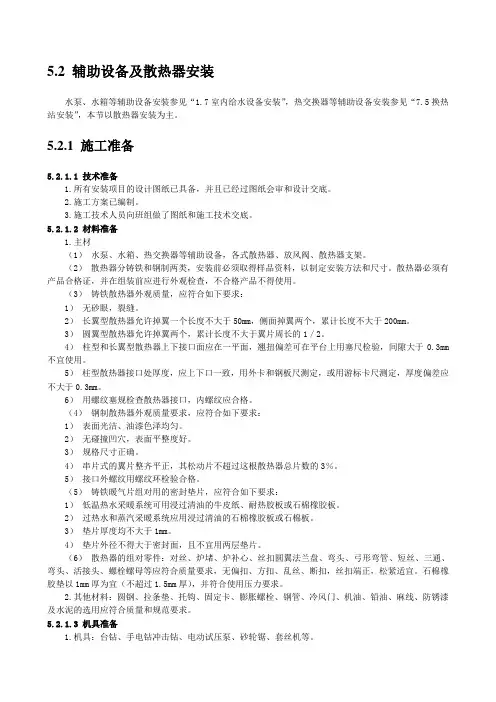

3.2 操作细则 3.2.1 散热器安装

321.1 按施工图分段分层分规格统计出散热器的组数、每组片数,列成表以便组对和安装时使用。 3.2.1.2

各种型号的铸铁柱型散热器组对:

A ) 组对前要备有散热器组对架子或根据散热器规格用

100 X 100木方平放在地上,楔四个铁桩用铅 丝将

木方绑牢加固,做成临时组对架。

B ) 组对密封垫采用石棉橡胶垫片,其厚度不超过 1.5mm 用机油随用随浸。

C ) 将散热器内部污物倒净,用钢刷子除净对口及内丝处的铁锈,正扣朝上,依次码放。

D ) 按统计表的数量规格进行组对,组对散热器片前,做好丝扣的选试。

巳组对时应两人一组摆好第一片,拧上对丝一扣,套上石棉橡胶垫,将第二片反扣对准对丝,找 正后两人各用一手扶住炉片,另一手将对丝钥匙插入对丝内径,先向回徐徐倒退, 入扣,同时缓缓均衡拧紧,照此逐片组对至所需的片数为止。

F )将组成的散热器慢慢立起,用人工或车运至集中地点。 3.2.1.3

外拉条预制、安装:

A ) 根据散热器的片数和长度,计算出外拉条长度尺寸,切断

$ 8?$ 10的圆钢并进行调直,两端 收头套

好丝扣,将螺母上好,除锈后刷防锈漆一遍。

B ) 20片及以上的散热器加外拉条,在每根外拉条端头套好一个骑码,从散热器上下两端外柱内穿 入四根拉条,每

根再套上一个骑码带上螺母;找直后用板子均匀拧紧,丝扣外露不得超过一个螺母厚度。

3.2.1.4 散热器水压试验:

A ) 将散热器抬到试压台上,用管钳子上好临时炉堵和临时补心,上好放气嘴,联接试压泵;各种 成组散热器可直

接联接试压泵。

B ) 试压时打开进水截门,往散热器内充水,同时打开放气嘴,排净空气,待水满后关闭放气嘴。

C ) 加压到规定的压力值时,关闭进水截门,持续

5分钟,观察每个接口是否有渗漏,不渗漏为合 格。

D ) 如有渗漏用铅笔做出记号,将水放尽,卸下炉堵或炉补心,用长杆钥匙从散热器外部比试,量

到漏水接口的长度, 在钥匙杆上做标记, 将钥匙从散热器对丝孔中伸入至标记处, 按丝扣旋紧的方向拧

动钥匙,使接口继续上紧或卸下换垫,如有坏片需换片。

钢制散热器如有砂眼渗漏可补焊,

返修好后再

进行水压试验,直到合格。不能用的坏片要作明显标记 (或用手锤将坏片砸一个明显的孔洞单独存放) 防止再次混入好片中误组对。

F )打开泄水阀门,拆掉临时丝绪和临时补心,泄净水后将散热器运到集中地点,补焊处要补刷二 道防锈漆。 3.2.1.5

托钩和固定卡安装:

A )柱型代腿散热器固定卡安装。从地面到散热器总高的 记,此为15片以下的双数片散热器的固定卡位置。单数片向一侧错过半片。

编制组片统计可-

外拉条预制、安装-

散热器单组水压试验

-|散热器安装-

散热器冷风门

然后再顺转,使两端

3/4画水平线,与散热器中心线交点画印

16片以上者应栽两个固定卡,高度仍在散热器

3/4高度的水平线上,从散热器两端各进去 4?6片

的地方栽入。各种柱形散热器外形尺寸

(图3.2.15(1)?(10)。

B )挂装柱型散热器:托钩高度应按设计要求并从散热器的距地高度上返

45mm 画水平线。托钩水平

位置采用画线尺来确定,画线尺横担上刻有散热片的刻度。 画线时应根据片数及托构数量分布的相应位

置,画出托钩安装位置的中心线,

挂装散热器的固定卡高度从托钩中心上返散热器总高的 3/4画水平线,

其位置与安装数量同带腿片安装。挂装柱型散热器外形尺寸见图

图3.2.15(1) 挂装柱型散热器外形尺寸

图3215(2) 挂装柱型散热器外形尺寸

(a )钢制三柱型散热器(带横水道)( b )钢制四柱型散热器(无横水道)

(c )钢制四柱型散热器(带横水道)

C ) 用錾子或冲击钻等在墙上按画出的位置打孔洞。固定卡孔洞的深度不少于

80mm 托钩孔洞的深 度

不少于120mm 现浇混凝土墙的深度为 100mm (使用膨胀螺栓应按膨胀螺栓的要求深度)。

D ) 用水冲净洞内杂物,填入 M20水泥砂浆到洞深的一半时,将固定卡、托钩插入洞内,塞紧,用 画线尺或

$ 70mm 管放在托钩上,用水平尺找平找正,填满砂浆抹平。

E ) 柱型散热器的固定卡及托构按图

3.2.15(3) 加工。托钩及固定卡的数量和位置按图

3.2.15(4) 安

装(方格代表暖气片)。

1和图2 (括号内尺寸)。

1 □

r~

TZI 皿”5■菇曲站

rzz-賓加予

四心冲「

(M

GJ 1.6/7-8V

GZl-Lfi3-a? tGZ I

l.&il XW?

图3.2.15(5) 柱型散热器卡子托钩安装

G) 用上述同样的方法将各组散热器全部卡子托钩栽好;成排托钩卡子需将两端钩、卡栽好,定点 拉线,然后再将中

间钩、卡按线依次栽好。

H) 圆翼型、长翼型及辐射对流

(FDS- I 型?川型)散热器托钩都按图3.2.15(6) 加工,翼型铸铁散 热器安装时全部使用上述托钩。 圆翼型每根用2个;

托钩位置应为法兰外口往里返 50mm 处。长翼型托钩 位置和数量按图3.2.15(7)安装。辐射对流散热器的安装方法同柱型散热器。

固定卡尺寸见图3.2.15(8)

^25X3

图 3215(3)

N [ 1 I. K I 1

3 — 8 * LLjJ-LLU I iHJ

A $2 b mTmnrp 13- IS

IS-20

I I 1 I 1 1 1 1 I 1 I I ] 1 I T I I 1 I I

* 21-25 -

*

It 至

图3.2.15(4)

托钩及固定卡的数量和位置

F) 柱型散热器卡子托钩安装见图 3.2.15(5)

MB DOO

—100

五柞=284

固定卡及托构

E F 番

L M :32即咼村Ph 配乌K 匚

VX#『 ”

It - *

固定卡的高度为散热器上缺口中心,翼型散热器尺寸见图 3215(9)。安装方法同柱型散热器。每组钢

制闭式串片型散热器及钢制板式散热器在四角上焊带孔的钢板支架,

而后将散热器固定在墙上的固定支

架上,固定支架按图3.2.15(10)加工。固定支架的位置按设计高度和各种钢制串片及板式散热器的具体 尺寸分别确定。安装方法同柱型散热器(另一种作法是按厂家带来的托钩进行安装)。

在混凝土预制墙

板上可以先下埋件,再焊托钩与固定架;在轻质板墙上,钩卡应用穿通螺栓加垫圈固定在墙上。

图3.2.15(9)

翼型散热器尺寸

I )各种散热器的支托架安装数量应符合下表

3.2.15的要求。

3.2.15

托架安装数量表

散热器类型

每组片数

固定卡(个)

下托钩(个) 合计(个)

各种铸铁及钢制柱型暖 3?12

1

2 3 气片 3?15

1

3

4 铸铁辐射器

16 ?20

2

3 5 对流散热器,M132型 21片及以上

2

4

6

铸铁圆翼型 每根散热器均按2个托钩计

各种钢制闭式散热器

高在300及以下规格焊3个固定架, 栓,>300每组4个固定螺栓

300以上焊4个固定架,w

300每组3个固定螺

各种板式散热器 每组装四个固定螺栓, (或装四个厂家生产的托钩)

注:钢制闭式散热器也可以按厂家每组配套的托架安装。

321.6 散热器安装:

A ) 将柱型散热器(包括铸铁和钢制)和辐射对流散热器的炉堵和炉补心抹油,加石棉橡胶垫后拧

□XD TipU

i

B

图3.2.15(7) 长翼型托钩位置和数量

图3.2.15(8) 固定卡尺寸 图3.2.15 (6) 散热器托钩 图3.2.15(10) 固定支架

血:

紧。

B)带腿散热器稳装。炉补心正扣一侧朝着立管方向,将固定卡里边螺母上至距离符合要求的位置,

套上两块夹板,固定在里柱上,带上外螺母,把散热器推到固定的位置,再把固定卡的两块夹板横过来放平正,用自制管扳子拧紧螺母到一定程度后,将散热器找直、找正,垫牢后上紧螺母。

C)将挂装柱型散热器和辐射对流散热器轻轻抬起放在托钩上立直,将固定卡摆正拧紧。

D)圆翼型散热器安装。将组装好的散热器抬起,轻放在托钩上找直找正。多排串联时,先将法兰

临时上好,然后量出尺寸,配管连接。

E)钢制闭式串片式和钢制板式散热器抬起挂在固定支架上,带上垫圈和螺母,紧到一定程度后找

平找正,再拧紧到位。

3.2.1.7 散热器冷风门安装

A)按设计要求,将需要打冷风门眼的炉堵放在台钻上打$ 8.4的孔,在台虎钳上用1/8 〃丝锥攻丝。

B)将炉堵抹好铅油,加好石棉橡胶垫,在散热器上用管钳子上紧。在冷风门丝扣上抹铅油,缠少

许麻丝,拧在炉堵上,用扳子上到松紧适度,放风孔向外斜45° (宜在综合试压前安装)。

C)钢制串片式散热器、扁管板式散热器按设计要求统计需打冷风门的散热器数量,在加工定货时

提出要求,由厂家负责作好。

D)钢板板式散热器的放风门采用专用放风门水口堵头,定货时提出要求。

巳圆翼型散热器放风门安装,按设计要求在法兰上打冷风门眼,作法同炉堵上装冷风门。

3.2.2 水箱安装

3.2.2.1 水箱基础或支架的位置、标高、几何尺寸验收合格后,方可将水箱就位。水箱基础表面应水

平,水箱安装后应与基础接触紧密。安装位置正确,端下平稳。

3.2.2.2 膨胀水箱接管

A)膨胀水箱的接管及管径,若设计无特殊要求,则按表 3.2.2.2规定在水箱上配管。

B)各配管的安装位置:

膨胀管:在重力循环系统中接至供水总立管的顶端。在机械循环系统中接至系统的恒压点。

循环管:接至系统定压点前2?3m水平回水干管上。以防水箱结冰。

信号检查管:接向建筑物的卫生间。

溢流管:当水膨胀使系统内水的体积超过水箱溢水管口时,水自动溢出。不能直接连接下水管。

排水管:清洗水箱及放空用。可与溢流管一起接至附近排水处。

3.2.3 水泵安装

采暖系统图画法

通过利康和崂山体育馆两个工程的锻炼,自我感觉在采暖系统上已经有了初步的认识,和独立完成系统图的能力。 一、画系统图首先你的平面图是正确的平面图(图1)中 图1平面图 管径、管线遮挡、编号等都正确的情况下,可以用天正软件自动生成系统图。然后为了出图清晰,可以将45度倾斜的管线间距拉大,一般为200(图2)即可。 图2 系统图 二、有了骨架,剩下的就是往管线上搭东西。首先是暖气片。暖气片的朝向根据平面图中一一对应来画即可。注意上供上回(图3、图4)和下供下回(图5、图6)等不同供回水方式中管线连接散热器的不同画法。

图3上供上回平面图 图4 上供上回系统图 图5下供下回平面图 图6下供下回系统图 画完暖气片的位置,不要忘记标注暖气片数(图7、图8)。 图7暖气片数平面图画法

图8系统图中暖气片数画法三、其次就是管径的标注(图9、图10)。 图9-1平面图中管径标注 图10-1系统图中管径标注

图9-2平面图中管径标注 图10-2系统图中管径标注 图9-3平面图中管径标注 图10-3系统图中管径标注 图9-4平面图中管径标注

图10-4系统图中管径标注 四、接下来就是坡度的标注,水汽同向i=0.003,水汽逆向i=0.005,可是在图中并不需要标出具体的数字。只需标出所坡的方向就够了。 平面图中和系统图中的画法也是不一样的(图11、图12)。 图11平面图中坡度画法 图12系统图中坡度画法 尽量是45度倾斜并且箭头在同一条45度直线上。 五、自动排气阀 有了坡度自然要有排气阀,需要有引出标注标明排气阀的型号。在平面图中不好看出自动排气阀的作用,但在系统图中一目了然,可以直观看出系统的最高点。另外,如果出现如图15的情况,立管底部需要加泄水丝堵。画法如下图所示。

散热器采暖施工方案

定位画线→干管支架安装→干管、主立管安装→隐蔽管道→水压试验、保温及验收→立管支架和套管理→分立管安装→散热器组对试压及就位安装→散热器支管安装→系统试压、清洗、调试及验收→管道系统防腐涂漆 (1)、定位画线 材料:钢钎、尼龙绳等。 工具:水准仪、塑料管、水平尺、钢卷尺、红蓝铅笔等。 按施工图纸和已经审批的施工方案,绘制施工简图,其内容包括:管道的位置和走向、始末端和拐弯点的坐标和标高; 管段长度、管径、变径位置和规格;预留口尺寸、位置和方向;管道坡向;阀门位置、规格型号和方向;支架位置;补偿器安装位置、规格型号等。 按照施工简图确定的管道走向、标高和建筑轴线,用水准 仪或透明塑料管灌水(应把管内的空气排净,以免有气泡影响准确度)。在墙、柱上找出水平点定位,再按管道坡度,经打钢钎挂线,定出管道安装中心线即管道支架安装基准线。 (2)、干管支架安装 材料:成品支架、水泥、电焊条、螺栓等。 工具:电焊机、钢卷尺、电锤、手锤、扁钎、活扳手等。 依据基准线及管道的规格和管道支架间距来确定支架位置。 支架安装前应对制作好的支架进行除锈及清理焊渣,再刷 防锈漆两遍(刷第二遍时应在第一遍防锈漆外表面干燥后进

行,埋入墙内部分可不刷防锈漆)。 埋入式支架安装:按照支架位置在墙、板打洞,孔洞的深 度应不小于150mm,孔洞直径应比支架燕尾处大20mm。埋设支 架前应把孔洞清理干净、湿润,用M10水泥沙浆堵洞,洞内的沙浆应饱满,支架埋入墙内的深度不小于120mm(可先将洞内 填满沙浆,再插入支架,填满抹平),埋设的支架应养护72h 后方可承托管道。 焊接式支架安装:按照预埋铁件的位置,将铁件表面清理 干净,依据基准线把支架焊接位置画在预埋铁件上,然后找准 位置把支架先点焊在铁件上,经校对无误后,再把支架焊牢。 包柱式支架安装:依据基准线,按支架的形式,用长螺栓 将支架紧固在混泥土柱上,紧固螺栓时应边紧固边调整支架的 高度和水平度。 (3)、干管、主立管安装 材料:管材、电焊条、氧气、乙炔气等。 工具:切割机、电焊机、乙炔焊、套丝机、管钳、活扳手、 角尺、钢卷尺、线坠等。 埋设的支架达到强度后,可进行干管安装,地沟入口的始 端应安装法兰阀。干管安装前应对照施工图对分立管进行定 位,依据各段长度进行下料,按翻样图要求的各种部件和管段 已加工制作完毕,并适当的组装在一起,此时就可以进行安装 就位。 采暖管道在地沟敷设时,供水或供汽管应设在水流前进方 向的右侧,左侧为回水管道,两管之间应顺直、相互平行,两 管之间的间距应根据保温层厚度确定。 采暖主立管和干管的分支与变径连接时应避免采用T形 连接。当干管与分支管处同一平面水平连接时,分支干管应用

室内采暖工程施工方案完整版

室内采暖工程施工方案 HEN system office room 【HEN16H-HENS2AHENS8Q8-HENH1688】

海洋新城花园11#住宅楼 建筑采暖工程施工方案 编制: 审核: 批准: 日期: 三门峡海洋建筑工程有限公司第三项目部 室内采暖管道安装分项工程 一、材料要求: 1、管材必须有出厂合格证,检测报告; 2、管材不得弯曲、生锈。无毛刺、重皮及凸凹不平现象; 3、管件无偏扣、方扣、乱扣、断丝和角度不准确现象; 4、阀门铸造规矩、无毛刺、裂纹,开关灵活严密、直度和角 度正确; 二、作业条件: 1、干管安装:位于地沟内管道应把地沟内的杂物清理干净, 安装好托吊卡架,未封地沟前进行安装;位于地下和楼层 的干管应在结构封顶后进行安装; 2、立管安装必须在确定地面标高后进行; 3、支管安装必须在墙面抹灰后进行; 三、操作工艺:

1、主体结构施工程中,密切配合土建做好预留洞工作,预留 洞的大小应比管外径大50mm。各立管安装前应上下拉通 线,对预留洞校正。 2、支架安装:支架的埋设应在安装前进行。支架的间距按表 6-1设置; 3、当管径DN>32mm,宜采用焊接或法兰连接,当≤32mm,宜采用 螺纹连接。焊接时,焊缝应光滑无焊渣。转角处应用钢管 煨弯,不宜用冲压弯头;采用法兰连接时,对接应平行、 紧密,法兰与中心线垂直,螺母在同侧,衬垫材质符合要 求,无双层。 4、管道穿过墙壁和楼板,应设置套管。安装在楼内套管,其 顶部应高出地面20mm,卫生间应高出50mm,当地面为毛地面时,应考虑饰面的厚度,底部应于板底平。安装在墙壁 内套管,其两端应于饰面平。制作套管时,可将套管割成 两部分,保证与饰面平,套管与管道的间隙4-5mm; 5、安装DN≤32 mm不保温采暖单立管时,平面坐标宜控制在 50mm左右。双里管时,两管中心应为80mm,热管或汽管应在两侧。散热器立管与支管相交,立管应煨弯绕过支管; 6、管道从门窗或洞口、梁、柱、等绕过,其处应高于或底于 管道水平走向,在其最高点装排汽装置,最低点装泄水装 置;

4.2室内采暖系统散热器及辅助设备
