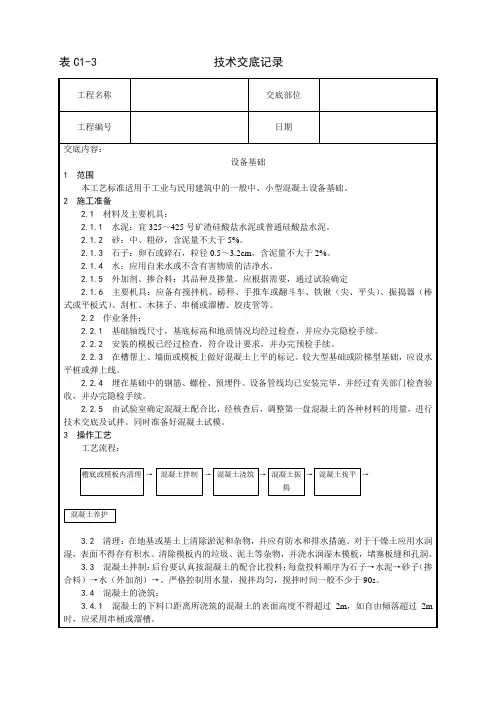

1 范畴

本工艺标准适用于工业与民用建筑中的一样中、小型混凝土设备基础。

2 施工预备

2.1材料及要紧机具:

2.1.1水泥:宜325~425号矿渣硅酸盐水泥或一般硅酸盐水泥。

2.1.2砂:中、粗砂,含泥量不大于5%。

2.1.3石子:卵石或碎石,粒径0.5~

3.2cm,含泥量不大于2%。

2.1.4 水:应用自来水或不含有害物质的洁净水。

2.1.5外加剂、掺合料:其品种及掺量。应依照需要,通过试验确定

2.1.6要紧机具:应备有搅拌机、磅秤、手推车或翻斗车、铁锹(尖、平头)、振捣器(棒式或平板式)、刮杠、木抹子、串桶或溜槽、胶皮管等。

2.2作业条件:

2.2.1基础轴线尺寸,基底标高和地质情形均通过检查,并应办完隐检手续。

2.2.2安装的模板差不多过检查,符合设计要求,并办完预检手续。

2.2.3在槽帮上、墙面或模板上做好混凝土上平的标记。较大型基础或阶梯型基础,应设水平桩或弹上线。

2.2.4埋在基础中的钢筋、螺栓、预埋件、设备管线均已安装完毕,并通过有关部门检查验收,并办完隐检手续。

2.2.5由试验室确定混凝土配合比,经核查后,调整第一盘混凝土的各种材料的用量,进行技术交底及试拌。同时预备好混凝土试模。

3 操作工艺

工艺流程:

3.2清理:在地基或基土上清除污泥和杂物,并应有防水和排水措施。关于干燥土应用水润湿,表面不得存有积水。清除模板内的垃圾、泥土等杂物,并浇水润湿木模板,堵塞板缝和孔洞。

3.3混凝土拌制:后台要认真按混凝土的配合比投料;每盘投料顺序为石子→水泥→砂子(掺合料)→水(外加剂)→。严格操纵用水量,搅拌平均,搅拌时刻一样许多于90s。

3.4混凝土的浇筑:

3.4.1混凝土的下料口距离所浇筑的混凝土的表面高度不得超过2m,如自由倾落超过2m时,应采纳串桶或溜槽。

3.4.2混凝土的浇筑应分层连续进行,一样分层厚度为振捣器作用部分长度的1.25倍,最大厚度不超过50cm。

3.4.3用插入式振捣器应快插慢拔,插点应平均排列,逐点移动,顺序进行,不得遗漏,做到振捣密实。移动间距不大于振捣棒作用半径的1.5倍。振捣上一层时,应插入下层5cm,以排除两层间的接缝。平板振捣器的移动间距,应能保证振捣器的平板覆盖已振捣的边缘。

3.4.4混凝土不能连续进行浇筑时,假如超过2h以上,应按设计要求和施工规范的规定留置施工缝。

3.4.5浇筑混凝土时,应经常注意观看模板、支架、螺栓、管道和预留孔洞、预埋件有无走动情形,当发觉有变形或位移时,应赶忙停止浇筑,并及时修整和加固模板,完全处理好后,再连续浇筑混凝土。

3.4.6混凝土振捣密实后,表面应用木杠刮平,木抹子搓平。

3.4.7混凝土的养护:混凝土浇筑搓平后,应在12h左右加以覆盖和洒水,浇水的次数应能保持混凝土有足够的润湿状态。养护期一样许多于7昼夜。

3.4.8雨、冬期施工时,露天浇筑混凝土应编制季节性施工方案,采取有效地措施,确保混凝土的质量,否则不得任意施工。

4 质量标准

4.1保证项目:

4.1.1混凝土所用的水泥、骨料、水、外加剂等必须符合施工规范和有关标准的规定。

4.1.2混凝土的配合比、原材料计量、搅拌、养护和施工缝处理,必须符合施工规范的规定。

4.1.3评定混凝土强度的试块,必须按《混凝土强度检验评定标准》(GBJ107—87)的规定取样、制作、养护和试验,其强度必须符合施工规范的规定。

4.2差不多项目:

4.2.1混凝土应振捣密实。蜂窝面积一处不大于400cm2,,累计不大于800cm2,无孔洞。

4.2.2无缝隙无夹渣层。

4.2.3基础表面有坡度时,坡度应正确,无倒坡现象。

4.3承诺偏差项目,见表2-13。

5 成品爱护

5.1要保证钢筋、预埋件、预埋螺栓、孔洞和线管的位置正确,不得撞碰。

5.2不得用重物冲击模板,不准在吊帮的模板上支搭脚手板,保证模板的牢固和严密。

5.3侧面模板应在混凝土强度能保证其棱角不因拆模,而受损坏时,方可拆模。

5.4在已浇筑的混凝土强度达到1.2MPa以上时,方可在其上来往行走和进行上部施工。

5.5在混凝土运输时,应爱护好设备管线、门口预留孔洞,不得碰撞损坏。

5.6较大的设备基础超过相邻建筑物基础深度时,应有妥善的爱护措施或方案。

5.7基础内应依照设计要求预留孔洞,安装螺栓、预埋件均不得遗漏。以幸免后剔凿基础混凝土。

5.8夜间施工时,应合理安排施工顺序,要配备足够的照明,防止混凝土配合比过磅混凝土设备基础承诺偏差表2-13

不准,防止碰撞各种管线、模板、预埋件等及现场设施等。

5.9冬期施工时,混凝土表面应覆盖保温材料,防止混凝土受冻。

6 应注意的质量问题

6.1混凝土不密实:由于下料过厚,振捣不实或漏振、吊帮模板根部砂浆涌出等缘故,造成蜂窝、麻面或孔洞;拆模过早,混凝土浆粘在模板上,也会造成麻面。

6.2混凝土表面不平、标高不准、尺寸增大:由于水平标志线或小木橛不准,操作时未认真找平,混凝土多铺过厚、少铺过薄等缘故造成。

6.3基础轴线位移,螺栓孔洞,隔板位移:要紧是预埋件固定措施不当,或浇筑混凝土时碰撞、振捣棒插入不准而造成。

6.4露筋:钢筋的垫块漏放或位移,钢筋紧贴模板或振捣不实、漏振,均会造成露筋。

6.5缝隙夹渣:施工缝处混凝土结合不行有杂物,要紧是未认真清理施工缝所致。

6.6不规则裂缝:基础过大,内部由于水化热产生温度应力,上下层混凝土结合不行,养护不够,或过早拆模等缘故造成。

7 质量记录

本工艺标准应具备以下质量记录

7.1水泥的出厂证明及复验证明。

7.2模板的标高、轴线、尺寸和预检记录。

7.3混凝土应有试配申请单和试验室签发的配合比通知单。

7.4混凝土试块28d标养抗压强度试验报告。商品混凝土应有出厂合格证。

7.5预埋件、螺栓、锚板等的产品合格证。

设备基础施工工艺标准 (208-1996)(完整版)

设备基础施工工艺标准(208-1996) 范围 本工艺标准适用于工业与民用建筑中的一般中、小型混凝土设备基础。 施工准备 2.1 材料及主要机具: 2.1.1 水泥:宜325~425号矿渣硅酸盐水泥或普通硅酸盐水泥。 2.1.2 砂:中、粗砂,含泥量不大于5%。 2.1.3 石子:卵石或碎石,粒径0.5~ 3.2cm,含泥量不大于2%。 2.1.4 水:应用自来水或不含有害物质的洁净水。 2.1.5 外加剂、掺合料:其品种及掺量。应根据需要,通过试验确定 2.1.6 主要机具:应备有搅拌机、磅秤、手推车或翻斗车、铁锹(尖、平头)、振捣器(棒式或平板式)、刮杠、木抹子、串桶或溜槽、胶皮管等。 2.2 作业条件: 2.2.1 基础轴线尺寸,基底标高和地质情况均经过检查,并应办完隐检手续。 2.2.2 安装的模板已经过检查,符合设计要求,并办完预检手续。 2.2.3 在槽帮上、墙面或模板上做好混凝土上平的标记。较大型基础或阶梯型基础,应设水平桩或弹上线。 2.2.4 埋在基础中的钢筋、螺栓、预埋件、设备管线均已安装完毕,并经过有关部门检查验收,并办完隐检手续。 2.2.5 由试验室确定混凝土配合比,经核查后,调整第一盘混凝土的各种材料的用量,进行技术交底及试拌。同时准备好混凝土试模。 操作工艺 3.1 工艺流程: 槽底或模板内清理→混凝土拌制→混凝土浇筑→混凝土振捣→混凝土找平→混凝土养护 3.2 清理:在地基或基土上清除淤泥和杂物,并应有防水和排水措施。对于干燥土应用水润湿,表面不得存有积水。清除模板内的垃圾、泥土等杂物,并浇水润湿木模板,堵塞板缝和孔洞。 3.3 混凝土拌制:后台要认真按混凝土的配合比投料;每盘投料顺序为石子→水泥→砂子(掺合料)→水(外加剂)→。严格控制用水量,搅拌均匀,搅拌时间一般不少于90s。 3.4 混凝土的浇筑: 3.4.1 混凝土的下料口距离所浇筑的混凝土的表面高度不得超过2m,如自由倾落超过2m时,应采用串桶或溜槽。 3.4.2 混凝土的浇筑应分层连续进行,一般分层厚度为振捣器作用部分长度的1.25倍,最大厚度不超过50cm。 3.4.3 用插入式振捣器应快插慢拔,插点应均匀排列,逐点移动,顺序进行,不得遗漏,做到振捣密实。移动间距不大于振捣棒作用半径的1.5倍。振捣上一层时,应插入下层5cm,以消除两层间的接缝。平板振捣器的移动间距,应能保证振捣器的平板覆盖已振捣的边缘。 3.4.4 混凝土不能连续进行浇筑时,如果超过2h以上,应按设计要求和施工规范的规定留置施工缝。

纤瓷板施工工艺流程

纤瓷板施工工艺流程 地铁五号线车站出入口通道墙面的装饰材料,采用山东淄博德惠来装饰瓷板有限公司研制开发的“薄斯美”纤维陶瓷装饰板。 纤维陶瓷装饰板(简称“纤瓷板”)是由该公司于2003年推出并应用于建筑行业。2006年在北京市地铁五号线地铁站的装修中,被大量应用于墙面装饰。 在建筑装饰行业中,有很多新材料出现,在没被广泛推广使用前,很多业内人士对它也是很陌生的。我们有幸参加了地铁工程建设,接触了这种新材料,下面就这种材料及其施工工艺和我们在施工过程中的一些体会做以介绍。 纤瓷板规格:湿贴板规格:1000×2000×4 7.5kg/m2 干挂板(实际为纤瓷板+背衬板<同等材质基层板>组合成复合板)规格:1000×2000×13 一、墙面湿贴纤瓷板: (一)机具材料准备: 手提式平板震动器、齿形抹刀、电动切割机、吸盘、搅拌器、铁桶、皮锤、线锤、靠尺 纤瓷板、专用粘合剂、水 施工工艺流程: 基层处理→贴灰饼→抹底层砂浆→弹线放样→ 搅拌粘合剂→抹粘合剂→贴合安装→勾缝及清洁 (二)操作工艺: 基体为混凝土墙(砖墙、水泥板墙)面时的操作方法: 1.基层处理:将凸出墙面的混凝土剔平,对于基体混凝土表面很光滑的要凿毛,或用可掺界面剂胶的水泥细砂浆做小拉毛墙,也可刷界面剂、并浇水湿润基层。 2.20mm厚1:2水泥砂浆打底,应分层分遍抹砂浆,随抹随刮平抹实,用木抹搓毛。

墙面平整度误差不大于2mm、垂直度误差不大于2mm 。 3.待基层灰干透时,按图纸要求,纤瓷板规格及结合实际条件进行排板、弹线。 4.排板:根据大样图及墙面尺寸进行横竖向排板,以保证面板缝隙均匀,符合设计图纸要求,注意大墙面、柱子和垛子要排整板,以及在同一墙面上的横竖排列。非整板行应排在次要部位,如窗间墙或阴角处等。但亦注意一致和对称。如遇有突出的卡件,应用整板套割吻合,不得用非整板随意拼凑镶贴。 5.垫底尺、计算准确最下一皮纤瓷板下口标高,底尺上皮一般比地面低1cm左右,以此为依据放好底尺,要水平、安稳。 6.选板:面板镶贴前,应挑选颜色、规格一致的板。 7.搅拌粘合剂:搅拌时要按水与粘合剂1:3.5混合比例配比,并充分搅拌,不可太湿、太干或搅拌不均匀。粘合剂要随用随时搅拌,搅拌后要一次用完,放置不可超过4小时,更不可把凝固的粘合剂重新搅拌使用。 8.粘贴面板:面板竖向密拼,横向分10mm的缝,嵌分隔条。粘贴应自下而上进行。在墙面和纤瓷板背面各抹3-5mm厚的粘合剂,并用齿形抹刀刮成均匀的条齿状,墙面的条齿状与瓷砖背面的条齿状要呈交叉状,以求最佳粘合强度,并随时用靠尺检查平整度,同时保证缝隙宽度一致。 9.抹好粘合剂后,便可粘合安装,用吸盘吸住瓷板正面,再手抓吸盘按顺序把瓷板贴合到墙上。定位好后,用振动器从中间部位向四周移动振实,使贴合更紧密。 10.贴完经自检无空鼓、不平、不直后,要立即把缝内的粘合剂清理干净。用502胶临时粘合固定,24小时后,把缝内的502胶清理干净,再用专用钩缝剂钩缝,用布将缝的素浆擦匀,砖面擦净。 基层为铁板材质时的操作方法: 这种情况,基层已做过防锈处理,在纤瓷板背后四边延边粘薄型双面贴,然后在板中

桩基础施工工艺大全

桩基础施工工艺大全 常用的桩基础通常可分为沉入桩基础和灌注桩基础,按成桩施工方法又可分为: 沉入桩、钻孔灌注桩、人工挖孔桩; 本条文简要介绍施工方法及其机械设备选择要点。 一、沉入桩基础 常用的沉入桩有钢筋混凝土桩、预应力混凝土桩和钢管桩。 注:什么是沉入桩? 沉入桩,是靠桩锤的冲击能量将预制桩打(压)入土中,使土被压挤密实,以达到加固地基的作用。沉入桩所用的基桩主要为预制的钢筋混凝土桩和预应力混凝土桩。沉入桩的施工方法主要有:锤击沉桩、振动沉桩、射水沉桩、静力压桩以及钻孔埋置桩等。 (一)准备工作

1.沉桩前应掌握工程地质钻探资料、水文资料和打桩资料。 2.沉桩前必须处理地上(下)障碍物,平整场地,并应满足沉桩所需的地面承载力。 3.应根据现场环境状况采取降噪声措施;城区、居民区等人员密集的场所不应进行沉桩施工。 4.对地质复杂的大桥、特大桥,为检验桩的承载能力和确定沉桩工艺应进行试桩。 5.贯人度应通过试桩或做沉桩试验后会同监理及设计单位研究确定。 6.用于地下水有侵蚀性的地区或腐蚀性土层的钢桩应按照设计要求做好防腐处理。 (二)施工技术要点 1.预制桩的接桩可采用焊接、法兰连接或机械连接,接桩材料工艺应符合规范要求。

2.沉桩时,桩帽或送桩帽与桩周围间隙应为5~lOmm;桩锤、桩帽或送桩帽应和桩身在同一中心线上;桩身垂直度偏差不得超过0.5%。 3.沉桩顺序:对于密集桩群,自中间向两个方向或四周对称施打;根据基础的设计标高,宜先深后浅;根据桩的规格,宜先大后小,先长后短。 锤击过程应采用重锤低击。 4.施工中若锤击有困难时,可在管内助沉。 5.桩终止锤击的控制应以控制桩端设计标高为主,贯人度为辅。 6.沉桩过程中应加强邻近建筑物、地下管线等的观测、监护。 注:什么是桩帽? 桩帽是为了防止打入桩桩头被打坏而使用的一种施工设施,不属于建筑结构范围。 在桩基施工时为了保护桩不被打坏安装上桩帽主要起保护作用。桩帽一般的材料是采用抗冲击强的钢材制成。

设备基础施工工艺标准

设备基础施工工艺标准 1 范围 本工艺标准适用于工业与民用建筑中的一般中、小型混凝土设备基础。 2 2 施工准备 2.1 材料及主要机具: 2.1.1 水泥:宜325~425号矿渣硅酸盐水泥或普通硅酸盐水泥。 2.1.2 砂:中、粗砂,含泥量不大于5%。 2.1.3 石子:卵石或碎石,粒径0.5~ 3.2cm,含泥量不大于2%。 2.1.4 水:应用自来水或不含有害物质的洁净水。 2.1.5 外加剂、掺合料:其品种及掺量。应根据需要,通过试验确定。 2.1.6 主要机具:应备有搅拌机、磅秤、手推车或翻斗车、铁锹(尖、平头)、振捣器(棒式或平板式)、刮杠、木抹子、串桶或溜槽、胶皮管等。 2.2 作业条件: 2.2.1 基础轴线尺寸,基底标高和地质情况均经过检查,并应办完隐检手续。 2.2.2 安装的模板已经过检查,符合设计要求,并办完预检手续。 2.2.3 在槽帮上、墙面或模板上做好混凝土上平的标记。较大型基础或阶梯型基础,应设水平桩或弹上线。 2.2.4 埋在基础中的钢筋、螺栓、预埋件、设备管线均已安装完毕,并经过有关部门检查验收,并办完隐检手续。 2.2.5 由试验室确定混凝土配合比,经核查后,调整第一盘混凝土的各种材料的用量,进行技术交底及试拌。同时准备好混凝土试模。 3 操作工艺

3.1 工艺流程: 槽底或模板内清理混凝土拌制混凝土浇筑 混凝土振捣混凝土找平混凝土养护 3.2 清理:在地基或基土上清除淤泥和杂物,并应有防水和排水措施。对于干燥土应用水润湿,表面不得存有积水。清除模板内的垃圾、泥土等杂物,并浇水润湿木模板,堵塞板缝和孔洞。 3.3 混凝土拌制:后台要认真按混凝土的配合比投料;每盘投料顺序为石子→水泥→砂子(掺合料)→水(外加剂)→。严格控制用水量,搅拌均匀,搅拌时间一般不少于90s。 3.4 混凝土的浇筑: 3.4.1 混凝土的下料口距离所浇筑的混凝土的表面高度不得超过2m,如自由倾落超过2m时,应采用串桶或溜槽。 3.4.2 混凝土的浇筑应分层连续进行,一般分层厚度为振捣器作用部分长度的1.25倍,最大厚度不超过50cm。 3.4.3 用插入式振捣器应快插慢拔,插点应均匀排列,逐点移动,顺序进行,不得遗漏,做到振捣密实。移动间距不大于振捣棒作用半径的1.5倍。振捣上一层时,应插入下层5cm,以消除两层间的接缝。平板振捣器的移动间距,应能保证振捣器的平板覆盖已振捣的边缘。 3.4.4 混凝土不能连续进行浇筑时,如果超过2h以上,应按设计要求和施工规范的规定留置施工缝。 3.4.5 浇筑混凝土时,应经常注意观察模板、支架、螺栓、管道和预留孔洞、预埋件有无走动情况,当发现有变形或位移时,应立即停止浇筑,并及时修整和加固模

室内装饰装修工程施工方法与技术措施

室内装饰装修工程施工方法与技术措施 1室内装修工程概况 本工程室内装饰装修工程包括首层、二层、的室内装修工程。 主要装修项目有:地砖地面、磨光花岗石地面、双层软木地板地面(五龙骨)、防静电活动架空地板地面、橡胶板地面、乳胶漆、地砖踢脚、花岗石板踢脚、硬木踢脚、地砖踢脚。 2装修主要施工工艺 2.1室内测量放线施工工艺 (1)施工流程 (2)操作要点 序号施工主要步骤测量放线施工工艺要点 1 主控轴线弹设 轴线基准控制点,用经纬仪检查各点间的角度和距离关系,确定控制点是否投测正确。根据主控点弹出主控轴线,然后依据控制点与轴线的尺寸关系加密其他轴线。 2 基层龙骨 控制线 ①在基层控制线弹设之前应对底层平整度、尺寸大小、 安装误差进行复核。对基层偏差较大的部位须通过基层龙 骨移位调整过来。 ②墙面基层控制线通过基准线用激光投线仪投射到相 对的墙面或柱子上。 ③吊顶和地面的基层控制线用水准仪和钢尺从标高控 制线根据空间关系引出控制线基准点,然后拉线在墙面弹 出控制线。 引射控制点主控轴线弹设标高控制线弹设基层控制线弹设 饰面控制线弹设弹线分格

3 饰面控制线 饰面控制线的弹设与基层龙骨控制线的弹设方法一 致。 3厕浴等区域防水施工工艺 3.1施工流程 (1)施工流程图 (2)操作要点 序号施工主要步骤室内装修防水施工工艺要点 1清扫基层 铲除找平层上的灰皮除掉,用扫帚将尘土清扫干净,尤其是管根、地漏和排水口等部位要仔细清理。如有油污时,应用钢丝刷和砂纸刷掉。表面必须平整,凹陷处要用1∶3水泥砂浆找平。 2涂刷底胶 将聚氨酯甲、乙两组份和二甲苯按1∶1.5∶2的比例(重量比)配合搅拌均匀,即可使用。用滚动刷或油漆刷蘸底胶均匀地涂刷在基层表面,不得过薄也不得过厚,涂刷量以0.2kg/m2左右为宜。涂刷后应干燥4h以上,才能进行了一工序的操作。 3细部附加层 将聚氨酯涂膜防水材料按甲组份∶乙组份=1∶1.5的比例混合搅拌均匀,用油漆刷蘸涂料在地漏、管道根、阴阳角和出水口等容易漏水的薄弱部位均匀涂刷,不得漏刷(地面与墙面交接处,涂膜防水拐墙上做100mm高)。 4第一层涂膜 将聚氨酯甲、乙两组份和二甲苯按1∶l.5∶0.2的比例(重量比)配合后,倒入拌料桶中,用电动搅拌器搅拌均匀(约5min),用橡胶刮板或油漆刷刮涂一层涂料,厚度 基层处理涂刷底胶底部附加层第一层涂膜第二层涂膜第三层涂膜蓄水试验保护层施工

斩假石工程施工工艺标准

斩假石工程施工工艺标准 斩假石工程施工工艺标准 1.适用范围: 本节适用于内外墙面斩假石工程。 2材料要求: 2.1水泥:PS32.5号普通硅酸盐水泥(或32.5号白水泥)。应有出厂证明或复试单,当出厂直过三个月按试验结果使用。 2.2砂子:粗砂或中砂,使用前要过筛。砂的含泥量不超过5%。不得含草根等杂物。对含泥量应定期试验。 2.3石渣;小八厘(粒径在4mm以下),应坚硬、耐光。 2.4108胶和矿物颜料,颜料应耐碱、耐光等。 3主要机具(工具): 3.1 主要机具:砂浆搅拌机、磅秤。 3.2主要工具:铁板、孔径5mm筛子、手推车、大桶、喷壶、灰槽、水勺、平锹、托灰板、木抹子、铁抹子、阴阳角抹子、单刃斧或多刃斧、钢丝刷、铁制水平尺、钢卷尺、方尺、靠尺、米厘条、笤帚、大杠、中杠、小杠、小白线、粉钱包、线坠、钢筋卡子、锤子、錾子、钉子、胶鞋、工具袋等。 4作业条件: 4.1做斩假石前首先要办好结构验收手续,少数工种(水、电、通风、设备安装等)应做在前面,水电源齐备。 4.2做台阶、门窗套时,要把门窗框立好并固定牢固,把框的边缝塞实。特别是铝合金门窗框,宜粘贴保护膜,并按设计要求的材料嵌塞好边缝,预防污染和锈蚀。 4.3 按照设计图纸的要求,弹好水平标高线和柱面中心线,并提前支搭好脚手架(应搭双排架,其横竖杆及支杆等应离开墙面和门窗口角150-200mm。架子的步高要符合施工要求)。 4.4墙面基层清理干净,堵好脚手眼,窗台、窗套等事先砌好。 4.5石渣用前要过筛,除去粉末、杂质、清洗干净备用。 5 施工工艺: 5.1工艺流程: 基层处理--吊垂直、套方、找规矩--贴灰饼--抹底层砂浆--抹面层石渣--浇水养护--弹线--剁石 5.2 操作工艺: 5.2.1 基层处理:首先将凸出墙面的混凝土或砖剔平,对大钢模施工的混凝土墙面应凿毛,并用钢丝刷处理一遍,再浇水湿润。如果基层混凝土表面很光滑,亦可采用如下的“毛化处理”办法,即先将表面尘土、污垢清扫干净,用10%的火碱水将板面的油污刷掉,随即用水将碱液冲净、晾干。然后用1:1水泥细砂浆内掺用水量20%的108胶,喷或用笤帚将砂浆甩到墙上,其甩点要均匀,终凝后浇水养护,直至水泥砂浆疙瘩全部粘到混凝土上,并有较高的强度(用手掰不动)为止。 5.2.2吊垂直、套方、找规矩、贴灰饼;根据图纸的要求,把设计需要做斩假石的墙面,柱面中心线和四周大角及门窗角,用线附吊直线,横线则以楼层为水平基线或+50cm标高线交圈控制。每层交底时则以此作为基准点进行冲筋、套方、找规矩,贴灰饼,以便控制底层灰厚,做到横平竖直。同时要注意找好突出檐口、腰线、窗台、雨篷及台阶等饰面的流水坡度。 5.2.3抹底层砂浆;结构面提前浇水湿润,先刷一道掺水量10%的108胶的水泥素浆,

设备基础施工方案

110千伏沥窖变电站#3变扩建工程地基与基础分部工程施工方案 工程名称:110千伏沥窖变电站#3变扩建工程 工程地点:广州市海珠区沥窖村110千伏沥窖变电站内施工单位:广州市电力工程有限公司 编制单位:广州市电力工程有限公司 项目负责人: 编制人:邱玉彬编制日期:2007年12月14日审批负责人:审批日期:

目录 一、工程概况及特点 (3) 二、施工准备 (3) 三、施工总体安排 (5) 四、主要工序的施工方法 (5) 五、各项施工资源计划 (11) 六、施工质量保证措施 (11) 七、消除质量通病的具体措施 (13) 八、施工安全措施 (14)

一、工程概况及特点 1.1 工程概况 本工程地基与基础工程主要包括如下项目:避雷器支架及基础1组、电容式电压互感器支架及基础3个、隔离开关支架及基础3组、电流互感器基础1组、断路器基础1座、110kV中间构架及基础1组、旁路母线构架及基础2组、端子箱基础1个、#3主变压器基础1个、#3主变构架及基础1组、中性点支架及基础1个、母线桥支架及基础4个、#3主变防火墙1道;户外电容器基础6组、配电室1间、400*400电缆沟65m、800*800电缆沟60m、2*1200*1000电缆沟75m及部分200*200电缆沟等。 1.2工程特点 本期扩建工程均近距离带电设备,施工时应在确保安全的情况下进行施工。 工程10千伏配电室、主变基础构架及电容器设备基础采用φ500水泥搅拌桩对地基进行处理加固,其余设备基础采取换土处理,换填3:7砂石1米厚;2*1200*1000电缆沟底换填块石基础500厚;400*400电缆沟、800*800电缆沟沟底换填3:7砂石500厚。水泥搅拌桩使用的固化剂为普通硅酸盐水泥,强度等级为32.5R,掺入量为15%。具体施工方法另详水泥搅拌桩专项施工方案。 二、施工准备 2.1 技术准备 1、组织施工技术人员熟悉图纸、施工工艺及有关技术规范,了解设计要 求达到的技术标准、明确工艺流程。 2、将编制好且通过审批的《施工方案》作为作业指导书,与施工人员进

桩基础施工工艺流程

工作行为规范系列 桩基础施工工艺流程(标准、完整、实用、可修改)

编号:FS-QG-12350桩基础施工工艺流程 Pile foundation construction process 说明:为规范化、制度化和统一化作业行为,使人员管理工作有章可循,提高工作效率和责任感、归属感,特此编写。 桩基础施工工艺流程 1、桩机就位→起吊预制桩→稳桩→打桩→接桩→送桩→中间检查验收→移桩机至下一个桩位 2、桩机就位:打桩机就位时,应对准桩位,保证垂直稳定,在施工中不发生倾斜、移动。 3、起吊预制桩:先拴好吊桩用的钢丝绳和索具,然后应用索具捆住桩上端吊环附近处,一般不宜超过30cm,再起动机器起吊预制桩,使桩尖垂直对准桩位中心,缓缓放下插入土中,位置要准确;再在桩顶扣好桩帽或桩箍,即可除去索具。 4、稳桩:桩尖插入桩位后,先用较小的落距冷锤1~2次,桩入上一定深度,再使桩垂直稳定。10m以内短桩可目测或用线坠双向校正;10m以上或打接桩必须用线坠或经纬仪双向校正,不得用目测。桩插入时垂直度偏差不得超过0.5%。

桩在打入前,应在桩的侧面或桩架上设置标尺,以便在施工中观测、记录。 5、打桩:用落锤或单动锤打桩时,锤的最大落距不宜超过1.0m。;用柴油锤打桩时,应使锤跳动正常。打桩宜重锤低击,锤重的选择应根据工程地质条件、桩的类型、结构、密集程度及施工条件来选用。打桩顺序根据基础的设计标高,先深后浅;依桩的规格宜先大后小,先长后短。由于桩的密集程度不同,可自中间向两个心向对称进行或向四周进行;也可由一侧向单一方向进行。 6、接桩:在桩长不够的情况下,采用焊接接桩,其预制桩表面上的预埋件应清洁,上下节之间的间隙应用铁片垫实焊牢;焊接时,应采取措施,减少焊缝变形;焊缝应连续焊满。接桩时,一般在距地面lm左右时进行。上下节桩的中心线偏差不得大于10mm,节点折曲矢高不得大于l‰桩长。接桩处入土前,应对外露铁件,再次补刷防腐漆。 7、送桩:设计要求送桩时,则送桩的中心线应与桩身吻合一致,才能进行送桩。若桩顶不平,可用麻袋或厚纸垫平。送桩留下的桩孔应立即回填密实。

斩假石施工工艺

斩假石工程施工工艺标准 2.1适用范围 本工艺标准适用于各类建筑的墙面、柱子、墙裙、台阶、门窗套等斩假石工程的施工及质量验收。 2.2施工作业准备及条件 2.2.1施工作业的技术条件 (1)主体结构已经过相关单位检验合格并验收。 (2)施工组织设计已完成,并经审核批准后已完成了交底工作。 (3)设计施工图、设计说明及其他设计要求文件已具备。 (4)施工安全及技术交底工作已按要求完成。 (5)隐蔽工程验收记录已完成。 (6)各相关专业工种之间已完成了交接检验,并已形成了记录。 2.2.2施工作业的工艺条件 (1)施工作业要提前按安全操作规范搭好抹灰架子,架子宜搭双排架子,采用吊篮或桥式架子,应距墙面20~25cm以便于操作。 (2)施工作业前应先熟悉图纸、设计说明及其他文件,制定方案,并确定最佳配合比,做好样板间,经检验达到要求后方可开始大面积正式施工。 (3)墙面基层已按要求清理干净,脚手眼、临时孔洞已堵好,窗台、窗套等已补修整齐。 (4)所有石渣已过筛,除去杂质、杂物,洗净备足。 (5)做台阶、门窗套时,门窗框应安装牢固,并按设计或规范要求将四周门窗口缝塞严嵌实,门窗框应做好保护,然后用1:3水泥砂浆塞严抹平。 2.2.3施工作业的材料条件 (1)各项原材料使用必须符合国家现行标准的规定,严禁使用国家明令淘汰的材料。 (2)胶粘剂,混凝土界面剂,必须符合设计或国家规范要求,严禁使用非环保型产品。 (3)水泥:宜采用32.5级以上普通硅酸盐水泥或矿渣水泥,要求颜色一致,同一强度等级、同一品种、同一厂家生产、同一批进场的水泥,水泥进场后需对产品名称、代号、净含量、强度等级、生产许可证编号、生产地址、出厂编号、执行标准、日期等进行外观检查,同时验收合格证。 (4)砂子:宜采用粒径0.35~0.5mm的中砂。要求颗粒坚硬、洁净,使用前应过筛,除去杂质和泥块等,筛好备用。 (5)石渣:宜采用小八厘,要求石质坚硬、耐光无杂质,使用前应用清水洗净晾干。 (6)磨细石灰粉:使用前应充分熟化,闷透,不得含有未熟化的颗粒和杂质,熟化时间不少于3d。 (7)颜料:应采用耐碱性和耐光性较好的矿物质颜料,使用前与水泥干拌均匀,配合比计算准确,然后过筛装袋准备备用,保存时避免受潮。 2.3质量、技术、材料关键控制点

设备基础施工工艺标准

(一)设备基础施工工艺标准 <1>施工准备 <1.1>材料及主要机具: <1.1.1>水泥:宜用强度等级32.5~42.5的矿渣硅酸盐水泥或普通硅酸盐水泥。 <1.1.2>砂:中、粗砂,含泥量不大于5%。 <1.1.3>石子:卵石或碎石,粒径0.5~3.2cm,含泥量不大于2%。 <1.1.4>水:应用自来水或不含有害物质的洁净水。 <1.1.5>外加剂、掺合料:其品种及掺量。应根据需要,通过试验确定 <1.1.6>主要机具:应备有搅拌机、磅秤、手推车或翻斗车、铁锹(尖、平头)、振捣器(棒式或平板式)、刮杠、木抹子、串桶或溜槽、胶皮管等。 <1.2>作业条件: <1.2.1>基础轴线尺寸,基底标高和地质情况均经过检查,并应办完隐检手续。 <1.2.2>安装的模板已经过检查,符合设计要求,并办完预检手续。 <1.2.3>在槽帮上、墙面或模板上做好混凝土上平的标记。较大型基础或阶梯型基础,应设水平桩或弹上线。 <1.2.4>埋在基础中的钢筋、螺栓、预埋件、设备管线均已安装完毕,并经过有关部门检查验收,并办完隐检手续。 <1.2.5>由试验室确定混凝土配合比,经核查后,调整第一盘混凝土的各种材料的用量,进行技术交底及试拌。同时准备好混凝土试模。

<2>操作工艺 <2.1>工艺流程: 槽底或模板内清理→混凝土拌制→混凝土浇筑→混凝土振捣→混凝土找平→混凝土养护 <2.2>清理:在地基或基土上清除淤泥和杂物,并应有防水和排水措施。对于干燥土应用水润湿,表面不得存有积水。清除模板内的垃圾、泥土等杂物,并浇水润湿木模板,堵塞板缝和孔洞。 <2.3>混凝土拌制:后台要认真按混凝土的配合比投料;每盘投料顺序为石子→水泥→砂子(掺合料)→水(外加剂)→。严格控制用水量,搅拌均匀,搅拌时间一般不少于90s。 <2.4>混凝土的浇筑: <2.4.1>混凝土的下料口距离所浇筑的混凝土的表面高度不宜超过2m,如自由倾落超过2m时,应采用串桶或溜槽。 <2.4.2>混凝土的浇筑应分层连续进行,一般分层厚度为振捣器作用部分长度的 1.25倍,最大厚度不超过50cm。 <2.4.3>用插入式振捣器应快插慢拔,插点应均匀排列,逐点移动,顺序进行,不得遗漏,做到振捣密实。移动间距不大于振捣棒作用半径的1.5倍。振捣上一层时,应插入下层5cm,以消除两层间的接缝。平板振捣器的移动间距,应能保证振捣器的平板覆盖已振捣的边缘。

各类桩基础施工工艺

各类桩基础施工工艺 1、适用范围 适用于建筑结构工程的基础筏板钢筋施工。 2、工艺特点 明确筏板基础钢筋的施工工艺流程;对筏板及基础梁钢筋排布进行指导;对筏板马凳筋布设及形式进行示意。 3、施工准备 3.1 技术准备 (1)熟悉图纸、钢筋下料完成。 (2)在垫层上画出钢筋位置线。 (3)做好技术交底。 3.2 材料要求 (1)工程所有钢筋种类、规格必须符合设计要求,检查钢筋的出厂合格证,按规定进行复试,且经检验合格后方能使用。钢筋无锈蚀和污染,成型钢筋经现场检验合格。 (2)钢筋半成品符合设计规范要求。 (3)钢筋绑扎用的镀锌钢丝可采用 20~22 号钢丝,其中 22 号钢丝只用于绑扎直径 12mm 以下的钢筋。 3.3 主要机具 钢筋切断机、弯曲机、调直机、钢筋钩子、石笔、墨斗、尺子等。 3.4 作业条件 (1)基础垫层或防水保护层施工完成,并符合设计要求。垫层或防水保护层上墙、柱、基础梁、集水坑和筏板钢筋位置线已经弹好。 (2)钢筋应按现场平面布置图中指定位置堆放,钢筋外表面如有铁锈时,应在绑扎前清楚干净,锈蚀严重的钢筋不得使用。 (3)绑扎钢筋地点已清理干净。

4、工艺流程 4.1 平板式筏板(暗梁)基础基础筏板钢筋施工 4.1.1 平板式筏板(暗梁)基础钢筋模型图,如图 9-1 所示。 4.1.2 钢筋施工工艺流程 垫层或防水保护层施工完成→墙、柱、(暗梁)、桩承台、集水坑放线→画钢筋位置线→集水坑、桩承台钢筋绑扎→筏板板底钢筋(附加筋、放射筋)绑扎→放置垫块→(暗梁钢筋绑扎)→马凳筋安装→筏板板顶钢筋→柱、墙插筋→验收进行下一道工序 注意:有暗梁时,梁钢筋与筏板钢筋位置关系,按图 9-2 所示施工。

设备基础施工工艺

设备基础施工工艺 本工艺标准适用于工业与民用建筑中的一般中、小型混凝土设备基础。 ^ 2.1 材料及主要机具: 2.1.1 水泥:宜325~425号矿渣硅酸盐水泥或普通硅酸盐水泥。 2.1.2 砂:中、粗砂,含泥量不大于5%。 2.1.3 石子:卵石或碎石,粒径0.5~ 3.2cm,含泥量不大于2%。 2.1.4 水:应用自来水或不含有害物质的洁净水。 2.1.5 外加剂、掺合料:其品种及掺量。应根据需要,通过试验确定2.1.6 主要机具:应备有搅拌机、磅秤、手推车或翻斗车、铁锹(尖、平头)、振捣器(棒式或平板式)、刮杠、木抹子、串桶或溜槽、胶皮管等。 2.2 作业条件: 2.2.1 基础轴线尺寸,基底标高和地质情况均经过检查,并应办完隐检手续。 2.2.2 安装的模板已经过检查,符合设计要求,并办完预检手续。 2.2.3 在槽帮上、墙面或模板上做好混凝土上平的标记。较大型基础或阶梯型基础,应设水平桩或弹上线。 2.2.4 埋在基础中的钢筋、螺栓、预埋件、设备管线均已安装完毕,并经过有关部门检查验收,并办完隐检手续。

2.2.5 由试验室确定混凝土配合比,经核查后,调整第一盘混凝土的各种材料的用量,进行技术交底及试拌。同时准备好混凝土试模。 3.1 工艺流程: 槽底或模板内清理→混凝土拌制→混凝土浇筑→混凝土振捣→混凝土找平→ 混凝土养护 3.2 清理:在地基或基土上清除淤泥和杂物,并应有防水和排水措施。对于干燥土应用水润湿,表面不得存有积水。清除模板内的垃圾、泥土等杂物,并浇水润湿木模板,堵塞板缝和孔洞。 3.3 混凝土拌制:后台要认真按混凝土的配合比投料;每盘投料顺序为石子→水泥→砂子(掺合料)→水(外加剂)→。严格控制用水量,搅拌均匀,搅拌时间一般不少于90s。 3.4 混凝土的浇筑: 3.4.1 混凝土的下料口距离所浇筑的混凝土的表面高度不得超过2m,如自由倾落超过2m时,应采用串桶或溜槽。 3.4.2 混凝土的浇筑应分层连续进行,一般分层厚度为振捣器作用部分长度的1.25倍,最大厚度不超过50cm。 3.4.3 用插入式振捣器应快插慢拔,插点应均匀排列,逐点移动,顺序进行,不得遗漏,做到振捣密实。移动间距不大于振捣棒作用半径的1.5倍。振捣上一层时,应插入下层5cm,以消除两层间的接缝。平板振捣器的移动间距,应能保证振捣器的平板覆盖已振捣的边缘。 3.4.4 混凝土不能连续进行浇筑时,如果超过2h以上,应按设计要求

SGBZ-0323斩假石施工工艺标准

SGBZ-0323斩假石施工工艺标准 依据标准: 《建筑工程施工质量验收统一标准》GB50300-2001 《建筑装饰装修工程施工质量验收规范》 GB50210-2001 1、范围 本工艺标准适用于工业与民用建筑斩假石施工。 2、施工准备 2.1材料及主要机具: 2.1.1水泥:32.5 号普通硅酸盐水泥(或32.5 号白水泥)。应有出厂证明或复试单,当出厂超过三个月按试验结果使用。 2.1.2砂子:粗砂或中砂,使用前要过筛。砂的含泥量不超过5%。不得含有草根等杂物。对 含泥量应定期试验。 2.1.3石渣:小八厘(粒径在4mm以下),应坚硬、耐光。 2.1.4108 胶和矿物颜料,颜料应耐碱、耐光等。 2.1.5主要机具:磅秤、铁板、孔径5mm筛子、手推车、大桶、小水桶、喷壶、灰槽、水勺、灰勺、平锹、托灰板、木抹子、铁抹子、阴阳角抹子、单刃斧或多刃斧、细砂轮片(修理和磨斧用)、钢丝刷、铁制水平尺、钢卷尺、方尺、靠尺、米厘条、笤帚、大杠、中杠、小杠、小白线、粉线包、线坠、钢筋卡子、锤子、錾子、钉子、胶鞋、工具袋等。 2.2 作业条件: 2.2.1做斩假石前首先要办好结构验收手续,少数工种(水电、通风、设备安装等)应做在前面,水电源齐备。 2.2.2做台阶、门窗套时,要把门窗框立好并固定牢固,把框的边缝塞实。特别是铝合金门窗框,宜粘贴保护膜,并按设计要求的材料嵌塞好边缝,预防污染和锈蚀。 2.2.3按照设计图纸的要求,弹好水平标高线和柱面中心线,并提前支搭好脚手架(应搭双 排架,其横竖杆及支杆等应离开墙面和门窗口角150?200mm架子的步高要符合施工要求)。 2.2.4墙面基层清理干净,堵好脚手眼,窗台、窗套等事先砌好。 2.2.5石渣用前要过筛,除去粉末、杂质,清洗干净备用。 3、操作工艺 3.1 工艺流程: 基层处理T吊垂直、套方、找规矩T贴灰饼T抹底层砂浆T抹面层石渣T浇水养护T弹线T 剁石 3.2基层处理:首先将凸出墙面的混凝土或砖剔平,对大钢模施工的混凝土墙面应凿毛,并用钢丝刷满刷一遍,再浇水湿润。如果基层混凝土表面很光滑,亦可采取如下的“毛化处理”办法,即先将表面

设备基础施工工艺标准

设备基础施工工艺标准 1范围 本工艺标准适用于工业与民用建筑中的一般中、小型混凝土设备基础。 2施工准备 2.1 材料及主要机具: 2.1.1 水泥:宜用强度等级32.5~42.5的矿渣硅酸盐水泥或普通硅酸盐水泥。 2.1.2 砂:中、粗砂,含泥量不大于5%。 2.1.3 石子:卵石或碎石,粒径0.5~ 3.2cm,含泥量不大于2%。 2.1.4 水:应用自来水或不含有害物质的洁净水。 2.1.5 外加剂、掺合料:其品种及掺量。应根据需要,通过试验确定 2.1.6 主要机具:应备有搅拌机、磅秤、手推车或翻斗车、铁锹(尖、平头)、振捣器(棒式或平板式)、刮杠、木抹子、串桶或溜槽、胶皮管等。 2.2 作业条件: 2.2.1 基础轴线尺寸,基底标高和地质情况均经过检查,并应办完隐检手续。 2.2.2 安装的模板已经过检查,符合设计要求,并办完预检手续。 2.2.3 在槽帮上、墙面或模板上做好混凝土上平的标记。较大型基础或阶梯型基础,应设水平桩或弹上线。 2.2.4 埋在基础中的钢筋、螺栓、预埋件、设备管线均已安装完毕,并经过有关部门检查验收,并办完隐检手续。 2.2.5 由试验室确定混凝土配合比,经核查后,调整第一盘混凝土的各种材料的用量,进行技术交底及试拌。同时准备好混凝土试模。 3操作工艺 3.1 工艺流程: 槽底或模板内清理→混凝土拌制→混凝土浇筑→混凝土振捣→混凝土找平→混凝土养护

3.2 清理:在地基或基土上清除淤泥和杂物,并应有防水和排水措施。对于干燥土应用水润湿,表面不得存有积水。清除模板内的垃圾、泥土等杂物,并浇水润湿木模板,堵塞板缝和孔洞。 3.3 混凝土拌制:后台要认真按混凝土的配合比投料;每盘投料顺序为石子→水泥→砂子(掺合料)→水(外加剂)→。严格控制用水量,搅拌均匀,搅拌时间一般不少于90s。 3.4 混凝土的浇筑: 3.4.1 混凝土的下料口距离所浇筑的混凝土的表面高度不宜超过2m,如自由倾落超过2m时,应采用串桶或溜槽。 3.4.2 混凝土的浇筑应分层连续进行,一般分层厚度为振捣器作用部分长度的1.25倍,最大厚度不超过50cm。 3.4.3 用插入式振捣器应快插慢拔,插点应均匀排列,逐点移动,顺序进行,不得遗漏,做到振捣密实。移动间距不大于振捣棒作用半径的1.5倍。振捣上一层时,应插入下层5cm,以消除两层间的接缝。平板振捣器的移动间距,应能保证振捣器的平板覆盖已振捣的边缘。 3.4.4 见素砼浇筑。 3.4.5 浇筑混凝土时,应经常注意观察模板、支架、螺栓、管道和预留孔洞、预埋件有无走动情况,当发现有变形或位移时,应立即停止浇筑,并及时修整和加固模板,完全处理好后,再继续浇筑混凝土。 3.4.6 混凝土振捣密实后,表面应用木杠刮平,木抹子搓平。 3.4.7 混凝土的养护:混凝土浇筑搓平后,应在12h左右加以覆盖和洒水,浇水的次数应能保持混凝土有足够的润湿状态。养护期一般不少于7昼夜。 3.4.8 雨、冬期施工时,露天浇筑混凝土应编制季节性施工方案,采取有效地措施,确保混凝土的质量,否则不得任意施工。 4质量标准 4.1 主控项目: 4.1.1 混凝土所用的水泥、骨料、水、外加剂等必须符合施工规范和有关标准的规定。

浅谈斩假石拉假石施工

浅谈斩假石拉假石施工 斩假石(人造假石、剁斧石)是在水泥砂浆基层上涂抹水泥石子浆,待凝结硬化具有一定强度后,用斧子及各种凿子等工具,在面层上剁斩出类似石材经雕琢效果的一种人造石料装饰方法。它具有貌似真石的质感,又具有精工细作的特征。适用于外墙面、勒脚、室外台阶和地坪等建筑装饰工艺。假如饰面有两种:斩假石和拉假石。1.专用工具(1)斩假石采用的斩斧。(2)拉假石采用自制抓耙,抓耙齿片用废锯条制作。2.所用材料(1)石米。70%粒径2mm的白色石米和30%石米的粒径0.15~1.5mm的白云石屑。(2)面层砂浆配比。水泥石于浆;水泥:石米=1:1.25~1.50。3操作流程中层砂浆验收-弹线、贴分格条-抹面层水泥石子浆-斩剁面层(或抓耙面层)-养护。4.操作要点(1)弹线、贴分格条与水刷石操作相同。(2)抹面层水泥石子浆。按中层灰的干燥程度浇水湿润,再扫一道1:0.45的水泥净浆,随后抹13mm厚水泥石子浆,用木抹子打磨拍实,上下顺势溜直,不得有砂眼,空隙,每分格内一次抹完。抹完石子浆后.立即用软刷蘸水刷去表面的水泥浆,露出石米至均匀为止,24h后浇水养护。(3)斩剁或拉假石面层处理1)斩剁面层。2~3d后即可试剁,以不掉石米、容易剁痕、声响清脆为准。斩剁前应先弹顺线,相距约10cm,按线操作,以免剁纹跑斜。斩剁顺序。一般先上后下,由左到有,光剁转角和四周边缘,后剁中间墙面。转角和四周边缘的剁纹应与其边棱呈垂直纹,中间剁垂直纹;先轻剁一遍,再盖着前一遍的剁纹剁深痕。剁纹的深度一般按1/3石米的粘径

为宜。在剁墙角、柱边时、宜用锐利的小斧轻剁,以防掉边缺角。斩假石常见的有棱点剁斧、花锤剁斧,立纹剁斧等几种效果。斩剁完后用水冲刷墙面2)拉假石面层。待水泥石子浆面收水后,用靠尺检查其平整度,再用铁抹子压文,压光。水泥终凝后,用抓耙依着靠尺按同一方向抓刮,露出石米。完成后表面呈条纹状,纹理清晰。(4)起分格条、养护与水刷石操作相同。

消防栓及给水设备施工工艺标准

1.总则 1.1适用范围 本工艺标准适用于公共、民用和一般工业建筑的室内消火栓系统及设备安装工程。 1.2编制依据 《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002 2.施工准备 2.1技术准备 2.1.1图纸会审已完成且技术人员已熟悉图纸。 2.1.2消火栓系统的施工组织设计或施工方案已经批准完成。 2.1.3技术人员已给操作人员进行了技术交底。 2.2材料要求 2.2.1管材根据设计要求选用,一般采用碳素钢管和无缝钢管,管材不得弯曲、锈蚀、重皮及凹凸不平等现象。 2.2.2消火栓箱体的规格类型符合设计要求,箱体表面平整、光洁。金属箱体无锈蚀、划伤,箱门开启灵活,箱体方正,箱内配件齐全;栓阀外型规距,无裂纹,启闭灵活,关闭严密,密封填料完好,有产品出厂合格证。 2.2.3阀门:铸造规矩,无毛刺、无裂纹,开关灵活严密,丝扣无损伤,有出厂合格证。 2.3主要机具 2.3.1套丝机、砂轮切割机、台钻、电锤、手砂轮、手电钻、电焊机。

2.3.2套丝板、管钳、台钳、压力钳、手锤、钢锯、扳手、电气焊等。2.4作业条件 2.4.1主体结构已验收,现场已清理干净。 2.4.2管道安装所需要的基准线已测定并标明,如吊顶标高、地面标高、内隔墙位置线等。 2.4.3检查管道支架、预留孔洞的位置、尺寸是否正确。 2.4.4设备基础检验符合设计要求,达到安装条件。 3.施工工艺 3.1工艺流程 管道安装→干管安装→立管安装→消火栓、支管及配件安装→水泵安装→水箱安装→管道试压冲洗→防腐保温。 3.2管道安装 3.2.1管道切割等工艺见《室内给水管道及配件安装工程施工工艺标准》。 3.2.2焊接 (1) 管道焊接前要清除接口处的浮锈、污垢及油脂。 (2) 一般采用手工电弧焊,焊接前要将两管轴线对中,先将两管端部点焊牢,管径在100mm以下可点焊三个点,管径在150mm以上点焊四个点为宜。两钢管壁厚差超过3mm者不宜对焊,可采用扩、缩管口的方法解决。 (3) 管道的焊接一般为对口形式及组对,如设计无要求,电焊应符合下表规定:

桩基础混凝土的施工工艺标准

---------------------考试---------------------------学资学习网---------------------押题------------------------------ WORD格式..可编辑 桩基础混凝土施工工艺标准 适用范围 1.本工艺标准适用于工业与民用建筑中地下水位高的软、硬土层泥 浆护壁成孔灌注桩工程。 施工准备 2.2.1材料及主要机具: 1.水泥:宜采用325号~425号普通硅酸盐水泥或矿渣硅酸盐水泥。 2.砂:中砂或粗砂,含泥量不大于5%。 3.石子:粒径为0.5~3.2cm的卵石或碎石,含泥量不大于2%。 4.水:应用自来水或不含有害物质的洁净水。 5.粘土:可就地选择塑性指数IP≥17的粘土。 6.外加早强剂应通过试验确定。 7.钢筋:钢筋的级别、直径必须符合设计要求,有出厂证明书及复试报告。 8.主要机具有:回旋钻孔机、翻斗车或手推车、混凝土导管、套管、水泵、水箱、泥浆池、混凝土搅拌机、平尖头铁锹、胶皮管等。 2.2作业条件: 1.地上、地下障碍物都处理完毕,达到“三通一平”。施工用的临时设施准备就绪。 2.场地标高一般应为承台梁的上皮标高,并经过夯实或碾压。 3.制作好钢筋笼。 4.根据图纸放出轴线及桩位点,按上水平标高木橛,并经过预检签字。 5.要选择和确定钻孔机的进出路线和钻孔顺序,制定施工方案,做好技术交底。 6.正式施工前应做成孔试验,数量不少于两根。 施工工艺 3.3.1工艺流程: 钻孔机就位→钻孔→注泥浆→下套管→继续钻孔→排渣→清孔→吊放钢筋笼→射水清底→插入混凝土导管→浇筑混凝土→拔出导管→插桩顶钢筋 3.2操作工艺 3.2.1钻孔机就位:钻孔机就位时,必须保持平稳,不发生倾斜、位移,为准确控制钻孔深度,应在机架上或机管上作出控制的标尺,以便在施工中进行观测、记录。 3.2.2钻孔及注泥浆:调直机架挺杆,对好桩位(用对位圈),开动机器钻进,出土,达到一定深度(视土质和地下水情况)停钻,孔内注入事先调制好的泥浆,然后继续进钻。 3.2.3厂套管(护筒):钻孔深度到5m左右时,提钻下套管。 套管内径应大于钻头100mm。 套管位置应埋设正确和稳定,套管与孔壁之间应用粘土填实,套管中心与桩孔中

04外墙斩假石抹灰施工工艺标准

4.1.1 适用范围 本施工工艺标准适用于各类建筑的墙面、柱子、墙裙、台阶、门窗套等斩假石工程。 斩假石又称剁斧石, 在我国有悠久的历史, 其特点是通过细致的加工使其表面石纹逼真、 规整,形态丰富,给人一种类似天然岩石的美感效果。 4.1.2 编制参考标准及规范 JGJ104-97《建筑工程冬期施工规程》 GB50210-2001 《建筑装饰装修工程质量验收规范》 GB50300-2001 《建筑工程施工质量验收统一标准》 GB50327-2001 《住宅装饰装修工程施工规范》 5 北京市建筑工程施工安全操作规程 DBJ162-2002 6 中华人民共和国国家标准 GB50325-2001 《民用建筑工程室内环境污染控制规范》 7 中华人民共和国国家标准 GB/T17671-1999 《水泥胶砂强度检验法( ISO 法)》 4.2 术语、符号 4.2.1 术语 1 验收:建筑工程在施工单位自行质量检查评定的基础上,参与建设活动的有关单位共同 对检验批、 分 项、分部、单位工程的质量进行抽样复验,根据相关标准以书面形式对工程质 量达到合格与否做出确认。 2 进场验收:对进入施工现场的材料、构配件、设备等按相关标准规定要求进行检验,对 产品达到合格与否 做出确认。 3 检验批:按同一的生产条件或按规定的方式汇总起来供检验用的,由一定数量样本组成 的检验体。 4 见证取样检测:在监理单位或建设单位监督下,由施工单位有关人员现场取样,并送致 具备相应资质的检 测单位所进行的检测。 5 检验:对检验项目中的性能进行量测、检查、试验等,并将结果与标准规定要求进行比 较,以确定每项性 能是否合格所进行的活动。 6 主控项目: 建筑工程中的对安全、 卫生、 环境保护和公众利益起决定性作用的检验项目。 7 一般项目:除主控项目以外的检验项目。 8 基层:直接承受装饰装修施工的面层。 9 基体:建筑物的主体结构或围护结构。 10 冻结法:采用普通水泥砂浆,铺砌完毕后,允许砌体冻结的施工方法。 11 表示很严格,非这样做不可的用词,正面词采用“必须” ;反面词采用“严禁” 。 12 表示严格,在正常情况下均应这样做的用词,正面词采用“应” ;反面词采用“不应” 或“不得”。 13 表示允许稍有选择,在条件许可时,首先应这样做的用词,正面词采用“宜” ;反面词 采用“不宜” , 表示有选择,在一定条件下可以这样做的,采用“可” 。 4.2.2 符号: 采用国家通用符号 4.3 基本规定 4.3.1 基本规定: 1 不同品种、不同标号的水泥不得混合使用。 第四章:外墙斩假石抹灰工程施工工艺标准 4.1 总则 1 中华人民共和国行业标准 2 中华人民共和国国家标准 3 中华人民共和国国家标准 4 中华人民共和国国家标准

相关主题
文本预览
相关文档 最新文档
