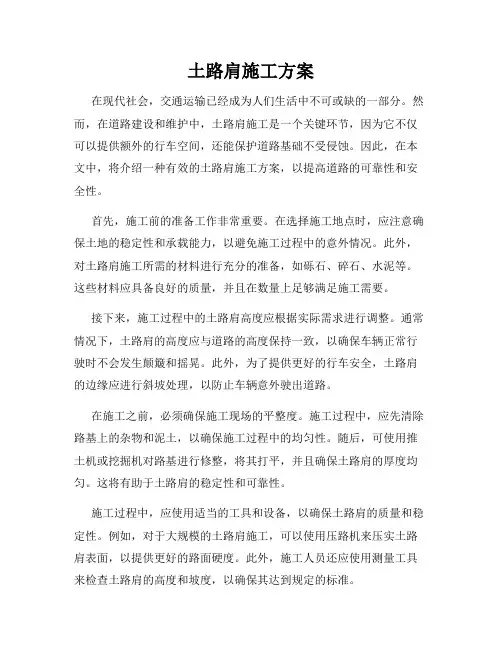

土路肩施工方案
- 格式:doc
- 大小:55.50 KB
- 文档页数:7
填方路基试验段施工技术方案
页脚内容
1
土路肩施工方案
一、工程概况
国家高速北京至拉萨线西宁南绕城高速公路工程是青海省“十二五”重
点建设项目之一。本合同段路面2标项目施工范围桩号为K32+100~
K61+246.113段路面工程,主线全长29.028km。本项目自东向西跨越城中区、
城西区、湟中县三个行政区,线路途径沈家寨、彭家寨、阴山堂、西堡镇、
小寨、双寨、甘河门、大崖沟、银格达,终点至扎麻隆,终点设互通立交与
西湟一级公路连接。
砂砾土路肩,主线正常段设计参数:上口宽0.57m,下口宽:1.08m,厚
0.64m,设计横坡为3%,总方量14382m
3
(包括:主线、收费站、匝道、改线)。
土路肩现浇砼,主线正常段设计参数:上口宽0.42m,下口宽:0.57m,
厚0.10m,设计横坡为3%,总方量1554m3(包括:主线、收费站、匝道、改线)。
二、施工进度计划、工艺流程图
1、施工进度计划
土路肩工程计划于2015年5月10日开工,2015年8月20日前完成。
2、工艺流程图
施工放样 第一层填筑夯实 第二层填筑夯实 第三层填筑夯实 土路肩交验 取土与砂砾拌合运输 浇筑C20混凝土 土工
布
养
生
填方路基试验段施工技术方案
页脚内容
2
三、人员、机械设备配置
(一)人员机械准备情况
序号 姓名 分工职责 组员 备注
1 任博君 总指挥 1
负责整体施工的全面工作总结
2 唐心能 技术负责 1
施工各项技术负责人
3 王杰业 安全负责 1
现场安全总负责
4 李军 质量负责 1
现场质量总负责
5 罗革平 现场负责 1
施工现场总负责
6 张春勇 技术组 4
负责技术交底,对整个施工过程进行技术指
导,负责现场质量检测
7 李海江 试验组 7
负责原材料质量、混合料质量、现场压实度
检测等
8 秦旭朝 测量组 7
负责测量放样、松铺系数测定及夯实后的高
程、横坡、宽度检测
9 张科卫 拌合组 8
负责砂砾土拌制
10 李建平 运输组 20
负责将砂砾土及时运到施工现场
11 刘渊 填筑组 22
负责填筑砂砾土及对不合格地方进行处理
12 李涛 夯实组 6
负责砂砾土的夯实
(一)现场机械准备情况
小型振动夯2台、自动输送机1台、洒水车1台、小型运输车5辆。
(二)现场人员准备情 况
路肩施工队:技术人员2人、机械操作员2人、洒水车司机1人、运输
填方路基试验段施工技术方案
页脚内容
3
车司机5人、民工5人。
四、施工组织机构
(一)施工管理体系
西宁南绕路面二分部管理体系以项目常务副总经理任博君全面负责,下
分设的职能管理部门和各施工班组由项目副经理王杰业和项目总工唐心能
直接负责管理。工程部主要负责合同管理、施工生产组织、全线控制测量、
工程调度、计量支付等工作及质量控制、施工技术保证、工程资料整理、质
量检查监督、安全生产、文明施工等工作;机料部主要负责物资材料、机械
设备的采购、维修、调度及机械管理等工作;试验室负责原材料检测,提供
施工配合比、进行成品的检验、监督指导各流动试验室工作;财务部负责资
金管理,财务出纳、统计等工作;综合办公室负责处理日常行政事务、职工
生活问题、客人接待、医疗卫生、后勤保障、征地拆迁对外关系协调等工作。
(二)施工组织机构框图
项目常务副总经理
项目总工 项目生产副经理
工
程
部
物
机
部
财
务
部
试
验
室
办
公
室
路
肩
队
伍
砂
砾
土
及混凝土 拌制
场
运
输
队
填方路基试验段施工技术方案
页脚内容
4
五、主要施工方法
根据设计图纸及设计规范,我方决定分三层施工,第一层为22cm,第二
层为22cm,第三层为20cm,浇筑10cm厚混凝土,具体施工过程如下:
(1)测量放样
进行砂砾土路肩测量放样,两侧每10m设置一控制桩,中间用吊线控制
高程,吊线高度按设计厚度暂定1.3的松铺系数进行施工放样。
(3)运 输
1、运料车装载时,应多挪动位置以防止粗细料离析现象。
2、装料后要覆盖篷布,防止水分散失,覆盖严密。
3、用混凝土罐车运输混凝土,混凝土应搅拌均匀。
(4)填 筑
1、在回填的过程中派专人值守,如发现填料含有草皮、树根、垃圾、腐
殖土、淤泥和细沙等严禁使用的材料时,立即拉到弃渣场倒掉,做废渣处理。
2、用运输车运料至现场,用自动输送机进行填筑。
3、采用人工精平。
(5)夯 实
精平后测定砂砾土含水率,采用多晒少补方式,待含水率达到最佳含水
率±2%后,再用小型振动夯进行夯实。至表面无明显错台,立即进行压实
度检测,检测需达到95%以上的密实度为止,达不到压实度的段落要进行补
夯。
(6)浇筑C20混凝土。
(7)施工注意事项
填方路基试验段施工技术方案
页脚内容
5
1、保证砂砾土路肩的横坡为3%,确保肩线直顺、曲线圆滑。
2、砂砾土路肩的压实标准为95%以上。
3、浇筑混凝土时应避免污染已成型的沥青路面,浇筑后,应处理混凝
土表面,使表面光滑平整,必须养生到位,利于路面水排出。
4、成型后,进行自检,自检合格,上报申请验收。
六、质量控制措施
技术负责人对下面的施工人员作详细透彻的技术交底,明确设计、规范
的要求,以求科学合理的施工方案。
施工中严格执行监理程序,教育现场施工人员必须尊重监理工程师,接
受监理的指示,认真听取监理工程师的意见,自觉地正常地与监理工程师取
得联系。
为保证本分项工程确保高分优良的目标,项目部着重从质检、试验、测
量三个方面加强管理,健全组织机构管理体系:
1、质检体系
项目经理部设立现场质量管理机构,实行经理部到工区、工班的多级质
量管理体系,签订质量目标责任制,严格按设计图纸及技术规范层层检测,
对不合格的工序坚决返工重来。
按项目部上报的质量保证体系和质量管理办法及规章制度严肃落实,将
每一项及每一工序的质量落实到具体的人头上,充分调动人的积极因素,以
完善自检体系来保证各施工工序的质量。
项目部建立以自检、互检、专检的“三检制度”,从施工的初始状态起
牢牢盯住质量的发展动态,及时发现易被忽视的或容易漏检的项目,使施工
质量沿着良好的正常轨道运行。
填方路基试验段施工技术方案
页脚内容
6
2、试验体系
建立好工地试验室,配备必需的先进试验设备,严格把好原材料的质量
关,正确合理地做好各项原材料及检测试验,对每一道工序的检查,一律以
试验数据为依据,对检查不合格的坚决推倒重来。科学运用数理统计技术,
结合成功的经验优化组织,改良原材料、配合比、机械搭配的性能及组合,
提出科学可行的合理化建议,以提高工程质量。
3、测量体系
项目部设立工程测量组,配备全站仪、水准仪等可靠的测量设备,测量
组负责本标段内的所有重要测量工作,根据不同结构、不同要求按测量规范
及设计要求合理操作和控制,自始自终由专业测量组操作,并严格执行测量
复核制度,做到施工前有控制性测量和施工放样,施工中有测量调整,完工
后有成品测量检查,确保施工全过程的测量数据真实、准确、完整地反映结
构物几何空间尺寸。
路肩实测项目
项次 检查项目 规定值或允许偏差 检查方法和频率 规定分
1 压实度(%) 不小于设计 按附录B检查,每200m测2处 2
2 平整度(mm) 土路肩 20 3米直尺:每200m测2处*4尺 1
硬路肩
10
3 横坡(%) ±1.0 水准仪:每200m测2处 1
4 宽度(mm) 符合设计要求 尺量:每200m测2处 2
七、安全生产措施
填方路基试验段施工技术方案
页脚内容
7
1、施工前应根据设计文件复查地下构造物(电览、管道等)的埋设位置
及方向,并采取防护措施。施工中如发现有危险品及其它可疑物品时,应立
即停止施工,报有关部门处理。
2、施工时应注意高度,以免碰到高压线。
3、施工时,必须佩戴安全帽、反光衣等个人防护用品。不准穿拖鞋进入
施工现场。
4、使用的电气装置要绝缘,电线接头要牢固,并用绝缘胶带电包扎,
保险丝应按用电负荷量装设,不得用铜丝代替。电气设备必须由专业电工进
行检修,他人不得任意操作。
八、填筑环保措施
1、施工过程中尽量减少噪音,以防造成扰民。
2、运砂砾土车辆开出场地前进行覆盖,严禁在留上遗洒。
3、晴天填筑时,为防止灰尘过大,准备洒水的设施派专人进行洒水降尘。
