格构锚固设计方法及施工
- 格式:ppt
- 大小:605.50 KB
- 文档页数:27

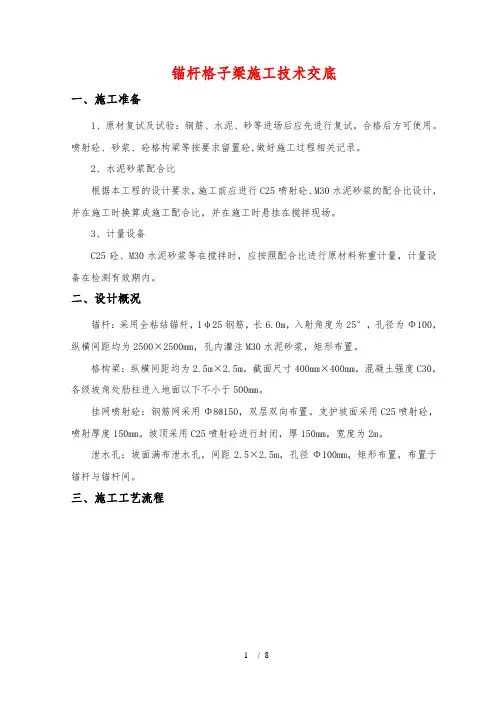

锚杆格子梁施工技术交底一、施工准备1、原材复试及试验:钢筋、水泥、砂等进场后应先进行复试,合格后方可使用。
喷射砼、砂浆、砼格构梁等按要求留置砼,做好施工过程相关记录。
2、水泥砂浆配合比根据本工程的设计要求,施工前应进行C25喷射砼、M30水泥砂浆的配合比设计,并在施工时换算成施工配合比,并在施工时悬挂在搅拌现场。
3、计量设备C25砼、M30水泥砂浆等在搅拌时,应按照配合比进行原材料称重计量,计量设备在检测有效期内。
二、设计概况锚杆:采用全粘结锚杆,1φ25钢筋,长6.0m,入射角度为25°,孔径为Φ100,纵横间距均为2500×2500mm,孔内灌注M30水泥砂浆,矩形布置。
格构梁:纵横间距均为2.5m×2.5m,截面尺寸400mm×400mm,混凝土强度C30,各级坡角处肋柱进入地面以下不小于500mm。
挂网喷射砼:钢筋网采用Φ8@150,双层双向布置。
支护坡面采用C25喷射砼,喷射厚度150mm。
坡顶采用C25喷射砼进行封闭,厚150mm,宽度为2m。
泄水孔:坡面满布泄水孔,间距2.5×2.5m,孔径Φ100mm,矩形布置,布置于锚杆与锚杆间。
三、施工工艺流程四、施工方法1、测量放线测量组需对边坡按设计坡率进行放样,横纵交叉拉线检查控制,以便确定边坡修整的情况。
2、搭设脚手架脚手架搭设前必须先对现有边坡的稳定情况进行观察,确定安全后再搭设双排脚手架。
脚手架采用钢管搭设,钢管立杆间距1500mm,布局1800mm,排距1000mm。
钢管质量要好,无破损和变形现象,钢管直径应统一。
脚手架紧贴坡面,钢管与坡面接触面应垫设50mm厚,200mm宽木垫板,长度不小于4m。
脚手架搭设完成后,应根据施工需要在脚手架上设置竹跳板和爬梯,且竹跳板和爬梯应用铁丝固定。
3、边坡修整应先清除坡面和边坡底部的岩渣、浮土和危岩,凿毛光滑岩面,防止出现失脚现象,再根据放样技术交底,对边坡进行修整,过高则用风镐凿除,过低则用浆砌片石嵌补,如遇较大裂缝,可采用灌浆或勾缝处理,以保证边坡的顺直、平台的宽度。
锚杆+格构梁施工技术要求1、锚杆施工技术要求灌浆锚杆施工工艺流程见下图:(1)放线定位:锚杆孔开钻就位水平误差不得超过±20mm,高程误差不得超过±20mm,钻孔倾角允许误差为±1.0°,方位允许误差±2.0°。
(2)钻孔:钻孔要求干钻,禁止采用水钻,以确保锚杆施工不致于恶化边坡岩土体的工程力学性质和保证孔壁的粘结性能。
钻孔孔径、孔深要求不得小于设计值,为确保锚杆孔直径,要求实际使用钻头直径不得小于设计孔径;为确保锚杆孔深度,要求实际钻孔深度大于设计深度0.5m以上。
(3)清孔:钻进达到设计深度后,不能立即停钻,要求稳钻1~2分钟,防止孔底尖灭、达不到设计孔径。
钻孔完成后,使用高压空气(风压0.2~0.4MPa)将孔内岩粉及水体全部清除出孔外,以免降低水泥砂浆与孔壁岩土体的粘结强度。
(4)锚杆体制作:格构支护部分锚杆体采用φ28螺纹钢筋(Ⅲ级)制作而成,沿锚杆轴线方向每隔2.0m设置一个对中器(定位支架),以保证锚杆有足够的保护层。
(5)钻孔成孔:深层锚杆成孔直径不少于110mm,为保证成孔直径,施工采用的钻头不应小于成孔直径。
(6)钢筋焊接:钢筋焊接采用机械焊接法,锚杆体钢筋焊接方法和长度应符合规范要求。
(7)锚固注浆:注浆采用二次注浆。
一次常压注浆作业从孔底开始,实际注浆量一般要大于理论的注浆量,或以锚具排气孔不再排气且孔口浆液溢出浓浆作为注浆结束的标准。
如一次注不满或注浆后产生浆液塌落,要补充二次注浆,直至注满为止。
二次注浆压力不低于2.5MPa。
注浆材料宜选用水灰比0.45~0.5、灰砂比为1:1的水泥砂浆。
注浆结束后,将注浆管、注浆枪和注浆套管清洗干净,同时作好注浆记录。
(8)清洗:注浆施工完毕,不连续作业时,应把注浆管等机具设备冲洗干净,管内机内不得残存水泥浆。
并向集料斗中注入适量清水,开启灰浆泵,清洗管路中残留的全部水泥浆,直至基本干净。
格构式锚杆混凝土护壁施工方案XX市XX酒店4#楼格构式锚杆混凝土挡土墙施工专项方案编制人:_________审核人:__________编制单位:XX基本建设工程公司XXXX酒店项目经理部编制日期:20年月、编制依据--3.工程慨况二、--3三施工部署、------ 3〜4四锚杆施工、------ 4〜7五挡土墙施工、----7~8六保证安全措施、---------------------------------------------- 8七、文明施工与环境保护措施--------------------------- 8〜9格构式锚杆混凝土护壁施工方案、编制依据1施工图纸;2、《建筑结构荷载规范》GB50009--2011;3、《砼结构设计规范》GB50010--2002;4、《建筑边坡工程技术规范》GB50330--2002;5、 《建筑地基基础设计规范》 GBJ50007--2002;6、 《砼结构工程施工质量验收规范》 G B50204--2002;7、 《建筑抗震设计规范》GB50011--2010;8、 其他相关规范、标准、现场。
二、 工程概况 我施工单位已按施工图进行 4#楼房建土方开挖完成。
建设单位要求将 4#楼 建筑物向前平移,建设单位 2012年9月30日提供挡土墙格构式锚杆护壁设计 变更通知单,挡土墙成型面放坡i=0.3,锚杆垂直间距3000mm 斜面长度3150mm 浇筑商品混凝土,混凝土强度 C25,浇筑方式:采用地泵施工作业。
边坡清理,采用人工手持电镐施工。
边坡安全等级二级,设计合理使用年限 50年,6°抗震设防,设计边坡治 理段406.00--422.800 ;现场实际须治理段 406.000--430.150 高度区域。
三、 施工部署 1 、搭设装饰脚手架 落地式双排钢管脚手架,脚手架高度:406.00m 开始搭设,架 体高度随挡土墙成型高度+1.2m ;每段架体高度详下图,架体搭设面 积:3831.00m 2。
