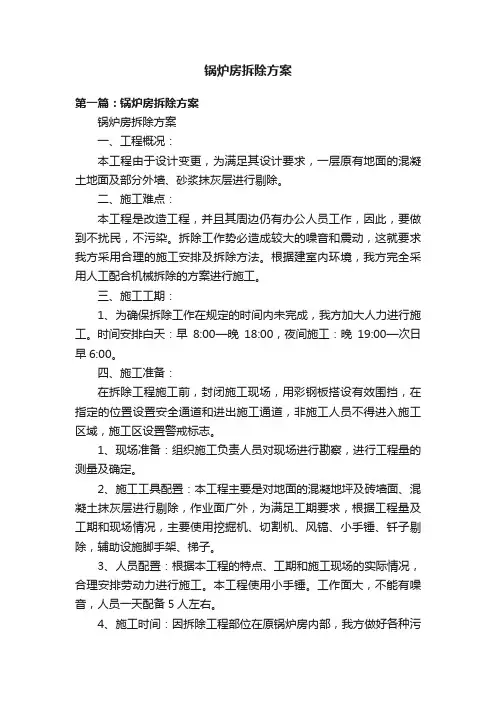

锅炉拆除施工方案(实施)
- 格式:docx
- 大小:32.87 KB
- 文档页数:16
锅炉及基础拆除施工方案 会 签 栏 建设单位: 建设单位代表:
审 核: 施工单位: 项 目 经理:
技术负责人: 编 制: 一、工程简介 该工程的拆除工作为顺天供热有限公司一台10T快装锅炉一台35T锅炉的锅炉本体、附属设备及原有2台35T锅炉基础拆除工程。 二、拆除准备: (一)、编制依据 主要依据为: 施工合同 JGJ59-99 建筑施工安全检查标准 JGJ46-2005 施工现场临时用电安全技术规范 JGJ80-91 建筑施工高处作业安全技术规范 JGJ130-2011 建筑施工扣件式钢管脚手架安全技术规范 《蒸汽锅炉安全监察技术规程》 原锅炉公司设计图纸。 现场情况: 我方的施工经验。 (二)、拆除准备 1、根据现场特点拆除施工前清理场地,拆除周围有碍施工得建筑物和障碍物,确保道路畅通和设备堆放、清理。 2、施工需要的水源、电源、气源由指定地点引出,现场在厂房内设立临时配电盘,其中水源用1#塑料管能引至各炉的炉顶。 3、参与拆除的施工人员熟悉图纸资料,对本次拆除任务进行计划分析,作出详尽的施工方案。 4、准备各种技术资料、规程、规范和记录表格,记录拆除过程中,根据原始设备清单清点的零部件,尤其对损坏件必须作好记录。 5、按照图纸对锅炉不同部位、对于无损拆除部分进行编号,统一管理。 6、根据图纸和现场考察实际情况,对于小件物品和仪表等贵重物品拆除后要装箱保存,解体拆除后装车运输的,准备一定的方木坐垫固定及做木板箱。 7、拆除废料(保温筑炉材料、混凝上等堆放指定场地,配备—台铲车和两辆自卸运输车辆。 8、劳动力人员投入计划
9、设备工具配备计划 序号 工种 数量 备注 1 起重工 10 2 切割工 6 3 司 机 4 4 电 工 2 5 管理人员 2 6 仪表工 2 7 技术员 1 8 拆卸工 25
序号 名称 规格 单位 数量 备注 三、拆除顺序 电气仪表等小件的拆除 附属设备拆除 管道、烟风道拆除 炉墙保温砌筑拆除 受热面管拆除 平台梯子拆除 砼梁柱平台拆除(依上顺序进行) 拆除依次进行,以缩短工期加快拆除速度。 四、图纸会审 由项目经理和技术负责人组织技术人员和施工队长进行图纸会审,根据图纸设计和建设单位要求及现场实际情况进行讨论、研究、分析施工方案中的拆除顺序和方案是否符合实际情况,对于工作面狭窄不能很好的施工的要进行重新制定详细的具体措施方案,通过会审考察辩论,集思广义,统一一个完整的实际的拆除方案。 五、技术交底
1 吊车 50 T 台 1 2 吊车 12 T 台 1 3 砼破碎机 QT80 台 1 4 气割工具 套 6 5 电工工具 套 2 6 导链 10T 台 8 7 风镐 台 4 8 千斤顶 10T 台 3 根据建设单位的要求,以及图纸的熟悉,在施工人员施工前进行技术交底。首先由技术负责人对各专业工程师、技术员和队长进行技术交底,一方面是图纸的技术交底,再另一方面是现场实际的技术交底,然后现场工程师对作业班组进行书面技术交底,由技术员和队长对施工班组的组员交底,必要时,请锅炉厂派员来现场指导。保证每一部位,每一细节的全面到位。 六、 安全交底 超过2 米为高空作业,在拆除过程中,必须保证安全第一,项目经理应对安全专职人员、技术员和施工队长进行安全交底,安全员和施工队长对施工人员进行安全交底,教育并深入现场监督,对设备使用、维护;临时用电的使用,上、下交叉作业的防护必须进行全面检查监督。施工前把安全检查制度宣传教育到每一个施工人员,没有受过安全培训教育的人员不能上岗。 七、锅炉及其附属拆除方案 1、拆除要求 根据建设单位拆除施工要求,在拆除前的准备包括人员、工具、设备等包装材料准备齐全前提下进场拆除,由于拆除的设备位置在生产区内,为了保证生产的协调和方便施工,将与生产单位共同协调,确定拆除施工范围,在施工拆除允许的范围内进行四周围板围护,在出入门口设置值班人员进行值班检查制度,严禁工人无故外出和外来人员的进入。确保施工队伍现场的正常施工及安全。 2、电气仪表等小件设备的拆除 电气仪表等小件设备包括电线、穿线管、灯具等照明及其动力电缆、就地仪表、传感系统、电动调节执行机构等部位的拆除,在拆除前由电气仪表专业技术人员用记号笔进行标记归类,标记完毕后由该专业施工班组进行拆除,在拆除过程中采用丝接的从丝扣处分离拆除,如丝扣锈蚀严重,则在拆除前用煤油在丝扣处浸润,以便拆除,对于法兰连接的则从法兰处进行拆除,对于小件仪表、设备拆除完毕后立即进行装箱,做好防雨防潮,同时在箱子外标明设备名称、规格型号及图纸位号,易碎件要特殊标明进行防护。对于阀门按不同规格类型进行存放,做好运输前的防雨防潮。 2、砼平台和砼柱梁的拆除(见土建拆除方案) 3、附属设备的拆除 附属设备主要包括鼓引风机、泵、除氧器等部件的拆除,根据建设单位提供的设备说明书和设备组装图纸,安装图纸安装的反向顺序进行拆除。 4、附属管道、烟风道的拆除 在拆除附属管道、烟风道之前,先要拆除其保温层,在拆除过程中派专人进行现场安全监督,上下不能交叉施工,以确保人身安全。拆除后要及时清理现场,把保温材料等垃圾拉走运至指定地点;在拆除外保温层时尽量不要重物锤打,以防其管道或烟风道受力变形,道或烟风道的分割拆除尽量选在原管道的焊接口上,根据管道的长度和拆除操作位置进行选择,选择完毕做好搭接位置符号。拆卸时必须先用临时支撑稳固和导链进行吊挂,利用锅炉横梁和本体钢结构,把要拆除的整个管道或烟风道先期固定,防止拆卸过程中整段管道或烟风道掉落或扭曲变形。被割部分用导链悬吊稳当,由熟练技工用无齿锯或割枪进行切割,切割过程中要保证切割面与管道或烟风道的垂直。同时保证切割面在一个平面上,切割段管道利用导链放在平台上,而烟风道由于体积大需直接放到运转层平台上,集中后用吊车统一吊放到地面进行装车运输。 5、受热面管的拆除 为了保证拆除管子的完好性,首先拆除清理掉锅炉本体的外护板和保温材料,以及炉子内部砌筑料,在清理过程中,不能用重物敲击锤打受热面管,以防变形。随着拆除随着清理现场。如粉尘太大,在必要时先用水淋湿然后再拆除清理运输。待保温及炉墙拆除后清理干净,根据图纸和现场确定原安装焊口位置,并用记号笔按照图纸位号给予标记。从下面一层一层向上开始拆除,在拆除过程中要注定以下几点: (1)大件物品的拆除需要的临时固定支撑架必须牢固,导链必须两个 以上。且悬吊点结实牢固,以保证切割后的稳定性。 (2)切割施工人员必须为熟练技工进行施工,采用无齿锯或气割枪进 行切割,工器具完好无损坏,保证切割口整齐划一,减少管子的损耗变短。 (3)小件(如单根管)拆除,有2-3 人配合逐根进行,拆除的管子要堆放整齐,高处管子要捆扎,统一用吊车运到地面。 6、锅炉本体拆除:10T锅炉本体分为上下两部分,首先对下部进行拆除及吊装,先在锅炉上方设立吊装架及可靠吊装点,采用10T导链四只利用吊装架进行起吊,让锅炉本体上部构件处于悬空状态,将锅炉下部构件,拆除,并采用导向工具将下部构件移到锅炉房外墙边缘吊装口处,采用50T汽车吊对其进行吊装至地面,再将锅炉锅炉上部结构放到地面用同样的方法移到外墙内侧,吊装到地面。 35T锅炉本体先清理外围护结构,本着由上至下由外到内,先局部后整体的拆除原则,将锅炉本体规范地划分为几个分区,依次拆除,将内部筑炉全部清理完成再进行钢结构部分的拆除,按照划分单元对构件进行编号,分类摆放,做到施工有序,合理布局。钢架及炉排管拆除时一定确尽量保证其完整性,合理地确定分割点,合理采用吊装机械进行吊装作业,由上至下进行施工。 八、 锅炉基础拆除方案 (一)、拆除方案的主导构思: 1.为了确保在拆除施工中,建筑物周边为避免落物伤人,在施工作业区设置彩板围挡,高度不小于5米,在施工现场周围可导致混凝土块下落的范围内设置警戒线,安排专人值班,以消除拆除施工安全隐患。 2.拆除过程中若遇钢筋,需采用气焊将钢筋切断后再进行拆除。拆下的钢筋砼块,及时破碎运走,严禁向下抛撒。 3.在施工过程中,在锅炉6米平台下下层搭设满堂管扣式脚手架,要严格遵守脚手架规范要求进行施工,为确保拆除施工安全,在操作平台上,外架要超出待拆部分平面一步架高,不小于1.5米。 4.上层混凝土结构拆除时,在拟拆除结构下方的位置满铺脚手架,做一层硬防护,并且使架体与下层混凝土柱固定,防止架体倾覆。 5.混凝土平台两侧架体每步高连接不少于两次,每步架体两端应与框柱有效连接。 (二)施工前准备: 1.机械设备准备: 履带式混凝土破碎机、50T汽车吊、12T汽车吊、 水钻、风镐、电焊机、气割设备等。 2.注意事项 (1) 向拆除作业队进行详细的书面技术交底, (2) 在拆除作业队进场后,承包方非直接人员不得进入现场,以防安全事故发生; (3) 开工前,协同安全部对架体安全性予以验收,在焊割作业前要办理动火证,现场要有防火设施。 (4) 为降低粉尘污染,采用洒水、喷水降尘,并做好相关的安全警示与通知; (5)解决施工用电(380V、30KW)的配电箱接到现场,合理安排工具存放地和休息间。 (三) 施工组织实施 1. 组织机构体系: 项目经理部执行计划、组织协调、控制、监督、指挥职能,对施工项目的质量、安全、成本进行全面管理,由栋号长陈培礼具体负责。项目部组织机构如下:
