锅炉拆除方案07568资料
- 格式:doc
- 大小:82.00 KB
- 文档页数:8
锅炉拆除方案一、方案背景随着工业和建筑业的发展,锅炉作为供应热能的设备在工业生产和居民生活中起着至关重要的作用。
然而,随着能源需求的变化和环保意识的日益增强,一些老旧的锅炉亟需拆除并更新,以满足环保要求和提高能源利用效率。
二、拆除前准备1. 资料准备:在进行锅炉拆除前,必须收集和整理相关的资料和档案,包括锅炉的安装和使用情况、维修保养记录以及相关的安全技术资料。
2. 拆除计划制定:制定详细的拆除计划,包括时间安排、所需人力和物力资源、协调其他工作等。
3. 安全措施:在进行锅炉拆除前,必须确保相关人员具备相应的安全技能,并制定安全操作规程,确保工作过程中的人身安全和设备安全。
三、拆除过程1. 能源切断:首先,必须切断与锅炉相关的电力、燃气或其他能源供应,确保拆除过程中的安全与顺利进行。
2. 设备拆卸:根据锅炉的类型和安装方式,有选择地拆除锅炉的各个部件,包括炉体、炉排、燃烧器、烟道以及附属设备等。
3. 材料处理:拆除后的锅炉部件和材料必须进行妥善处理。
对于可回收的材料,应进行分类和储存,以便后续的再利用。
对于不能回收的废弃物,要按照相关法规进行处理,以确保环境的安全和卫生。
四、拆除后工作1. 安全检查:锅炉拆除完成后,必须进行全面的安全检查,确保拆除过程中没有留下任何安全隐患和未处理的事项。
2. 档案整理:整理和更新锅炉的档案资料,包括拆除过程的记录、施工图纸和相关的操作指南等,以便后续的管理和维护。
3. 环保评估:进行拆除后的环境评估工作,评估拆除锅炉对环境的影响和可能存在的风险,并制定相应的控制措施和改善方案。
五、风险控制1. 人员培训:提供培训课程,确保参与锅炉拆除工作的人员具备必要的专业知识和技能,并了解相关法规和安全操作规程。
2. 安全设备:准备适当的安全设备和器材,如安全帽、防护服、呼吸器等,确保人员在拆除过程中的人身安全。
3. 环境保护:在进行锅炉拆除工作时,采取必要的环保措施,如防尘网、防护罩等,以避免灰尘和有害物质的扩散。
小锅炉拆除工程施工方案一、施工内容1. 拆除小锅炉本体。
2. 拆除小锅炉附属设备及管道。
3. 清理现场及处理拆除产生的废弃物。
4. 施工完工验收。
二、施工技术要求1. 施工单位应具备相应的施工资质和相关经验。
2. 施工人员应具备相关安全防护措施及施工技能。
3. 施工现场应设置专人负责监督,确保施工安全。
三、施工前的准备工作1. 依据拆除计划编制施工方案。
2. 准备拆除所需的施工机械和工具。
3. 对施工区域进行清理,确保施工场地的整洁和安全。
4. 准备好相关的拆除许可证和手续。
四、施工流程1. 拆除小锅炉本体1)施工人员先将周围的管道进行封闭或切断,防止热力介质泄漏。
2)确保小锅炉内部无残留水或燃料,进行全面排空。
3)使用起重机等设备将小锅炉本体搬离安装位置。
4)对拆除的小锅炉本体进行分类和处理,有序清理现场废弃物。
2. 拆除小锅炉附属设备及管道1)先将电气设备断电并拆除,防止意外触电事故的发生。
2)使用氧、乙炔焊接设备进行管道切割,对附属设备和管道进行逐一拆除。
3)清理现场及处理拆除产生的废弃物4)将拆除产生的废弃物进行分类处理,确保环境卫生和安全。
3. 施工完工验收1)施工完工后,由质检人员对施工质量进行全面检查。
2)完成施工验收,准备相关证明文件。
五、安全防护措施1. 严格执行施工现场安全管理制度,做好施工人员的安全教育和培训。
2. 保证施工场地的通风良好,防止有害气体的积聚。
3. 施工现场应设置警示标识和隔离设施,确保施工区域的安全。
4. 使用起重机和焊接设备等施工机械时,需经过专业人员的操作和监督。
六、环境保护措施1. 施工单位应依法处理拆除产生的废弃物,确保无害排放。
2. 采取适当的防尘措施,确保施工现场环境的整洁。
3. 严禁在施工现场倾倒废弃物,确保环境卫生。
七、施工后的处理1. 完成施工后,将相关证明文件及时报送相关部门备案。
2. 拆除产生的废弃物应由相关单位进行合理处理,确保无害排放。
锅炉设备拆除施工方案一、工程概况与目标本工程涉及锅炉设备的拆除,旨在安全、高效地完成设备拆卸,确保现场安全和环境保护。
拆除的锅炉设备位于XXXX(具体地址),计划拆除的锅炉设备型号为XXX,预计工程周期为XX天。
二、拆除前准备工作现场勘查:对锅炉设备现场进行勘查,评估拆除难度和风险,制定拆除方案。
人员培训:对参与拆除工作的人员进行安全和技术培训,确保他们熟悉拆除流程和注意事项。
设备准备:准备必要的拆除工具和设备,如切割机、起重机、液压锤等。
安全准备:设置安全警示标志,准备消防器材和急救箱等安全设备。
三、拆除方法与流程切断电源和燃料供应:在拆除前,确保切断锅炉设备的电源和燃料供应,确保现场安全。
拆除附件和连接件:拆除锅炉设备上的附件和连接件,如管道、阀门、仪表等。
主体结构拆除:使用切割机、液压锤等工具拆除锅炉的主体结构,注意避免对周围设备和建筑造成影响。
清理现场:拆除完成后,清理现场,确保无残留物和废弃物。
四、安全保障措施安全培训:所有参与拆除工作的人员必须接受安全培训,熟悉安全操作规程。
现场监控:设置现场监控设备,监控拆除过程,确保安全。
应急预案:制定应急预案,明确应对突发事件的措施和流程。
五、环境影响控制噪音控制:采取降噪措施,减少拆除过程中产生的噪音对周围环境和居民的影响。
扬尘控制:采取洒水、覆盖等措施,控制拆除过程中产生的扬尘。
六、废物处理与回收分类处理:对拆除过程中产生的废物进行分类处理,如金属、非金属等。
回收利用:对可回收利用的废物进行回收利用,减少资源浪费。
七、施工进度与监控进度计划:制定详细的施工进度计划,明确每天的工作任务和完成时间。
进度监控:对施工进度进行实时监控,确保按计划进行。
八、质量验收与交付质量验收:拆除完成后,进行质量验收,确保拆除质量和环境符合相关标准和要求。
交付:验收合格后,将现场交付给相关单位或部门,确保工程顺利完成。
以上为本锅炉设备拆除施工方案的主要内容,实际施工中应根据现场情况及时调整和优化方案,确保工程安全、高效地完成。
小锅炉拆除实施方案一、拆除范围。
小锅炉拆除范围主要包括锅炉本体、燃烧系统、管道系统、控制系统等相关设备和设施。
在确定拆除范围时,需要仔细检查和确认每个部分的具体情况,做好标记和记录,以便后续拆除作业时能够清晰明了地进行操作。
二、拆除流程。
1. 准备工作,确定拆除作业的时间和地点,对拆除范围内的设备和设施进行全面检查,清理周围杂物,确保拆除作业的顺利进行。
2. 施工准备,组织施工人员进行安全培训和技术交流,准备必要的拆除工具和设备,确保施工人员了解拆除作业的流程和注意事项。
3. 拆除作业,按照拆除范围的标记和记录,有序进行拆除作业,确保操作人员的安全,避免对周围环境造成污染和危害。
4. 清理整理,拆除作业完成后,对拆除现场进行清理和整理,确保没有遗留物和安全隐患,恢复周围环境的整洁和安全。
三、安全措施。
1. 施工人员必须穿戴好相关安全防护用具,严格按照操作规程进行作业,避免发生意外事故。
2. 在拆除作业现场设置明显的安全警示标识,确保周围人员和车辆能够清晰识别危险区域,避免误入。
3. 严格控制拆除作业现场的火源和明火,避免引发火灾和爆炸事故。
4. 拆除作业过程中,要定期对周围环境进行监测,确保空气质量和水质安全,避免对环境造成污染。
四、环保措施。
1. 对拆除作业产生的废弃物和废水进行分类和处理,确保符合环保要求,避免对环境造成污染。
2. 严格控制粉尘和废气的排放,采取有效的控制措施,确保大气环境质量达标。
3. 对拆除作业现场进行清理和整理,恢复原状,避免对周围环境造成不良影响。
小锅炉拆除实施方案的制定和执行,必须严格按照相关的法律法规和标准要求进行,确保拆除作业的安全可靠,避免对环境和人员造成任何危害。
在实施过程中,需要充分重视安全和环保工作,严格执行各项措施和要求,确保拆除作业的顺利进行,不留后患。
锅炉拆除方案本方案旨在对锅炉进行拆除,确保拆除过程安全可靠、环境友好。
拆除方案包括拆除前的准备工作、拆除工作的具体步骤以及拆除后的处理措施。
1. 准备工作在进行锅炉拆除前,需要进行以下准备工作:1.1 工作人员培训:确保拆除人员具备相关技能和知识,了解拆除过程中的安全注意事项。
1.2 安全设施:准备好必要的安全设施,包括安全帽、安全鞋、防护眼镜等个人防护装备,并设置警告标志牌,以提醒他人注意施工区域。
1.3 施工方案:制定详细的拆除方案,包括工作步骤、拆除工具和设备的选择,以及危险源的分析与控制措施。
2. 拆除工作步骤2.1 断电:在开始拆除之前,务必切断锅炉的电源,并进行接地处理,确保电气安全。
2.2 排空处理:将锅炉内的水和蒸汽排空,通过合理的排水管道连接到排水系统中,避免对环境造成污染。
2.3 拆除外部管道与管线:先用适当的工具和设备拆除与锅炉相连的外部管道和管线,确保拆除过程中不会出现破裂和泄漏现象。
2.4 拆除锅炉本体:根据拆除方案,使用合适的拆解设备和工具,逐步拆卸锅炉各部件,包括燃烧室、烟道、水箱等,并对拆下的部件进行分类清理和处理。
2.5 清理现场:完成拆除工作后,彻底清理现场,确保无残留物和杂物留在施工区域。
3. 拆除后的处理措施3.1 废弃物处理:将已拆除的锅炉部件进行分类,按照相应的规定和标准处理。
可选择将可回收部件送往回收站,将可燃材料送往焚烧厂进行处理,将其他非可回收部件及有毒有害物质送往专门的处理中心进行处置。
3.2 环境保护:在拆除过程中,尽量减少粉尘和噪音的产生,可采取湿拆等方式来降低对环境的影响。
严禁私自倾倒废弃物,保障周围环境的卫生和安全。
3.3 安全检查:拆除完成后,进行安全检查,确保没有安全隐患,确定现场安全无误后,施工区域可以解封,并进行验收。
通过以上拆除方案,可确保锅炉拆除工作的顺利进行,保障施工人员的安全和环境的卫生。
在拆除过程中,务必严格按照相关法规和规章制度执行,确保施工符合法律要求,尽量减少对周围环境和人员的影响和危害。
锅炉拆除施工方案1.锅炉停炉后处理2.用割刀将燃气管道,油路割断,锅炉和管道保持五米以上距离1.1 锅炉正常停炉冷却后,关闭主汽阀、进水阀,并打上盲板。
(1#锅炉开车运行时必须插烟道闸板)1.2 放掉炉渣及所有细灰,打开所有集箱、锅筒排污阀及倒淋,将炉水、冷却水排尽,打开所有炉门,使其能正常通风。
1.3 切断鼓风机电源,给煤机电源。
1.4 保证炉内含氧量不得低于19%,必要时可利用引风机强制通风。
(拆炉墙、炉管时可减少粉尘影响作业环境)2.工作危害分析2.1 高处作业2.1.1 危害:摔伤、坠落伤害、物件坠落伤人等。
2.1.2 控制措施:上下楼梯要手扶楼梯扶手,且要缓慢进行,不宜过急快速行走。
上下脚手架要缓慢,注意是否有松动部位。
个人防护用品配备齐全,特别是安全帽、安全带,并办理等高作业证。
2.2 受限空间作业2.2.1 危害:碰伤、坠落、中毒、触电、砸伤、烧伤。
2.2.2 控制措施:作业空间气体分析合格,氧含量不得低于19%,并办理作业证,配戴好安全帽、安全带等防护用品,割具接头牢固,气体胶带完好无破损、漏气,焊把线无明显破带,焊钳完好,脚手架牢固并有护栏。
炉内炉墙拆卸时一定要检查是否有倒塌的部位,做好防范措施,受限空间照明安全电源≤36V。
2.3 吊装作业2.3.1 危害:砸伤、碰伤、损坏设施。
2.3.2 控制措施:吊装作业人员必须是持证专业人员,吊装作业时吊装物下严禁站人,吊物应绑扎牢固,吊装绳索符合要求,起落缓慢平稳,并应注意吊装区域内障碍物,有专人指挥、专人监护。
3.现场安全管理规定3.1 作业区域要拉安全警戒线,并设立警示标识,非作业人员未经允许不得擅自进入施工现场。
3.2 氧气、乙炔钢瓶之间距离不少于5米,与火源距离不少于10米,气表完好。
3.3. 进入受限空间作业应办理作业证,经批准后方可进入受限空间作业,并有专人监护,监护人员不得擅离职守。
3.4 施工人员必须配戴好安全帽等防护用品,高处作业系好安全带,正确使用个人防护用品。

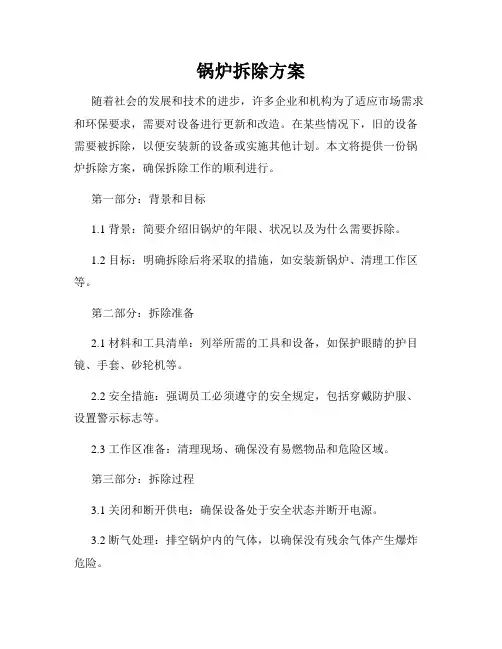

锅炉拆除方案随着社会的发展和技术的进步,许多企业和机构为了适应市场需求和环保要求,需要对设备进行更新和改造。
在某些情况下,旧的设备需要被拆除,以便安装新的设备或实施其他计划。
本文将提供一份锅炉拆除方案,确保拆除工作的顺利进行。
第一部分:背景和目标1.1 背景:简要介绍旧锅炉的年限、状况以及为什么需要拆除。
1.2 目标:明确拆除后将采取的措施,如安装新锅炉、清理工作区等。
第二部分:拆除准备2.1 材料和工具清单:列举所需的工具和设备,如保护眼睛的护目镜、手套、砂轮机等。
2.2 安全措施:强调员工必须遵守的安全规定,包括穿戴防护服、设置警示标志等。
2.3 工作区准备:清理现场、确保没有易燃物品和危险区域。
第三部分:拆除过程3.1 关闭和断开供电:确保设备处于安全状态并断开电源。
3.2 断气处理:排空锅炉内的气体,以确保没有残余气体产生爆炸危险。
3.3 拆除部件:按照先后顺序拆卸锅炉的各个部件,如燃烧器、管道等。
3.4 管道切割:使用合适的工具进行管道切割,并将其分类储存以备处理。
3.5 清理工作区:除去杂物和废料,并将其妥善处理。
第四部分:处理废料4.1 废料分类:根据相应的环保标准,将废料分为可回收和不可回收物品。
4.2 环保处理:将可回收物品交由专业公司进行处理和再利用。
4.3 不可回收废料处置:将不可回收废料交给授权机构,进行安全处理。
第五部分:后续措施5.1 工作区清理:彻底清理工作区,确保不存在任何残留物。
5.2 检查与测试:对新锅炉进行全面的检查和测试,确保其正常运行。
5.3 安装新设备:按照相关要求,安装新锅炉并进行调试。
5.4 安全培训:重新培训员工,确保他们了解新设备的使用方法和安全要求。
结论通过以上步骤,我们能够顺利拆除旧锅炉,为安装新设备创造条件。
在整个拆除过程中,我们始终坚持安全第一的原则,确保员工和环境的安全。
同时,我们也注重废料的分类和环保处理,减少对环境的负面影响。
通过这份锅炉拆除方案,我们相信能够提供一种高效、安全和环保的拆除解决方案,满足您的需求。

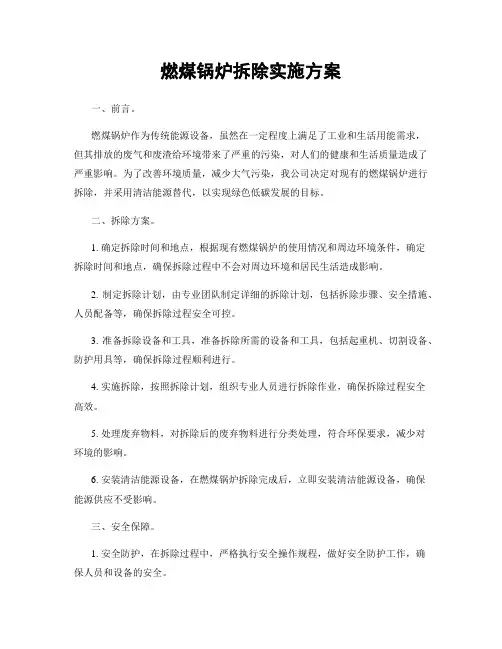

燃煤锅炉拆除实施方案一、前言。
燃煤锅炉作为传统能源设备,虽然在一定程度上满足了工业和生活用能需求,但其排放的废气和废渣给环境带来了严重的污染,对人们的健康和生活质量造成了严重影响。
为了改善环境质量,减少大气污染,我公司决定对现有的燃煤锅炉进行拆除,并采用清洁能源替代,以实现绿色低碳发展的目标。
二、拆除方案。
1. 确定拆除时间和地点,根据现有燃煤锅炉的使用情况和周边环境条件,确定拆除时间和地点,确保拆除过程中不会对周边环境和居民生活造成影响。
2. 制定拆除计划,由专业团队制定详细的拆除计划,包括拆除步骤、安全措施、人员配备等,确保拆除过程安全可控。
3. 准备拆除设备和工具,准备拆除所需的设备和工具,包括起重机、切割设备、防护用具等,确保拆除过程顺利进行。
4. 实施拆除,按照拆除计划,组织专业人员进行拆除作业,确保拆除过程安全高效。
5. 处理废弃物料,对拆除后的废弃物料进行分类处理,符合环保要求,减少对环境的影响。
6. 安装清洁能源设备,在燃煤锅炉拆除完成后,立即安装清洁能源设备,确保能源供应不受影响。
三、安全保障。
1. 安全防护,在拆除过程中,严格执行安全操作规程,做好安全防护工作,确保人员和设备的安全。
2. 环境保护,在拆除过程中,加强对环境的保护,做好废弃物料的处理和清理工作,减少对环境的污染。
3. 现场监控,对拆除现场进行实时监控,及时发现和解决安全隐患,确保拆除过程安全可控。
四、总结。
燃煤锅炉拆除是一项重要的环保工程,对于改善环境质量和保护人民健康具有重要意义。
我公司将严格按照拆除方案进行操作,确保拆除过程安全高效,为环境保护事业做出应有的贡献。
同时,我们也呼吁更多的企业和个人关注环保问题,共同为建设美丽中国贡献力量。

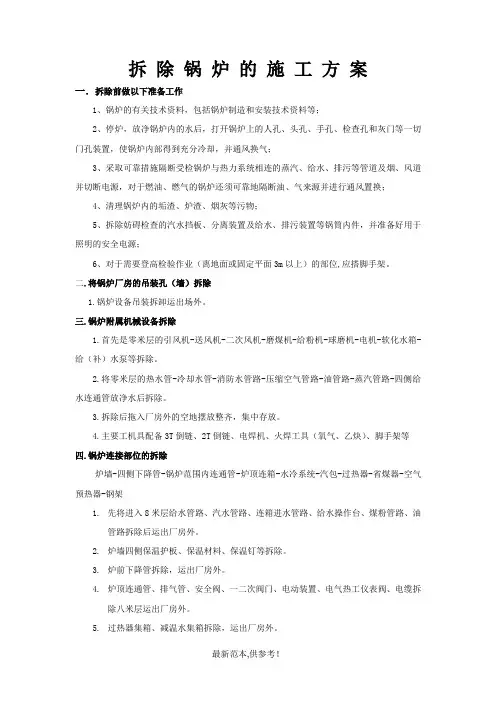

拆除锅炉的施工方案一.拆除前做以下准备工作1、锅炉的有关技术资料,包括锅炉制造和安装技术资料等;2、停炉,放净锅炉内的水后,打开锅炉上的人孔、头孔、手孔、检查孔和灰门等一切门孔装置,使锅炉内部得到充分冷却,并通风换气;3、采取可靠措施隔断受检锅炉与热力系统相连的蒸汽、给水、排污等管道及烟、风道并切断电源,对于燃油、燃气的锅炉还须可靠地隔断油、气来源并进行通风置换;4、清理锅炉内的垢渣、炉渣、烟灰等污物;5、拆除妨碍检查的汽水挡板、分离装置及给水、排污装置等锅筒内件,并准备好用于照明的安全电源;6、对于需要登高检验作业(离地面或固定平面3m以上)的部位,应搭脚手架。
二.将锅炉厂房的吊装孔(墙)拆除1.锅炉设备吊装拆卸运出场外。
三.锅炉附属机械设备拆除1.首先是零米层的引风机-送风机-二次风机-磨煤机-给粉机-球磨机-电机-软化水箱-给(补)水泵等拆除。
2.将零米层的热水管-冷却水管-消防水管路-压缩空气管路-油管路-蒸汽管路-四侧给水连通管放净水后拆除。
3.拆除后拖入厂房外的空地摆放整齐,集中存放。
4.主要工机具配备3T倒链、2T倒链、电焊机、火焊工具(氧气、乙炔)、脚手架等四.锅炉连接部位的拆除炉墙-四侧下降管-锅炉范围内连通管-炉顶连箱-水冷系统-汽包-过热器-省煤器-空气预热器-钢架1.先将进入8米层给水管路、汽水管路、连箱进水管路、给水操作台、煤粉管路、油管路拆除后运出厂房外。
2.炉墙四侧保温护板、保温材料、保温钉等拆除。
3.炉前下降管拆除,运出厂房外。
4.炉顶连通管、排气管、安全阀、一二次阀门、电动装置、电气热工仪表阀、电缆拆除八米层运出厂房外。
5.过热器集箱、减温水集箱拆除,运出厂房外。
6.主要工机具配备5T卷扬机、3T倒链、5T倒链、电焊机、火焊工具(氧气、乙炔)等五. 拆除炉后1. 砌筑墙用空压机、风镐将耐火水泥、砖拆除,清理干净。
2.拆下组空气预热器,根据现场的实际情况用氧气割开整组拆除,再拆上组空气预热器根据现场的实际情况用氧气割开整组拆除,运出厂房外。

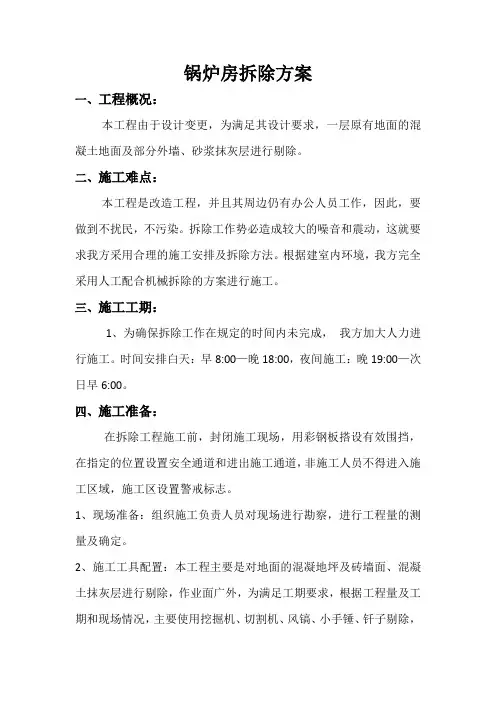

锅炉房拆除方案一、工程概况:本工程由于设计变更,为满足其设计要求,一层原有地面的混凝土地面及部分外墙、砂浆抹灰层进行剔除。
二、施工难点:本工程是改造工程,并且其周边仍有办公人员工作,因此,要做到不扰民,不污染。
拆除工作势必造成较大的噪音和震动,这就要求我方采用合理的施工安排及拆除方法。
根据建室内环境,我方完全采用人工配合机械拆除的方案进行施工。
三、施工工期:1、为确保拆除工作在规定的时间内未完成,我方加大人力进行施工。
时间安排白天:早8:00—晚18:00,夜间施工:晚19:00—次日早6:00。
四、施工准备:在拆除工程施工前,封闭施工现场,用彩钢板搭设有效围挡,在指定的位置设置安全通道和进出施工通道,非施工人员不得进入施工区域,施工区设置警戒标志。
1、现场准备:组织施工负责人员对现场进行勘察,进行工程量的测量及确定。
2、施工工具配置:本工程主要是对地面的混凝地坪及砖墙面、混凝土抹灰层进行剔除,作业面广外,为满足工期要求,根据工程量及工期和现场情况,主要使用挖掘机、切割机、风镐、小手锤、钎子剔除,辅助设施脚手架、梯子。
3、人员配置:根据本工程的特点、工期和施工现场的实际情况,合理安排劳动力进行施工。
本工程使用小手锤。
工作面大,不能有噪音,人员一天配备5人左右。
4、施工时间:因拆除工程部位在原锅炉房内部,我方做好各种污染措施,由于整体施工进度紧张。
我方预计拆除工作在10天内完成。
5、施工流程:现场防护—人员到位—施工位置确定—混凝土基层剔凿—清扫及清运垃圾。
人员做好防护措施,施工时人员保持安全进行施工,拆除后的垃圾归拢,做好扬尘保护措施并及时清运。
五、施工措施:1、拆除工程的施工,必须在工程负责人的统一指挥和监督下进行。
拆除工程施工前,应仔细检查周围环境,如:线路等,必要时进行临时防护。
2、拆除施工时,禁止开窗通风,防止扬尘。
3、进行拆除工作时,作业人员应站在稳定的结构或是脚手架上操作,保证施工人员的安全。
1 工程概况1.1 工程简况:山东海阳市永平热电有限责任公司新建工程是从湖南株洲南方热电有限公司拆除3台75吨/小时循环流化床锅炉和2台12MW发电机组的全部设备,再将拆除的设备检修后,安装到山东海阳市永平热电有限责任公司。
1.2 工程规模:本期工程为2×12MW发电机组、3台75吨/循环流化床锅炉及其配套设备。
2. 编制依据⑴《中华人民共和国招投标法》⑵《火力发电工程施工招标程序及招标文件范本》⑶山东海阳热电工程招标文件⑷施工组织设计大纲⑸《电力建设施工及验收规范》各篇⑹《火电施工质量检验及评定标准》各篇⑺《建筑机械使用安全技术规程》⑻《机械设备安全工程施工及验收通用规范》⑼《工业金属管道工程及验收规范》⑽《压缩机、风机、泵安装工程施工及验收规范》⑾《连续输送设备安装工程施工及验收规范》⑿《现场设备、工业管道焊接工程施工及验收规范》⒀《超重设备安装工程施工及验收规范》⒁《电气装置安装工程电气设备交接试验标准》⒂《电气装置安装工程电电缆线路施工及验收规范》⒃《电气装置安装工程接地装置施工及验收规范》⒄《电气装置安装工程旋转电机施工及验收规范》⒅《电气装置安装工程盘、柜及二次回路经线及施工及验收规范》⒆《电气装置安装工程低压电器施工及验收规范》⒇《电气装置安装工程低压电器施工及验收规范》《电业安全工作规程》DL408—913.总则:⑴系统拆卸前,根据图纸按系统对所拆卸的设备和管道电气、仪表进行编号,做好记录。
⑵所有管道的接口处应做好标记,阀门应按系统进行分类、编号,并做好记录。
⑶主要设备的零部件、附件等应分类进行编号、保管、包装、运输。
⑷厂房内拆卸的设备和管道运到厂区内按系统进行分类、包装。
每个系统应为一个总的目录分册,每个设备、每段管道都应有编号,并写在明显之处。
⑸拆除步骤与安装步骤逆序机具相同。
⑹施工拆除时应遵循由高及底、由外向内的原则。
⑺拆除弃物尽可能回收至框中,人工从高处系至地面,严禁高空抛洒弃物。
75T/H循环流化床锅炉拆除施工方案关于此75T/H循环流化床锅炉拆除经过实地详细考察,我们编制拟定了如下拆除方案,原则上按照安装工序逆工序从外向内,再从内向外,从下到上,再从上到下进行。
确保所拆除的设备完好无损,标识清晰,零部件完整齐全。
2.1.8取源部件及敏感元件拆卸、保管、运输A压力一次阀门及短管拆卸a选取拆卸目标,一般按系统进行。
b用显著颜色的记号笔再插座处和阀门上写明编号清晰、正确,并在记录本上作同样记录,写明用途,以便备查。
c将一次焊接阀门后用机械方法(即手用钢锯)与仪表管断开,然后阀门连同取样短管与插座断开,取下一次阀门。
d低压管道及化水处理,油系统等一次阀门一般为针型阀,螺纹连接,只需用扳手拆下即可,余下的取样短管口接头应进行封堵、包扎好。
门后的接头连管应断开,把接头留在阀门上。
e流量孔板自带一次阀门,需把门后连管断开,并做好标识、记录,待机务拆管道时一同拆下,跟踪检查、装箱标识。
f带有冷凝罐装置应取下,把余下的取样口封堵好。
g烟、风、煤炉本体取样装置断开其后连接的管路,在装置根部割断取下装置,标识、记录。
炉墙上的取样装置,不影响整体拆卸运输,就不必拆下,在记录本上明确注明。
B敏感元件与插座一般是螺纹连接的,用扳手拧下,焊接的用机械方法取下,螺纹应做防锈处理,插座口封堵,标识,记录。
C取源部件及敏感元件保管、运输。
a把所有取下的阀门、元件等进行清点、检查,除污除垢,按系统、类别分类,阀门合金的、不锈钢的、碳钢的要分开,要保护好上的名牌。
b把系统内的同类别元件装入制作好的木箱内,用包装物塞满、塞实,并有防雨防潮措施,内附装箱单,一式两份,封好木箱,写明编号标识,放置通风干燥处,热控设备集中放置,以便运输。
2.1.9仪表管路拆卸,保管、运输A系统取源部件拆除后,可进行管路拆卸。
B松开管卡(单管、双管卡)并取下作备件,如螺丝锈死拜开或锯断螺丝,直管段每6米左右在焊口处截断取下每根可保留一个弯,弯头短臂不大于400毫米,弯较多时应切断剔除,直至拆到变送器、仪表配管处。
C变送器及仪表上的阀门、接头应保留一同拆下,在配管适宜位置上粘贴变送器编号,为防止脱落或涂抹,可用透明胶带包扎。
D带有管排的直管段仪表管路可连同管排架一同拆下,按安装时的管排段进行,标明管排用途,管路材质。
尺寸接近归为一起。
E将拆下的每根管路管口在清除管内杂质后用胶布封好。
F相同材质、相同规格的仪表管路可归为一起(紫铜、合金、不锈钢、碳钢,碳钢管也有锅炉钢和普通钢之分)。
标识、记录。
G把拆下的管路清理干净,捆扎好装入长条木箱封好,防雨防潮。
H变送器、仪表配管单独装箱写明标识,做好记录。
2.1.10变送器、就地仪表拆卸、保管A拧开端子接线盖,拆下电缆接线,拧紧接线盖,封好接线口。
B用记号笔标明编号,作好记录。
C用螺丝或螺帽盖封好取压口。
D松开固定支架,取下变送器或仪表。
E每台仪表用软包装包好,放入系统工程箱内,箱要塞满,箱外做标志。
F把箱放置在通风干燥的地方,温度一般控制在4---400C,相对湿度平均为80%以下。
G避免强烈震动、碰撞。
第二步:锅炉本体运转层设备及零米设备拆除1、主要拆除内容:螺旋冷渣机、疏水箱、疏水泵、疏水扩容器、工业水泵、除渣泵、加药装置、输渣皮带运输机、点火装置、引风机、送风机、锅炉给煤机等。
2、包装方法:现场购买或制作防潮防雨木箱若干,用于装阀门,其余裸装。
3、标识方法:在包装箱外明显处标志系统名称,现场根据设计院及三大主机随机图纸绘制系统图,在系统图标注安装位置编号,根据安装位置编号对应编制装箱单号及装箱单明细表。
4、辅机拆除方法:A 拆除与辅机相连的管道。
B 拆除辅机的对轮。
C 旋下电机及设备的地脚螺栓。
D 用风镐捣碎底座下的混凝土,用磨光机磨开垫铁与底座的点焊处。
E 撬动辅机底座,使设备底座与混凝土脱离。
F 用吊装设备缓慢地给设备吊起,当底座超出地脚螺栓的高度时,方可快速起吊。
第三步:锅炉本体保温砌筑层拆除1、主要拆除内容:锅炉杂项管道(锅筒与水冷壁、低温过热器、省煤器之间的连接管道、下降管等)、锅筒、旋风分离器、过热器联箱、炉顶密封、、左右前后水冷壁、烟风煤管等保温砌筑层剥离拆除。
2、拆除方法为人工剥离、机械辅助。
第四步:清除现场拆除垃圾,以便于其他项目拆除。
第五步:锅炉本体杂项管道拆除1、要拆除内容:锅筒与水冷壁、低温过热器、省煤器之间的连接管道、下降管、加药装置管道、取样装置管道、主蒸气管道(锅炉部分)、主给水管道(锅炉部分)、主蒸气联箱、锅炉安全阀、消声器、仪表管道等。
2、包装方法:现场购买或制作防潮防雨木箱若干,用于装阀门,其余裸装。
3、标识方法:在包装箱外明显处标志系统名称,现场根据设计院及三大主机随机图纸绘制系统图,在系统图标注安装位置编号,根据安装位置编号对应编制装箱单号及装箱单明细表。
4、拆除方法如下:根据图纸及现场经验确定切割口,一般选用原组对、对接焊缝为切割口,用切割机将其锯离,管道的拆除首先将管道用手动葫芦或卷扬机将管子吊上,然后将焊口切开,拆除支吊架,将管子吊下;联络管拆除后,对联络管进行编号,并对焊口进行打磨。
对管子所有部位进行检查,发现有损坏处及时补焊。
对合金钢管进行特殊标记。
第六步:锅炉本体烟风煤管道拆除1、主要拆除内容:锅炉前输煤溜槽、一次、二次风管、烟道管及管件。
2、拆除方法及工具:根据图纸及现场经验确定切割口,一般选用原组对、对接焊缝为切割口,用气割将其割离。
第七步:水冷壁拆除1、要拆除内容:前、后、左、右水冷壁等。
2、包装方法:现场购买或制作防潮防雨木箱若干,用于装阀门、防磨套管等,其余裸装。
3、标识方法:在包装箱外明显处标志系统名称,现场根据设计院及三大主机随机图纸绘制系统图,在系统图标注安装位置编号,根据安装位置编号对应编制装箱单号及装箱单明细表。
4、拆除方法及工具:根据图纸及现场经验确定切割口,一般选用原组对、对接焊缝为切割口,用切割机将其锯离。
拆除步骤具体如下:A水冷壁在拆除中,为减少水冷壁附件和保温的拆除量和安装量,将每侧水冷壁分三片进行切割,在原安装焊口处将三片水冷壁切开、拆除。
B水冷壁拆除前,根据设备图纸将水冷壁上原来的三段安装焊口处的保温和炉膛内的保温拆除,在锅炉顶板梁上安装滑轮组,在锅炉7米层设置卷扬机,吊装水冷壁拆除后的组件。
吊装前对水冷壁进行必要的加固,吊装的钢丝绳系在水冷壁组件的刚性梁上,以此作为吊点进行拆除施工。
C在每片水泠壁拆除前,先将钢丝绳系好,卷扬机受力,保证拆除过程中的安全。
拆除施工中,先将水冷壁的四角密封作切开,再用吊蓝载人对内部焊口先进行切割,之后进行外部焊口的切割。
D每片水冷壁的拆除从下部向上进行,锅炉水泠壁整体从锅炉左侧向右侧进行。
前、后侧水冷壁先切除后侧,再切除前侧。
E水冷壁的切割首先进行左侧水冷壁的切割,在左侧水冷壁切除后,进行顶棚水冷壁的切除,然后对后侧水冷壁进行切除。

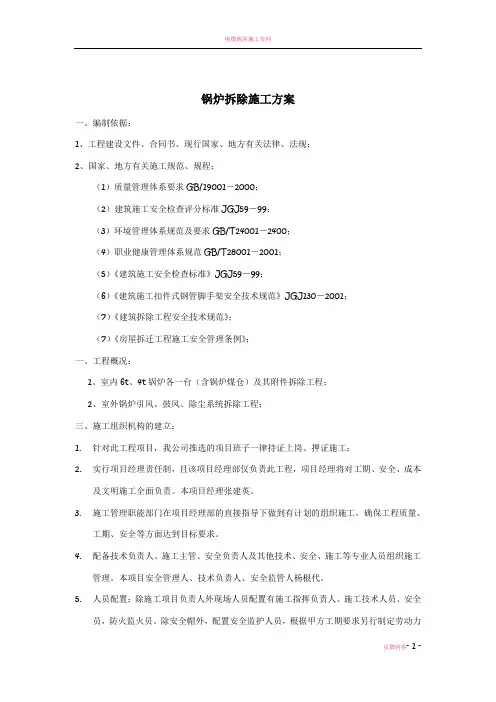

后侧水冷壁下部拆除前,首先将点火装置进行拆除,在点火装置拆除后,再将后水冷壁下部进行拆除。
后水冷壁下部拆除时将布风帽和保温层带在上面不进行拆除。
在后水下部拆除后,对其中部进行拆除。
后侧水冷壁拆除后,进行前侧水冷壁和右侧水冷壁的拆除。
F 水冷壁组件拆除后,对组件进行编号,对切割的焊口进行打磨并加工出坡口。
对所有管子进行全面检查,如发现有损伤处及时处理,并做好记录。
G水冷壁在装车前,在车内垫好枕木,防止在运输过程中损坏管子。
第八步:旋风分离器拆除由于分离器具备整体运输条件,因此在设备拆除过程中,能够完好地保留其内部保温层不但可以减少安装、拆除施工的费用,还可以减少安装保温工期;分离器首先与其支座与筒体的焊缝用切割工具进行切除,并拆除落粉管,之后在中部顶板梁拆除后,用120T 汽车吊将两个分离器分别吊下;在分离器组建拆除后,将支座与钢结构的焊缝切割开,分别吊下进行检修。
第九步:过热器、省煤器、空气预热器拆除1、要拆除内容:高温过热器、低温过热器、高温省煤器、低温省煤器、低温空气预热器、密封装置、护板等。
2、包装方法:现场购买或制作防潮防雨木箱若干,用于装阀门、防磨套管等,其余裸装。
3、标识方法:在包装箱外明显处标志系统名称,现场根据设计院及三大主机随机图纸绘制系统图,在系统图标注安装位置编号,根据安装位置编号对应编制装箱单号及装箱单明细表。
4、拆除方法具体如下:A 过热器拆除a过热器护板用切割机沿原组对焊缝锯开b用滑轮或卷扬机将对流竖片部分的板徐徐吊装之地面。
c根据图纸及运输情况可将整体吊装或散装,散装时将过热器的蛇形管与联箱用切割机锯开。
d每片用倒链作为吊装机具,用倒链徐徐吊装至地面。
e拆除联箱及减温器。
说明:部分钢架横梁可根据情况适当拆除。
B省煤器拆除:a省煤器因其组件尺寸可以满足运输的要求,故对其拆除考虑整体拆除,整体运输的方式。
