⼯期计算⽅式
⼀个承包⽅同时承包两个以上(含两个)单项⼯程时,⼯期得计算:以⼀个单项⼯程得最⼤⼯期为基数,加其它单项⼯程⼯期总与乘相应系数计算。加⼀个乘0、35系数;加两个乘0、2系数;加三个乘0、15系数;四个以上得单项⼯程不另增加⼯期.
公式⼀(两个单项⼯程):T=T1+T2×0、35
公式⼆(三个单项⼯程):T=T1+(T2+T3)×0、2
公式三(四个及以上单项⼯程):T=T1+(T2+T3+T4)×0、15T:⼯程总⼯期。
T1、T2、T3、T4:单项⼯程⼯期,且单项⼯程⼯期T1≥T2≥T3≥T4
压缩⼯期增加费与抢⼯措施费计取得来源:京建发〔2010〕255号
⼀、招标⼈应当依据⼯期定额计算施⼯⼯期,并在招标⽂件中注明。招标⼈要求施⼯⼯期⼩于定额⼯期时,必须在招标⽂件中明⽰增加费⽤,压缩得⼯期天数不得超过定额⼯期得30%.超过30%,视为发包⼈任意压缩合理⼯期,依照《建设⼯程质量管理条例》处理.
⼆、招标⽂件中要求得⼯期⼩于定额⼯期时,在编制招标控制价(标底)时,招标⼈应根据⼯期要求编制按期完成并保证⼯程质量与安全得施⼯⽅案,据此⽅案计算压缩⼯期增加费;未编制施⼯⽅案得按照以下原则确定压缩⼯期增加费。
(⼀)压缩定额⼯期在5%以内时,⼯期每压缩⼀天按⼯程造价(不含设备费,下同)乘以以下⽐例计算:建筑⼯程、轨道交通⼯程0、2‰;市政⼯程、房屋修缮⼯程0、6‰。但压缩⼯期增加费最多不超过⼯程造价2%。
(⼆)压缩定额⼯期在5%~10%以内时,压缩得全部⼯期天数每压缩⼀天按⼯程造价乘以以下⽐例计算:建筑⼯程、轨道交通⼯程0、4‰;市政⼯程、房屋修缮⼯程1‰.但压缩⼯期增加费最多不超过⼯程造价3%。
三、招标⼈压缩定额⼯期超过10%时,招标⼈应组织相关专业得专家对施⼯⽅案进⾏可⾏性论证,并承担保证⼯程质量与安全得责任。
在编制招标控制价(标底)时,招标⼈应根据论证后得⽅案计算压缩⼯期增加费与抢⼯措施费;未编制施⼯⽅案得按以下原则确定压缩⼯期增加费与抢⼯措施费:压缩定额⼯期10%以内得天数按本通知第⼆、(⼆)条计算压缩⼯期增加费; 10%以外得天数,⼯期每压缩⼀天按⼯程造价乘以以下⽐例计算抢⼯措施费:建筑⼯程、轨道交通⼯程1‰;市政⼯程、房屋修缮⼯程3‰。
在线计算工程施工工期表
一、前言
在建设工程项目中,施工工期的合理安排对于项目的进度控制和成功交付起着至关重要的作用。工期表作为施工管理的核心文件,记录了项目从开始到结束的各项工程进度和工作内容,是项目管理者进行计划、跟踪和控制的依据。如何编制一份合理可行的施工工期表,是每位项目管理者都需要研究和掌握的关键技能。
二、施工工期表的基本概念
1. 施工工期表的定义
施工工期表是指在项目实施过程中,根据项目计划和各项施工任务的需求,按照工作的先后顺序和持续时间,编制出的施工任务清单及其完成时间的详细计划表。施工工期表需要根据项目的实际情况和要求,结合工程施工的实际情况,合理安排各项施工任务的顺序和时间,确保项目能够按时完成。
2. 施工工期表的作用
(1)为项目提供清晰的施工计划,明确各项施工任务的实施时间和进度要求,确保项目的顺利进行。
(2)为项目管理者提供工作量的合理分配和安排,使施工人员能够按照计划进行工作,提高工作效率。
(3)为项目团队提供统一的计划表,方便各个部门之间的沟通和协调,协同推进项目的进展。
(4)为项目管理者提供有效的工作跟踪和控制手段,及时发现和解决工期延误和风险问题,保证项目按时、按质、安全完成。
三、编制施工工期表的原则
1. 按照项目计划要求进行编制。根据项目的实际情况和计划要求,合理确定施工工期表的起始时间、持续时间、截止时间等关键节点,确保工期表符合项目的整体计划。
2. 确保施工任务的先后顺序和关联性。根据施工任务的执行情况和先后关系,合理安排各项施工任务的顺序和时间,确保各项任务能够按照计划有序进行。
3. 制定合理的工期限制和控制措施。在编制施工工期表时,需要考虑项目的实际情况和风险因素,合理设置工期限制和控制措施,保证项目工期的合理性和稳定性。 4. 确保施工工期表的灵活性和可调整性。在编制施工工期表时,需要考虑项目的动态变化和各项施工任务的不确定性因素,保持工期表的灵活性,及时调整和优化计划,确保项目能够成功完成。
施工方案中详细指出,横向构建和竖向构件的浇筑过程中,支模与扎钢的顺序不同,但是在计算工期过程中为了方便计算,我们将两项任务合并,同时以横向构建的顺序,先支模后扎钢。
本施工过程的工人安排如下:瓦工50人,钢筋工15人,混凝土工40人,木工24人,机械工8人,安装工12人,油漆工15人,装饰装修处瓦工60人。有关相关定额已给,吊装预制楼板每次可吊装两个。由于工作需要,招收会安装工10人和刷漆工15人,用于最后室内玻璃安装,和刷漆工作。
层间间歇为3天。

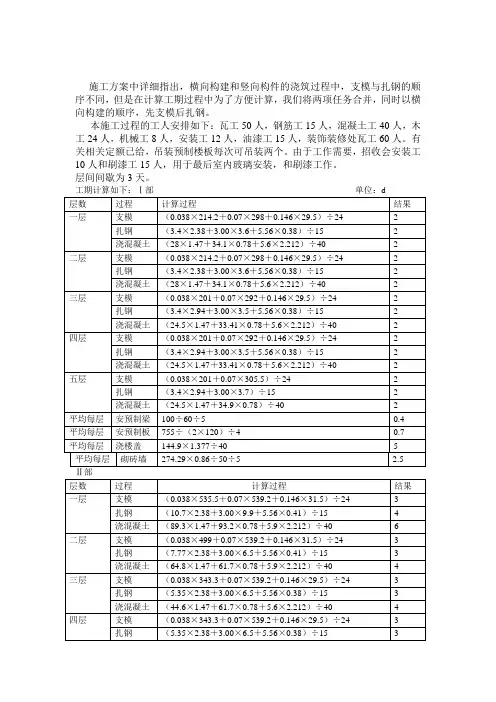

工期计算如下:Ⅰ部 单位:d
层数 过程 计算过程 结果
一层 支模 (0.038×214.2+0.07×298+0.146×29.5)÷24 2
扎钢 (3.4×2.38+3.00×3.6+5.56×0.38)÷15 2
浇混凝土 (28×1.47+34.1×0.78+5.6×2.212)÷40 2
二层 支模 (0.038×214.2+0.07×298+0.146×29.5)÷24 2
扎钢 (3.4×2.38+3.00×3.6+5.56×0.38)÷15 2
浇混凝土 (28×1.47+34.1×0.78+5.6×2.212)÷40 2
三层 支模 (0.038×201+0.07×292+0.146×29.5)÷24 2
扎钢 (3.4×2.94+3.00×3.5+5.56×0.38)÷15 2
浇混凝土 (24.5×1.47+33.41×0.78+5.6×2.212)÷40 2
四层 支模 (0.038×201+0.07×292+0.146×29.5)÷24
2
扎钢 (3.4×2.94+3.00×3.5+5.56×0.38)÷15 2
浇混凝土 (24.5×1.47+33.41×0.78+5.6×2.212)÷40 2
五层 支模 (0.038×201+0.07×305.5)÷24 2

施工工期方案
一、前言
根据工程计划及合同要求,本文将撰写详细的施工工期方案,旨在确保工程按时完成并保质保量。
二、工期计算
1. 工期计算方法
根据工程规模、施工内容、资源配置等因素,采用以下计算方法来确定工期:
- 根据工程量和产值,结合平均工人数量及平均施工效率,计算出施工所需总工时。
- 考虑到不可抗力因素和施工节假日等,对总工时进行适当的调整和排除时间。
- 根据施工进度的前后关系以及各工程段的工序时间,制定施工计划。
2. 工期计算示例
以某高层建筑项目为例,工程总量为10000平方米,总产值为1000万元,每天平均工人数量为80人,平均施工效率为100平方米/人/天。则工期计算如下: - 总工时 = 总施工量 / 平均施工效率 = 10000平方米 / (100平方米/人/天) = 100人天。
- 考虑到不可抗力因素和施工节假日等,需要排除10天。
- 综合上述计算结果,工期为110天。
三、施工进度安排
1. 工序划分与时间安排
根据工程的施工步骤和前后关系,将工程划分为一系列工序,并分配相应的时间。以下为某工程的工序与时间安排表:
工程工序 预计时间(天)
---------------------
基础施工 10
主体结构 30
建筑装饰 25
给水排水 15
电气设备 20
消防设施 10
外墙粉刷 10
总计 120 2. 里程碑节点
为确保施工进度的及时掌握和监督,我们将设置一些重要的里程碑节点,以便及时检查和评估项目的进展情况。以下为某工程的里程碑节点示例:
- 基础施工完成
- 主体结构封顶
- 电气设备安装完毕
- 竣工验收
四、资源调配
1. 人力资源
根据工程的需要,合理安排工人数量和工种。确保每个工序都有足够的工人,并合理分配其工作任务。
2. 物力资源
根据工程进度,提前预订和调配所需的施工材料和设备。确保施工现场的物资供应充足,并及时处理可能出现的延期或中断。
