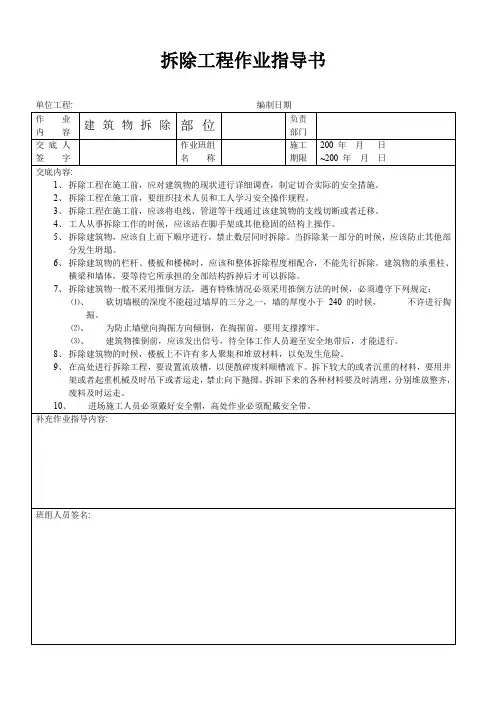

省煤器拆除作业指导书
- 格式:doc
- 大小:124.50 KB
- 文档页数:16
省煤器安装施工方案 页脚内容1 1.工程概述
华能威海发电有限责任公司一期2×125MW锅炉由上海锅炉厂有限责任公司设计、制造;锅炉型号为SG-420/13.7-M418。本期工程设计的锅炉为自然循环中间再热燃煤汽包炉,具有中间夹屏,П型布置,固态排渣,钢筋混凝土炉架。前炉膛为燃烧室,四周为模式水冷壁。喷燃器生根于水冷壁上,采用正四角布置,形成大小双切圆。炉型上方布置前屏过热器和后屏过热器。水平烟道内从前向后依次布置高温过热器、高温再热器。炉后烟道上部由隔墙省煤器分成两个烟道,主烟道设置低温再热器,旁路烟道内设置旁路省煤器。炉后烟道下部设置主省煤器。两台容克式预热器安装在9m运转层上,布置在尾部烟道的后侧。 1.1工程名称、施工地点和施工范围 1.1.1工程名称:华能喀什店四期威海一期2x125MW机组省煤器拆除。 1.1.2施工地点:华能威海电厂一期#1、#2锅炉,10t龙门吊组合场。 1.1.3施工范围:主要包括#1、#2炉主省煤器进口集箱,主省煤器管系,主省煤器出口集箱,省煤器连接管,隔墙省煤器,隔墙省煤器进出口集箱,旁路省煤器进口集箱,旁路省煤器及斜烟道包覆管系,旁路省煤器出口集箱,隔墙省煤器吊架,省煤器支撑架。 1.2主要工程量 序号 名称 数量 重量/kg 集箱标高/m
1 主省煤器管系 1 42572
2 隔墙省煤器 1 13782 3 旁路省煤器及斜烟道包覆管 1 20227 4 主省煤器进口集箱 1 1812 19.5 5 主省煤器出口集箱 1 2277 25.55 6 隔墙省煤器进口集箱(后) 1 1736 26.45 7 隔墙省煤器出口集箱 1 19840.65 省煤器安装施工方案 页脚内容2 6
8 旁路省煤器进口集箱 1 1630 25.3 9 旁路省煤器出口集箱 1 1533 32.4 10 隔墙省煤器前吊架 1 1486 11 隔墙省煤器后吊架 1 1497 12 隔墙省煤器进口集箱(前) 1 1471 25.6 13 省煤器连接管 1 1035 14 省煤器支撑梁 1 39452 1.3工程特点 本项目施工涉及整个锅炉及组合场,点多面广,投入人力、物力多,各专业、施工处接口多,属多工种配合作业,机具使用频繁,工期长、难度大,质量要求高,立体交叉高空作业,安全危险性大,同时受自然条件如大风、雷雨等天气影响;在施工高峰期人员的增加将给安全管理及质量管理带来不利因素。 2.编写依据 2.1华能威海发电厂一期2×125MW机组《施工组织总设计》 2.2华能威海发电厂一期2×125MW机组《施工组织设计—锅炉》 2.3华能威海发电厂一期2×125MW机组全套图纸 上海锅炉厂 2.4 M2250/450t履带吊及63t履带吊、65t汽车吊性能表 2.5《材料力学》 刘鸿文主编 高等教育出版社 2.6 山东电建一公司评价出的重大危险因素/环境因素及管理方案、控制程序 2.7 山东电建一公司质量、环境、职业健康安全管理手册与体系程序 B版 3.开工前应具备的条件和施工前应做的准备 3.1开工前应具备的条件 3.1.1 安全、技术交底完,所有施工人员应清楚明白并在交底上签字。 省煤器安装施工方案 页脚内容3 3.1.2 M2250/450履带吊、63t履带吊、炉顶卷扬机、运转层卷扬机布置完毕,其它吊装
用机械车况良好,满足施工要求。 3.1.3厂家图纸及相关资料供应齐全。 3.1.4所需机具应达到使用条件。 3.1.5现场场地达到施工条件。 3.1.6工器具准备完,满足需要。 3.1.8现场道路畅通,施工用电源达到使用条件。 3.1.10锅炉施工作业区域已布置好施工用电、水、气等力能设施且有充足的照明。 3.1.11设备摆放、起吊区域场地平整。 3.2施工前应做的准备 3.2.1该项目已编写作业指导书,有安全措施和安全控制点,并获审查批准。 3.2.2所有施工人员经安全、技术交底,“一对一”监护明确并签字。 3.2.3施工人员按作业指导书要求领用工器具,并准备吊挂用索具。 3.2.4施工人员熟悉施工工序、施工要求及现场施工环境,并做好开工前的各项准备工。 3.2.5设备存放场地:场地应平整、坚实,无积水的可能。 3.2.6拆除设备运输、卸车所要占用的场地及运输通道提前进行清理、平整、压实,具备投用条件。 3.2.7若夜间施工,现场准备充足照明,确保现场施工照明充分。 3.2.8施工过程中所需道木基本放到需用位置。 3.2.9施工中所需机械、工器具配备齐全且安全性能可靠,量具经过校验合格;施工大型机械已布置到位。 4.人员组织、分工及有关人员的资格要求 4.1人员的组织、分工 技术员 1人 安全员 1人 质检员 1人 起重工 4人 架 工 4人 电焊工 2人 安装工 10人 4.2资格要求: 施工人员上岗前须参加安全培训考试合格,体检合格,熟悉本施工项目的基本施工省煤器安装施工方案 页脚内容4 程序,对相关设备有所了解。特殊工种要持特殊工种上岗证上岗且上岗证在有效期内,所有
施工人员熟悉周围环境,有恐高症的人员不得进行高空作业。 4.2有关人员的要求 4.2.1参加该项目施工人员,施工前必须经过认真的安全技术交底,明确施工任务、施工方法、施工要求后方可参与施工。 4.2.2 施工人员必须熟悉施工环境,了解施工范围、施工条件及施工特点。 4.2.3 参加该项目人员应进行体格检查,经医生诊断患有不宜从事高处作业病症的人员不得参加高处作业。 4.2.4作业人员应熟练掌握本工种基本知识和操作技能;电焊工、起重工、操作工等必须持证上岗。 4.2.5施工班组长应有丰富的施工经验,熟悉现场施工要求,清楚吊挂工具及钢丝绳的选用原则。 4.2.6施工人员在施工前应认真学习并熟悉设备图纸及其技术要求、说明书及有关规程规范,并理解和掌握设备安装方法和工艺质量要求。 4.2.7作业人员应严格按照图纸、技术文件、规范和作业指导书的要求进行施工。在施工过程中对有疑问或不清楚的地方要及时询问主管技术人员,不得盲目施工。 5.所需的施工机械、工器具及要求 5.1主要施工机械 序号 机具名称 单位 数量 性能要求
1 M2250/450t履带吊 台 1 安全性能实验合格
2 63t履带吊 台 2 安全性能实验合格
3 50t履带吊 台 1 安全性能实验合格
4 65t汽车吊 台 1 安全性能实验合格
5 2t卷扬机 台 2 安全性能实验合格
5 5t卷扬机 台 2 安全性能实验合格
6 10t卷扬机 台 1 车况良好
7 运输车 10t、25t 台 各1 车况良好 5.2主要工器具 省煤器安装施工方案 页脚内容5 序号 名 称 规 格 数
量 备 注
1 钢卷尺 50m/3m 3/10 经检验合格 2 钢板尺 1m 4条 经检验合格 3 水平管 Φ12mm×50m 2 经检验合格 4 线锤 4个 5 钢丝 4Kg
6 磨光机 Φ150mm/Φ100mm 各10台 良好
7 大、小鎯头 4kg/1kg 3/8把 8 撬棒 0.6m/1m 20/10根 9 铁楔子 30个 10 记号笔 20支
11 氧气、乙炔皮线 各400m 氧气线为红色,乙炔线为绿(黑)色
12 氧气、乙炔表 8套 经检验合格 13 割刀 8把 良好 14 葫芦 1t、2t、3t、5t 若干 经检验合格 15 葫芦 10t 若干 经检验合格 16 葫芦 20t 若干 经检验合格 17 卡环 1t、3t、5t 若干 合格 18 卡环 10t、20t 若干 合格
19 钢丝绳 φ21.5、φ24,φ28φ32.5 若干 起吊用(检验合格) 5.3所用机械、工器具及起重索具的安全要求 5.3.1起重机械必须有上级主管部门颁发的“起重机械安全准用证”。 省煤器安装施工方案 页脚内容6 5.3.2施工用机械及电动工具必须经过安全性能检测合格,确认其机械、电气性能良好
后方可投入使用,施工用计量器具必须定期进行校验,且在有效期内使用。 5.3.3起重机械的制动、限位、联锁以及保护等安全装置齐全、灵敏、可靠。 5.3.4起重机械的操作人员必须持有地方政府或专责机构颁发的机械操作上岗证。 5.3.5利用卷扬机吊运、拖运设备时,严禁人员在牵引绳和水平导向轮内侧三角区域内站立或行走。 5.3.6施工机械要定期维护,保证运行工况良好。 5.3.7使用的钢丝绳必须依据设备重量来选择,使用前应仔细检查,有断股、裂纹、严重锈蚀的不得使用。手拉葫芦必须经拉力试验合格方可使用。 5.3.8运输设备的机械,应工况良好,设备应摆放平稳,严禁不封车运输。 5.3.9运输机械行驶时,驾驶室外和车厢上不得站人,严禁人货混装。用拖拉机运输设备时,不得超载,严禁在机头和挡泥瓦上载人;在未装设备时,装卸人员不得坐在车厢侧板上或站在拖斗内。载物后,拖斗内任何地方严禁坐人。 5.3.10起重工具使用前安全性能必须经过检验合格特别是链条葫芦和钢丝绳应严格检查确保性能良好,所有吊装用葫芦必须经过拉力试验,试验拉力为额定负荷的1.25倍,合格后方可使用,且使用过程中不得过载。 5.3.11吊装、吊挂用起重索具应按照《安规》要求选用合理安全系数的起重索具。 5.4所需安全设施的名称、规格、数量和实施方案 序号 名称 规格型号 数量 备注
1 安全网 4m×6m 300块 校验且合格 2 安全绳(带绝缘层) 1000米 合格 3 脚手板 L=2m、3m、4m 各300块 合格 4 软爬梯 L=20m 30挂 合格 5 速差器 10m、15m 各14个 校验且合格
