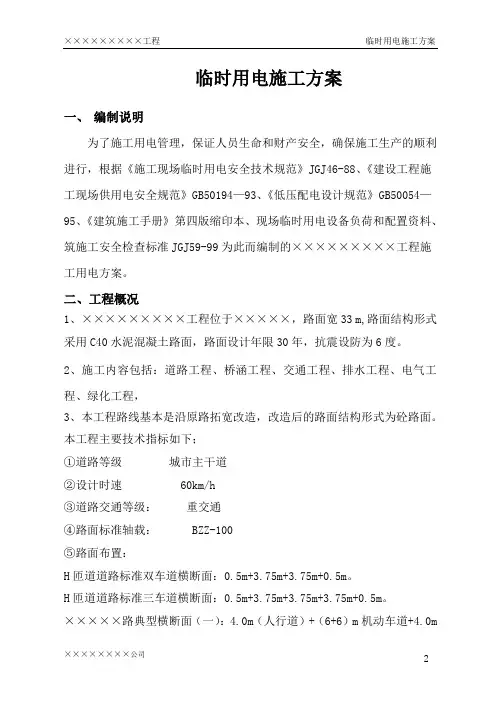

施工现场临时用电安全专项方案
一、编制依据
1. 《中华人民共和国安全生产法》(主席令第70号)。
2. 《建设工程安全生产管理条例》。
3. 《建筑工程施工现场供用电安全规范》(GB50194-93。
4. 《施工现场临时用电安全技术规范》(JGJ 46 —2005)。
5. 《低压配电系统设计规范》GB50054-95
6. 《供配电系统设计规范》GB50052-95
7. 《通用用电设备配电设计规范》GB50055-93
8. 《建筑施工安全检查标准》JGJ 59-2011
9. 其他相关法律、法规、规范、规程和标准。
二、编制目的
为了加强施工用电安全管理,保障施工用电安全和作业人员的生命安全,防止触电和电气火灾事故的发生,保证本工程施工顺利进行特编制本工程临时用电安全专项方案。
三、临时用电原则:
现场施工临时用电的三项基本原则:
(1) 必须采用TN-S接地、接零保护。
(2) 必须采用三级配电分流。
(3)必须米用两级漏电保护。
1. TN-S系统
TN-S接地、接零保护系统是指在施工用电工程中采用具有专用保
护零线、电源中性点直接接地的220/380V三相四线制低压电力系统,或称三相五线系统,该系统主要技术特点是:
(1) 100KVA及以上电力变压器低压侧中性点直接接地,接地电阻值不大于4Q, 100KVA及以下电力变压器低压侧中性点直接接地,接地电阻值可大于10Q O
(2)电力变压器低压侧共引出五条线,其中除引出三条分别为黄、绿、红的绝缘线相线(火线)外,尚须于变压器二次侧中性点接地处同时引出两条零线,一条叫做工作零线,另一条叫做保护零线。
其中工作零线与相线一起作为三相四线制工作线路使用,保护零线只
作电气设备接零保护使用,即只用于联接电气设备正常情况下不带电的金属外壳、基座等。两种零线不得混用,为防止无意识混用,保护零线应采用具有绿、黄双色绝缘标志的绝缘铜线,以与工作零线和相线相区别。同时,为保护接地、接零保护系统可靠,在整个施工现场的保护零线上还应作不少于3处的重复接地,且每处接地电阻值不得大于10Q。
2. 三级配电
所谓三级配电是指施工现场从电源进线开始至用电设备中间应经过三级配电装置配送电力,即由总配电箱(配电室内的配电柜)经分配电箱(负荷或若干用电设备相对集中处),到开工箱(用电设备
处)分三个层次逐级配送电力。而开关箱作为末级配电装置,与用电设备之间必须实行“一机一闸制”,即每一台用电设备必须有自己专用的开关控制箱,而每一个开关箱只能用于控制一台用电设备。总配
电箱、分配电箱内开关电器可设若干分路,且动力与照明分路设置。
3. 两级漏电保护
两级漏电保护和两道防线包括了两个内容,即:一是设置两级漏电保护系统,二是实施专用保护零线,两者组合形成了施工现场的防触电的两道防线。
(1) 两级漏电保护是指在整个施工现场临时用电过程中,总配电箱中必须装设漏电开关,所有开关箱中也必须装设漏电开关。
(2) 保护零线的实施是临时用电的第二道安全防线。
在施工现场用电过程中,采用TN-S系统,是在工作零线以外又增加了一条保护零线,是十分必要的。当三相火线用电量不均匀时,工作零线就容易带电,而保护零线始终不带电,那么随着保护零线在施工现场的敷设和漏电保护器的使用,就形成一个覆盖整个施工现场、防止人身触电的安全保护系统。因此TN-S接地接零保护系统与两级漏电保护系统一起称之为防触电保护系统的两道防线。
四、临时用电总体要求
本工程采用TN-S三相五线制接零保护系统供电系统,对总配电以下的线路、电器开关,进行布置选择,电气设备的金属外壳必须与保护零线连接,保护零线应由工作接地线、配电室(总配电室)电源侧零线或总漏电保护器电源侧零线处引出。设置从配电到工地分路总配电箱、分路电箱及机具专用开关箱;动力照明电箱分设,总配电箱和开关箱配有漏电保护器,达到
“三级配电、二级保护”,“一机、一闸、一漏”。
1. 严格执行JGJ46-2005《施工现场临时用电安全技术规范》的规定,由公司技术部门审批后,安全科负责监督对照方案实施。
2. 公司安全部组织相关人员对临时用电进行验收;施工现场临时用电必须建立安全技术档案,接地电阻值复查。检查中存在的隐患及时整改,经签字后报安全科备案。
3. 总配电箱、分配电箱、开关箱、内漏电保护器、安全科和项目部定期检查、检验,并做好记录备案。
五、变压器验算
1、现场初步设计:
(1) 本工程所在施工现场范围内施工前无各种埋地管线。
(2) 现场采用380V(500KVA低压供电,设一配电总箱,内有计量设备,采用TN-S系统供电,三级配电,两级防护。
(3) 现场确保做到“一机、一箱、一闸、一漏”。
2、用电负荷统计
(1)1号变压器施工用电统计表
表一:施工现场用电用电量统计表
(2)2号变压器施工用电统计表
表二:施工现场用电用电量统计表
3、变压器容量计算:
(一)1号变压器容量验算
(1)场地用电总容量统计:
P=k E P o
P——供电设备总需要容量(kW)
刀Pb——用电设备总容量(kV)由(表一)统计为374KV;
k --------- 用电设备同时使用系数取0.7 (用电设备总数10台以内取0.75 ; 10-30台取0.7 ; 30台以上取0.6。)
P=0.7 X 374=261.8 KW
