临时用电专项安全方案
- 格式:doc
- 大小:329.71 KB
- 文档页数:34
土建工程临时用电专项方案一、工程概况本工程为土建工程,主要包括地基处理、主体结构施工、装饰装修等阶段。
工程地点位于XX市XX区,占地面积约XX平方米,建筑总面积约XX平方米。
工程预计施工周期为XX个月。
为保证施工过程中的临时用电安全,特制定本临时用电专项方案。
二、用电管理1. 用电管理制度(1)建立健全用电管理制度,明确各级用电管理人员职责。
(2)施工现场设立用电管理办公室,负责临时用电的日常管理工作。
(3)定期对施工现场用电情况进行检查,发现问题及时整改。
2. 用电负荷(1)根据工程实际需求,合理计算用电负荷,确保供电稳定。
(2)采用三级配电系统,分别为总配电柜、分配电柜和开关箱。
(3)配电系统采用TN-S接零保护系统,确保用电安全。
3. 用电设备(1)选用符合国家标准的用电设备,设备必须具有产品合格证。
(2)定期对用电设备进行维护、检修,确保设备正常运行。
(3)设备操作人员需经过培训,持证上岗。
三、电工1. 电工人员配置(1)根据工程规模及用电需求,合理配置电工人员。
(2)电工人员需具备相应的职业资格证书,方可上岗。
2. 电工职责(1)负责施工现场临时用电的安装、维护、检修工作。
(2)定期对用电设备进行检查,发现问题及时处理。
(3)负责现场用电安全知识的宣传和培训。
四、安全距离与外电防护1. 安全距离(1)根据国家规定,设置合理的电气安全距离。
(2)在电气设备周围设置安全警示标志,提醒施工人员注意安全。
2. 外电防护(1)对施工现场周边的外电线路进行排查,确保线路安全。
(2)采用绝缘、隔离等措施,防止外电线路对施工现场造成影响。
(3)遇有外电线路故障或危险情况,及时报告相关部门处理。
五、电缆线路1. 电缆线路设计(1)根据用电负荷及用电设备位置,合理设计电缆线路走向。
(2)电缆线路设计应满足施工期间最大用电负荷需求。
(3)电缆线路设计应考虑地形、地貌、排水等因素,确保线路安全稳定。
2. 电缆选用与敷设(1)选用符合国家标准的电缆,电缆类型应根据用电负荷、敷设方式及环境条件确定。
装饰工程临时用电专项方案一、工程概况装饰工程临时用电专项方案是为了确保施工现场临时用电的安全、可靠、合理,依据《施工现场临时用电安全技术规范》以及相关法律法规,结合本装饰工程的具体情况,制定如下临时用电专项方案。
二、用电管理1. 用电管理制度(1)建立健全用电管理制度,明确用电管理的责任人,实行用电安全责任制。
(2)用电作业前,必须进行安全培训,确保施工人员熟悉用电安全知识。
(3)定期进行用电安全检查,发现问题及时整改。
2. 用电负荷计算根据装饰工程的需求,合理计算用电负荷,确保电源容量满足施工现场的需求。
3. 临时用电设施(1)临时用电设施应按照施工图纸进行设计,并由专业电工进行安装、调试。
(2)临时用电设施应定期检查、维护,确保设施安全可靠。
三、电工1. 电工资格电工必须具备相应的职业资格证书,熟悉施工现场临时用电的相关知识和技能。
2. 电工职责(1)负责施工现场临时用电设施的安装、调试、检查、维护工作。
(2)对用电安全进行监督,发现安全隐患及时整改。
(3)负责现场用电事故的处理。
四、安全距离与外电防护1. 安全距离(1)电气设备应设置明显的安全警示标志,并保持足够的安全距离。
(2)高压设备的安全距离:户外不得小于2米,户内不得小于1.5米。
(3)低压设备的安全距离:户外不得小于1米,户内不得小于0.8米。
2. 外电防护(1)外电线路应采用绝缘导线,并架空敷设,确保与地面、建筑物的安全距离。
(2)外电线路穿越施工区域时,应设置明显的警示标志,并采取防触电措施。
(3)外电线路附近施工时,应采取防尘、防水措施,确保线路安全。
五、电缆线路1. 电缆线路设计(1)电缆线路应根据施工现场实际需求进行设计,满足用电负荷要求。
(2)电缆线路应采用符合国家标准的电缆,保证线路的安全可靠。
(3)电缆线路应合理布局,避免交叉、重叠,减少线路损耗。
2. 电缆敷设(1)电缆敷设前,应检查电缆绝缘性能,确保无破损、漏电现象。

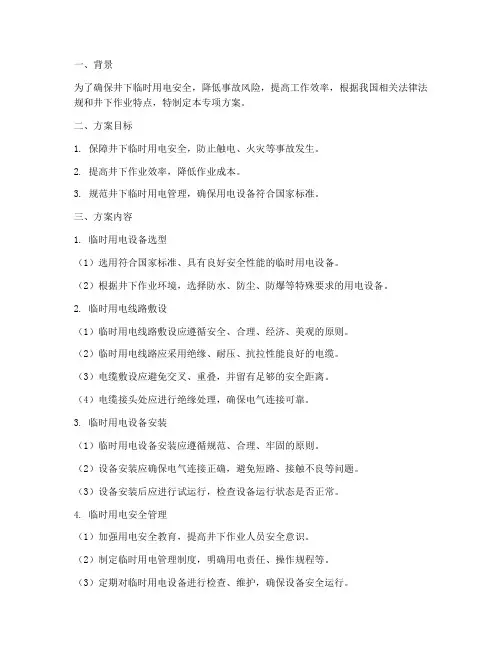

一、背景为了确保井下临时用电安全,降低事故风险,提高工作效率,根据我国相关法律法规和井下作业特点,特制定本专项方案。
二、方案目标1. 保障井下临时用电安全,防止触电、火灾等事故发生。
2. 提高井下作业效率,降低作业成本。
3. 规范井下临时用电管理,确保用电设备符合国家标准。
三、方案内容1. 临时用电设备选型(1)选用符合国家标准、具有良好安全性能的临时用电设备。
(2)根据井下作业环境,选择防水、防尘、防爆等特殊要求的用电设备。
2. 临时用电线路敷设(1)临时用电线路敷设应遵循安全、合理、经济、美观的原则。
(2)临时用电线路应采用绝缘、耐压、抗拉性能良好的电缆。
(3)电缆敷设应避免交叉、重叠,并留有足够的安全距离。
(4)电缆接头处应进行绝缘处理,确保电气连接可靠。
3. 临时用电设备安装(1)临时用电设备安装应遵循规范、合理、牢固的原则。
(2)设备安装应确保电气连接正确,避免短路、接触不良等问题。
(3)设备安装后应进行试运行,检查设备运行状态是否正常。
4. 临时用电安全管理(1)加强用电安全教育,提高井下作业人员安全意识。
(2)制定临时用电管理制度,明确用电责任、操作规程等。
(3)定期对临时用电设备进行检查、维护,确保设备安全运行。
(4)设置明显的警示标志,提醒作业人员注意安全。
5. 临时用电应急处置(1)制定临时用电事故应急预案,明确事故处理流程、责任分工等。
(2)定期进行应急演练,提高作业人员应急处置能力。
(3)发生临时用电事故时,立即启动应急预案,采取有效措施进行处置。
四、实施与监督1. 临时用电专项方案由井下作业负责人负责组织实施。
2. 临时用电安全管理由井下作业部门负责监督执行。
3. 定期对临时用电专项方案实施情况进行检查,发现问题及时整改。
五、总结本专项方案旨在保障井下临时用电安全,提高井下作业效率。
通过严格执行方案内容,加强用电安全管理,确保井下临时用电安全,为我国井下作业创造良好的安全生产环境。
临时用电专项施工方案范文(精选5)一、工程概况本工程为临时用电专项施工,主要包括施工期间的临时用电线路、设备安装及用电安全管理。
工程地点位于XX市XX区,占地面积约XX平方米,工程内容包括主体建筑工程、装饰工程、安装工程等。
施工期间,需保障各施工阶段用电需求,确保施工进度顺利进行。
现将临时用电专项施工方案分为以下几个部分进行详细阐述。
二、用电管理1. 用电申请:施工前,由项目负责人向相关部门申请临时用电,并提供施工用电负荷、用电设备清单等资料。
2. 用电合同:与供电部门签订临时用电合同,明确双方的权利和义务。
3. 用电计量:安装临时用电计量装置,按照合同约定的电价进行计量收费。
4. 用电负荷管理:根据施工进度和用电需求,合理分配用电负荷,确保用电安全。
5. 用电设备管理:对施工现场的用电设备进行统一管理,定期检查、维护,确保设备正常运行。
6. 用电安全培训:对施工现场电工及操作人员进行用电安全培训,提高安全意识。
三、电工1. 人员配置:根据施工规模和用电需求,配置相应的电工人员,负责施工现场的临时用电安装、维护和安全管理。
2. 资质要求:电工人员需具备相应的电工操作证,持证上岗。
3. 岗位职责:负责施工现场临时用电的安装、调试、检查、维修及拆除工作;负责用电设备的安全运行;负责现场用电安全监督及事故处理。
4. 培训与考核:定期对电工人员进行培训,提高业务水平;建立考核制度,确保电工人员严格遵守操作规程。
四、安全距离与外电防护1. 安全距离:根据国家相关规定,确保临时用电线路与地面、建筑物、构筑物及其他设施保持安全距离。
2. 外电防护:对临近的外电线路进行防护,采取隔离、警示等措施,防止发生安全事故。
3. 施工现场设置:在施工现场设置明显的安全警示标志,提醒施工人员注意安全。
4. 定期检查:定期对临时用电线路及外电防护设施进行检查,发现问题及时整改。
五、电缆线路1. 电缆选择:根据施工现场用电负荷及环境条件,选择符合国家标准的电缆,确保电缆的安全性能和电气性能。
天然气工程临电安全方案编制人:审核人:批准人:目录一、工程概况 (1)二、用电安全措施 (1)三、安全用电的技术措施和电气防火措施 (2)四、触电事故应急救援方案 (3)五、应急处理设备设施、应急电话: (3)六、急救箱 (4)七、临时用电管理体系 (4)一、工程概况本工程为北京七杯茶健身中心天然气工程,设计压力值为低压5000pa;工程地点位于海淀区上地信息路19号一层;工程内容为公服一处,气源接自本院西侧现状低压天然气管线DN150(有现状中低压调压箱400M供气);通气方式为低压带气接线DN89/DN150一处,现已具备开工条件。
本工程由北京市公用工程设计监理有限公司设计,工程编号:16-0854-1;工程详见设计图纸。
二、用电安全措施施工现场用电时段的随时性和使用频繁,再加上作业面大,施工人员多,如不加强此方面的管理,会造成触电事故,会给安全施工带来无尽的隐患。
(1)施工现场和生活区临时用电必须按照部颁《施工现场临时用电安全技术规范》JGJ46-2005的要求进行强化管理,建立相关的管理文件和档案资料。
(2)施工现场临时用电工程必须由电气工程技术人员负责管理,明确职责,并建立电工值班制度。
现场设立专职用电管理员,负责各类配电箱和开关箱的检修和维护,加强对临时用电的安全管理。
(3)电箱应设防护围栏,并有防雨防砸措施,配以明显安全警示标志。
(4)独立的配电系统必须按部颁规范采用三相五线制的接零保护系统,非独立用电系统可根据现场实际情况,采取相应的接零、接地保护方式。
(5)在采用接零或接地保护方式同时,必须逐级设置漏电保护装置,实行分级保护,形成完整的保护系统。
漏电保护装置的选择应符合规定。
(6)施工现场的办公区和生活区应根据用途,按规定安装照明灯具和使用用电器具。
(7)各类施工活动应与内、外电线路保持安全距离,达不到规范规定的最小安全距离时,必须采用可靠的防护和监护措施。
(8)现场临时架设的线杆要求底部结实,不得倾斜下沉,与临近建筑保持一定安全距离,且必须采用绝缘导线,不得成束架空敷设。

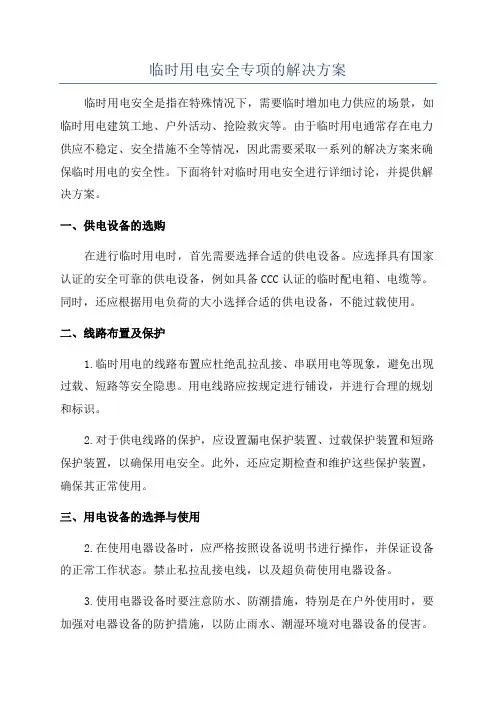

临时用电安全专项的解决方案临时用电安全是指在特殊情况下,需要临时增加电力供应的场景,如临时用电建筑工地、户外活动、抢险救灾等。
由于临时用电通常存在电力供应不稳定、安全措施不全等情况,因此需要采取一系列的解决方案来确保临时用电的安全性。
下面将针对临时用电安全进行详细讨论,并提供解决方案。
一、供电设备的选购在进行临时用电时,首先需要选择合适的供电设备。
应选择具有国家认证的安全可靠的供电设备,例如具备CCC认证的临时配电箱、电缆等。
同时,还应根据用电负荷的大小选择合适的供电设备,不能过载使用。
二、线路布置及保护1.临时用电的线路布置应杜绝乱拉乱接、串联用电等现象,避免出现过载、短路等安全隐患。
用电线路应按规定进行铺设,并进行合理的规划和标识。
2.对于供电线路的保护,应设置漏电保护装置、过载保护装置和短路保护装置,以确保用电安全。
此外,还应定期检查和维护这些保护装置,确保其正常使用。
三、用电设备的选择与使用2.在使用电器设备时,应严格按照设备说明书进行操作,并保证设备的正常工作状态。
禁止私拉乱接电线,以及超负荷使用电器设备。
3.使用电器设备时要注意防水、防潮措施,特别是在户外使用时,要加强对电器设备的防护措施,以防止雨水、潮湿环境对电器设备的侵害。
四、安全教育和培训1.对从业人员进行用电安全知识的培训,包括正确使用电器设备、正确处理临时用电线路等方面的知识。
2.进行用电安全应急演练,提高从业人员的应对突发情况的应急能力。
3.加强对维修工人的技术培训,提高其维修电器设备的水平,确保设备的正常运行和安全。
4.定期对从业人员进行安全考核,及时发现问题并进行整改。
五、监控与维护1.在临时用电场所应设置合适的监控设备,对供电设备、用电设备和用电线路进行监控,及时发现问题并进行处理。
2.对供电设备、用电设备和用电线路进行定期维护,检查设备的工作状态和安全性能。
3.若发现供电设备、用电设备或用电线路存在安全隐患,应进行及时的维修和更换,确保临时用电的安全性。

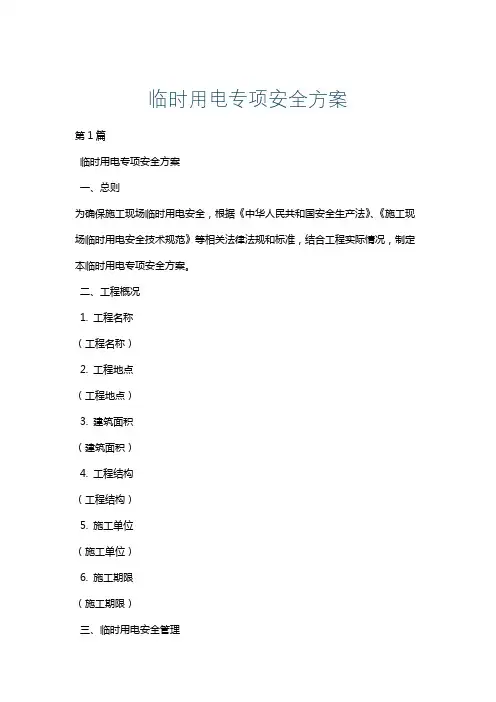

临时用电专项安全方案第1篇临时用电专项安全方案一、总则为确保施工现场临时用电安全,根据《中华人民共和国安全生产法》、《施工现场临时用电安全技术规范》等相关法律法规和标准,结合工程实际情况,制定本临时用电专项安全方案。
二、工程概况1. 工程名称(工程名称)2. 工程地点(工程地点)3. 建筑面积(建筑面积)4. 工程结构(工程结构)5. 施工单位(施工单位)6. 施工期限(施工期限)三、临时用电安全管理1. 管理机构成立临时用电安全管理小组,负责施工现场临时用电的日常管理工作。
2. 管理制度建立健全临时用电管理制度,包括临时用电设备检查、维修、使用、拆除等环节的管理规定。
3. 人员培训对施工现场人员进行临时用电安全知识培训,使其掌握安全操作技能。
四、临时用电设备1. 设备选型选用符合国家标准的临时用电设备,保证设备安全性能。
2. 设备配置根据工程需求,合理配置临时用电设备,确保设备数量、容量满足施工需要。
3. 设备安装按照相关规定,对临时用电设备进行安装,确保设备安装牢固、可靠。
4. 设备检查定期对临时用电设备进行检查,发现问题及时整改。
五、临时用电线路1. 线路敷设临时用电线路应采用架空或地埋方式敷设,敷设过程中应符合以下要求:(1)线路走向合理,避免交叉和弯曲;(2)线路敷设整齐,固定牢固;(3)线路穿越道路、通道时,应采取保护措施;(4)线路与易燃易爆物品保持安全距离。
2. 线路保护(1)采用符合国家标准的电线电缆;(2)电线电缆敷设前应进行外观检查,不得有损坏、老化等现象;(3)电线电缆穿越建筑物、构筑物时,应采取防火、防水措施;(4)电线电缆接头应牢固、绝缘,不得裸露。
3. 线路检查定期对临时用电线路进行检查,发现问题及时整改。
六、临时用电使用1. 使用规定(1)临时用电设备应按产品说明书和操作规程进行操作;(2)严禁私拉乱接,严禁使用非标准电源插座;(3)临时用电设备应定期进行维护、保养,保证设备安全性能;(4)严禁在临时用电线路上挂载其他物品。
一、编制依据1. 《施工现场临时用电安全技术规范》(JGJ46-2005)2. 《建筑工程安全生产管理条例》(国务院令第393号)3. 《建筑施工现场临时用电安全检查标准》(GB50194-2014)4. 《施工现场临时用电工程验收规范》(GB50194-2014)二、工程概况本项目为顶管施工项目,施工现场临时用电需求较大,为确保施工安全和用电质量,特制定本专项方案。
三、用电需求分析1. 施工现场用电负荷主要包括:照明、通风、排水、施工机械、生活设施等。
2. 临时用电设备主要包括:配电箱、电缆、开关、插座、照明灯具、通风设备、排水设备等。
3. 临时用电总负荷预计为XXX千瓦(根据实际情况填写)。
四、用电方案1. 电源进线:采用附近电源,经调查,满足施工用电需求。
2. 配电装置:采用三相五线制,电源进线后,经总配电箱分配至各分配电箱。
3. 发电机:根据用电负荷,配备一台或多台发电机,作为备用电源。
4. 用电设备位置及走向:- 照明:采用220V电压,1500W镝灯照明,架设高度为2.5m,采用电缆做灯具线。
- 通风、排水:采用380V电压,根据设备功率配置相应电缆。
- 施工机械:根据设备功率配置相应电缆,并设置专用配电箱。
- 生活设施:采用220V电压,配置相应插座。
五、安全措施1. 电气设备:选用符合国家标准、安全性能可靠的电气设备。
2. 电缆敷设:电缆敷设应整齐、牢固,不得扭曲、压扁、接头过多。
3. 配电箱:配电箱应设置在干燥、通风、易于操作的位置,箱内应配置熔断器、漏电保护器等安全装置。
4. 接地:所有电气设备均应接地,接地电阻不大于4Ω。
5. 防雷:施工现场应设置防雷装置,确保人身和设备安全。
6. 安全培训:对施工人员进行安全用电培训,提高安全意识。
六、验收1. 临时用电工程完成后,由专业人员进行验收,确保符合安全规范。
2. 验收合格后,方可投入使用。
七、维护1. 定期对临时用电设备进行检查、维护,确保设备正常运行。

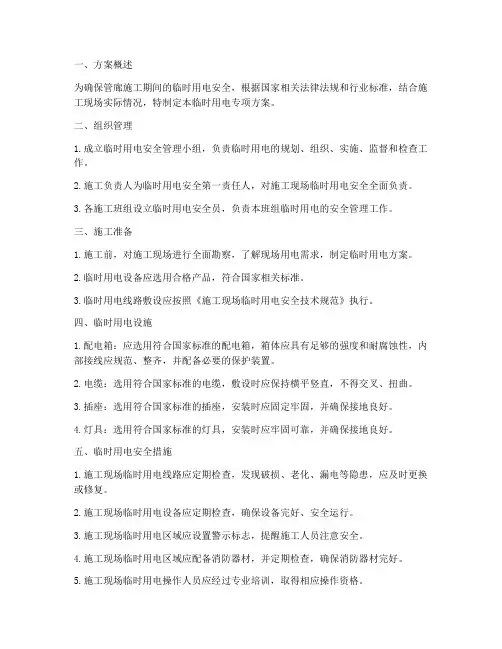

一、方案概述为确保管廊施工期间的临时用电安全,根据国家相关法律法规和行业标准,结合施工现场实际情况,特制定本临时用电专项方案。
二、组织管理1.成立临时用电安全管理小组,负责临时用电的规划、组织、实施、监督和检查工作。
2.施工负责人为临时用电安全第一责任人,对施工现场临时用电安全全面负责。
3.各施工班组设立临时用电安全员,负责本班组临时用电的安全管理工作。
三、施工准备1.施工前,对施工现场进行全面勘察,了解现场用电需求,制定临时用电方案。
2.临时用电设备应选用合格产品,符合国家相关标准。
3.临时用电线路敷设应按照《施工现场临时用电安全技术规范》执行。
四、临时用电设施1.配电箱:应选用符合国家标准的配电箱,箱体应具有足够的强度和耐腐蚀性,内部接线应规范、整齐,并配备必要的保护装置。
2.电缆:选用符合国家标准的电缆,敷设时应保持横平竖直,不得交叉、扭曲。
3.插座:选用符合国家标准的插座,安装时应固定牢固,并确保接地良好。
4.灯具:选用符合国家标准的灯具,安装时应牢固可靠,并确保接地良好。
五、临时用电安全措施1.施工现场临时用电线路应定期检查,发现破损、老化、漏电等隐患,应及时更换或修复。
2.施工现场临时用电设备应定期检查,确保设备完好、安全运行。
3.施工现场临时用电区域应设置警示标志,提醒施工人员注意安全。
4.施工现场临时用电区域应配备消防器材,并定期检查,确保消防器材完好。
5.施工现场临时用电操作人员应经过专业培训,取得相应操作资格。
6.施工现场临时用电操作人员应穿戴绝缘手套、绝缘鞋等防护用品。
六、施工结束后的拆除与清理1.施工结束后,临时用电设施应拆除,并按照规定进行清理。
2.拆除临时用电设施时,应确保现场安全,防止发生意外事故。
3.拆除后的临时用电设施应按照规定进行回收、处理。
本方案自发布之日起实施,如有未尽事宜,可根据实际情况进行调整。
一、编制依据为确保管网施工过程中的临时用电安全,依据《施工现场临时用电安全技术规范》(JGJ46-2013)、《低压配电设计规范》等相关国家标准和规范,结合本工程实际情况,特制定本专项方案。
二、用电管理1. 用电组织设计:根据施工现场实际情况,编制临时用电施工组织设计,明确电源进线、总配电箱(柜)、分配电箱的位置及线路走向,确保用电安全。
2. 用电设备选择:根据施工需求,选择合适的用电设备,包括电缆、电线、配电箱、开关箱等,确保设备质量符合国家标准。
3. 用电线路敷设:按照规范要求,敷设用电线路,采用符合标准的电缆和电线,确保线路安全可靠。
4. 接地保护:严格执行接地保护措施,确保接地电阻符合要求,防止因接地不良导致触电事故。
三、安全用电技术措施1. 安全用电宣传:对施工人员进行安全用电知识培训,提高安全意识。
2. 用电设备维护:定期检查用电设备,发现故障及时维修或更换,确保设备正常运行。
3. 电气防火措施:配备必要的消防器材,制定电气火灾应急预案,确保发生火灾时能够迅速应对。
4. 现场监控:设置专人负责现场用电安全监控,发现问题及时处理。
四、临时用电施工组织设计1. 现场勘探:对施工现场进行勘探,确定电源进线、总配电箱(柜)、分配电箱的位置及线路走向。
2. 负荷计算:根据施工需求,进行负荷计算,选择合适的导线截面和电器类型、规格。
3. 电气图纸绘制:绘制电气平面图、立面图和接线系统图,明确用电线路和设备布置。
4. 安全用电技术措施和电气防火措施制定:根据规范要求,制定安全用电技术措施和电气防火措施,确保用电安全。
五、施工临时用电安全应急预案1. 事故分类:根据可能发生的事故类型,如触电、火灾等,制定相应的应急预案。
2. 应急处理措施:明确事故发生时的应急处理措施,如切断电源、灭火、救援等。
3. 应急演练:定期组织应急演练,提高应对突发事件的能力。
六、总结本专项方案旨在确保管网施工过程中的临时用电安全,提高施工人员的安全意识,降低事故发生风险。

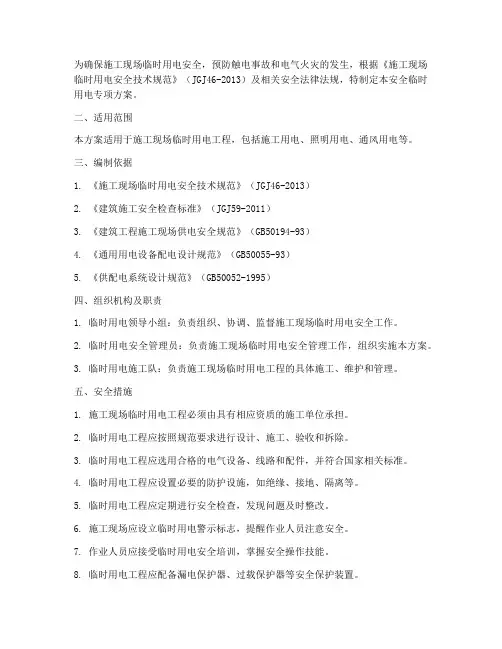

目录一、工程概况 (1)二、编制依据 (3)三、施工现场临时用电计划 (3)四、安全用电技术措施 (4)六、安全用电组织措施 (19)七、安全用电防火措施 (21)八、雨季临时用电措施 (24)九、临时用电事故应急预案 (25)临时用电安全专项施工方案一、工程概况1、工程简介:云南上关至鹤庆高速公路位于大理州洱源县、鹤庆县境内,是贯穿大理州北部地区,沟通大理州南北的一条主要连接线,是大理至丽江高速公路最便捷辅助通道,本项目的建设将有助于打通通往藏区的运输通道,形成贯穿南北的干线公路,实现南北向便捷、有效的连接,随着本项目与其它高等级公路的陆续建成,区域干线通道网络逐步完善,为云南省作为国家面向西南桥头堡的构建奠定有力的支撑。
对加快滇西产业发展、提升滇西经济圈竞争力,改善滇西地区的交通条件,推动联动发展、协调发展具有重要的意义。
建设方案及主要控制点:路线总体走向为由南向北,起于洱源县,抵达鹤庆县。
路线具体起于洱源县邓川镇军马场附近,设枢纽立交接大丽高速公路,路线向北展线升坡,经青花瓶、诸葛城、铅矿厂、北衙、陈家、田坡、南坡、北坡、西邑、甲碑、河西、河北南登、西坡、石塔河等村,至项目止点蝙蝠洞,接至鹤庆县城一级公路起点。
建设标准:根据项目在路网中的地位和功能,结合交通量发展情况,按照交通行业《公路工程技术标准》(JTG B01-2014),上关至鹤庆公路按四车道高速公路标准建设,设计速度80公里/小时,路基宽度为25.5米(行车道宽2×2×3.75米,硬路肩宽2×3.0米,土路肩宽2×0.75米,中间带宽3.0米)。
建设规模:路线全长62公里。
全线共设桥梁16204米/72座(其中大桥15380米/58座,中桥668米/8座);共设置隧道3345米/5座(其中长隧道2285米/2座,短隧道1060米/3座)。
桥隧总长19.549公里,占路线全长31.57%。
设置互通立交5座(其中军马场立交为枢纽立交)。
另设松桂立交联络线1.45公里。
第二合同段起点于K28+116.98,止点于K61+400,路线全长33.28Km,其中四工区位于K52+500~K57+000,长4.5km。
2、项目主要技术标准3.1、路基工程路基挖土方656751 m3,其中挖石方62325m3,土石填方242226m3;防护及排水工程约20000m3。
3.2、桥梁工程桥梁16座(按单幅计列),盖板涵洞通道8道。
二、编制依据1、《低压配电设计规范》(GB50054-95);2、《建设工程施工现场供供电安全规范》(GB50194-93);3、《通用用电设备配电设计规范》(GB50055-93);4、《供配电系统设计规范》(GB50052-95);5、《施工现场临时用电安全技术规范》(JGJ46-2005);6、甲方提供的现场电源资料;7、现场临时用电设备负荷和配置资料。
三、施工现场临时用电计划本标段内将沿施工区域布置供电线路,拟设6台变压器,分别设于下列地点:1、K52+860左侧40米处安装一台400KVA三相变压器,用于河西1#、2#大桥施工;2、K53+800左侧50米处安装一台400KVA三相变压器,用于河西3#、4#大桥施工;3、K55+200右侧160米处安装一台315KVA三相变压器,用于拌合站和河西5#大桥施工;4、K55+075左侧50米处安装一台200KVA三相变压器,用于南登1#大桥施工;5、K56+300左侧50米处安装一台315KVA三相变压器用于南登2#大桥施工;6、K56+860左侧50米处安装一台315KVA三相变压器用于南登3#大桥施工。
另外配备8台柴油发电机,作为停电备用,以上电力布设能够满足施工要求。
四、安全用电技术措施安全用电技术措施包括两个方向的内容:一是安全用电在技术上所采取的措施;二是为了保证安全用电和供电的可靠性在组织上所采取的各种措施,它包括各种制度的建立、组织管理等一系列内容。
安全用电措施应包括下列内容:1、本工程采用TN-S系统TN-S 供电系统,它是把工作零线N 和专用保护线PE 在供电电源处严格分开的供电系统,也称三相五线制。
它的优点是专用保护线上无电流,此线专门承接故障电流,确保其保护装置动作。
应该特别指出,PE 线不许断线。
在供电末端应将PE 线做重复接地。
临时用电采用TN-S 三相五线制系统示意图:具有专用保护零线的中性点直接接地系统示意图L1、L2、L3-相线;N-工作零线;PE-保护零线PEN L3L2L1施工时应注意:除了总箱处外,其它各处均不得把N 线和PE 线连接,PE 线上不得安装开关和熔断器,也不得与大地兼做PE 线且PE 线不得通过工作电流。
PE 线也不得进入漏电保护器且必须由电源进线零线重复接地处或总漏电保护器电源侧零线处引出,因为线路末端的漏电保护器动作,会使前级漏电保护器动作。
必须注意:当施工现场与外电线路共用同一供电系统时,电气设备的接地、接零保护应与原系统保持一致。
不允许对一部分设备采取保护接地,对另一部分采取保护接零。
因为在同一系统中,如果有的设备采取接地,有的设备采取接零,则当采取接地的设备发生碰壳时,零线电位将升高,而使所有接零的设备外壳都带上危险的电压。
2、设置漏电保护器(1)、施工现场的总配电箱至开关箱应至少设置两级漏电保护器,而且两级漏电保护器的额定漏电动作电流和额定漏电动作时间应作合理配合,使之具有分级保护的功能。
(2)、开关箱中必须设置漏电保护器,施工现场所有用电设备,除作保护接零外,必须在设备负荷线的首端处安装漏电保护器。
(3)、漏电保护器应装设在配电箱电源隔离开关的负荷侧和开关箱电源隔离开关的负荷侧,不得用于启动电器设备的操作。
(4)、漏电保护器的选择应符合现行国家标准《剩余电流动作保护器的一般要求》GB 6829和《漏电保护器安全和运行的要求》GB 13955的规定,开关箱内的漏电保护器其额定漏电动作电流应不大于30mA,额定漏电动作时间应小于0.1s。
使用潮湿和有腐蚀介质场所的漏电保护器应采用防溅型产品。
其额定漏电动作电流应不大于15mA,额定漏电动作时间应小于0.1s。
(5)、总配箱中漏电保护器的额定漏电动作电流应大于30mA,额定漏电动作时间应大于0.1s,但其额定漏电动作电流与额定漏电动作时间的乘积不应大于30mA·s。
(6)、总配电箱和开关箱中漏电保护器的极数和线数必须与其负荷侧负荷的相数和线数一致。
(7)、配电箱、开关箱中的漏电保护器宜选用无辅助电源型(电磁式)产品,或选用辅助电源故障时能自动断开的辅助电源型(电子式)产品。
当选用辅助电源故障时不能自动断开的辅助电源型(电子式)产品时,应同时设置缺相保护。
3、安全电压安全电压指不戴任何防护设备,接触时对人体各部位不造成任何损害的电压。
根据国家标准GB3805-83《安全电压》中规定,安全电压值的等级有42、36、24、12、6V五种。
同时还规定:当电气设备采用了超过24V时,必须采取防直接接触带电体的保护措施。
对下列特殊场所应使用安全电压照明器。
(1)、隧道、人防工程、有高温、导电灰尘或灯具离地面高度低于2.5m等场所的照明,电源电压应不大于36V。
(2)、在潮湿和易触及带电体场所的照明电源电压不得大于24V。
(3)、在特别潮湿的场所,导电良好的地面、人工挖孔桩、锅炉或金属容器内工作的照明电源电压不得大于12V。
4、电气设备的设置要求(1)、配电系统应设置配电柜或总配电箱、分配电箱、开关箱,实行三级配电。
配电系统应采用三相负荷平衡。
220V或380V单相用电设备接入220/380V三相五线系统;当单相照明线路电流大于30A 时,应采用220/380V三相五线制供电。
(2)、动力配电箱与照明配电箱宜分别设置,如合置在同一配电箱内,动力和照明线路应分路设置,照明线路接线宜接在动力开关的上侧。
(3)、总配电箱应设置在靠近电源区域,分配电箱应设置在用电设备或负荷相对集中的区域,分配电箱与开关箱的距离不得超过30m,开关箱与其控制的固定式用电设备的水平距离不应超过3m。
(4)、每台用电设备必须有各自专用的开关箱,禁止用同一个开关箱直接控制二台及二台以上用电设备(含插座)。
(5)、配电箱、开关箱应装设在干燥、通风及常温场所。
不得装设在有严重损伤作用的瓦斯、烟气、潮气及其它有害介质中。
亦不得装设在易受外来固体物撞击、强烈振动、液体侵溅及热源烘烤的场所。
否则,应予清除或做防护处理。
配电箱、开关箱周围应有足够两人同时工作的空间和通道,其周围不得堆放任何有碍操作、维修的物品,不得有灌木杂草。
(6)、配电箱、开关箱安装要端正、牢固。
固定式配电箱、开关箱的中心点与地面的垂直距离应为1.4~1.6m。
移动式分配电箱、开关箱应设在坚固、稳定的支架上。
其中心点与地面的垂直距离应为0.8~1.6m。
配电箱、开关箱应采用冷轧钢板或阻燃绝缘材料制作,钢板的厚度应为 1.2~2.0mm,其中开关箱箱体钢板厚度不得小于1.2mm,配电箱箱体钢板厚度不得小于 1.5mm,箱体表面应做防腐处理。
(7)、配电箱、开关箱中导线的进线口和出线口应设在箱体下底面,严禁设在箱体的上顶面、侧面、后面或箱门处。
5、电气设备的安装要求(1)、配电箱、开关箱内的电器(含插座)应首先安装在金属或非木质的绝缘电器安装板上,然后整体紧固在配电箱、开关箱箱体内。
金属板与配电箱体应作电气连接。
(2)、配电箱、开关箱内的各种电器(含插座)应按其规定位置紧固在电器安装板上,不得歪斜和松动。
并且电器设备之间、设备与板四周的距离应符合有关工艺标准的要求。
(3)、配电箱的电器安装板上必须分设N线端子板和PE线端子板。
N线端子板必须与金属电器安装板绝缘;PE线端子板必须与金属电器安装板做电气连接。
进出线中的N线必须通过N线端子板连接;PE线必须通过PE线端子板连接。
(4)、配电箱、开关箱内的连接线应采用铜芯绝缘导线,导线绝缘的颜色标志应按相线L1(A)、L2(B)、L3(C)相序的绝缘颜色依次为黄、绿、红色;N线的绝缘颜色为淡蓝色;PE线的绝缘颜色为绿/黄双色;排列整齐,任何情况下上述颜色标记严紧混用和相互代用。
导线分支接头不得采用螺栓压接,应采用焊接并做绝缘包扎,不得有外露带电部分。
(5)、配电箱、开关箱的金属箱体、金属电器安装板以及电器的正常不带电的金属底座、外壳等必须通过PE线端子板与PE线做电气连接,金属箱门与金属箱体必须通过采用编织软铜线做电气连接。
(6)、配电箱后面的排线需排列整齐,绑扎成束,并用卡钉固定在盘板上,盘后引出及引入的导线应留出适当余度,以便检修。
(7)、导线剥削处不应伤线芯过长,导线压头应牢固可靠,多股导线不应盘卷压接,应加装压线端子(有压线孔者除外)。
