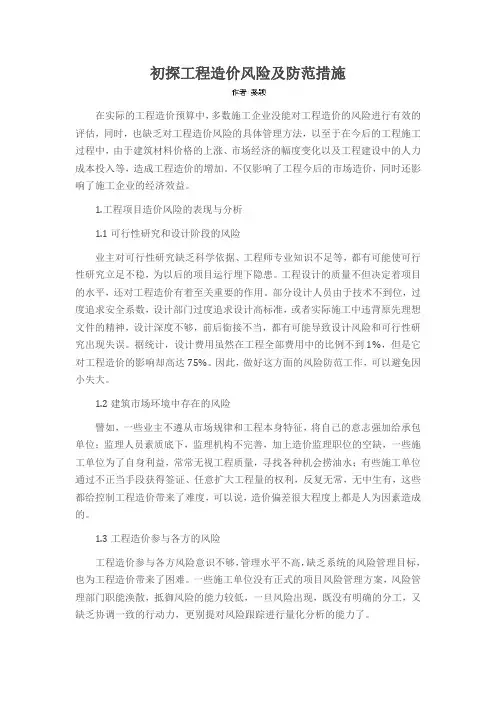

工程造价风险和防范措施(正式)

使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行
具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常
工作或活动达到预期的水平。下载后就可自由编辑。

一、工程概况
1、工程名称:阿勒泰福海工业园区一期排污工程
(一标段)
2、工程地点:福海县阿尔达乡
3、建设单位:福海新区建设指挥部
4、质监、安监单位:福海县质监站、安监站
5、设计单位:珠海市规划设计研究院
6、监理单位:新疆昆仑工程监理有限责任公司
7、施工单位:新疆通汇建设集团有限公司
8、建设规模:泵站工程、泵站至园区经七路段排
水管线,双管线敷设总长约5400m。工程造价548.32
万元。
9、质量目标:合格
10、工期目标:开工日期 20xx年5月1日
执行方案样本 | BUSINESS PLAN
第3页/总11页
竣工日期 20xx年9月30日
二、本工程合同的特点
1、采用可调价格方式来确定总价。
2、风险费用的计取和风险范围以外合同价款调整
等,这些风险按合同条款执行。
3、合同价款调整的方法=中标价+设计变更+经济
签证+调差文件。
4、招标文件中注明的主材由承包商和发包人按暂
控价共同商定采购。
三、本工程存在的风险
1、设计变更的风险
2、经济签证的风险
3、材料价格变化的风险
4、自然灾害的风险
5、天气气候变化的风险
6、人为的风险
7、地下不可见地质条件的风险
四、工程造价审计风险的成因分析
执行方案样本 | BUSINESS PLAN
第4页/总11页
1、建设项目的敏感性、复杂性导致的审计风险。
国家投资建设项目十分敏感,是社会关注的焦点之一,
审计人员所受的压力较大;工程项目投资规模比较大,
建设过程中可变因素多;审计过程中涉及的子目、涉
及的专业较广、需要进行专业判断的次数较多,审计
结论的争议性较大、确定性较差等。这种复杂而又敏
感的审计业务特点容易导致审计风险。
2、内控制度不健全或未有效运行而导致的审计风
险。被审计单位建设项目一般不多,建设项目的内控
制度不健全甚至没有。有些建设单位即使制定了完整
的工程项目内部控制制度,也未必有效执行。有的因
管理人员敷衍塞责而失效;有的因建设单位与施工单
位相互勾结而失效;有的因建设环境或项目规模的改
变而削弱或失效;有的内控制度纯粹就是为了应付外
部检查,根本未执行等等。工程项目管理不规范,给
工程造价审计带来风险。
3、审计人员素质缺陷造成的审计风险。工程造价
审计涉及工程建设的各个专业,审计机关缺乏相应的
执行方案样本 | BUSINESS PLAN
第5页/总11页
专业人员。尤其是基层审计机关,常常是一个人充当
多面手,边干边学,遇到各专业中缺乏统一标准的问
题时,审计人员难有准确、合理的判断,这些“缺乏
专业胜任能力”的表现都会产生审计风险。此外,由
于某些审计人员职业道德欠缺,对审计发现的问题“视
而不见”或是“知情不报”,也给工程造价审计带来风
险。
4、审计组织管理不当导致的审计风险。受复合型
审计人力资源的限制,往往由不熟悉工程造价的人员
主审工程造价审计项目,导致审计风险产生;有些审
计组为了赶进度,简化审计操作规程,导致审计风险
产生;有些审计人员缺乏协调与沟通的能力,难以争
取建设单位和施工单位的配合与支持,也导致审计风
险的产生。
5、利用社会人力与技术资源参与审计导致的审计
风险。审计机关限于工程技术力量,常常将工程造价
审计交给所聘请的专业技术人员或委托社会中介机构
完成。虽然缓解了审计人力与技术资源不足的矛盾,
执行方案样本 | BUSINESS PLAN
第6页/总11页
但带来了一些导致审计风险的因素。如:所聘请的专
业技术人员或社会中介机构的咨询人员的职业道德及
业务水平如何、是否与审计对象存在应回避关系等。
五、工程造价风险防范措施
(一)设计变更和经济签证的风险防范措施
1、项目监理机构应按下列程序进行工程计量和工
程款支付工作。
承包单位统计经专业监理工程师质量验收合格的
工程量,按施工合同的约定填报工程量清单和工程款
支付申请表。
专业监理工程师按施工合同的约定审核工程量清
单和工程款支付申请表,并报总监理工程师审定。
总监理工程师签署工程支付证书,并报建设单位。
2、总监理工程师应从造价,项目的功能要求,质
量和工期等方面审查工程变更的方案,并在工程变更
实施前与建设单位、承包单位协商确定工程变更的价
款。
3、项目监理机构应按施工合同约定的工程量计量
执行方案样本 | BUSINESS PLAN
第7页/总11页
规则和支付条款进行工程量计量和工程款支付。
4、专业监理工程师应及时建立月完成工程和工作
量统计表,对实际完成量与计划完成量进行比较分析,
按监理规范制定调整措施,在监理月报中向建设单位
报告。
5、专业监理工程师应及时收集,整理有关的施工
和监理资料,为处理费用索赔提供证据。
6、项目监理机构应及时按施工合同的有关规定进
行竣工结算审核,对竣工结算的价款总额与建设单位
和承包单位进行协商。
7、未经监理人员质量验收合格的工程量或不符合
施工合同规定的工程量,监理人员应拒绝计量和拒签
该部分的工程款支付申请。
(二)材料价格变化的风险防范措施
由于建设工程施工期间较长,材料价格一般都会
或多或少的发生变化。对于业主而言,材料价格变化
也不可避免。只有通过合同措施来减少风险。
(三)自然灾害和天气变化及地下不可见地质条
执行方案样本 | BUSINESS PLAN
第8页/总11页
件的风险控制措施
对于自然灾害和天气变化及地下不可见地质条件
的风险,一般而言,可以通过有效控制措施使其造成
的影响减至最低。
(四)人为的风险预防措施
这种风险是人为的原因,因此可以通过组织措施
进行预防控制。涉及工程造价的一切文件、报表必须
由总监理工程师进行费用控制,由专业监理工程师提
供各种基础数据、工程计量数据,充分发挥专业人员
优势。
1、建立健全工程造价审计的法律法规。目前,工
程造价审计的相关法律制度已滞后于审计工作的现状。
近几年来,涉及固定资产投资工程造价审计的行政诉
讼案件中,审计机关败诉的例子屡见不鲜,就是佐证。
因此,建立健全较为明确的工程造价审计法律制度,
特别是明确工程造价审计结论在《合同法》中的法律
地位,在现阶段显得尤其重要。在国家尚未出台相关
的法律制度之前,各地方可通过地方法规的形式在这
执行方案样本 | BUSINESS PLAN
第9页/总11页
方面做出明确规定,以解当务之急。
2、将风险意识贯穿于工程造价审计全过程。审计
风险是客观存在的,特别是工程造价审计相对于其它
审计项目来说,审计风险更大。开展工程造价审计,
要注重内控制度的测试和风险评估,要注重从审计项
目计划、人员结构搭配、审计作业流程、审计结果与
处理处罚等各个方面监控管理。审计人员在进行工程
造价审计时,头脑中应始终绷紧审计风险这根弦,将
风险意识贯穿于工程造价审计全过程中,时刻不忘防
范和控制审计风险,化解审计风险。
3、打造复合型专业结构审计队伍。一是改善审计
队伍的专业结构。除配备必要的财会审计专业人员外,
要注重选配一些懂各种工程的专业技术人员,充实工
程造价审计队伍。二是建立职业资格准入制度。对进
入投资审计部门的人员严格把关,以确保工程造价审
计人员具备专业胜任能力。三是是改善审计人员的知
识结构。建立审计人员后续教育制度,树立终身学习
的思想,针对工程造价审计工作需要,系统地、有计
