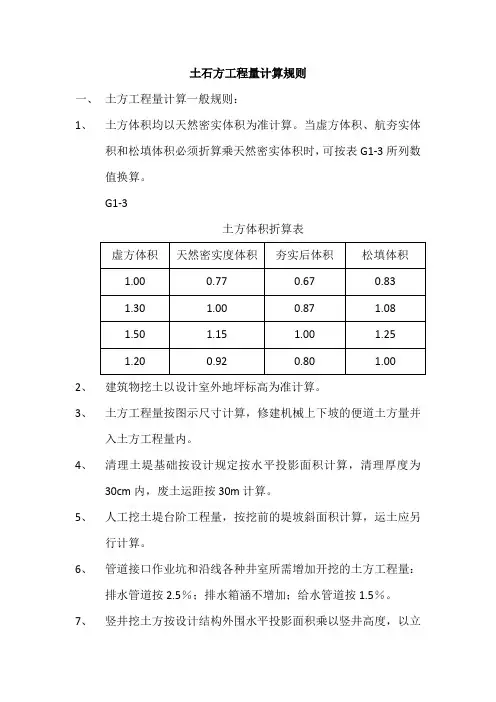

土石方工程量计算规则一、土方工程量计算一般规则:1、土方体积均以天然密实体积为准计算。
当虚方体积、航夯实体积和松填体积必须折算乘天然密实体积时,可按表G1-3所列数值换算。
G1-3土方体积折算表2、建筑物挖土以设计室外地坪标高为准计算。
3、土方工程量按图示尺寸计算,修建机械上下坡的便道土方量并入土方工程量内。
4、清理土堤基础按设计规定按水平投影面积计算,清理厚度为30cm内,废土运距按30m计算。
5、人工挖土堤台阶工程量,按挖前的堤坡斜面积计算,运土应另行计算。
6、管道接口作业坑和沿线各种井室所需增加开挖的土方工程量:排水管道按2.5%;排水箱涵不增加;给水管道按1.5%。
7、竖井挖土方按设计结构外围水平投影面积乘以竖井高度,以立方米计算,其竖井高度指实际自然地面标高至竖井地板下表面标高之差。
二、挖沟槽、基坑土方工程量按下列规定计算:1、沟槽、基坑加宽工作面,放坡系数按设计图示尺寸计算,无明确规定时,按表G1-4,表G1-5,表G1-6规定计算G1-4放坡系数2、挖沟槽、基坑需支挡土板时,其挡土板按各专业施工技术措施项目中相应子项目计算。
凡放坡部分不得再计算挡土板,支挡土板不得在计算放坡。
3、基础、构筑物施工所需工作面按表G1-5规定计算G1-5基础、构筑物施工所需工作面宽度计算表G1-6管沟底部每侧工作面宽度表(cm)4、挖土交接处产生的重复工程量不扣除。
如在同一断面内遇有数类土壤,其放坡系数可按各类土占全部深度的百分比加权计算。
管道结构宽:无管座按管道外径计算,有管座按管道基础外缘计算,构筑物按基础外缘计算,如设挡土板、打钢板桩则每侧增加10cm。
建筑物沟槽、基坑工作面放坡自垫层按上表开始计算。
管道沟槽、给排水构筑物沟槽基坑工作面及放坡自垫层按下表面开始计算。
5、挖沟槽:外墙按图示中心线长度计算;内墙按图示基础底面之间净长度计算;内外突出部分(垛、附墙烟囱等)体积并入沟槽土方工程量内计算。
6、挖管道沟槽按管道中心线长度计算。

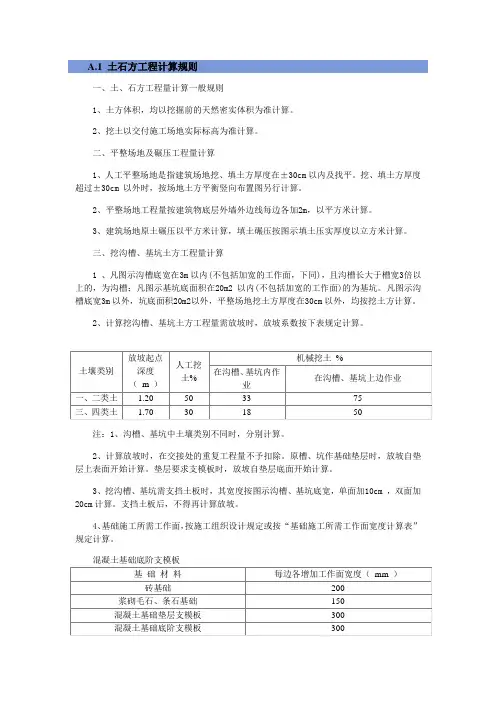

土石方工程计算规则一、土方体积均以挖掘前的天然密实体计积计算(另有注明者除外)。
如为松散土方者,按以下规定处理:一、二类土折松方乘以系数1.2;三类土折松方乘以系数1.25;四类土折松方乘以系数1.30。
二、平整场地及辗压工程量,按下列规定计算:(一)、人工平整场地是指建筑场地挖、填土方厚度在±30cm以内及找平。
厚度超过±30cm 时,其全部土方工程量按挖土方相应定额计算。
(二)、平整场地工程量按建筑物外墙外边线每边各加2m,以平方米计算。
(三)、建筑场地原土辗压以平方米计算,填土辗压按图示填土厚度以立方米计算。
三、挖掘沟槽、基坑土方工程量,按下列规定执行:(一)、沟槽、基坑划分:凡图示沟槽底宽在3m以内,且沟槽长大于槽宽3倍以上的为沟槽;沟槽长小于槽宽3倍,且图示基坑底面积在20m2以内的为基坑。
凡图示沟槽度宽3m以外,坑底面积20m2以外,均按挖土方计算。
(二)、计算挖沟槽、基坑、土方工程量需要放坡时,编制施工图预算时,应按施工组织设计计算;施工组织设计无规定者,可参照表1规定计算。
办理工程结算时,应按甲、乙双方签证的隐蔽工程记录计算。
放坡系数表表1注:1、沟槽、基坑中土壤类别不同时,按不同类别土方厚度加权平均计算。
2、计算放坡时,在交接处的重复工程量不予扣除,原槽坑做基础垫层时,放坡自垫层上表面开始计算。
(三)、挖沟槽、基坑需支挡土板时,其宽度按图示沟槽、基坑底宽单面加10cm、双面加20cm计算;档土板面积按槽、坑垂直支撑面积计算。
支挡土板后,不得再计算放坡。
(四)、基础施工所需工作面,按表2规定计算。
基础施工所需工作面宽度计算表表2(五)、挖沟槽长度,外墙按图示中心线长度计算,内墙按图示基础底面之间净长线长度计算,内外突出部分(垛、附墙烟囱等)体积并入沟槽土方工程量内计算。
(六)、人工挖土方、槽坑凿石方深度超过消耗量标准子目规定深度的部分工程量,按每米折合水平运距7m计算人工运输,按运距每增加20m的项目增加人工。
A.1 土石方工程计算规则一、土、石方工程量计算一般规则1、土方体积,均以挖掘前的天然密实体积为准计算。
2、挖土以交付施工场地实际标高为准计算。
二、平整场地及碾压工程量计算1、人工平整场地是指建筑场地挖、填土方厚度在±30cm以内及找平。
挖、填土方厚度超过±30cm 以外时,按场地土方平衡竖向布置图另行计算。
2、平整场地工程量按建筑物底层外墙外边线每边各加2m,以平方米计算。
3、建筑场地原土碾压以平方米计算,填土碾压按图示填土压实厚度以立方米计算。
三、挖沟槽、基坑土方工程量计算1 、凡图示沟槽底宽在3m以内(不包括加宽的工作面,下同),且沟槽长大于槽宽3倍以上的,为沟槽;凡图示基坑底面积在20m2 以内(不包括加宽的工作面)的为基坑。
凡图示沟槽底宽3m以外,坑底面积20m2以外,平整场地挖土方厚度在30cm以外,均按挖土方计算。
2、计算挖沟槽、基坑土方工程量需放坡时,放坡系数按下表规定计算。
土壤类别放坡起点深度(m )人工挖土%机械挖土%在沟槽、基坑内作业在沟槽、基坑上边作业一、二类土 1.20 50 33 75三、四类土 1.70 30 18 50注:1、沟槽、基坑中土壤类别不同时,分别计算。
2、计算放坡时,在交接处的重复工程量不予扣除。
原槽、坑作基础垫层时,放坡自垫层上表面开始计算。
垫层要求支模板时,放坡自垫层底面开始计算。
3、挖沟槽、基坑需支挡土板时,其宽度按图示沟槽、基坑底宽,单面加10cm ,双面加20cm计算。
支挡土板后,不得再计算放坡。
4、基础施工所需工作面,按施工组织设计规定或按“基础施工所需工作面宽度计算表”规定计算。
混凝土基础底阶支模板基础材料每边各增加工作面宽度(mm )砖基础200浆砌毛石、条石基础150混凝土基础垫层支模板300混凝土基础底阶支模板300基础垂直面做防水层8005、人工挖沟槽、基坑加工作面和放坡,编制预算时按定额规定计算,结算时,原则上按实际验收工程量计算。

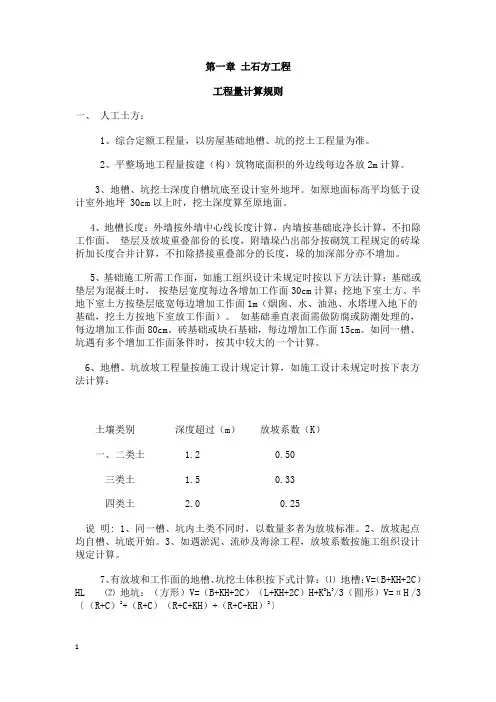

第一章土石方工程工程量计算规则一、人工土方:1、综合定额工程量,以房屋基础地槽、坑的挖土工程量为准。
2、平整场地工程量按建(构)筑物底面积的外边线每边各放2m计算。
3、地槽、坑挖土深度自槽坑底至设计室外地坪。
如原地面标高平均低于设计室外地坪 30cm以上时,挖土深度算至原地面。
4、地槽长度:外墙按外墙中心线长度计算,内墙按基础底净长计算,不扣除工作面、垫层及放坡重叠部份的长度,附墙垛凸出部分按砌筑工程规定的砖垛折加长度合并计算,不扣除搭接重叠部分的长度,垛的加深部分亦不增加。
5、基础施工所需工作面,如施工组织设计未规定时按以下方法计算:基础或垫层为混凝土时,按垫层宽度每边各增加工作面30cm计算;挖地下室土方、半地下室土方按垫层底宽每边增加工作面1m(烟囱、水、油池、水塔埋入地下的基础,挖土方按地下室放工作面)。
如基础垂直表面需做防腐或防潮处理的,每边增加工作面80cm。
砖基础或块石基础,每边增加工作面15cm。
如同一槽、坑遇有多个增加工作面条件时,按其中较大的一个计算。
6、地槽、坑放坡工程量按施工设计规定计算,如施工设计未规定时按下表方法计算:土壤类别深度超过(m)放坡系数(K)一、二类土 1.2 0.50三类土 1.5 0.33四类土 2.0 0.25说明: 1、同一槽、坑内土类不同时,以数量多者为放坡标准。
2、放坡起点均自槽、坑底开始。
3、如遇淤泥、流砂及海涂工程,放坡系数按施工组织设计规定计算。
7、有放坡和工作面的地槽、坑挖土体积按下式计算:⑴ 地槽:V=(B+KH+2C)HL ⑵ 地坑:(方形)V=(B+KH+2C)(L+KH+2C)H+K2h3/3(圆形)V=πH /3〔(R+C)2+(R+C)(R+C+KH)+(R+C+KH)2〕式中:V-挖土体积(m3) K-放坡系数 B-槽坑底宽度(m) C-工作面宽度(m)R-坑底半径(m) H-槽、坑深度(m) L-槽、坑底长度(m)8、回填土及弃土工程量:(1)地槽、坑回填土工程量为地槽、坑挖土工程量减去设计室外地坪以下的砖、石、混凝土或钢筋混凝土构件及基础、垫层工程量。
