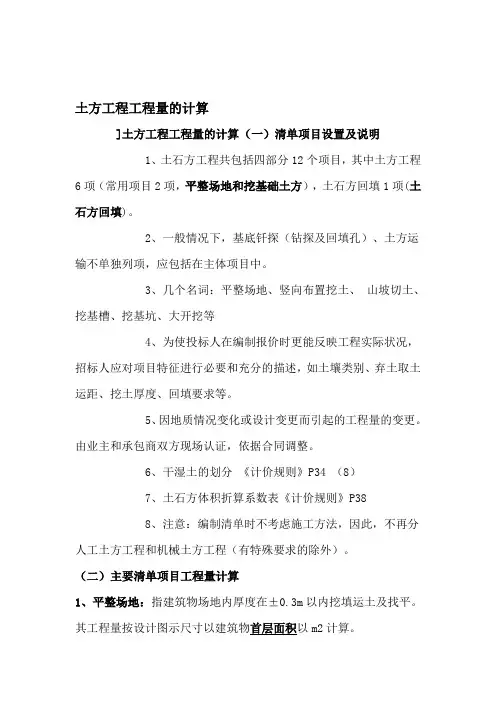

土方工程工程量的计算
]
土方工程工程量的计算(一)清单项目设置及说明
1、 土石方工程共包括四部分12
个项目,其中土方工程
6项(常用项目2项,平整场地和挖基础土方),土石方回填1项(
土 石方回
填)。
2
、 一般情况下,基底钎探(钻探及回填孔)、土方运 输不单独
列项,应包括在主体项目中。
3
、 几个名词:平整场地、竖向布置挖土、 山坡切土、
挖基槽、挖基坑、大开挖等
4
、 为使投标人在编制报价时更能反映工程实际状况,
招标人应对项目特征进行必要和充分的描述, 如土壤类别、弃土取土 运距、挖
土厚度、回填要求等。
5
、 因地质情况变化或设计变更而引起的工程量的变更。
由业主和承包商双方现场认证,依据合同调整。
6、 干湿土的划分 《计价规则》P34 (8
)
7、 土石方体积折算系数表《计价规则》 P38
8
、 注意:编制清单时不考虑施工方法,因此,不再分 人工土方
工程和机械土方工程(有特殊要求的除外)。
(二)主要清单项目工程量计算
1、平整场地:指建筑物场地内厚度在士 0.3m
以内挖填运土及找平。 其工程量
按设计图示尺寸以建筑物 首层面积以m2计算。
※“首层面积”如何定义? 阳台如何计算面积?
※“首层面积 ”指建筑物首层所占面积,不一定等于底层建筑 面积
※“首层面积 ”应按建筑物外墙外边线计算。 落地阳台计算全 面积;
悬挑阳台不计算面积。 设地下室和半地下室的采光井等不计算 建筑面积的部位
也应计入平整场地的工程量。 地上无建筑物的地下停 车场按地下停车场外墙外
边线外围面积计算, 包括出入口、 通风竖井 和采光井计算平整场地的面积。
2、挖基础土方:按基础垫层底面积乘挖土深度以 m3
计算。包括带形 基础(挖
沟槽) 、独立基础 (挖地坑) 、满堂基础 (包括地下室) (大 开挖)及设
备基础、人工挖桩孔等的挖土。
※挖基础土方的编码应根据不同的基础类型列项,带形基础根 据其不同
的底宽和深度编码列项; 独立和满堂基础则按不同底面积和 深度分别编码列
项。
※计算土方工程量时,以设计图示净量计算,放坡、操作工作 面、支挡
土板等,在计价时考虑。
1) 挖沟槽:指挖土深度〉0.3m,长〉3宽,宽w 3m (
即细长条的)
V = BX LXH 或 V = BX HX
L
B
—垫层宽度
H —挖土深度(垫层底面标高 -
室内外高差)
L —垫层长度(L中,L内-(B/2- b/2)
XT
型接头
个数)
2) 挖地坑:指坑底面积w 20m2(
即小面积的)
V = AX B
XH
A、B-
垫层长度、宽度
H —挖土深度(垫层底面标高 -
室内外高差)
3) 大开挖:指坑底面积〉20m2(即大面积的)计算同2
)
4) 人工挖桩孔: V = 3.14 X R2
XH
※人工挖桩孔与砼灌注桩工程内容中的成孔是不是一回事,二 者有没有
矛盾?
※以不重列为原则。如将人工挖孔列入"砼灌注桩"项目内,则 不再列"挖
基础土方 " 。如属两个结算单位施工,也可以分列。
3、 土方回填:按体积以m3
计算。包括基础回填土和室内回填土。并 包括指定
范围内的运输
1
) 基础回填土:
V
=挖土体积-设计室外地坪以下埋设的基础体积
2
) 室内回填土:
V
=主墙间净面积X回填厚度
=(S底一L中X墙厚一L内X墙厚)X (室内外高
差- 垫层、找平层、面层等厚度
)
※主墙厚度:承重墙或厚度在15CM以上的墙不扣除垛、附墙烟 囱、垃
圾道及地沟等面积
4、 管沟土方:按设计图示以管道中心线长度以 m
计算。
※适用于管沟土方的开挖、回填
※地沟土方开挖、回填应包含在地沟中,一般不单独列项。
5、土方运输(一般不单独列项):按自然方以m3
计算。
若无法按自然方计算的,可按压实方量X 1.15的系数
.
土方工程工程量的计算
一、 定额项目设置及说明
1、 土石方工程共包括五部分 1 42
个项目,定额项目组成见 表
2
、 定额中已综合考虑了土方工程施工中土壤类别权重,使 用时不得
调整换算。
3、 人工挖土( 1-1〜12)挖桩孔(1-22〜1-23
)定额综合了 现场
内100m土方倒运,若发生100M以上时按所增加的运距套用1-33 子目。其余
要套( 1-32+1-33)
4、 人工回填子目包含了回填工作面以外 5m
以内的取土,回 填工作
面内的土方倒运不得计算。
5、 原土夯实子目( 1-21
)不能用于灰土回填夯实工序。看
1-27 1-28
工程内容 (包括拍底夯)
6、 1-26〜1-28
子目适用于室内外及各类垫层的回填土
7
、 挖桩间土时,按实挖体积(扣桩占体积)计算,套用定 额时,人
工乘以 1.5 的系数。
二、 定额项目主要工程量计算
土方工程《计价规则》和《消耗量定额》 计算规则差异较大,
主要区别在于预算定额考虑了施工时的预留量(如工作面、放坡等) 定额应用
前应确定计算资料:
① 土壤类别与地下水位标高
② 挖、填、运土与排水施工方法
③ 土方放坡与支挡板情况 土方工程分人工土方和机械土方工程项目
1
、人工土方工程
1) 平整场地:其工程量按建筑物外墙外边线每边各加 2m
以平方米计 算。
S=(长 +4m) x(宽 +4m) 或 S= S
底
+
L 外x 2+ 16
2
) 挖土 :“挖土”工程量计算应根据施工组织设计(编制报价)确 定的挖土
深度、工作面宽度、放坡系数或支挡土板等因素进行。若无 施工组织设计(编
制预算和标底),可按消耗量定额规定确定工作面 和放坡系数。(和清单的最
大区别在于挖土时留工作面和放坡)
工作面和放坡系数见《定额》 P5 5 、 6、 7条
挖土分为挖沟槽、挖地坑、挖土方
(1) 挖沟槽:底宽=3厲长> 3宽(即细长条的)
不放坡:V=( B+
2x c) x HX L
放 坡:V=( B+ 2X c+
KH x HX L
c —工作面宽度,K-放坡系数,B、H L
—同前
(2) 挖地坑:坑底面积w 20m2(即小面积的)
不放坡:
V=( A+2X C)X( B+2X C
)XH
放 坡:V=
(A+2XC+kH)X(B+2XC+kH)XH+1/3XK2Xh3
