XX广东建筑装饰工程定额计价规则
- 格式:ppt
- 大小:2.27 MB
- 文档页数:44

广东省房屋建筑工程概算定额章节说明及计算规则(2014版)《广东省房屋建筑工程概算定额(2014)》目录A.1 土石方工程2A.2 桩基础工程5A.3 ±0.000以下结构工程8A.4 ±0.000以上结构工程10A.5 砌筑工程16A.6 砌筑工程17A.7 幕墙工程18A.8 室内装饰工程19A.9 脚手架工程22A.10 垂直运输工程24总说明一、为合理确定和有效控制建设项目投资,提高投资效益,满足建设工程设计概算的编制与审查需要,组织编制了《广东省房屋建筑工程概算定额》(以下简称本概算定额)。
二、本概算定额是在国家标准《建设工程工程量清单计价规范》、《建设工程劳动定额》和《全国统一建筑工程基础定额》(GJD-1-1-95)及《广东省建筑与装饰工程综合定额(2010)》的基础上,结合我省建设工程实际情况,根据现行国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的。
三、本概算定额适用于全省行政区域内新建、扩建和改建的工业与民用建筑工程。
四、本概算定额是编制和审查建筑工程设计概算的依据,是控制施工图设计和施工图预算的依据,是对设计方案进行技术经济分析、优化设计的依据,是编制概算指标的基础。
五、本概算定额是完成单位工程量施工所需的人工、材料、机械、管理费消耗量的标准。
六、本概算定额以结构部位划分,按章、节、项目、子目排列,各章均有章说明、工程量计算规则,项目由工作内容和定额表格组成,有的加上必要的附注。
工作内容简单扼要说明主要的施工工序,次要的工序虽未具体说明,但均已考虑在内。
七、本概算定额采用 2010 年广东省建设工程计价依据工料机库。
其中,人工工资单价 51 元/工日按 2009 年第二季度四类地区工资水平取定,材料价格按2009 年第二季度全省综合水平确定,施工机械台班单价按 2009 年第二季度全省综合水平确定。
八、本概算定额管理费的有关说明:1、管理费是根据我省经济社会发展状况、物价水平等因素测定的,已经综和考虑了不同城市差异,执行过程中不因企业、地区和工程而调整。

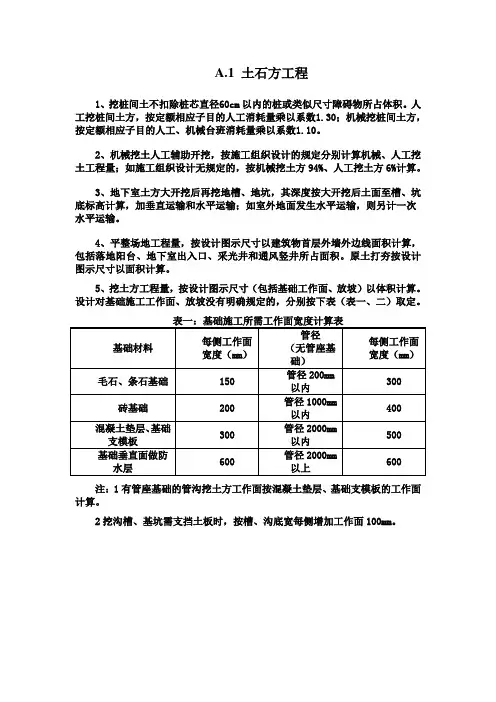

A.1 土石方工程1、挖桩间土不扣除桩芯直径60cm以内的桩或类似尺寸障碍物所占体积。
人工挖桩间土方,按定额相应子目的人工消耗量乘以系数1.30;机械挖桩间土方,按定额相应子目的人工、机械台班消耗量乘以系数1.10。
2、机械挖土人工辅助开挖,按施工组织设计的规定分别计算机械、人工挖土工程量;如施工组织设计无规定的,按机械挖土方94%、人工挖土方6%计算。
3、地下室土方大开挖后再挖地槽、地坑,其深度按大开挖后土面至槽、坑底标高计算,加垂直运输和水平运输;如室外地面发生水平运输,则另计一次水平运输。
4、平整场地工程量,按设计图示尺寸以建筑物首层外墙外边线面积计算,包括落地阳台、地下室出入口、采光井和通风竖井所占面积。
原土打夯按设计图示尺寸以面积计算。
5、挖土方工程量,按设计图示尺寸(包括基础工作面、放坡)以体积计算。
设计对基础施工工作面、放坡没有明确规定的,分别按下表(表一、二)取定。
注:1有管座基础的管沟挖土方工作面按混凝土垫层、基础支模板的工作面计算。
2挖沟槽、基坑需支挡土板时,按槽、沟底宽每侧增加工作面100mm。
表二:放坡系数表以系数1.10A.3砌筑工程1、砖砌化粪池以外形体积计算,其高度按垫层底至池顶板面高度,长宽按池体图示尺寸计算,两端突出的体积不另行计算。
2、砖砌台阶工程量,按水平投影面积计算,台阶两侧砌体另行计算。
A.4钢筋及混凝土工程1、悬挑板包括伸出墙外的牛腿、挑梁,其嵌入墙内的梁另按梁有关规定计算。
悬挑板伸出墙外500mm以内按挑檐计算,500mm以上按雨篷计算,伸出墙外1.5m以上的按梁、板等有关规定分别计算。
2、雨篷、阳台板按设计图示尺寸以墙外部分体积计算,包括伸出墙外的牛腿和雨篷反檐的体积。
栏板、反檐包括其伸入砌体内的部分,栏板、反檐高度超过1.2m,按墙计算。
3、飘窗顶面、底面、侧面采用整体浇捣时按小型构件子目计算。
4、捣制混凝土斜板套用混凝土板子目,坡度在11°19′至26°34′时,人工耗量增加15%;超过26°34′时,人工消耗量增加20%。

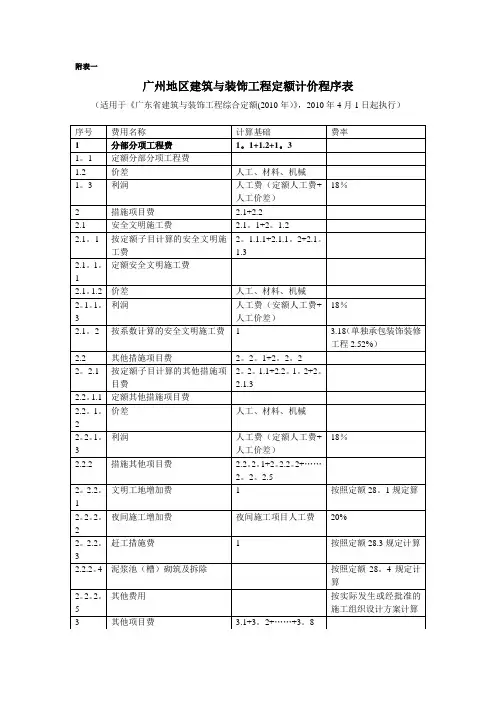

附表一广州地区建筑与装饰工程定额计价程序表(适用于《广东省建筑与装饰工程综合定额(2010年)》,2010年4月1日起执行)附注:1、材料检验试验费,编制概算价、预算价和招标控制价时,按照广东省建筑与装饰工程综合定额相应规定计算;工程结算时,除合同另有约定外,按照实际发生的费用计算。
(对地基基础、主体结构、建筑幕墙、钢结构、消防、防雷等工程进行进行专项检测,其费用由发包人承担,并列入工程建设其他费用的研究试验费内。
)2、发包人供应到现场且由承包人负责保管的材料和设备,承包人承担合同约定的保管责任,并按照材料和设备价格的1。
5%收取保管费。
单价5万元以上的材料和设备保管费,按照合同双方协商约定计算.列入其他其他项目费,结算时,在税后工程造价中扣减甲供材料和设备价格。
附表二广州地区安装工程定额计价程序表(适用于《广东省安装工程综合定额(2010年)》,2010年4月1日起执行)附注:1、工程排污费按有关部门规定计算。
2、施工噪音排污费按有关部门规定计算。
3、其它项目费根据拟建工程的具体情况列项计算,工程结算时,应按合同约定或按实际发生计算.附表三广州地区市政工程定额计价程序表(适用于《广东省市政工程综合定额(2010年)》,2010年4月1日起执行)附注:1、在小区或交通全封闭的道路施工时,不能计算交通干扰工程施工增加费.2、单独承包土石方工程不能计算材料检验费。
3、预算包干费应根据现场实际情况由发承包双方商定并在合同中注明包干的内容和费率.附表四广州地区园林绿化工程定额计价程序表(适用于《广东省园林绿化工程综合定额(2010年)》,2010年4月1日起执行)附注:1、单独承包土石方工程不能计算材料检验试验费。
2、预算包干费应根据现场实际情况由发承包双方商定并在合同中注明包干的内容和费率.。

广东省18定额注意事项——建筑与装饰工程一、总说明部分1、计价组成删除了规费,归入了管理费内。
2、工会经费、职工教育经费由原管理费内调整到人工费内,18定额人工费包含了工会经费、职工教育经费。
3、定额人工费按照2017年广东省建筑市场综合水平(110元/工日)取定,各时期各地区的水平差异按各市发布的动态人工调整系数进行调整。
目前广东各地区人工费调整系数如下:4、施工机具台班按8小时工作制计算。
签证机械台班4小时以内按半个台班计算,4小时以上8小时以内按一个台班计算。
5、管理费取消了地区的类别,取费基数改为分部分项的人工费+施工机具费。
原以分部分项为基数,并实际执行时不得因人工、材料、机械等价格变动而调整。
6、管理费中施工单位进退场费,包含了大型机械进退场费用,原大型机械进出场费是单独列在措施费中。
7、原2010 定额材料费中的进场见证取样检测费用,2018定额移到了管理费中。
8、借工、时工的管理费不分工种和技术等级,统一按20.00 元/工日执行,停工、窝工的管理费按10.00 元/工日执行。
原2010 定额分别是按10 元、5 元/工日计算。
9、特殊环境和条件下人工降效的规定增加了地下室内模板拆除按该模板子目中人工费的25.00%作为拆除人工费,即该部分子目的人工费10%。
10、单体承包的建筑、装饰工程建筑面积范畴进行了调整,2018 定额调整为500m2 以下的,其材料费增加1.50%,人工费增加10.00%。
原2010 定额是按300m2 以下。
二、分部分项工程部分(一)、土石方工程1、沟槽、基坑的定义范围进行了调整,底宽≤7m且底长>3倍底宽为沟槽;底长≤3倍底宽且底面积≤150m2为基坑;超出上述范围则为一般土石方。
原2010 定额为:图示底宽在3m以内,且长大于宽3倍以上的为沟槽,图示底长小于底宽3倍以内,且底面积在20m2以内的为基坑。
2、土石方运输子目适用运距进行了修改:2018 定额是界定了超过30km,但不超过50km 的范围,超过50km 需按相关管理部门的规定计算。
