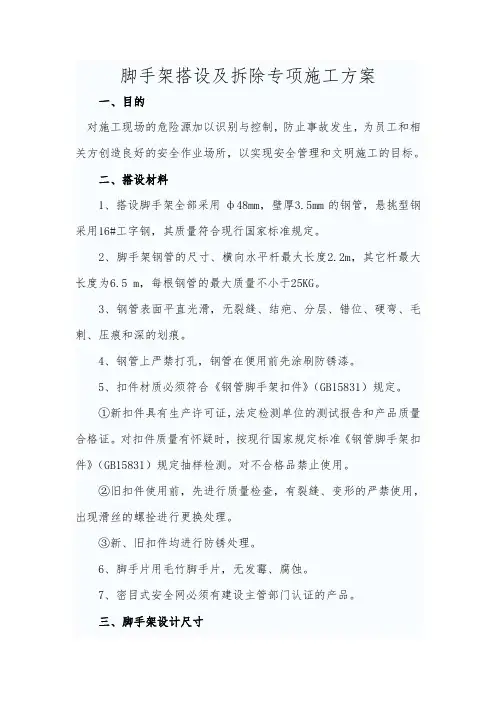

-----------业务综合楼工程 脚手架搭设及拆除方案 编 制: 审 核: 审 批: 日 期: 年 月 日 1
一、 工程概况: 本工程为-------------综合楼工程,地上十三层,地下一层,建筑占地面积为1681.85㎡,地上建筑面积为13806.3㎡,地下建筑面积为1550.94㎡,建筑高度52.00m,结构形式采用框架结构。 二、 本方案依据《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2001,《建筑施工安全检查标准》(JGJ59-99)及施工图纸进行编制。 本工程采用扣件双排落地式钢管外脚手架,钢管采用外径Φ48mm,壁厚3.5mm的高频焊接钢管,材质要符合《碳素结构钢》GB/T700中的Q235-A级钢的规定。有严重锈蚀、弯曲、压偏、损伤和裂纹者均应严禁使用。本工程不得采用Φ51,壁厚3.0~3.5mm的高频焊接钢管。杆件最大质量以不超过25kg为宜。 所用的扣件,应符合GB15831《钢管脚手架扣件》的规定。在螺栓拧紧力矩达70N.m时,不得发生破坏。 本工程因是扣件式钢管外脚手架搭设的小高层建筑,对脚手架搭设的基本要求是:横平竖直,整齐清晰,图形一致,平竖通顺,连接牢固,受荷安全,有安全操作空间,不变形,不摇晃。 本工程需搭设外脚手架高度为37m,根据本工程特点外脚手架搭设设计方案采用双排落地式全堵封闭脚手架,立杆纵距1500、立杆横距1050、大横杆步距1800,小横杆间距750,里立杆距墙间距350。外架与主体连接点采用刚性连接,在楼面梁内预埋Φ48mm钢管,高出砼面150mm,从第一步大横杆开始设置,水平间距为4m,并每层均设。 三、 扣件式钢管脚手架的计算书 垂直荷载的传递路线: 施工动、静荷载→脚手板→小横杆→大横杆→立杆→垫木→基础(地面) 设置:立杆横距b=1.05m,L=1.5m,立杆距外墙距离b1=0.35m 脚手架步距h=1.80m,铺设竹手板3层。 脚手架与建设主体结构连接点的布置、其竖向间距为 H1=2h=2×1.80=3.60m,水平距离L1=3L=3×1.50=4.50m,钢管Φ48×3.5mm,根据规范施工荷载QK=3.0KN/ m2 验算依据,《建筑安全技术手册》及其附表、公式 1) 小横杆验算:小横杆受力按简支梁计算。 强度验算 a、 首先计算小横杆上所受弯矩 2
M=1.2MGX+1.4∑MQK=1.2(GK·C+gk).C2/8+1.4KQ·QM·C3 GK——脚手板自重取值0.35KN/ m2 ,栏杆、木脚手板挡板0.14KN/m C——小横杆间距 gk——钢管单位长度承重结构自重标准值,gk=0.1248 KN/m KQ——施工活荷载不均匀分布系数,KQ=1.2 QM——施工荷载标准值QK=2KN/ m2 b、 抗弯强度验算 S=M/W≤f W——截面模量,Φ48×3.5钢管时W=5.08cm3, f——钢材抗弯强度设计值,f=205N/mm2 1、 小横杆跨中最大弯矩 Mnax=1.2MGK+1.4MQK 恒荷弯矩M=(0.35×1.05+0.1248+0.14)×1.052/8=0.0871 KN·m 活荷弯矩M=(1.2×2×1.053)/8=0.3473KN·m Mnax=1.2×0.0871+1.4×0.3473=0.591 KN·m δ= Mnax/Wn=0.591/5.08×10-6=0.1163×106 KN·m2<f(可) 大横杆恒荷弯矩M=0.1×0.14×1.0×1.52=0.0315 KN·m 活荷弯矩M=0.117×3/2×1.0×1.52=0.5974KN·m Mnax=1.2×0.0315+1.4×0.395=0.8741 KN·m δ= Mnax/Wn=0.8741/5.08×10-6=0.1721×106 KN·m<f 故大、小横杆满足要求。 2、 立柱验算 (1) 强度δ=N/A≤f N为轴心力 A为毛截面面积 脚手架步数(11-2)÷1.8+1=6步 脚手架自重160×1.8×1.4=403.2N/M 可复荷载(100N/m+60N/m)×1.2=192N/m 施工荷载3000×1.0×1.2=3600N/m 操作层(二步同时施工)荷载为 (403.2+192+3600)×2=8390.4 N/m 非操作层(6-2=4步)荷载为 (192+403.2) ×4=2380.8 每根立柱的荷载为: N=(8390.4+2380.8)×1.5/2=8078.4N 3
δ、N/A=8078.4/1808=4.46N/mm2<f 立柱荷载满足的设计要求。 挠度验算: W=1.165ql2/100EI≤1/150 E——钢管的弹性模量,取值2.1 I——钢管的截面惯性矩,取值12.19cm 1、小横杆的验算: W=1.165×(0.14+3)×1.02×1.5/(100×12.19×2.1)=0.0021<1/150 3、 大横杆的验算 W=1.165×(0.14+3)×1.0×1.52/(100×12.19×2.1)=0.0032<1/150 挠度满足要求。 稳定性验算: 因为高层脚手架,考虑风荷载。 立杆的稳定性,考虑脚手架局部稳定的设计荷载的计算如下: A=4.89×102mm2 I=15.78mm L0=W1=0.945×1800=1701mm λ= L0/i=1701/15.78=107.7946 δ=π2E/λ2=3.14162×2.1×105/107.79462=178.372N\mm2 η=0.3(L0/100i) 2 =0.3×[1701/(100×15.78)]2=0.35 fy=170N/ mm2允许设计荷载为: N=A/K2{fy+(1+η)δ/2-〔(fy+<1+η>δ/2)2-fyδ〕-1/2} =4.89×102/2×{(170+1.35×178.372)/2-〔(170+1.35×178.372/2)2-170×178.372}-1/2=291440N>每根立柱的最大轴力(10487N)
满足要求。 四、 扣件式钢管脚手架构配件质量要求 1、 新钢管应有产品质量合格证和质量检验报告。 2、 钢管表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道。 3、 钢管外径、壁厚、端面等的偏差应符合规范规定。 4、 每根钢管的最大质量不应大于25Kg。 5、 钢管上严禁打孔。 6、 钢管必须涂有防锈漆。 7、 新扣件应有生产许可证、法定检测单位的测试报告和产品质量合格证。 4
8、 旧扣件使用前应进行质量检查,有裂缝、变形的严禁使用,出现滑丝的螺栓必须更换。 9、 新、旧扣件均应进行防绣处理。 五、 扣件式钢管外脚手架的搭设、使用和拆除要求 1、 脚手架对基础的要求 (1) 良好的脚手架底座和基础、地基,对于脚手架的安全极为重要,在搭设脚手架时,必须加设底座、垫木(板)或基础并作好对地基的处理。 (2) 脚手架地基应平整夯实。 (3) 脚手架的钢立柱不能直接立于土地面上,应加设底座和垫板(或垫木),垫板(木)厚度不小于50mm。 (4) 脚手架地基应有可靠的排水措施,防止积水浸泡地基。 (5) 位于通道处的脚手架底部垫木(板)应低于其两侧地面,并在其上加设盖板;避免扰动。 2、 脚手架的搭设作业应遵守以下规定: (1) 搭设场地应平整、夯实并设置排水措施。 (2) 立于地面之上的立杆底部应加设长度≥2000mm、厚度≥50mm的垫木、垫板或其他刚性垫块,底座、垫板均应准确地放在定位线上,每根立杆的支垫面积应符合设计要求且不得小于0.15m2。 (3) 在搭设之前,必须对进场的脚手架杆配件进行严格的检查,禁止使用规格和质量不合格的杆配件。 (4) 必须严格遵守脚手架的搭设顺序。 摆放扫地杆→逐根树立立杆并与扫地杆扣紧→装扫地小横杆并与立杆和扫地杆扣紧→装第一步大横杆并与各立杆扣紧→安第一步小横杆→安第二步大横杆→安第二步小横杆→加设临时斜撑杆,上端与第二步大横杆扣紧(在装设连墙杆后拆除)→安第三、四步大横杆和小横杆→安连墙杆→接立杆→加设剪刀撑→铺钢脚手板→绑扎防护栏杆及挡脚板,并挂立网防护。 (5) 脚手架搭设时要及时与结构拉结,或采用临时支顶,以确保搭设过程中的安全,并随搭随校正杆件的垂直度和水平偏差,同时适度拧紧扣件,螺栓的根部要放正,当用力矩搬于检查,应在40~50N·m之间,最大不能超过70N·m,连接大横杆的对接扣件,开口应朝架子内侧,螺栓要向上,以防雨水进入。小横杆靠墙一端要离开墙面300mm。 (6) 脚手架的搭设作业,必须在统一指挥下,严格按以下规程进行: 1) 按施工设计放线、铺垫板、设置底座或标定立杆位置。 2) 脚手架必须配合施工进度搭设,一次搭设高度不应超过相邻连墙件 5
以上二步。 3) 严禁将外径48mm与51mm的钢管混合使用。 4) 周边脚手架应从一个角部开始并向两边延伸交圈搭设;“一”字形脚手架应从一端开始并向另一端延伸搭设。 5) 应按定位依次竖起立杆,将立杆与纵、横向扫地杆连接固定,然后装设第一步的纵向和横向平杆,随校正立杆垂直之后予以固定,并按此要求继续向上搭设。 6) 在设置第一排连墙件前,“一”字形脚手架应设置必要数量的抛撑;以确保构架稳定和架上作业人员的安全。边长≥20m的周边脚手架,亦应适量设置抛撑。 7) 剪刀撑、斜杆等整体拉结杆件和连墙件应随搭升的架子一起及时设置。脚手架处于顶层连墙点之上的自由高度不得大于6m。当作业层高出其下连墙件2步或4m以上、且其上尚无连墙件时,应采取适当的临时撑拉措施。 8) 脚手架必须设置纵、横向扫地杆。纵向扫地杆应采用直角扣件固定在距底座上皮不大于200mm处的立杆上。横向扫地杆亦应采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。 (7) 立杆搭设要求: 1) 立杆必须采用连墙件与建筑物可靠连接。 2) 立杆顶端宜高出女儿墙上皮1米,高出檐口上皮1.5米。 3) 开始搭设立杆时,应每隔6跨设置一根抛撑,直到连墙件安装稳定后,方可根据情况拆除。 4) 当搭至有连墙件的构造点时,在搭设完该处的立杆、纵向水平杆、横向水平杆后,就立即设置连墙件。 5) 立杆接长除顶层顶步可采用搭接外,其余各层各步接头必须采用对接扣件连接。对接、搭接应符合下列规定:①立杆上的对接扣件应交错布置:两根相邻立杆的接头不应设置在同步内,同步内隔一根立杆的两个相邻接头在高度方向错开的距离不宜小于500mm;各接头中心至主节点的距离不宜大于步距的1/3;②搭接长度不应小于1米,应采用不少于2个旋转扣件固定,端部扣件盖板的边缘至杆端距离不应小于100mm。 (8) 双排脚手架横向水平杆的靠墙一端至墙装饰面的距离不宜大于100mm。 (9) 在封闭型脚手架的同一步中,纵向水平杆应四周交圈,用直角扣件与内外角部立杆固定。
