脚手架搭设与拆除施工方案

  • 格式:doc
  • 大小:318.00 KB
  • 文档页数:5

下载文档原格式

  / 5
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

word

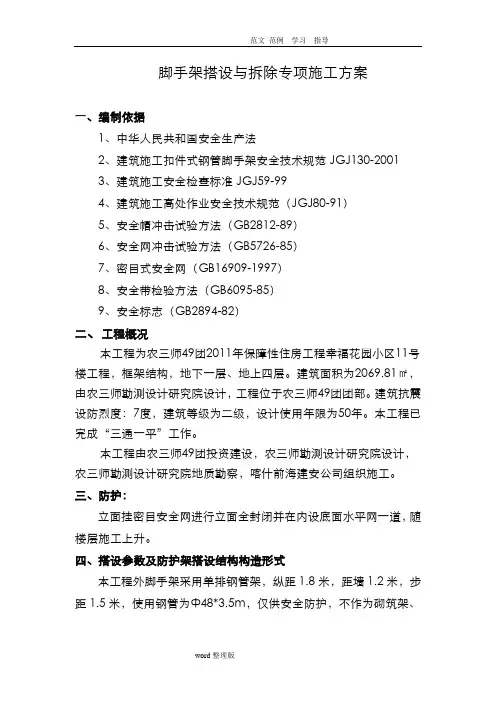

脚手架搭设与拆除

脚手架搭设与拆除施工方案

一、工程概况

本工程位于内江市东兴区东兴大道东侧,建筑面积B-8、B-9楼各为12113㎡,基础为人工挖孔桩,结构形式为框肢剪力墙结构。消防高度56.6m,按58m高度进行搭投。

本方案编制根据《建筑施工扣件式钢管脚手管安全技术规范》JGJ130-2001、J84-2001的有关规定进行计算和编制的。

二、构造要求和计算

1、双排脚手架高度≤50m,按构造要求进行及搭设外架。本工程实际高度为58m,已超过8m,按58m高进行计算,构造要求:立杆横距1.05m,跨距L0为1.50m,步距为1.5m。连墙杆设置为:,每根连墙杆覆盖面积≤27㎡并按梅花型进行设置,并且与主架体成刚性连接同时二步三跨距2h.3L

能起卸荷作用。剪刀撑要求:一面墙从两边往中间布置,应满设。立杆底座置于竖向硬的地上加垫块,架体起步内外侧均应设扫地杆。有关基础处理见此节后的内容。

2、立杆核算:选用高度为58m以内的,步距1.5m,立杆纵距1.5m进行核算。

48×35钢管每米重3.84㎏

word

扣件1.32㎏/颗

轴力(每一根立杆)计算

N=121.2() 1.4NG K NG K NQK ++∑ 1NG K 横筒自重:3.84㎏/m ×1.5m=5.76㎏传到一根立杆2.88㎏纵杆跨距(L0)1.5m

3.84㎏/m ×1.5m=5.76㎏+2.88㎏=8.64㎏×39 =336.96㎏

中间横杆重:3.84×1.81×1/2(39层)=134.78㎏

134.78+336.96=471.74㎏

58÷1.5=39(步数)

39颗扣件

1.32×39=51.48㎏(扣件重)

58×1.5×1.05=91.35㎏(安全密目网重)

58×3.84=222.72㎏(立杆按58米高进行计算)

222.72㎏×0.40=89.01㎏剪刀撑重(传到一根立杆上若无剪刀撑部位就轻一些了)

1NG K =471.74+51.48+222.72+89.01=834.95㎏

2NG K 计算

木箱板20㎏/㎡、材料40㎏/㎡∑60㎏/㎡,二层设硬防护及中间每五层设一道安全兜网: 20㎏/㎡+5×3kg/㎡

=35kg/㎡×1.5×1×1/2

=26.25kg

传到一根立杆轴力:60㎏/㎡×1.5×1.05×1/2=90×1/2=47.25㎏

2NG K =45㎏+26.25kg=71.25kg

NQK 计算

100㎏/㎡×1.5×1.0×1/2=75㎏(操作人员)

N=121.2() 1.4NG K NG K NQK ++∑

=1.2(834.95+47.25)+1.4×157.5

=1058.64+220.5

=1279.14㎏

=12791.4N

立杆稳定计算:

N/A ≤f

L0=KMh=1.55×1.56×1.5=3.627m=362.7cm

I=1.58cm

λ= L0/i=362.7/1.58=229.56

查表c 得: =0.138

查B 表得:A=4.89cm 2=489mm 2

N/A=12791.4÷(0.138×489)=189.54N/2mm <205 N/2mm

计算结果有满足使用要求。距极限状态也很接近了,在使用过程中,不可预见的因素很多,为了安全可靠从支承点开到第十层为止(+30.000)增加立杆,(主立杆按设计到顶)。这样十层以上的双排脚手架就置于稳定的的架体上方了。

word

具体做法如下图:

增加立杆自重:3.84㎏/㎡×31.5+1.32㎏/K×22=120.96+29.04=150㎏

架体支承计算:P=N/A=1279+150/A=1429/50×50=0.572/cm2地基处理:在分层回填夯实,C20砼80厚封闭成整体每一根立杆脚加木垫块,每一根立杆脚按50×50cm考虑,每平方公分只有0.57㎏,实际可能更大一些。平时注意经常检查,若有变化及时校正。

附搭设平面示意图于后。

三、搭设程序

基底检查、放线底位→铺设垫板或垫木→安放并固定底座→立第→立杆→安装扫地大横杆→安装扫地小横杆→安装第二步小横杆→设临时抛撑(每隔6个立杆设一道,待安装连墙杆后拆除)→安装第三步大横杆→安装第三步小横杆→设置连墙杆→拆除临时抛撑;接立杆→连续安装大横杆、小横杆等→架高7步以上时加设剪刀撑→在操作层铺设脚手板。

四、搭设脚手架的防护措施

(一)脚手架搭设一般性要求

1、脚手架搭设事先应确定构造方案,并经审查批准方可施工。搭设应严格确定的方案进行。

2、严格按搭设的顺序和工艺要求进行杆件的搭设。

3、搭设过程中应注意采取临时支顶或建筑物拉结。

4、搭设过程中应采取措施,禁止非操作人员进入搭设区域。

5、扣件应扣紧,并应注意拧紧程序要适当。

6、搭设中及时删除,杜绝使用变形过大的杆件和不合格的杆件。

7、搭设工人应系好安全带,确保安全。

8、随时校正杆件的垂直偏差和水平偏差,使偏差限制在规定范围内。立杆的垂直度偏差,当架高在10m以上时,应不大于架高的1/500;并使其全高允许偏差不大于10cm;同跨内两根大横杆的高偏差不大于±10mm。一根大横杆两端高差为±20mm。

9、相邻立杆的接头位置应错开布置在不同的步距内,与相邻大横杆的距离不宜大于步距的三分之一;上下横杆的接长位置应错开,布置在不同的立杆纵距内,与相近立杆的距离不大于纵距的三分之一。

10、在搭设过程中,如因临时停工,应当采取临时措施,保证架体的安全稳定性,防止倒塌。

(二)扣件安装注意的事项

1、安装扣件时,应注意开口朝向要合理,大横杆所用的对接扣件开口应朝内侧,避免开口朝上,以免雨水流入。

2、扣件拧紧程度要均匀、适当。扣件已具有足够抗扭、抗拉、抗拔的能力;扭矩控制在40-50N.m 为宜,最大不超过60N.m。

3、立杆与大横杆,立杆与小横杆相接点距离扣件中心应不大于150mm。

4、杆件端头伸出扣件的长度应不小于100mm,底部斜杆与立杆的连接扣件离地面不大于500mm。

5、大横杆应采用直角扣件扣紧在立杆内侧,或上下各步交错扣紧,于立杆的内侧与外侧,小横杆应使用直角扣件固定在大横杆上方;剪刀撑中的一根用旋转扣件固定于立杆上。另一根斜杆应扣在小横杆伸出的部分上,以避免斜杆弯曲;斜杆两端扣件与立杆节点的距离不宜大于20cm,最下面的斜杆与立杆的连接点离地面不宜大于50cm,并支承在底座上,以保证架子的稳定性;横向斜撑应用旋转扣件扣在立杆或大横杆上。

(三)安装连墙杆应注意的事项

1、连墙杆的设置以及它的间距必须遵照有关规定,水平距离不大于3倍纵距,垂直距离不大于2倍步距(架高>50m)。

2、采用钢管作为连墙杆,要使用扣件扣件紧,防止滑脱。

3、连墙杆应尽量与脚手架纵向平面保持垂直。

4、连墙杆应尽量在立杆与大横杆的交叉部位的立杆上设置。

5、连墙杆一般应设置在框架梁、柱或楼板处;具有较高抗水平力作用的部位,采用钢管连接起
