附表一广州地区建筑与装饰工程定额计价程序表(适用于《广东省建筑与装饰工程综合定额(2010年)》,2010年4月1日起执行)附注:1、材料检验试验费,编制概算价、预算价和招标控制价时,按照广东省建筑与装饰工程综合定额相应规定计算;工程结算时,除合同另有约定外,按照实际发生的费用计算。
(对地基基础、主体结构、建筑幕墙、钢结构、消防、防雷等工程进行进行专项检测,其费用由发包人承担,并列入工程建设其他费用的研究试验费内。
)2、发包人供应到现场且由承包人负责保管的材料和设备,承包人承担合同约定的保管责任,并按照材料和设备价格的1.5%收取保管费。
单价5万元以上的材料和设备保管费,按照合同双方协商约定计算。
列入其他其他项目费,结算时,在税后工程造价中扣减甲供材料和设备价格。
附表二广州地区安装工程定额计价程序表(适用于《广东省安装工程综合定额(2010年)》,2010年4月1日起执行)附注:1、工程排污费按有关部门规定计算。
2、施工噪音排污费按有关部门规定计算。
3、其它项目费根据拟建工程的具体情况列项计算,工程结算时,应按合同约定或按实际发生计算。
附表三广州地区市政工程定额计价程序表(适用于《广东省市政工程综合定额(2010年)》,2010年4月1日起执行)附注:1、在小区或交通全封闭的道路施工时,不能计算交通干扰工程施工增加费。
2、单独承包土石方工程不能计算材料检验费。
3、预算包干费应根据现场实际情况由发承包双方商定并在合同中注明包干的内容和费率。
附表四广州地区园林绿化工程定额计价程序表(适用于《广东省园林绿化工程综合定额(2010年)》,2010年4月1日起执行)附注:1、单独承包土石方工程不能计算材料检验试验费。
2、预算包干费应根据现场实际情况由发承包双方商定并在合同中注明包干的内容和费率。
浙江省的建筑工程预算定额(2010版)_好好学习哦总说明一、《浙江省建筑工程预算定额》(2010版)(以下简称本定额)是根据省住房和城乡建设厅、省发改委、省财政厅《关于组织修订<浙江省建设工程计价依据(2003版)>的通知》[建建发(2009)165号]、国家标准《建设工程工程量清单计价规范》(GB50500-2008)及其有关规定,在《全国统一建筑工程基础定额》(GJD-101-95)和《浙江省建筑工程预算定额》(2003版)、《浙江省建筑工程节能预算定额》的基础上,结合本省实际情况编制的。
二、本定额是编制本省概算定额、编审工程招标控制价(标底)、施工图概算的依据;是企业投标报价、编审工程结算价等的基础。
三、本定额适用于本省区域内的工业与民用建筑的新建、扩建、改建工程。
不适用于修建和其他专业工程,也不适用于国防、科研等有特殊要求的工程及实行产品出厂价格的各类建筑构配件。
四、本定额是按现行的建筑工程及施工验收规范、质量评定标准和安全操作规程,根据合理的施工组织和正常的施工条件编制的,是本省境内完成规定计量单位建筑分项工程所需的人工、材料、机械台班消耗量标准,它反映了本省社会平均消耗量水平。
五、本定额的工作内容简要地说明了主要工序,次要工序虽未一一列出,定额均已考虑。
六、本定额未包括的项目,可参照本省其他相应工程计价定额计算,如仍缺项的,可由当地市级造价管理机构编制地区性补充定额,报省造价管理总站备案;或由预(结)算编制单位根据设计要求,结合工程实际情况、那招本定额编制原则,编制一次性补充定额,在预(结)算审查时确定,并报当地造价管理机构备案。
七、有关定额人工的说明和规定1、本定额的人工消耗量是以现行全国建筑安装工程统一劳动定额为基础,并结合本省实际情况编制的,已考虑了各项目施工操作的直接用工、其他用工(材料超运距、工种搭接、安全和质量检查以及临时停水、停电等)及人工幅度差。
每工日按八小时工作制计算。
* * 附表一广州地区建筑与装饰工程定额计价程序表(适用于《广东省建筑与装饰工程综合定额(2010 年)》, 2010 年4月1日起执行)序号费用名称计算基础费率* * 1 分部分项工程费 1.1+1.2+1.31.1 定额分部分项工程费1.2 价差人工、材料、机械1.3 利润人工费 ( 定额人工费 + 18%人工价差 )2 措施项目费 2.1+2.22.1 安全文明施工费 2.1.1+2.1.22.1.1 按定额子目计算的安全文明施 2.1.1.1+2.1.1.2+2.1.工费 1.32.1.1.1 定额安全文明施工费2.1.1.2 价差人工、材料、机械2.1.1.3 利润人工费(安额人工费+ 18%人工价差)2.1.2 按系数计算的安全文明施工费 13.18 (单独承包装饰装修工程 2.52% )2.2 其他措施项目费 2.2.1+2.2.22.2.1 按定额子目计算的其他措施项 2.2.1.1+2.2.1.2+2.2.目费 1.32.2.1.1 定额其他措施项目费2.2.1.2 价差人工、材料、机械2.2.1.3 利润人工费(定额人工费+ 18%人工价差)* * 2.2.2 措施其他项目费 2.2.2.1+2.2.2.2+2.2.2.52.2.2.1 文明工地增加费 1 按照定额 28.1 规定算2.2.2.2 夜间施工增加费夜间施工项目人工费20%2.2.2.3 赶工措施费 1 按照定额 28.3 规定计算2.2.2.4 泥浆池(槽)砌筑及拆除按照定额 28.4 规定计算2.2.2.5 其他费用按实际发生或经批准的施工组织设计方案计算3 其他项目费 3.1+3.2++3.83.1 材料检验试验费 1 0.3% (单独承包土石方工程不计算)3.2 工程优质费按照定额 29.2 规定计算3.3 暂列金额 1 10 ~ 15 (结算按实际数额)3.4 暂估价按照定额 29.4 规定计算3.5 计日工按照定额 29.5 规定计算3.6 总承包服务费按照定额 29.6 规定计算3.7 预算包干费 1 0 ~ 2% (具体内容见定额 29.8 )3.8 其他费用按实际发生或经批准的施工组织设计方案计算4规费 4.1+4.2+4.3* * 4.1 工程排污费按有关部门的规定计算4.2 施工噪音排污费按有关部门的规定计算4.3 危险作业意外伤害保险费1+2+3 0.1%5 不含税工程造价1+2+3+46 防洪工程维护费及税金 5 按税务部门有关规定计算7 含税工程造价5+6附注:1、材料检验试验费,编制概算价、预算价和招标控制价时,按照广东省建筑与装饰工程综合定额相应规定计算;工程结算时,除合同另有约定外,按照实际发生的费用计算。

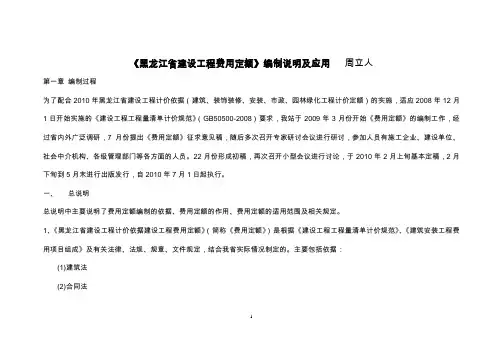

《黑龙江省建设工程费用定额》编制说明及应用周立人第一章编制过程为了配合2010年黑龙江省建设工程计价依据(建筑、装饰装修、安装、市政、园林绿化工程计价定额)的实施,适应2008年12月1日开始实施的《建设工程工程量清单计价规范》(GB50500-2008)要求,我站于2009年3月份开始《费用定额》的编制工作,经过省内外广泛调研,7月份提出《费用定额》征求意见稿,随后多次召开专家研讨会议进行研讨,参加人员有施工企业、建设单位、社会中介机构、各级管理部门等各方面的人员。
22月份形成初稿,再次召开小型会议进行讨论,于2010年2月上旬基本定稿,2月下旬到5月末进行出版发行,自2010年7月1日起执行。
一、总说明总说明中主要说明了费用定额编制的依据、费用定额的作用、费用定额的适用范围及相关规定。
1、《黑龙江省建设工程计价依据建设工程费用定额》(简称《费用定额》)是根据《建设工程工程量清单计价规范》、《建筑安装工程费用项目组成》及有关法律、法规、规章、文件规定,结合我省实际情况制定的。
主要包括依据:(1)建筑法(2)合同法1(3)招投标法(4)建设工程安全生产管理条例(5)建筑工程施工发包与承包计价管理办法(6)建筑安装工程费用项目组成(建标【2003】206号)(7)建设工程工程量计价规范(GB50500-2008)(8)黑龙江省建筑市场管理条例(9)黑龙江省建设工程安全生产管理办法(10)黑龙江省建设工程造价管理规定(11)结合我省实际情况2、本《费用定额》是编制(审核)建设工程投资估算、设计概算、施工图预算、招标控制价、投标报价,签订施工合同、工程价款结算、调解处理工程造价纠纷、签订工程造价等工程计价活动的依据。
主要作用如下:(1)是编制建设工程预(概)算的依据(2)是编制建设工程招标控制价的依据2(3)是编制建设工程投标报价的依据(4)是发承包双方签订施工合同确定工程价款的依据(5)是发承包双方进行工程结算的依据(6)是调解工程造价纠纷、鉴定工程造价的依据(7)是建设工程计价活动的依据3、本《费用定额》适用于建设工程计价的建筑、装饰装修、通用设备安装、市政和园林绿化工程,应与省建设行政主管部门颁发飞计价定额配套执行。
