暖卫专业灌水试验记录
- 格式:doc
- 大小:37.01 KB
- 文档页数:1


排水管道灌水试验记录试验目的:测试排水管道的密封性和流量能力,确保正常使用和运行。
试验时间:2024年3月15日试验设备:1.水泵:型号XYZ-100,流量范围10-100立方米/小时。
2.测量仪器:流量计、压力计、温度计、计时器等。
3.管道:采用PVC管道,直径150毫米,长度50米。
试验步骤:1.检查排水管道安装情况,确保连接完好,无松动和渗漏现象。
检查并记录每个连接点的紧固情况。
2.进行预先灌水试验,首先关闭所有排水口,然后使用水泵将水注入排水管道。
当压力达到0.05兆帕时,记录此时的流量和时间。
流量应在10-100立方米/小时之间。
3.打开第一个排水口,记录流量和时间。
逐渐打开其他排水口,记录每个排水口的流量和时间。
4.关闭所有排水口,继续灌水至10兆帕压力。
记录此时的流量和时间。
5.在灌水的过程中,观察排水管道是否有渗漏现象。
如果发现有漏水情况,及时记录并修复,然后重新进行试验。
6.根据试验数据计算排水管道的流量能力和密封性。
使用流量计读取每个排水口的流量,并结合管道长度和直径计算单位长度的流量。
根据试验结果评估管道的密封情况。
试验结果:预先灌水试验结果如下:流量:60立方米/小时时间:30分钟逐个排水口灌水试验结果如下:排水口1:流量:30立方米/小时时间:10分钟排水口2:流量:40立方米/小时时间:10分钟排水口3:流量:35立方米/小时时间:10分钟排水口4:流量:25立方米/小时时间:10分钟排水口5:流量:20立方米/小时时间:10分钟灌水至10兆帕压力的试验结果如下:流量:70立方米/小时时间:10分钟根据试验数据计算得出的单位长度流量为1.2立方米/米小时。
根据试验结果,排水管道的流量能力符合要求,满足正常使用的需要。
在试验过程中没有发现渗漏现象,排水管道密封良好。
修复和改进建议:1.排水口4和排水口5的流量较低,可能是由于管道连接处存在问题导致的。
建议对这些连接处进行进一步检查并做好密封处理。

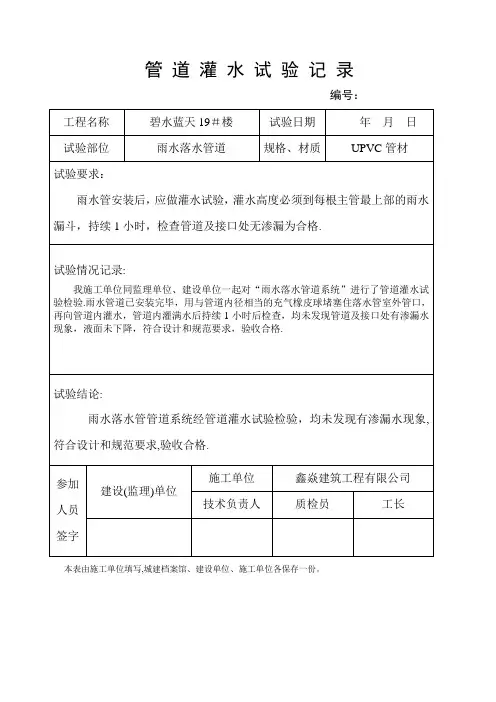

室内排水管道灌水试验及通水试验记录GD1单位(子单位)工程名称子分部(系统)工程名称验收部位、区、段安装单位蕉岭监狱迁建至惠阳项目(第八标段)-行政办公楼室内排水系统首层室内雨水管项目经理(负责人)刘帮国中国建筑第二工程局建筑给排水及采暖工程施工质量验收规范GB50242-2002污水管道施工执行标准名称及编号管段编号层段材质规格满水15min水面情况///再灌满5min水面情况///安装在室内的雨水管道;灌水到立管顶部持续1h,是否渗漏无渗漏无渗漏测试人员试验结果YL1~8YL25~30YL13~24首层首层首层UPVCUPVCUPVC φ150φ150φ110合格合格专业工长(施工员)安装单位检查结果合格项目专业质量检查员:2006年2月10日监理(建设)单位检查结论专业监理工程师(建设单位项目专业技术负责人):2006年2月10日室内排水管道灌水试验及通水试验记录GD2单位(子单位)工程名称子分部(系统)工程名称验收部位、区、段安装单位蕉岭监狱迁建至惠阳项目(第八标段)-行政办公楼室内排水系统首层室内排水管项目经理(负责人)刘帮国中国建筑第二工程局建筑给排水及采暖工程施工质量验收规范GB50242-2002污水管道施工执行标准名称及编号管段编号层段材质规格满水15min水面情况无渗漏无渗漏再灌满5min水面情况无渗漏无渗漏安装在室内的雨水管道;灌水到立管顶部持续1h,是否渗漏//测试人员试验结果WL1~2FL1~4首层首层UPVCUPVC φ150φ150合格专业工长(施工员)安装单位检查结果合格项目专业质量检查员:2006年2月10日监理(建设)单位检查结论专业监理工程师(建设单位项目专业技术负责人):2006年2月10日室内排水管道灌水试验及通水试验记录GD3单位(子单位)工程名称子分部(系统)工程名称验收部位、区、段安装单位蕉岭监狱迁建至惠阳项目(第八标段)-行政办公楼室内排水系统首层室内排水管项目经理(负责人)刘帮国中国建筑第二工程局建筑给排水及采暖工程施工质量验收规范GB50242-2002污水管道施工执行标准名称及编号管段编号层段材质规格满水15min水面情况无渗漏无渗漏再灌满5min水面情况无渗漏无渗漏安装在室内的雨水管道;灌水到立管顶部持续1h,是否渗漏//测试人员试验结果WL1~2FL1~4首层首层UPVCUPVC φ150φ150合格专业工长(施工员)安装单位检查结果合格项目专业质量检查员:2006年2月10日监理(建设)单位检查结论专业监理工程师(建设单位项目专业技术负责人):2006年2月10日。
