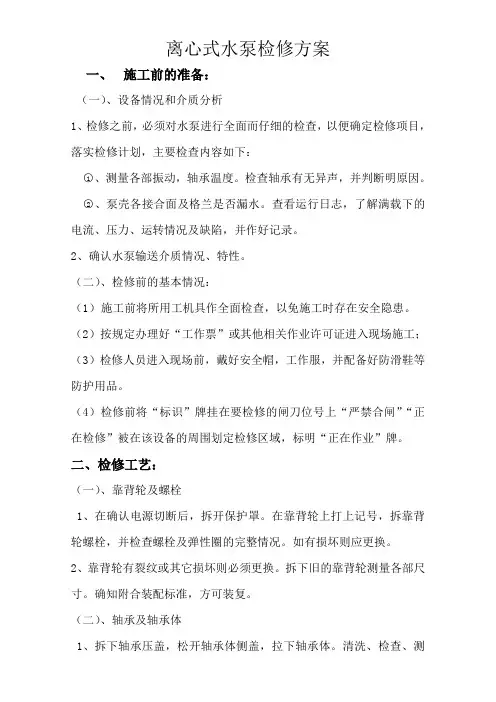

离心泵检修方案

  • 格式:doc
  • 大小:82.60 KB
  • 文档页数:15

设备检修作业规程 机械

大化肥装置 P117B 去界区工艺冷凝液泵 第01版 第 0 页

日期2012年10月

净化装置冷凝液泵检修作业规程

净化装置

P117B 去界区工艺冷凝液泵

-状态卡 01-02页

-动作卡 03-13页

[ ] -作业 B -检修作业人员

图例 ( ) -确认 C -车间设备工程师

< > -安全关键点 S -设备部专业工程师

生 效 签 字 日 期 执笔:

检修作业 年 月 日 参加编制:

设备使用 年 月 日

设 备 部 年 月 日

年 月 日 审核:

公司主管领导 年 月 日 打字:

修改序号 版 本 修 改 时 间 修 改 人

第一次 01 年 月 日

年 月 日

计算机编码:01-001

工程验收确认

检修负责人:

装置设备负责人:

设备部主管工程师: 设备检修作业规程 机械

大化肥装置 P117B 去界区工艺冷凝液泵 第01版

第 1 页

日期2012年10月

状态卡

初始状态M0

泵电机已断电,生产车间对泵系统处理置换完必交付检修,施工作业票办理完毕

000 检修前准备;

010 办理施工作业票;

020 确认泵已经具备安全拆卸的条件。

状态M1

蒸馏塔给料泵各部零配件

100 卸下联轴器螺栓,取下联轴器;

110 拆下所有与之相连的法兰,将轴承箱内的油排干净;

120 拆卸下泵盖与泵体的连接螺栓,并用导链将泵取下;

130 用塞尺检测叶轮与泵盖的间隙,卸下叶轮锁紧螺母,取下叶轮和叶轮键;

140 卸下泵盖与轴承箱连接螺栓,取下泵盖,卸下机械密封静环固定螺栓,用专用工具卸下靠背轮,取出机械密封;

150 卸下油封及轴承压盖,用压铅法检测轴承轴向间隙,用木锤由轴向敲打泵轴,将轴取出;

160 用专用工具将轴承卸下。

状态M2

蒸馏塔给料泵各部零件检修

200 各部件装配间隙;

210 主轴部分的检修;

220 叶轮部分的检修;

230 轴承的检修;

240 机械密封的检修;

250 联轴器的检修。

状态M3

蒸馏塔给料泵各部零配件回装

设备检修作业规程 机械

大化肥装置 P117B 去界区工艺冷凝液泵 第01版 第 2 页

日期2012年10月

300 回装前确认;

310 用专用工具将轴承回装;

320 用木锤由轴向敲打泵轴,将轴回装,用压铅法检测轴承轴向间隙,回装油封及轴承压盖;

330 回装机械密封,用专用工具安装靠背轮,紧固机械密封静环固定螺栓;

340 回装泵盖,泵盖与轴承箱连接螺栓;

350

回装叶轮和叶轮键,回装叶轮锁紧螺母,用塞尺检测叶轮与泵盖的间隙;

360 用导链将泵回装,连接泵盖与泵体的螺栓;

370 安装所有与之相连的法兰;

380 安装联轴器,连接联轴器螺栓。

状态M4

电机与泵找同心度

400 电机与联轴器的同心度;

410 联轴器回装。

状态M5

交付使用

500 现场清理;

510 泵试车和验收。 设备检修作业规程

机械

大化肥装置 P114 蒸馏塔给料泵 第01版 第 3 页

日期2007年1月

本检修作业规程属WEPEC版权所有,未经许可,不得复制或外传。 动 作 卡

初始状态M0

泵电机已断电,生产车间对泵系统处理完必交付检修,施工作业票办理完毕

000 检修前的准备工作;

001 B-( ) 根据泵运行情况及故障特征,确定检修项目及内容。

002 B-( ) 检修所需的零配件和相应的消耗材料已备齐。

003 B-( ) 检查检修专用工具和经检验合格的量具、器具已备齐。

B-< > 对起吊设施进行检查,应符合安全规定。

签字( )

004 B-( ) 对检修人员进行技术交底,做到分工明确,责任到人,并同工艺负责人一起在检修现场逐项查对核实,做好必要的标记。

005 B-( ) 当机泵停用后,工艺人员做好冲洗,置换,排放工作,并确定机组已断电;当泵内置换合格后,方能办理设备检修交出手续。

010 办理施工作业票;

011 B-( ) 施工作业票已经按规定程序办理审批好。

B-< > 确认施工作业票规定的内容已经全部落实。

签字( )

020 确认泵已经具备安全拆卸的条件。

B < >-C < > 确认泵电机电源已经切断。

签字 ( ) ( )

一、 状态1

状态M1

蒸馏塔给料泵各部零配件

100 卸下联轴器螺栓,取下联轴器;

101 B-[ ] 拆卸联轴器护罩螺栓。 设备检修作业规程

机械

大化肥装置 P114 蒸馏塔给料泵 第01版 第 4 页

日期2007年1月

本检修作业规程属WEPEC版权所有,未经许可,不得复制或外传。 102 B-[ ] 拆卸联轴器护罩。

103 B-[ ] 拆除泵与电机的联轴器螺栓及膜片并做好标记。

104 B-[ ] 检查联轴器螺栓有无咬扣、变形、断裂等损伤,螺栓与孔的配合间隙≮

这个符号是不小于(即大于和等于)符号,也写作“≥”。搜狗按V1即可打出。

0.04mm。≮

检查处理结果:

签字( )

105 B-[ ] 拆卸联轴器。

106 B-[ ] 检查联轴器弹片有无变形及损伤。

检查处理结果:

签字( )

C-( ) 确认联轴器磨损情况。

签字( )

107 B-[ ] 采用“单表法”检查检修前电机与泵的对中情况。

实测值:

径 向 端 面

签字( )

110 拆下所有与之相连的法兰,将轴承箱内的油排干净;

111 B-[ ] 拆下与之相连的法兰;

112 B-[ ] 检查法兰密封面;

113 B-[ ] 将轴承箱内的油排干净,清理干净轴承箱。

检查处理结果:

签字( ) 设备检修作业规程

机械

大化肥装置 P114 蒸馏塔给料泵 第01版 第 5 页

日期2007年1月

本检修作业规程属WEPEC版权所有,未经许可,不得复制或外传。

120 拆卸下泵盖与泵体的连接螺栓,并用导链将泵取下;

121 B-[ ] 拆卸下泵盖与泵体的连接螺栓;

122 B-[ ] 用导链将泵取下;

检查处理结果:

签字( )

130 用塞尺检测叶轮与泵盖的间隙,卸下叶轮锁紧螺母,取下叶轮和叶轮键;

131 B-[ ] 用塞尺检测叶轮与泵盖的间隙。

132 B-[ ] 卸下叶轮锁紧螺母。

133 B-[ ] 取下叶轮和叶轮键。

检查处理结果:

签字( )

140 卸下泵盖与轴承箱连接螺栓,取下泵盖,卸下机械密封静环固定螺栓,用专用工具卸下靠背轮,取出机械密封;

141 B-[ ] 拆卸泵盖与轴承箱连接螺栓。

142 B-[ ] 拆卸下泵盖。

143 B-[ ] 拆卸机械密封静环固定螺栓。

144 B-[ ] 用专用工具卸下靠背轮。

145 B-[ ] 取出机械密封。

检查处理结果:

签字( )

150 卸下油封及轴承压盖,用压铅法检测轴承轴向间隙,用木锤由轴向敲打泵轴,将轴取出;

151 B-[ ] 拆下油封及轴承压盖。

152 B-[ ] 用压铅法检测轴承轴向间隙。

153 B-[ ] 用木锤由轴向敲打泵轴,将轴取出。

检查处理结果:

签字( )

170 用专用工具将轴承卸下。

171 B-[ ] 用专用工具将轴承卸下。 设备检修作业规程

机械

大化肥装置 P114 蒸馏塔给料泵 第01版

第 6 页

日期2007年1月

本检修作业规程属WEPEC版权所有,未经许可,不得复制或外传。

检查处理结果:

签字(

)

二、 状态2

状态M2

蒸馏塔给料泵各部零件检修

200 各部件装配间隙;

201 B-[

] 叶轮口环与壳体口环间隙为0.40~0.80mm。

检查处理结果:

签字( )

202 B-[ ] 轴窜量间隙为0.15~0.30mm。

检查处理结果:

签字( )

210 主轴部分的检修;

211 B-[ ] 轴颈的圆柱度偏差不得大于0.02mm,且表面不得有伤痕,表面积粗糙度值不大于Ra1.6。

检查处理结果:

签字( )

212 B-[ ]

以两轴颈圆柱为基准,叶轮轴颈处的径向跳动不得大于0.02mm。

检查处理结果:

签字( )

213 B-[ ] 泵轴的直线度至少达到0.03mm。

检查处理结果:
