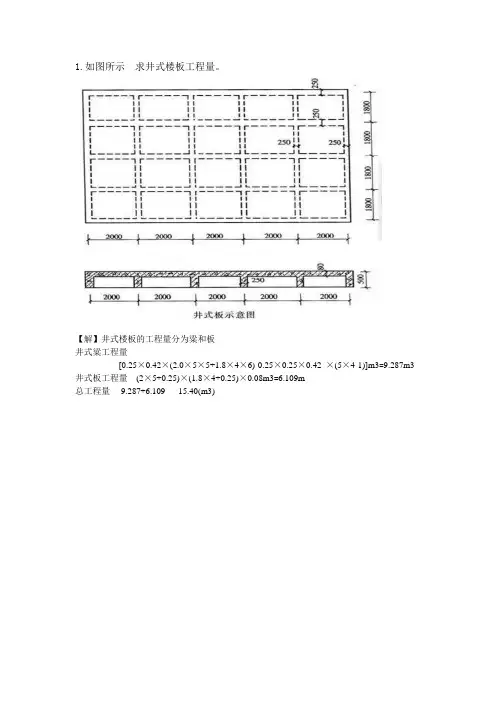

混凝土工程量计算题
- 格式:doc
- 大小:247.00 KB
- 文档页数:3


作业六答案一、单选题1.现浇钢筋混凝土楼梯工程量,按()计算;A.实际体积计算B.斜面积计算C.水平投影面积D.垂直投影面积2. 现浇钢筋砼独立柱基础与框架柱的分界线以()为淮;A.室外地坪标高B.室内地坪标高C.±0.000 D.柱基上表面3. 某钢筋混凝土楼梯,楼梯间为一砖墙(240mm厚),墙中心线尺寸为: 3000×6440m,梯阶长度为2.7 m,休息平台1.5 m,楼梯板连接平台粱宽0.24 m,楼梯的混凝土工程量为();A.13.59 m2B.17.11m2C.14.7 m2D.14.6m24. 现浇钢筋混凝土构件中墙、板上的孔洞超过()时应与扣除;A.0.25 m2B.0.3 m2C.0.45 m2D.0.5 m25. 钢筋混凝土梁中,弯起筋弯起角度为45°时,增加长度为();A.0.268 h B.0.33 h C.0.414 h D.0.577 h6. 不按实体体积计算混凝土工程量的是():A.现浇钢筋混凝土天沟挑檐B.现浇钢筋混凝土栏板C.现浇钢筋混凝土楼梯D.现浇钢筋混凝土扶手7. 现浇砼圈梁的工程量();A.并入墙体工程重B.单独计算,执行圈梁定额C.并入楼板工程量D.不计算.8. 现浇混凝土梁、板的支模高度以()为准,超过部分应另计算超高增加费;A.3 m B.3.3m C.3.6m D.3.9 m9. ()的柱高,应以柱基上表面至柱帽下表面的高度计算;A.框架柱B.构造柱C.有梁板D.无梁板10. 钢筋混凝土结构的钢筋保护层厚度,基础有垫层时为;A.10 mm B.15mm C.25 mm D.35 mm.答案:1.C 2.D 3.B 4.B 5C 6.C 7.B 8.C 9D 10D二、多选题1.以下按实体体积计算砼工程量的有();A.现浇钢筋混凝土基础B.现浇钢筋混凝土阳台底板C.预制钢筋混凝土过梁D.现浇钢筋混凝土框架柱2.现浇钢筋砼构件应计算的工程量包括();A.运输工程量B.模板工程量C.钢筋工程量D.砼工程量3.下列项目中属于预制零星构件的有();A.预制窗台板B.预制支撑C.预制T型吊车梁D.预制地沟盖板4.预制钢筋砼构件工程量的计算,应计算();A.砼工程量B.钢筋工程量C.模板工程量D.运输工程量5.现浇钢筋混凝土楼梯工程量,包括();A.楼梯踏步B.楼梯斜梁C.休息平台D.楼梯栏杆6.下面哪些属非周转性材料()。
构造柱模板及混凝土工程量计算马牙槎根据功能的分类,马牙槎还可以叫做接缝马牙槎和结构马牙槎。
接缝马牙槎即墙太长,留出马牙槎,方便后序砌筑。
结构马牙槎,在马牙槎里浇铸构造柱。
施工时,在砌体与构造柱连接面上砌筑马牙槎,先砌墙,后浇注混凝土构造柱,保证两者同时受力工作。
每一马牙槎高度不宜超过300mm,且应沿高每500mm设置26水平拉结钢筋,每边伸入墙内不宜小于1.0m.马牙槎的计算其模板面积=(构造柱宽+马牙槎宽)*柱高混凝土体积=(柱断面面积+(马牙槎宽/2)*宽)*柱高首先我们假设构造柱是240X370,高度3米,留槎在24墙,双面留槎。
那么计算公式是:0.24X0.37X3+0.24X0.06X3/2X2[面]这个计算方法是把柱和槎分开计算,比较直观,也容易理解。
构造柱的柱子那部分就是0.24*0.37*3,后面部分是计算槎口的混凝土,一般构造柱的槎口是每500mm一段。
即:柱根开始,先是500mm的槎口,然后是500mm的砖,然后又是500mm的槎口。
也就是说槎口的高度累积起来只有构造柱高度的一半。
我那公式是把槎口的面积(0.24*0.06)写好,然后乘以柱高3米,然后除以2,就是每面槎的实际高度,然后,有几面槎就乘以几。
这例子里是2面槎,所以乘以2。
实际施工中是要算马牙槎的,不算马牙槎的话就这根构造柱而言你就少算了14%的混凝土量。
一般构造柱有几面和墙接触就有几面槎口,这种情况多发生在T形墙和十字墙的位置。
至于构造柱的宽度和墙体宽度不一致,这种情况少见,一般是北方为了保温墙体比较厚才会有这情况。
在我们这里,常会遇到T形墙旁边就是门的情况。
门距离T形墙一般会有个120毫米的门垛,然后T形墙相交的位置的构造柱是三面槎口。
在实际施工中,这靠门边的槎口其实是施工不了的:那门垛才120毫米,砌砖时每500毫米高退60毫米那砖柱就仅仅剩下60毫米宽了,砌上3米高不倒才怪。
所以实际施工时图纸上虽然那一边设计留槎,其实模板工都是直接以门边关模板,那里的混凝土方量就比图纸设计的要多一些。
1、现浇混凝土及预制钢筋混凝土模板工程量,除另有规定者外,应区别模板的材质,按混凝土与模板接触面的面积,以平方米计算。
2、定额附录中的混凝土模板含量参考表,系根据代表性工程测算而得,只能作为投标报价和编制标底时的参考。
2、3、现浇混凝土基础的模板工程量,按以下规定计算:(1)现浇混凝土带形基础的模板,按其展开高度乘以基础长度,以平方米计算;基础与基础相交时重叠的模板面积不扣除;直形基础端头的模板,也不增加。
(2)杯形基础和高杯基础杯口内的模板,并入相应基础模板工程量内。
杯形基础杯口高度大于杯口长边长度的,套用高杯基础定额项目。
4、现浇混凝土柱模板,按柱四周展开宽度乘以柱高,以平方米计算。
(1)柱、梁相交时,不扣除梁头所占柱模板面积。
(2)柱、板相交时,不扣除板厚所占柱模板面积。
现浇混凝土柱模板工程量=柱截面周长×柱高5、构造柱模板,按混凝土外露宽度,乘以柱高以平方米计算。
(1)构造柱与砌体交错咬茬连接时,按混凝土外露面的最大宽度计算。
构造柱与墙的接触面不计算模板面积。
构造柱与砖墙咬口模板工程量=混凝土外露面的最大宽度×柱高(2)构造柱模板子目,已综合考虑了各种形式的构造柱和实际支模大于混凝土外露面积等因素,适用于先砌砌体,后支模、浇筑混凝土的夹墙柱情况。
6、现浇混凝土梁(包括基础梁)模板,按梁三面展开宽度乘以梁长,以平方米计算。
现浇混凝土梁模板工程量=(梁底宽+梁侧高×2)×梁长(1)单梁,支座处的模扳不扣除,端头处的模板不增加。
(2)梁与梁相交时,不扣除次梁梁头所占主梁模板面积。
(3)梁与板连接时,梁侧壁模板算至板下坪。
[例]某现浇花篮梁,梁端有现浇梁垫,尺寸如图10—7所示。
木模板,木支撑,计算梁模板、支撑工程量,确定定额项目。
①梁模板工程量梁断面支模长度=[0.25+(0.21+(0.122+0.072)1/2+0.08+0.12+0.14)×2]=1.627m1.627*(5.24-0.24)+(0.25+0.5*2)*0.24*2+0.60×0.20×4=9.335m2异形梁木模板,木支撑(套10-4-123)定额基价=379.76元/10m2②梁支撑超高工程量=9.335m2超高次数:(4.80-0.50-3.60)÷3.00≈1次木支撑每增加3m(套10-4-131)定额基价=73.86元/10m27、现浇混凝土墙模板,按混凝土与模板接触面积,以平方米计算。
