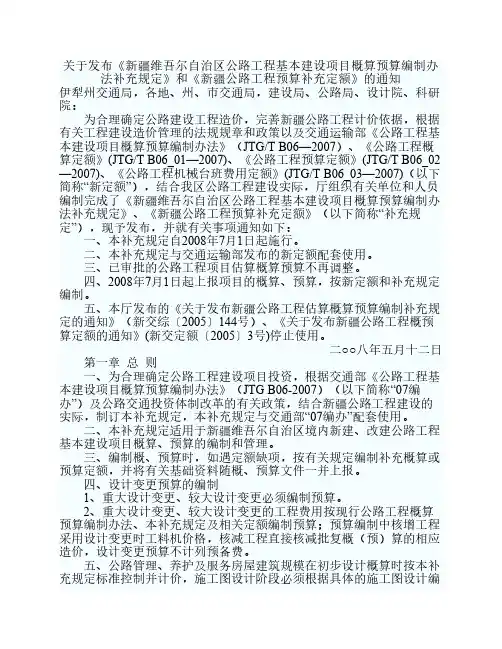

关于发布《新疆维吾尔自治区公路工程基本建设项目概算预算编制办法补充规定》和《新疆公路工程预算补充定额》的通知伊犁州交通局,各地、州、市交通局,建设局、公路局、设计院、科研院: 为合理确定公路建设工程造价,完善新疆公路工程计价依据,根据有关工程建设造价管理的法规规章和政策以及交通运输部《公路工程基本建设项目概算预算编制办法》(JTG/T B06—2007)、《公路工程概算定额》(JTG/T B06_01—2007)、《公路工程预算定额》(JTG/T B06_02—2007)、《公路工程机械台班费用定额》(JTG/T B06_03—2007)(以下简称“新定额”),结合我区公路工程建设实际,厅组织有关单位和人员编制完成了《新疆维吾尔自治区公路工程基本建设项目概算预算编制办法补充规定》、《新疆公路工程预算补充定额》(以下简称“补充规定”),现予发布,并就有关事项通知如下: 一、本补充规定自2008年7月1日起施行。
二、本补充规定与交通运输部发布的新定额配套使用。
三、已审批的公路工程项目估算概算预算不再调整。
四、2008年7月1日起上报项目的概算、预算,按新定额和补充规定编制。
五、本厅发布的《关于发布新疆公路工程估算概算预算编制补充规定的通知》(新交综〔2005〕144号)、《关于发布新疆公路工程概预算定额的通知》(新交定额〔2005〕3号)停止使用。
二○○八年五月十二日 第一章总则 一、为合理确定公路工程建设项目投资,根据交通部《公路工程基本建设项目概算预算编制办法》(JTG B06-2007)(以下简称“07编办”)及公路交通投资体制改革的有关政策,结合新疆公路工程建设的实际,制订本补充规定,本补充规定与交通部“07编办”配套使用。
二、本补充规定适用于新疆维吾尔自治区境内新建、改建公路工程基本建设项目概算、预算的编制和管理。
三、编制概、预算时,如遇定额缺项,按有关规定编制补充概算或预算定额,并将有关基础资料随概、预算文件一并上报。

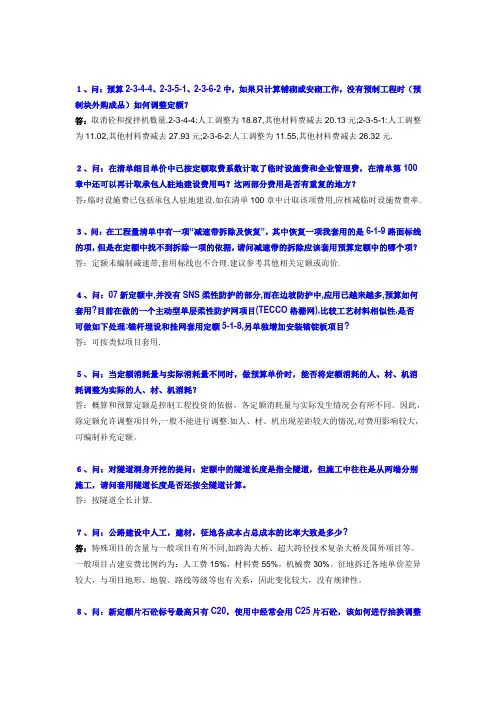

1、问:预算2-3-4-4、2-3-5-1、2-3-6-2中,如果只计算铺砌或安砌工作,没有预制工程时(预制块外购成品)如何调整定额?答:取消砼和搅拌机数量.2-3-4-4:人工调整为18.87,其他材料费减去20.13元;2-3-5-1:人工调整为11.02,其他材料费减去27.93元;2-3-6-2:人工调整为11.55,其他材料费减去26.32元.2、问:在清单细目单价中已按定额取费系数计取了临时设施费和企业管理费,在清单第100章中还可以再计取承包人驻地建设费用吗?这两部分费用是否有重复的地方?答:临时设施费已包括承包人驻地建设.如在清单100章中计取该项费用,应核减临时设施费费率.3、问:在工程量清单中有一项“减速带拆除及恢复”,其中恢复一项我套用的是6-1-9路面标线的项,但是在定额中找不到拆除一项的依据,请问减速带的拆除应该套用预算定额中的哪个项?答:定额未编制减速带,套用标线也不合理.建议参考其他相关定额或询价.4、问:07新定额中,并没有SNS柔性防护的部分,而在边坡防护中,应用已越来越多,预算如何套用?目前在做的一个主动型单层柔性防护网项目(TECCO格栅网),比较工艺材料相似性,是否可做如下处理:锚杆埋设和挂网套用定额5-1-8,另单独增加安装锚锭板项目?答:可按类似项目套用.5、问:当定额消耗量与实际消耗量不同时,做预算单价时,能否将定额消耗的人、材、机消耗调整为实际的人、材、机消耗?答:概算和预算定额是控制工程投资的依据,各定额消耗量与实际发生情况会有所不同。
因此,除定额允许调整项目外,一般不能进行调整.如人、材、机出现差距较大的情况,对费用影响较大,可编制补充定额。
6、问:对隧道洞身开挖的提问:定额中的隧道长度是指全隧道,但施工中往往是从两端分别施工,请问套用隧道长度是否还按全隧道计算。
答:按隧道全长计算.7、问:公路建设中人工,建材,征地各成本占总成本的比率大致是多少?答:特殊项目的含量与一般项目有所不同,如跨海大桥、超大跨径技术复杂大桥及国外项目等。
《新疆维吾尔自治区公路工程建设项目估概预算编制办法补充规定》编制研究摘要:《公路工程建设项目概预算编制办法》(JTG 3830-2018)较07版编制办法的造价标准体系发生了较大变化,原有的《新疆维吾尔自治区公路工程基本建设项目概算预算编制办法补充规定》已不再适应新造价标准体系的要求。
为了更好的服务新疆交通强国、乡村振兴、现代综合交通运输体系建设,完善新疆公路工程计价依据、做好费用控制,需要编制新的《新疆公路工程估概预算补充规定》(以下简称《补充规定》)。
文中对《补充规定》的编制方法、内容组成及造价文件编审注意事项进行了分析,通过具体算例及实例对实际问题进行解析,希望能够为新疆公路工程建设项目投资控制提供参考。
关键词:新疆公路;估算概算预算;补充规定;研究交通运输部发布的公路工程建设项目估概预算编制办法,估算指标、概预算定额以及机械台班费用定额等行业推荐性标准,已于2019年5月1日起开始施行。
其中《公路工程建设项目概算预算编制办法》(JTG 3830-2018)较07版编制办法在费用组成、费用标准和计算方法等方面发生了较大变化,同时《高海拔高寒地区公路工程建设项目造价补充标准》(T/CECS G:T35-2020)也于2021年2月1日开始实施,原新疆《补充规定》不再适用新造价标准体系的要求。
新《补充规定》需要在现有造价标准体系框架内,解决新疆区域特殊环境即高海拔高寒、沙漠地区条件下,公路工程项目运输成本、人工机械降效、前期工作成本等问题。
1.修编方法1.1比较研究法:通过对比《2008新疆补充定额》运价率、其他省份运价率,验证补充规定中测算数据的合理性。
根据《公路工程机械台班费用定额》(JTG/T 3833-2018)计算台班消耗,计算出不同载重质量、不同载货汽车吨位的运价率,加权平均后的运价率。
1.2问卷调查法:通过对交通主管部门、建设单位、咨询单位、施工单位、勘察设计单位进行问卷调查,掌握《2008新疆补充定额》在新疆交通建设项目中的适用情况。
关于执行《贵州省公路工程基本建设项目概、预算编制补充规定》的通知黔交价管[2008]39号厅属各有关单位、各市(州、地)交通局:《贵州省公路工程基本建设项目概、预算编制补充规定》(黔交价管[200 8]35号)已经交交通厅批准,现发布,请遵照执行。
附件:贵州省公路工程基本建设项目概、预算编制补充规定贵州省交通建设工程造价管理站二00八年九月二十三日贵州省公路工程基本建设项目概、预算编制补充规定为了加强我省公路基本建设工程的造价管理,统一全省公路工程基本建设项目概、预算编制原则,根据交通部关于公布《公路工程基本建设项目概算预算编制办法》(JTG B06-2007)及《公路工程概算定额》(JTG/T B06-01-2007)、《公路工程预算定额》(JTG/T B06-02-2007)、《公路工程机械台班费用定额》(JT G/T B06-03-2007)的公告(交通部公告2007年第33号) (以下简称《编制办法》、《定额》)和《关于<公路工程基本建设项目概算预算编制办法>执行时间的通知》(交公便字[2008]42号)精神,结合我省实际,特制定如下补充规定:一、总则(一)本规定适用于省内新建和改建公路工程基本建设项目的概算和预算的编制。
(二)概、预算均由有资格的设计、工程(造价)咨询单位负责编制,编制、审核人员必须持有公路工程造价人员执业资格证书,并对工程造价文件的编制质量负责。
二、执行时间和要求(一)2008年7月1日起我省所有公路工程基本建设项目概、预算(含调整概算)编制均应执行《编制办法》和《定额》。
(二)2008年7月1日前完成初步设计(施工图设计)文件编制且已报审的工程项目,其初步设计概算(施工图预算)执行原编制办法和原定额。
三、人工费从2008年7月1日起,我省新建、改建的公路工程基本建设项目,人工费(含机械工)单价按48.07元/工日执行。
今后将根据我省政策的变化适时调整并发布。
