光纤施工要求规范及验收实用标准
- 格式:doc
- 大小:111.97 KB
- 文档页数:11
CHY-GC-GXW-1
朝阳区教育“校校通”工程 光纤网工程 光纤施工规范及验收标准
北京北控电信通信息技术有限公司 二零零六年四月二十六日
项目名称:朝阳区教育“校校通”工程 子项目名称:光纤网工程 朝阳区教育“校校通”工程(光纤网-光纤施工规范及验收标准)
北京北控电信通信息技术有限公司 1 北控电信通BETIT
目 录 1. 光纤施工规范 ................................................... 2 1.1 总则 ...................................................... 2 1.2 光缆器材规格及路由走向 .................................. 2 1.3 光缆线路敷设安装 .......................................... 3 1.4 光缆接续安装 .............................................. 6 1.5 竣工文件编制 .............................................. 7 2. 光缆线路工程验收 ............................................... 8 2.1 随工检验 .................................................. 8 2.2 光缆线路工程竣工验收 ...................................... 9 朝阳区教育“校校通”工程(光纤网-光纤施工规范及验收标准)
北京北控电信通信息技术有限公司 2 北控电信通BETIT

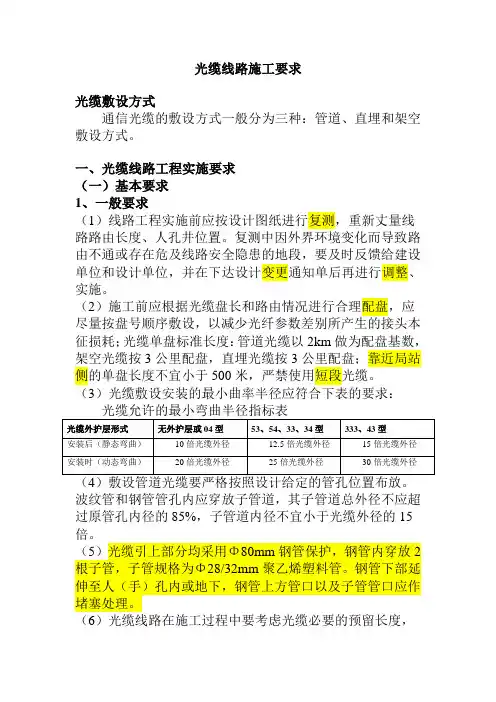

光纤施工规范及验收标准 1. 光纤施工规范 1.1 总则 为适应通信发展的需要,提高通信光缆建设工程的质量管理水平,促进建设工程实施、验收的程序化、规范化、科学化,特制定本规范。 本规范是新建通信光缆传输系统线路工程施工质量检查工程验收的依据。改建、扩建及其它类似光缆线路工程也应参照执行。 工程验收包括:隐蔽工程检验、及工程竣工验收。 工程承包单位编制施工操作工程或作业指导书,施工组织计划以及监理单位编制的监理规划、监理实施细则均应认真贯彻执行本规范的要求。 工程中应积极采用新工艺、新技术,以提高施工质量和降低工程造价。 本规范未尽事宜,可参考现行相关验收规范及工程设计文件。
1.2 光缆器材规格及路由走向 1.2.1 光缆器材的规格 光缆、器材规格、程式及数量应符合设计及订货要求。 光缆、光纤连接器应有出厂产品合格证和传输特性参数的出厂测试记录。 光缆、光纤连接器运到现场后应进行单盘检验,确保其传输性能、长度等达到设计要求。光缆单检完毕后应对端头作密封处理。 其它器材应及时运到现场,其数量、质量应达到设计规定要求。 光缆接盒的检验还应包括气闭性检查。接头密封材料必须在使用有效期内。必要时还需要进行气闭性试验。 1.2.2 光缆路由走向 光缆线路路由及敷设方式,应以批准的施工图设计为依据进行路由复测工作。较小的路由变更,由监理、施工人员提出,经甲方同意确定;较大的路由变更,设计单位应至现场与监理、施工协商,甲方批准。 光缆线路穿越河流,应按设计规定方式过河。 朝阳区教育“校校通”工程(光纤网-光纤施工规范及验收标准) 北京北控电信通信息技术有限公司 3 北控电信通BETIT
1.3 光缆线路敷设安装 1.3.1 一般规定 光缆的敷设安装方法,可根据地段环境、条件,选择人工或机械敷设;对采用直埋硅芯管时,光缆应采用气流法敷设方式。 光缆配盘、敷设安装的重叠和预留长度应符合光缆在接头处的预留、光纤在接头盒内的盘留以及现场环境条件决定的接续操作要求,可参照表1,并视工程实际情况确定。 维护预留按设计要求确定,设计未提出时可根据业主要求确定,一般每500M预留15M(特殊情况出外)。预留光缆的安装方法一般可采用预留支架盘留或光缆收线储蓄盒安装方式。 表1 光缆重叠和预留参考长度 项目 敷设方式 直埋 管道 架空 接头重叠长度(一般不小于) 12m 12m 18m
人手孔内自然弯曲增长 0.5~1m 光缆沟或管道内弯曲增长 7‰ 10‰ 架空光缆平均预留(除接头预留外 15‰~30‰(特殊情况除外)
地下局站内每侧预留 5~10m,可按实际需要适当调整 地面局站内每侧预留 10~20m,可按实际需要适当调整 因水利、道路、桥梁等建设规划导致的预留 按实际需要确定
光缆敷设前应进行合理的配盘。配盘应根据光缆盘长和路由情况考虑,应尽量做到不浪费光缆和减少接头;配盘应根据路由要求选择合适的光缆结构、程式;应尽量按出厂盘号顺序排列,以减少光纤参数差别所产生的接头本征损耗;应尽量避免短光缆,短端光缆长度一般不少于200m(特殊情况出外);光缆接头位置应确保安全和维护等要求。 朝阳区教育“校校通”工程(光纤网-光纤施工规范及验收标准) 北京北控电信通信息技术有限公司 4 北控电信通BETIT
光缆在各类管材中穿放时,管材的内径一般不小于光缆外径的1.5倍。光缆敷设安装后,管口应进行封堵处理。 光缆线路施工,应严格执行安全操作规程,按照光缆敷设方式的安全控制要点进行施工,杜绝人身、光缆及设施的安全事故的发生。 1.3.2 直埋光缆敷设安装 通信光缆埋深应达到 表2规定。 表2 直埋光缆埋深 敷设地段及土质 埋深(m) 普通土、硬土 ≥0.4 砂砾土、半石质、风化石 ≥1.0(特殊情况除外) 全石质、流砂 ≥0.8 市郊、村镇 ≥0.6 市区人行道 ≥0.4 公路边沟:石质(坚石、软石) 其它土质 边沟设计深度以下0.3 边沟设计深度以下0.6 公路路肩 ≥0.6 穿越铁路(距路基面)、公路(距路面基底) ≥1.2或特殊处理
沟渠、水塘 ≥1.2 注1:边沟设计深度为公路或城建管理部门要求的深度。 注2:上表中不包括冻土地带的埋深要求。对此在工程设计中应另行分析取定。 光缆线路穿越铁路、通车繁忙或开挖路面受到限制的公路时,应采用钢管保护,或定向钻孔地下敷管,但应同时保证其他地下管线的安全。 光缆线路穿越允许开挖路面的公路或乡村大道时,应采用塑料管或钢管保护。 光缆线路通过村镇等动土可能性较大的地段时,可采用大长度塑料管、铺红砖或水泥盖板保护。 光缆穿越有疏浚和拓宽规划或挖泥可能的较小沟渠、水塘时,应在光缆上方覆盖水泥盖板或水泥砂浆袋,也可采取其他保护光缆的措施。 朝阳区教育“校校通”工程(光纤网-光纤施工规范及验收标准) 北京北控电信通信息技术有限公司 5 北控电信通BETIT
光缆在桥上敷设时,应考虑机械损伤、振动和环境温度的影响,并采取钢管或塑料管等相应的保护措施。 光缆线路标识100M一个,标识按甲方要求制作。 1.3.3 架空光缆敷设安装 架空光缆线路距地面和其它建筑物的距离应符合表3的规定。 表3架空光缆线路与其他建筑物间距表 序号 间距说明 最小净距(m) 交越角度
1 光缆距地面: 一般地区 3.0 特殊地点(在不妨碍交通和线路安全的前提下) 1.2~2.5
市区(人行道上) 一般为4.5 高杆农林作物地段 一般为4.5
2 光缆距路面: 跨越公路及市区街道 5.0(特殊情况除外) 跨越通车的野外大路及市区巷弄 5.0(特殊情况除外)
3 光缆距铁路: ≥45° 跨越铁路(距轨面) 7.5(特殊情况除外) 跨越电气化铁路 一般不允许
4 与架空电力线交越时 1.0 ≥30° 5 消火栓 1.0 6 光缆沿街道架设时,电杆人行道边石 0.5(特殊情况除外)
注:上述间距应为光缆在正常运行期间应保持的最小间距。 架空光缆的加挂方式,按设计规定,一般为附加吊线架挂或自乘式。吊线架挂朝阳区教育“校校通”工程(光纤网-光纤施工规范及验收标准) 北京北控电信通信息技术有限公司 6 北控电信通BETIT
一般采用电缆挂钩或螺旋式安装。 光缆杆路按设计要求采取新建杆路或在原有杆路上加挂光缆。每条吊线一般只宜架挂一条光缆。 吊线的安装应符合下列要求: 1.吊线程式必须符合设计规定,当杆距较大时应按设计要求采用正副吊线跨越装置等措施。 2.吊线安装加固应用穿钉(木杆)或吊线抱箍(水泥杆)和三眼单槽夹打或用吊线担、压板安装;吊线的终结、假终结、泄力结、仰府角装置以及外角杆吊线保护装置等,应按本地网架空线路的相关规范处理。 架空光缆垂度应根据光缆结构及架挂方式确定。 光缆吊线挂钩应符合设计要求。一般挂钩的距离为60cm。挂钩在吊线上的搭扣方向应一致,挂钩托板安装整齐。 光缆接头盒的安装应符合下列要求: 1. 光缆接头盒安装必须牢固、整齐,两侧必须作伸缩预留。 2. 一般可采用预留支架或光缆收线储存盒的安装方式。 光缆与架空电力线路交越时,应将交越作绝缘处理。光缆在不可避免跨越临近有火隐患的建筑设施时,应采取防火保护措施。 架空光缆在市区内敷设时,应符合通讯光缆架空线路的有关规定。 跨越大河、山谷等特特殊地段采用飞线架设时,应严格按施工图设计要求敷设安装。
1.3.4 局内光缆敷设安装 光缆进局一般采用阻燃光缆,应根据设计规定的阻燃光缆长度设置局内或局外光缆接头。 局内光缆按规定预留,机房预留5m -10m左右。 局内光缆经由走线架,拐弯位置应予绑扎,垂直悬吊时,每层楼开门处应绑扎固定,中间可采取“打圈”的方式。 1.4 光缆接续安装
1.4.1 一般规定
