汽机冬季施工方案

  • 格式:docx
  • 大小:27.17 KB
  • 文档页数:13

华电莱州发电有限公司一期 (2X 1000MW级)工程 山东电力建设第三工程公司 华电莱州项目部

编号 4701W9-040 汽机冬季施工方案 共12页

作业指导书

编制: 年 月 日 审核: 年 月 日 年 月 日 年 月 日

批准: 年 月 日

修改内容 修改人 审核、批准 1 2 3

4 1 编制依据 .............................. 3 2 工程概况 .............................. 3 3 编制目的 .............................. 3 4 作业条件 .............................. 3 5 作业方案 .............................. 4 5.1 冬季安装工程 . ............................... 4 5.2 冬季焊接工程 . ............................... 4 5.3 冬季防设备损坏措施 . ............................ 5 6 QA 检查单 ............................. 5 7 安全与文明施工 ........................... 5 7.1 基本要求 . ................................ 5 7.2 冬季防火防爆 ...................................... 6 7.3 机械冬季措施 . ............................... 6 7.4 冬季施工用电 . ............................... 7 7.5 文明施工要求 . ............................... 7 7.6 夜间施工安全措施 . ............................. 7 8 绿色施工 .............................. 10 9 强制性条文检查计划 ........................ 10 10 创优措施 ............................. 11 11 附件 ............................... 11 12《作业指导书手册》反馈单 ...................... 12 13《作业指导书手册》变更单 ...................... 13 1 编制依据

1.1国核设计院及莱州电厂一期 2X 1000MV工程的有关技术文件与施工图纸

1.2《莱州电厂一期2X 1000MW工程施工组织总设计(山东电建三公司)》

1.3 《火力发电工程施工组织设计导则》

1.4 《电力建设工程施工技术管理制度》

1.5 《电力建设施工质量验收及评价规程》

1.6 《电力建设施工及验收技术规范》

1.7 《电力建设安全规程》 1.8 《电力建设安全健康与环境管理工作规定》 2002-01-21 1.9 《绿色施工导则》建质 [2007]223 号;

1.10 《绿色施工管理规程》 DB11/513-2008;

1.11 《工程建设标准强制性条文 电力工程部分 2006》

2 工程概况

莱州电厂靠近沿海,气候属暖温带季风区域大陆性气候区,四季变化明显,具体表现为 冬长干冷雨雪稀少、风大,其冬季寒冷、多风的气候条件将会直接影响施工质量、安全和工 程进度,为保障冬季施工项目安全、优质、高效的运行,保障职工在冬季施工中的安全与健 康,保证施工质量及设备安全,因此要根据冬季施工的不同特点,采取具体措施。 冬期施工的起止时间:进入 11 月份后,需做好每日气象资料的搜集统计。当室外日平均 气温连续5天稳定低于5°C即进入冬期施工,5天中的第一天为进入冬季施工的初日; 当气温 转暖,室外日平均气温连续5天高于5C时即解除冬期施工,此5天的最后一天为冬季施工 的终日。 3 编制目的

为保证本工程的施工工期进度,许多项目必须在冬季进行施工,为后续安装创造条件。 为保证冬季施工的顺利进行,确保工程的质量和工期,特制定冬季施工措施。 汽机专业冬季施工的主要项目有: 厂区地埋架空管道安装、 主厂房中低压管道组合安装、 四大管道安装、外围泵房设备管道安装、化学系统设备管道安装(详见化学系统防冻措施) , 其中主要的控制点就是焊接质量的控制;另外,设备安装也需要进行一定的控制措施。 4 作业条件

4.1 冬季施工前报冬期施工的项目及其工程量,根据施工计划要求提前做好篷布、塑料布、

门帘、保温棉毡、电暖器、温度计等物资准备; 4.2 清除施工场所地上及地下的障碍物,清除地表积水,整平场地并保持道路通畅;

4.3 与气象部门保持密切联系,随时掌握天气预报和寒潮,大风警报,防止寒流突然袭击, 以便及时采取防护

措施; 4.4 施工人员的劳保用品要备足,以防天气突变;

4.5 安排专人测量施工期间的室外气温,暖棚内气温及焊接的温度并做好记录;

4.6 做好“冬季四防”措施;

4.7 冬期施工时,要采取防滑措施;

4.8 大雪后,必须将脚手架、道路及设备上的积雪清扫干净,并检查马道平台,如有松动下 沉现象,务必及时

清理; 4.9 现场火源,要加强管理,派专人监护。使用焦炭炉时,应注意通风换气,防止煤气中毒, 并在现场设置消 防器材和灭火器; 4.10 电源开关、控制箱等设施要加锁,并设专人进行管理,防止漏电触电;

4.11 各建筑物在具备封闭条件时应首先考虑封闭, 以创造良好的施工环境, 无法正式封闭时, 要争取临时

封闭; 4.12 各施工用电动及其他器具要检测合格后方可使用,且有可靠防护措施,以免以天气原因 出现故障。

5 作业方案

5.1 冬季安装工程

5.1.1 从事室外及高空危险作业的人员应准备充足的防寒服、棉安全帽等御寒用品,原则上 要求衣着灵便,且

不妨碍视觉、听觉; 5.1.2 遇到恶劣天气应安排施工人员在安全区域进行施工;

5.1.3 所有机动车辆的水箱每天必须放水,各种管道、压力容器等设备停用必须将水放尽;

5.1.4 运输设备及材料的汽车、拖拉机等轮胎式机械在冰雪路面上行驶时,应装防滑链;

5.1.5 雪后必须将施工现场的积雪清理干净后方可施工;

5.1.6 施工取暖供热设施必须悬挂明显标志,防止施工人员烫伤;

5.1.7汽轮发电机组基础混凝土垫块制作时应采取防护措施,使环境温度达到 10C以上,具

体措施见《 #3机组汽轮发电机基础垫块制作冬季施工措施》 ; 5.1.8 在安装开始之前应对所有的安装人员做好交底工作,将冬季施工措施真正落实到位;

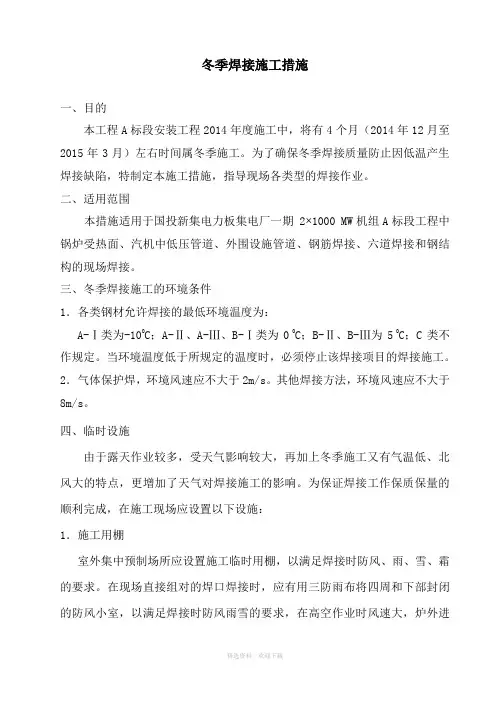

5.2 冬季焊接工程

5.2.1 管道及钢结构焊接前要备好防寒及保温材料,如岩棉保温被、防火蓬布等;

5.2.2 汽机专业冬季主要焊接施工项目是中低压管道(碳钢类)的组合及钢结构(排汽管道、 排汽装置等)的

组合焊接,材质均为 A- I类钢;在安装时应根据天气温度情况进行焊 接工作,当环境气温低于-5C

时(规范里规定为-10C,为保证焊接质量,特提高一个 等级)采取加热处理,在焊前用火焊等对焊件进行预热;另外,为保证焊接质量,尽 量选择白天施焊; 5.2.3中低压管道、钢结构等(碳钢类)在低于-5 C的环境焊接时必须采用防火篷布搭设防 寒棚,防寒棚要

求四周封闭,四角用铁丝进行绑扎、固定。防寒棚上部必须封顶以防 雨、雪。当防寒棚内温度低于-5 C时应加电暖器等措施取暖。在防寒棚内使用电暖气 时应注意安全用电,必须有可靠的绝缘和防火措

施,电暖器要远离防火篷布在工作结 束后切断电源才能离开现场; 5.2.4防寒棚里设置温度计,对施焊环境温度进行实时监测并记录;

5.2.5在施工现场不方便搭设防寒棚时,当环境温度低于 -5 C时应停止焊接施工;

5.2.6当环境温度太低时(-20 C以下)应停止施工或者推迟施工,待气温回升或者防寒棚内 温度上升达到

条件后再进行施工; 5.2.7对焊接完毕的焊口及时用保温岩棉进行保温缓冷处理,防止温度骤冷焊缝开裂。 5.3冬季防设备损坏措施

5.3.1当工作地点风力达到五级时,不得进行受风面积大的起吊作业;当风力达到六级以上

时,不得进行起吊和高处露天作业; 5.3.2各种设备进行水压实验后,必须及时放水,以防冻坏设备;

5.3.3现场清理、拆除临时设施时,严禁抛掷材料及工器具;

5.3.4有防冻要求的设备尽量不要露天存放,当露天存放时,应搭设防护棚进行防护而且防 护棚内应有取暖设

施,明火取暖需设专人监护。 6 QA检查单

检查项目描述 检查者 检查结果 日期/签名 F E A O 管件安装工程 X X X X 管道焊接工程 X X X X 管道托运工程 X X X X 安全防护措施 X X X X F:工作负责人;E:单项工程师;A :专业工程师;O :业主代表

7安全与文明施工

7.1基本要求

7.1.1编制各分部工程作业指导书时应考虑冬期施工的安全技术措施和消防安全措施,并根 据具体施工的环境

状况对作业人员详细交底;并加强季节性劳动防护物品的配备。

7.1.2 现场的各种物资、模板、砼构件、乙炔瓶、氧气瓶等的存放和乙炔集中站都应符合安 全要求,并加强管

理。化学外加剂要妥善保管,防止中毒。 7.1.3 全面检查消防器具,对消防设施做好防护,保证所有的消防器材、消防设施完好。

7.1.4 对取暖设施全面检查,加强用火管理,及时清除火源周围的易燃物、消除事故隐患; 严禁使用明火或碘

钨灯取暖。采暖供热设施悬挂明显标志,防止人员施工时烫伤。 7.1.5 现场道路及脚手架、跳板和走道等,要采取防滑措施、必要时用草袋等物铺垫。霜雪 天后及时清扫,大

风雪后及时检查脚手架和安全防护设施,确认无危险后方可使用。 机械、车辆厂内限速行驶,车速不得超过 15km/h。 7.2 冬季防火防爆

7.2.1 入冬前组织检查施工现场、生活区消防设施、器材,不符合要求的及时更换,并做好 消防设施的防冻保

温工作; 7.2.2 对冬季取暖设施进行全面检查,加强用火管理,及时清除火源周围的易燃物。除特殊 情况,施工现场禁
