降水井专项施工方案
- 格式:doc
- 大小:209.00 KB
- 文档页数:16
基坑降水专项施工方案一、工程概述该工程是大型地下停车场的基坑降水施工方案。
基坑深度为10米,地下水位高于基坑顶部5米。
基坑降水过程涉及排水设备的选择和降水井的施工等内容。
二、施工准备1.项目经理应与相关监理单位、相关设计单位、企业负责人进行施工方案的研讨和调整,确认施工方案并形成施工计划。
2.施工队应购买所需的排水设备和材料,包括水泵、管道、降水井等。
3.对施工人员进行安全教育和培训,确保他们了解施工安全规范和操作规程。
三、排水设备选择1.排水方式选择根据设计要求和实际情况,采用重力排水和抽水排水相结合的方式进行排水。
地面部分通过重力排水,地下部分通过水泵抽水排出基坑内的水。
2.水泵选择根据基坑的深度和水位情况,选择适合的水泵。
水泵要具备排水能力强、噪音小、节能等特点。
四、施工步骤1.基坑围护结构施工在基坑施工前,先进行基坑围护结构的施工。
包括挡土墙施工、地下连续墙施工等。
施工要求墙体密实,确保基坑不会产生渗水漏水等情况。
2.降水井施工在基坑进行降水工程时,首先要建造降水井。
降水井通常设置在基坑四角,并与基坑中的杂物相隔一定距离,以防堵塞。
降水井直径不小于1.2米,深度至少低于基坑顶部50厘米。
3.排水管道布设根据设计要求和施工实际情况,合理布设排水管道。
排水管道应设置在基坑底部,离基坑壁约0.5米距离,保证排水顺畅。
4.水泵设置根据降水井的位置和排水管道的布设情况,选择适当的水泵,并将其设置在降水井内。
5.排水试验在进行基坑降水施工之前,要对降水设备和管道进行试验。
检查水泵和管道是否正常运行,并排除故障或问题。
6.正式降水在降水试验通过后,开始正式降水。
根据设计要求和实际情况,设置降水井、调整水泵,并逐步降低地下水位。
五、安全措施1.在施工过程中,施工人员必须佩戴安全帽、防护眼镜、防护手套等个人防护装备。
2.施工现场应设置警示标识,明确安全区域,并划定禁止随意进入的区域。
3.水泵和电缆应经过专业人员检查和维护,保持良好的工作状态。

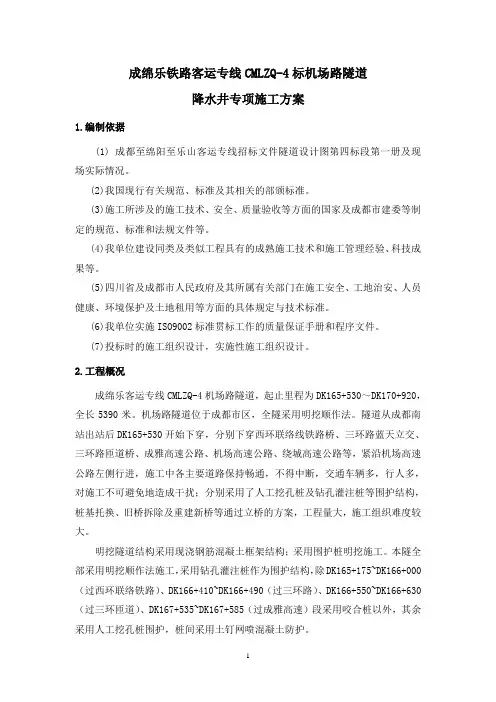

成绵乐铁路客运专线CMLZQ-4标机场路隧道降水井专项施工方案1.编制依据(1) 成都至绵阳至乐山客运专线招标文件隧道设计图第四标段第一册及现场实际情况。
(2)我国现行有关规范、标准及其相关的部颁标准。
(3)施工所涉及的施工技术、安全、质量验收等方面的国家及成都市建委等制定的规范、标准和法规文件等。
(4)我单位建设同类及类似工程具有的成熟施工技术和施工管理经验、科技成果等。
(5)四川省及成都市人民政府及其所属有关部门在施工安全、工地治安、人员健康、环境保护及土地租用等方面的具体规定与技术标准。
(6)我单位实施ISO9002标准贯标工作的质量保证手册和程序文件。
(7)投标时的施工组织设计,实施性施工组织设计。
2.工程概况成绵乐客运专线CMLZQ-4机场路隧道,起止里程为DK165+530~DK170+920,全长5390米。
机场路隧道位于成都市区,全隧采用明挖顺作法。
隧道从成都南站出站后DK165+530开始下穿,分别下穿西环联络线铁路桥、三环路蓝天立交、三环路匝道桥、成雅高速公路、机场高速公路、绕城高速公路等,紧沿机场高速公路左侧行进,施工中各主要道路保持畅通,不得中断,交通车辆多,行人多,对施工不可避免地造成干扰;分别采用了人工挖孔桩及钻孔灌注桩等围护结构,桩基托换、旧桥拆除及重建新桥等通过立桥的方案,工程量大,施工组织难度较大。
明挖隧道结构采用现浇钢筋混凝土框架结构;采用围护桩明挖施工。
本隧全部采用明挖顺作法施工,采用钻孔灌注桩作为围护结构,除DK165+175~DK166+000(过西环联络铁路)、DK166+410~DK166+490(过三环路)、DK166+550~DK166+630(过三环匝道)、DK167+535~DK167+585(过成雅高速)段采用咬合桩以外,其余采用人工挖孔桩围护,桩间采用土钉网喷混凝土防护。
隧道区段内采用基坑外降水,除DK165+965~DK166+000过西环联络铁路、DK166+410~+490过三环路、DK66+550~+630过三环匝道、DK167+535~+585过成雅高速公路段,为避免坑外降水对桥桩造成大的影响采用坑内降水外,其余地段均采用坑外降水。
一、编制依据1. 《建筑工程施工质量验收统一标准》GB50300-20132. 《建筑工程施工安全规范》GB50345-20103. 《建筑工程施工组织设计规范》GB50502-20094. 《建筑工程基坑支护与降水技术规范》JGJ120-20125. 《建筑工程施工及验收规范》GB50203-20116. 《建筑工程施工及验收规范》GB50204-2011二、工程概况1. 工程名称:某地区基坑降水工程2. 工程地点:某地区3. 工程规模:占地面积约为5000平方米,基坑深度约为5米4. 施工单位:某建筑工程有限公司5. 施工工期:90天三、降水工程特点分析与对策1. 降水目的:降低地下水位,确保基坑开挖过程中地下水位不超过基坑底面,防止基坑边坡失稳、基础流砂、坑底隆起、坑底管涌和地基承载力下降。
2. 工程特点分析:(1)地下水位较高,需进行降水工程;(2)基坑深度较大,降水效果需保证;(3)周边环境复杂,需考虑对周边环境的影响。
3. 降水对策:(1)采用明沟加集水井降水;(2)设置降水井,进行深井降水;(3)对周边环境进行监测,确保降水效果。
四、施工准备1. 人员准备:组织施工队伍,明确各岗位责任,进行技术培训。
2. 材料准备:采购所需的降水设备、材料,如水泵、排水管道、集水井等。
3. 施工机械准备:准备挖掘机、吊车、搅拌车等施工机械。
五、降水井施工方法1. 施工前,对降水井位置进行测量,确保位置准确。
2. 挖掘井口,深度达到设计要求。
3. 设置集水井,收集降水井中的地下水。
4. 连接排水管道,将集水井中的地下水排至指定地点。
六、监控量测1. 对降水井深度、降水效果进行监测,确保达到设计要求。
2. 对周边环境进行监测,如地表沉降、地下水位变化等。
3. 对监测数据进行分析,及时调整施工方案。
七、施工进度安排及资源配置1. 施工进度安排:根据工程实际情况,制定详细的施工进度计划。
2. 资源配置:合理配置人力、物力、财力等资源,确保工程顺利进行。
工程施工降水井排水方案一、项目背景随着城市建设的不断加速,许多地区出现了大量的施工降水问题。
施工降水是指在工程实施过程中为排除地下水和雨水,保证施工场地的干燥,并且保证工程质量和安全而进行的排水工程。
特别是在建筑、地铁、地下车库等工程施工过程中,因为地下水位较高、地形复杂或施工现场需要有限的干燥时间、对环境保护等多种原因,使得施工降水工程变得更加复杂和重要。
二、降水井排水方案1. 地表排水方式(1)降水井的设置位置应尽量选择在地势较低处,以便于排水。
(2)地表排水应设置足够数量的排水管道和井口,以便排水顺畅、迅速。
(3)建议采用地沟式排水方式,即在地面上切开一条排水沟来收集表面径流,然后通过排水管道引至降水井内。
2. 井内排水方式(1)多级降水井方式:在地面、地下2—3米的深度,设立第一级降水井,将地面和浅层地下水排至井内;通过第一级降水井汇集的水再通过地下深井排至地面排水系统。
(2)集水井式排水方式:在施工工地四周设置多个集水井,通过集水井将地下水汇集至主井,然后一次性排出。
(3)利用现有排水管网方式:根据实际情况,可以利用现有的排水管网将地下水直接排入污水处理厂。
三、降水井排水设备1. 井墙对降水井的墙体材料和深度应该有严格要求,以保证井体的稳定性和排水效果。
2. 井盖降水井盖应采用符合国家标准的防滑、抗压、防腐的材料,并且需要设置密封装置,以保证井内设备的安全。
3. 排水设备在降水井内需要设置抽水设备,保证地下水及时、迅速地排出井外。
四、施工过程中的注意事项1. 降水井的施工应符合国家规定的设计和施工标准,并严格按照施工图纸施工。
2. 在施工现场进行降水井的施工时,应设置专人负责,确保施工安全。
3. 施工过程中需要定期检查降水井的排水情况,保持井内的设备正常运转。
五、施工降水井排水效果评价方法1. 通过降水井的排水量、排水速度、排水深度等指标进行评价。
2. 对降水井排水效果不合格的,需进行及时的整改。
降水井施工方案降水井施工方案一、工程概述:降水井施工是为了解决雨水、洪水等降水过多时无法排放、易引发内涝的问题。
本方案旨在建造一座降水井,将降水收集起来,并通过管道排出,以达到排水的目的。
二、施工内容:1. 选址:选取离主要排水渠道较近的位置建造降水井,并保证周边地势相对较低,方便汇水。
2. 开挖井口:按设计要求,在选定的位置开始开挖井口,确保井口直径和设计要求相符。
3. 井外支护:在井口外围加固加筑井壁支护结构,以防止井壁塌方。
4. 安装井套:将预制的井套进行安装,确保井套与井壁紧密结合。
5. 建造井底:清除井底泥沙,并进行填充、夯实等工序,以保证井底平整牢固。
6. 安装井盖:在井口处设置井盖,确保井盖能够承受车辆和行人的重量。
7. 铺设排水管道:根据实际需要,在井底部分铺设排水管道,并与井套相连接。
8. 排水出口:将排水管道延伸至离井口一定距离处,确保排水能够顺利流入主要排水渠道。
三、施工要点:1. 施工前需对选址进行认真勘察,并确定地质条件和地下水位以及周边环境。
2. 在开挖井口时,要特别注意安全,避免发生塌方事故。
3. 在施工过程中,要严格执行标准化施工,确保井壁的牢固性和排水的畅通性。
4. 在施工结束后,要对施工过程进行整体检查,确保施工质量符合规范要求。
四、施工周期及投资估算:本工程的施工周期预计为30天,投资估算约为50万元。
五、安全措施:1. 施工中必须配备必要的施工人员,并提供相应的安全防护装备。
2. 严格执行施工规范和操作规程,确保施工过程中的安全。
3. 做好施工现场的安全警示标识,防止外人非法闯入施工现场。
以上就是本工程的施工方案,希望根据该方案能够顺利完成降水井的建设,达到排水的目的。
同时,也要做好施工过程中的安全工作,确保工程的质量和安全。
目录1编制依据 (2)2工程概况水文地质条件 (3)3工程水文地质条件 (5)4降水设计方案 (6)4.1降水井井身大样 (7)4.2降水井布置 (7)4.3集水坑布置 (8)4。
4施工技术措施 (9)4。
5降水井施工 (10)4.6抽水试验 (11)4。
7实验目的 (11)4。
8降水的运行 (12)4.9降水井点的监测 (13)4.10封井方案 (13)4.11填坑方案 (16)5施工部署 (17)5.1施工管理体系 (17)5。
2质量保证体系 (17)5。
3劳动力组织计划 (17)5.4机械设备计划 (17)6施工安全及环保措施 (18)5.4安全生产保证措施 (18)7工程质量保证措施 (21)7。
1工程质量控制目标 (21)7.2质量控制措施 (21)7.3实施质量管理计划 (23)7.4质量控制程序 (26)8施工安全及环保措施 (28)8.1降水安全、环保措施 (28)8。
2土方施工安全、环境保证措施 (28)降水专项施工方案1编制依据(1)白银市人防疏散基地项目一标段/二标段白银市人防疏散基地项目设计施工图纸(2)甘肃水文地质工程地质勘察院《岩土工程勘察报告》(3)《建筑工程质量验收统一标准》(GB 50300—2013)(4)《工程测量规范》(GB 50026—2007)(5)《建筑基坑支护技术规程》(JGJ 120-2012)(6)《建筑施工现场环境与卫生标准》(JGJ146-2013)(7)《现行建筑施工规范大全》(8)《建设工程施工现场供用电安全规范》(GB 50194—2014)(9)《建筑与市政降水工程技术规范》(JGJ/T111—98)2工程概况及水文地质条件白银市人防疏散基地项目主要由一标段、二标段组成,由甘肃再就业建筑工程(集团)有限公司统一编制实施现场降水措施。
一标段涵盖内容包括疏散指挥中心、物资库房A和物资库房B.建筑面积总面积为:7987.15㎡。
其中疏散指挥中心建筑面积为5313.13平方米,建筑主体高度为15米,地上四层;物资库房A由四个单体组成,单位工程建筑面积为308.05平方米,建筑主体高度为7.2米,地上二层;物资库房B 由四个单体组成,单位工程建筑面积为401.78平方米,建筑主体高度为7。
降水井施工方案一、背景介绍随着城市建设规模的不断扩大和人口的增长,城市面临着越来越严重的雨水排水问题。
为了解决这一问题,建设降水井成为一种常见的做法。
降水井能够有效地收集和排除降雨过程中产生的大量雨水,以减轻城市内涝的程度。
本文将介绍一种常用的降水井施工方案,旨在为相关工程人员提供参考。
二、施工材料及设备准备1. 施工材料- 混凝土:使用高强度混凝土,确保降水井的结构牢固且耐久。
- 钢筋:选用优质的钢筋,以提供足够的支撑和强度。
- 隔离材料:使用防水材料,以防止地下水渗入降水井。
- 沙土:用于填充降水井周围的空隙。
2. 施工设备- 混凝土搅拌机:用于搅拌混凝土。
- 钢筋剪切机:用于切割和弯曲钢筋。
- 掘土机:用于挖掘降水井所需的土壤。
三、施工步骤1. 地面准备在施工区域标记出降水井的位置,并清除该区域上方的杂物和障碍物。
确保施工区域平整,方便后续工作的进行。
2. 挖掘使用挖掘机按照设计要求挖掘降水井的孔洞。
确保挖掘的深度和形状符合设计规范,并清除孔洞内的杂物和泥土。
3. 安装钢筋根据设计图纸中的要求,按照降水井的形状和尺寸剪切和弯曲钢筋。
将钢筋放置于孔洞中,并确保其与周围土壤有足够的间隙,以保证混凝土浇筑时能够完全覆盖钢筋。
4. 浇筑混凝土准备好混凝土,并使用混凝土搅拌机将其倒入孔洞中。
在浇筑过程中,使用振动棒振动混凝土,以确保混凝土均匀分布并排除空隙。
在混凝土表面平整后,进行养护,防止混凝土过早干燥和开裂。
5. 安装井盖混凝土完全干燥后,安装降水井的井盖。
确保井盖与混凝土表面相平且密封,以防止雨水渗入降水井。
6. 清理和维护完成降水井的施工后,清理施工现场,并进行必要的维护工作。
定期检查降水井的状况,以确保其正常运行,并清理降水井中的杂物和污泥。
四、质量控制1. 施工质量检查在施工过程中,进行多次的质量检查,并按照设计规范进行整改和调整。
确保降水井的施工质量符合相关标准和要求。
2. 施工验收施工完成后,进行降水井的验收工作。
轻型井点降水的施工方案一、轻型井点降水介绍沿基坑四周每隔肯定间距布设井点管,井点管底部设置滤水管插入透水层,上部接软管与集水总管进行连接,集水总管为Φ150钢管,周身设置与井点管间距相同的Φ40吸水管口,然后通过真空吸水泵将集水管内水抽出,从而达到降低基坑四周地下水位的效果,保证了基底的干燥无水。
水井大致分为四大类,无压完整井、无压非完整井、承压完整井、承压非完整井。
二、适用范围适用于渗透系数为0.1~50m/d的土层中。
降水深度为:单级井点3~6m,多级井点6~12m三、基坑涌水量计算计算公式:式中:Q基:基坑基本排水量K:粘土层渗透系数,K=0.10m/d。
四、井点计算式中:q——单井出水本领(m3/d)r0——过滤管半径=0.025ml——滤管进水部分长度=2m井点数及井距采纳公式:井数:n=1.1Q/q根平均井间距b=L*m/n式中:L——基坑周长n——井点根数五、井点降水工艺及技术措施降水井成孔采纳冲孔机械成孔,但由于冲击成孔效率较低,先由人工先清理块石层障碍,再布置冲击钻机进场。
1、管井成孔工艺场地平整→井位放线→人工清理块石障碍→复核桩位→开挖浆池、浆沟→护筒埋设→桩机就位、孔位校正→冲击造孔、泥浆循环、清除废浆、泥渣→终孔验收→下滤水井管和填充砂砾。
2、降水运行(1)可采纳分次降水,即边抽水边进行土方开挖,以使水位缓缓平稳下降,因猛烈水位下降会加添沉降量,避开导致相邻建筑物及道路损坏。
(2)严禁挖土机、吊车等设备撞击降水管、排水管线、电缆等。
(3)降水要保证昼夜连续运转,防止因停泵使水位上升,造成“涌槽”事故,现场要配备备用电源(现场配备2台300KW发电机组)。
(4)设多个闸箱,单闸单箱单机。
(5)专人巡查,发觉停泵,立刻处理。
(6)降水结束需缓慢稳定抬升水位必具备两个条件:一是建筑物基础工程必需施工完毕,二是建筑物荷载大于地下水上顶托力,充足抗浮设计要求。
3、降水动态观测(l)降水开始后即对地下水位进行全面的观测记录,以便随时获得水位降落信息。

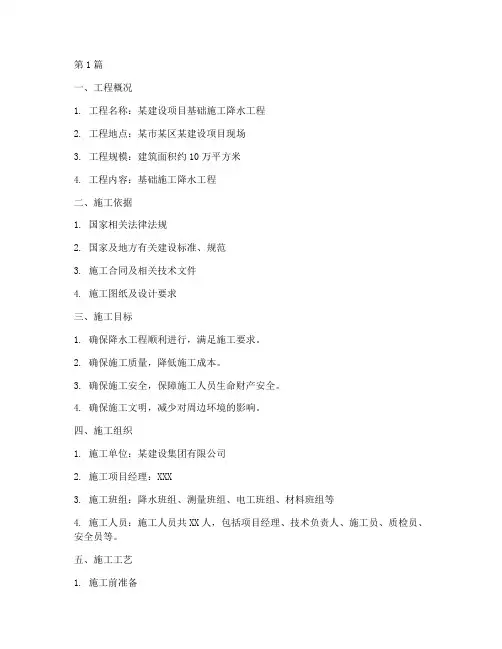

第1篇一、工程概况1. 工程名称:某建设项目基础施工降水工程2. 工程地点:某市某区某建设项目现场3. 工程规模:建筑面积约10万平方米4. 工程内容:基础施工降水工程二、施工依据1. 国家相关法律法规2. 国家及地方有关建设标准、规范3. 施工合同及相关技术文件4. 施工图纸及设计要求三、施工目标1. 确保降水工程顺利进行,满足施工要求。
2. 确保施工质量,降低施工成本。
3. 确保施工安全,保障施工人员生命财产安全。
4. 确保施工文明,减少对周边环境的影响。
四、施工组织1. 施工单位:某建设集团有限公司2. 施工项目经理:XXX3. 施工班组:降水班组、测量班组、电工班组、材料班组等4. 施工人员:施工人员共XX人,包括项目经理、技术负责人、施工员、质检员、安全员等。
五、施工工艺1. 施工前准备(1)施工人员、设备、材料到位。
(2)现场进行测量放线,确定降水井位置。
(3)做好施工方案、施工技术交底。
(4)施工场地平整,确保排水畅通。
2. 施工步骤(1)降水井施工1)根据设计要求,确定降水井位置,进行测量放线。
2)挖设降水井,井口直径≥1.0m,井深根据地下水位、土层厚度等因素确定。
3)井壁采用砖砌或钢筋混凝土结构,确保井壁稳定。
4)降水井施工完成后,进行井底清理,确保井底平整。
(2)水泵安装1)选择合适的水泵,确保水泵性能满足施工要求。
2)水泵安装位置应避开易受冲击、振动的地方。
3)水泵安装完成后,进行试运行,检查水泵性能。
(3)排水管道安装1)排水管道采用PVC管或钢管,管道直径根据排水量确定。
2)排水管道连接处采用胶圈密封,确保管道连接牢固。
3)排水管道沿井壁敷设,管道坡度≥2%,确保排水畅通。
(4)施工监控1)施工过程中,对降水井水位、水泵运行情况进行实时监控。
2)定期检查排水管道,确保排水畅通。
3)根据施工进度,调整水泵运行参数,确保施工顺利进行。
六、施工质量控制1. 施工材料、设备验收施工材料、设备必须符合设计要求和国家标准,并进行严格验收。
基坑降水井施工方案基坑降水井施工方案一、施工方案概述基坑降水井施工方案是指在基坑开挖过程中,为了控制基坑内的地下水位,进行降水处理的工作方案。
本施工方案将详细介绍基坑降水井的施工工艺及安全措施。
二、施工工艺流程1.确定降水井位置:根据工程地质和设计要求,确定降水井的位置,通常应远离基坑边缘,并根据地下水位、地质条件等确定井深。
2.施工现场准备:清理降水井位置周围的杂物和泥浆,确保施工现场整洁。
3.井口处理:对井口周围进行支护,防止坍塌和事故发生。
通常采用钢临边和支撑剂等措施。
4.井壁支护:钻孔后,对井壁进行支护。
支护结构可采用混凝土浇筑或钢筋网等方式,确保井壁稳定。
5.孔壁净化:使用泡腾剂等清洗井壁,清除降水井内的泥沙和杂物。
6.井底孔隙处理:在井底进行孔隙处理,以增加地下水流入井口的通道。
可采取填充岩石、密封材料等方式,保持井底孔隙的通畅性。
7.井水泡腾:在井底注入泡腾剂,使地下水产生大量气泡,提高地下水的排水速度。
8.降水井筒施工:根据设计要求,进行降水井筒的施工。
通常采用泥浆顶管、钻孔等方式进行施工。
9.管材安装:对于筒径较大的降水井,需要安装钢材或混凝土管材,确保井筒的稳定性。
10.检验验收:完成降水井施工后,进行检验验收。
检查井壁是否有渗漏,井头是否牢固等情况。
三、安全措施1.施工现场要设置围挡和警示标志,保持施工区域的安全。
2.在井口和井壁周围设置支护结构,防止塌方和事故发生。
3.操作人员必须具备相关证书和经验,熟悉降水井施工工艺。
4.施工过程中要定期检查井壁的稳定性,并及时处理井壁塌方等问题。
5.施工现场要有消防器材,并确保施工现场通风良好,防止有毒气体堆积。
6.遵守地下水管理规定,严禁将降水井排放到污水管道或河流。
7.遵守施工安全操作规程,穿戴好安全帽、安全鞋等个人防护用品。
四、施工注意事项1.降水井施工前需进行合理的施工方案设计,确保施工过程的安全性和有效性。
2.在施工过程中,需根据工程地质和地下水位的变化及时调整降水井的入井深度和井筒径。
疏干井降水专项施工方案一、编制依据止水帷幕虽然断绝了基坑内外水力联系,但基坑土体中一般存在静储水,为便于土方开挖及后续施工,需设置疏干井提前组织降水。
二、施工准备(一)技术准备1、熟悉施工图纸,工程勘测资料、地质条件,了解地下水位、土层渗透系数;根据基坑形式、开挖支护设计、降水深度、降水范围、降水时间、工程环境影响等进行井点降水设计。
1)疏干井(管井)降水适用条件:(1)第四系含水层厚度大于 5.0m。
(2)含水层渗透系数值宜大于 1.0m/d。
(3)降水土层为砂土、粘性土,降水深度大于 5m。
2)疏干井降水设计:避免降水作业对周围环境产生不利影响,一般采用坑内降水,根据所需降水的深度及抽水影响半径 R 等确定管井井点间距,管井间距 D 取10~15m ,井点深入透水层,且比所需降水的深度深 3—4 米,以保证基坑内全范围地下水位降低。
一般采用泥浆护壁钻孔法成井,先挖井口,然后安装护筒,钻机就位后开始钻孔,钻孔前在井一侧设排泥沟,钻孔直径比滤水管外径大 200mm 以上,管井下沉前应进行清洗,冲除沉渣,可采用灌入稀泥浆用吸水泵抽出置换或用空压机洗井法将沉渣清出井外,并保持滤网畅通,管井与土壁之间用 3~15mm 粒径砾石填充作为过滤层,地面下 0.5m 范围内用粘土填充夯实。
根据 JGJ/T111-98《建筑与市政降水工程技术规范》,降水井深度为:2、根据现场实际情况,绘制井点平面布置图,编制降排水专项施工方案,按程序审核论证后方可施工。
3、组织人员进行技术交底。
(二)材料准备UPVC315 井管(或直径 300mm 的铸铁管)、3~15mm 粒径砾石、粘土、排水管。
(三)机具准备序号设备名称数量规格型号备注1 钻机若干GPS10 型锚固钻机成孔2 护筒若干/ 成孔3 电焊机若干ZX-500 焊接4 自动控制潜水泵若干/ 抽排水5 泥浆泵若干3PNL 清孔三、工艺流程疏干井施工工艺流程与管井一致:根据设计的井位及现场实际情况,用成孔后立即清孔,并安装井管。
降水井施工方案Ⅰ、降水井施工工程概况:降水井为10口,其中长度为9m,观测井为6口,长度为7m。
Ⅱ、主要施工顺序方法:一、施工顺序二、施工方法(一)桩位测放1、测量员测放桩位,所有桩位均用Φ12钢筋头打入地下20cm且顶部涂以红油漆,以利检查核对。
2、桩位放样完毕后,测量员先将放样结果交项目技术负责验收。
3、项目技术负责验收合格后,再报请业主工地代表或监理验收;验收合格后,经双方负责人在桩位放样单上签字认可,将放样结果形成资料性文件,方可进行下道工序的施工;否则,重新放样。
4、桩位放样误差20mm。
(二)护筒埋设1、沿桩位0.7m外钉四根Φ16钢筋头,使其两根连线交于桩位中心。
2、以钉入的桩位钢筋头为中心,挖一比护筒大10cm的圆坑,且底部要进入原状土≥20cm。
3、埋设护筒时,其中心线与桩位中心线的允许偏差≤20mm,并保持护筒垂直。
4、护筒内径要比桩径大10cm。
5、埋设护筒时,其四周应用粘土分层回填夯实,确保孔口不坍塌,否则,护筒松动,倾斜而失去护筒护壁的作用。
6、埋设好护筒后,逐个测量护筒上口标高,以正确控制桩深,如遇松散填土,护筒易下沉时,应用铁丝将护筒与钻机机座固定。
7、埋设好护筒后,由技术人员进行检测,并请业主或监理复核验收。
(三)钻孔钻机就位1、钻机移至桩位上后,将桩位四周的十字线拉起,钻机转盘中心与桩位中心(即十字线交点中心)偏差≤20mm。
2、钻机底部垫设枕木要稳固平整,以保护钻机水平稳固。
3、机班长用水平尺前后左右校正钻机水平,主动钻杆用铅锤检测,班长自检,质检员复检,合格后报请业主代表或监理验收;业主代表或监理验收合格并签字认可后方可开钻。
钻孔垂直度1、钻孔垂直度:降水井要求<1%。
2、采取措施:⑴钻头采用腰箍型,保证钻头方向竖直向下。
⑵检查所有钻杆是否垂直,成孔过程中要检查钻机水平情况,不少于3次,注意减少晃动。
发现偏斜及时调整。
⑶在钻头上部加配重钻杆,钻进中使钻杆重心在底部,以确保垂直度。
降水井施工方案是在城市建设中非常重要的一项工作,其目的是确保雨水能够有效地排除,避免城市内涝的发生。
本文将从降水井的作用、施工前的准备工作、施工方案的选择和施工过程中的注意事项等方面,探讨的相关内容。
降水井是城市雨水排水系统的重要组成部分,其作用是收集并排除雨水。
在城市中,大量的建筑、道路和其他硬质地面会导致水的渗透能力降低,雨水无法迅速地渗入地下,容易积聚在地面上,导致内涝。
降水井的设置可以有效地收集并排放雨水,保障城市的排水安全。
在施工降水井之前,需要进行一系列的准备工作。
首先,需要进行周边环境的勘察,确定施工地点是否适合建设降水井。
其次,需要进行土壤测试,了解地下水位和土壤条件,以确定井的深度和直径。
此外,还需要与相关部门协商,核实是否有地下管道或电缆等需要考虑的因素。
针对不同的地形和环境,可以选择不同的施工方案。
常见的有开挖式和盖板式两种。
开挖式施工是指先进行井的开挖,然后再进行井内设施的安装。
这种方式施工周期较长,但可以在井内进行相关设备的布置。
而盖板式施工是指先安装好井内设备,再进行井的封闭。
这种方式施工周期较短,但对设备安装有一定的限制。
在降水井施工过程中,需要注意一些问题。
首先,施工过程中需要采取保护措施,确保工地附近居民和交通的安全。
其次,施工前需要对施工现场进行清理,清除垃圾和杂物,确保施工顺利进行。
此外,施工过程中还需要严格按照设计方案进行操作,避免人为疏漏导致施工差错。
的选择和实施对于城市的排水系统至关重要。
一个合理和有效的施工方案可以保证降水井的功能发挥,避免城市内涝的发生。
因此,在进行降水井施工之前,需要进行充分的准备工作,并根据具体的地形和环境选择适合的施工方案。
在施工过程中,还应严格按照设计方案操作,并注意施工安全和质量控制。
总之,的制定和实施对于城市的排水系统至关重要。
合理选择施工方案,做好准备工作,并确保施工过程中的安全和质量控制,才能保障城市的排水安全,有效地预防内涝的发生。
一、编制依据1. 国家现行施工验收规范、标准及地方有关施工规定。
2. 《建筑工程施工安全检查标准》。
3. 《建筑工程施工现场安全防护技术规范》。
4. 《建筑基坑支护与降水工程技术规范》。
5. 工程地质勘察报告。
二、工程概况本工程为(工程名称),位于(工程地址)。
工程场地土质主要为(土质类型),地下水位(地下水位高度)。
工程基坑开挖深度为(基坑深度),采用(支护形式)进行基坑支护。
三、施工目标1. 确保施工人员生命安全。
2. 防止基坑周边建筑物、构筑物、地下管线等受到损害。
3. 确保施工过程中地下水位的稳定。
四、施工措施1. 施工前准备(1)对施工人员进行安全教育培训,提高安全意识。
(2)制定详细的施工方案,明确施工过程中的安全措施。
(3)检查施工设备、材料,确保其符合安全要求。
2. 施工过程安全措施(1)基坑周边设置安全警示标志,提醒施工人员注意安全。
(2)施工人员必须佩戴安全帽、安全带等个人防护用品。
(3)施工现场设置安全通道,确保施工人员通行安全。
(4)基坑支护结构应满足安全要求,确保其稳定性。
(5)降水井施工过程中,注意监测井点水位,防止水位过低影响施工。
3. 降水安全措施(1)根据工程地质勘察报告,合理设计降水井位置和数量。
(2)降水井施工过程中,确保井点管、吸水总管等设备质量。
(3)监测降水井周边水位变化,及时调整降水方案。
(4)降水过程中,注意监测井点水位,防止水位过低影响施工。
4. 施工现场安全管理(1)施工现场设立安全员,负责现场安全管理工作。
(2)严格执行施工方案,确保各项安全措施落实到位。
(3)定期对施工现场进行检查,及时发现并消除安全隐患。
(4)加强施工人员的安全教育,提高安全意识。
五、应急措施1. 人员伤亡事故:立即组织救援,同时拨打急救电话,将伤者送往医院救治。
2. 基坑坍塌:立即停止施工,采取应急措施,如回填土方、加固支护结构等。
3. 降水事故:立即调整降水方案,采取应急措施,如增加井点数量、提高井点深度等。
一、工程概况本项目位于我国某城市,为地下停车场施工项目。
地下水位较高,为确保基坑开挖安全,需进行降水施工。
本方案针对水泵降水施工进行详细说明。
二、施工方法及工艺1. 降水井布置根据地质勘察报告,地下水位埋深约3.5米,采用轻型井点降水。
降水井布置如下:(1)井点管长度:4.5米;(2)井点管管径:32mm;(3)井点管间距:1.2-1.5米;(4)集水总管径:100mm。
2. 井点管施工(1)根据设计图纸,采用钻孔机进行成孔,成孔直径应大于井点管直径100mm;(2)成孔后,将井点管插入孔中,插入深度应超过设计水位500mm;(3)井点管插入孔中后,回灌50kg粗砂,确保井点管固定;(4)在离地面以下1米范围内,采用粘土封口,以防漏气。
3. 水泵安装与调试(1)根据设计要求,选择合适的水泵型号;(2)水泵安装位置应低于集水总管,便于排水;(3)水泵安装完成后,进行试运行,确保水泵运行正常;(4)水泵运行过程中,定期检查水泵运行状态,发现异常情况及时处理。
4. 降水运行(1)降水过程中,应密切关注地下水位变化,确保降水效果;(2)根据地下水位变化,调整水泵运行参数,确保降水效果;(3)降水过程中,定期进行抽水试验,检测降水效果;(4)降水结束后,关闭水泵,进行封井施工。
三、施工质量控制1. 降水井施工:严格按照设计要求进行施工,确保井点管埋设深度、间距、管径等符合设计要求;2. 水泵安装与调试:确保水泵安装位置、运行参数等符合设计要求;3. 降水运行:密切关注地下水位变化,确保降水效果;4. 施工过程中,定期进行抽水试验,检测降水效果。
四、施工安全及环保措施1. 施工过程中,确保施工人员安全,加强安全教育培训;2. 施工现场设置安全警示标志,防止人员误入危险区域;3. 施工过程中,注意环境保护,减少施工对周边环境的影响;4. 施工结束后,及时清理施工现场,恢复原状。
五、施工进度安排1. 降水井施工:5天;2. 水泵安装与调试:3天;3. 降水运行:10天;4. 施工总工期:18天。
降水井施工方案规定一、工程概况与目标本降水井施工工程旨在通过科学设计与精心组织,实现地下水位的有效降低,确保主体工程的顺利进行。
本工程要求降水井的设计、施工及后续管理遵循国家及地方相关法规、规范,并注重环保与安全。
二、降水井位置选择降水井的位置选择应综合考虑工程地质条件、水文地质环境、地下水位及降水需求等因素。
优先选择地质条件稳定、水文环境简单、降水效果明显的区域。
同时,应避开可能对周边环境造成影响的敏感区域。
三、井身结构设计井身结构设计应遵循国家及地方相关标准,根据工程需求、水文地质条件及井深等因素合理确定井径、井壁材料、滤水管类型及布置等。
设计应考虑井身稳定性、耐久性及防水性能。
四、施工方法与流程施工方法应根据工程实际情况选择,常见的降水井施工方法包括钻孔法、冲孔法、挖井法等。
施工流程应包括施工准备、钻孔(或冲孔、挖井)、安装滤水管、填充滤料、下入井管、固井及洗井等步骤。
每一步骤应严格按照操作规程进行,确保施工质量。
五、降水效果预测降水效果预测应根据工程需求、水文地质条件及降水井设计参数等因素进行。
预测内容包括降水深度、降水范围及降水速率等。
预测结果应作为施工效果评估的依据,并为后续施工调整提供参考。
六、安全防护措施施工期间应采取必要的安全防护措施,包括但不限于设置警戒线、悬挂警示标志、配置安全设施(如防护网、防护栏等)、定期进行安全检查等。
同时,应制定应急预案,明确应急响应流程,确保在突发情况下能够迅速采取有效措施。
七、质量监控与检验质量监控与检验是确保降水井施工质量的重要手段。
应建立完善的质量监控体系,对施工质量进行全程跟踪与检查。
检验内容包括井身结构、滤水管安装、滤料填充等各个方面。
检验结果应作为工程验收的依据,对于不符合要求的部分应及时进行整改。
八、施工环境保护施工期间应注重环境保护,采取必要的措施减少对周边环境的影响。
例如,施工产生的废弃物应进行分类处理,避免污染水源;施工噪音、振动等应控制在合理范围内,减少对周边居民的影响。
城市之星A.B组团工程基坑井点降水专项施工方案编制人:审核人:审批人:企业名称:浙江祥生建设工程有限公司编制日期:二0一六年八月八日目录1编制依据 (3)2工程概况水文地质条件 (3)3场地水文地质条件 (3)4降水设计方案 (4)4.1降水井井身结构 (4)4.2降水井布置 (4)4.3施工技术措施 (5)4.4降水井施工 (6)4.5降水井监测 (7)5施工部署 (6)6.1施工管理体系 (6)6.2质量保证体系 (6)6.3劳动力组织计划 (6)6.4机械设备计划 (7)6.5施工工期 (7)7施工安全及环保措施 (7)7.1降水安全、环保措施 (7)7.2土方施工安全、环境保证措施 (8)附:降水井井身结构图降水井平面布置图基坑降水施工方案1编制依据①、山东省深基础工程勘察院《岩土工程勘察报告》。
②、《现行建筑施工规范大全》③、有关场地平面图。
2工程概况及水文地质条件本场地位于济阳县龙海路以西,安康街以南,开元大街以北,拟建的建筑物为25层和28层的住宅楼,拟建建筑物设置一层地下室,地下室开挖深度约5米左右,土方开挖量约120000m3。
3场地水文地质条件依据本场地岩土勘察报告,本场地含水层共四层,其中:上层滞水含水层共二层,潜水含水层二层。
对基础施工有影响的含水层为上层滞水含水层。
①、第一层上层滞水含水层该含水层地下水位埋深为约0.5m左右的高水位,分布于第一层淤泥粉质黏土、黏质粉土杂填土中,地下水主要来此于地下降水入渗补给和地下管线渗漏补给,表现为地下水位及含水量随补给源的变化而变化,无统一地下水位,含水层渗透性较差,渗透系数小于1m/d。
②、第二层上层滞水含水层该含水层分布于渗透系数相对较高的②~③的粉土夹层中,含水层性质属层间水。
主要特征是含水层水位随含水层层位变化而变化,因此无统一的含水层位和地下水位,含水岩性多为粉土或砂质粉土夹层,水量较小,渗透性较差。
③、潜水含水层本含水层位于基坑底面以下,地下水位埋深约:14m左右,其渗透性较好,水量较大,对基础施工不影响。
管井井点降水施工方案-最新
在城市建设和地下工程中,管井井点降水是一种常见的工程措施,可有效降低
地下水位、减轻地下水压力,保障施工安全。
本文将介绍最新的管井井点降水施工方案。
一、施工前准备
1.1 方案设计
在进行管井井点降水前,需进行详细的方案设计。
包括地下水位分析、井点布设、管道铺设等内容,确保方案科学可行。
1.2 设备准备
准备降水泵、水管、降水井设备等必要工具设备,确保施工顺利进行。
二、施工流程
2.1 井点布设
根据方案设计,在施工现场准确布设降水井点,保证井点位置准确。
2.2 管道铺设
根据井点布设情况,铺设降水管道,连接降水泵和井点,确保管道畅通。
2.3 泵水操作
启动降水泵,抽取地下水并通过管道排出,控制降水速度和地下水位降低速度,避免出现崩塌等安全问题。
三、施工注意事项
3.1 安全防护
施工现场需设置明显的安全警示标识,保障施工人员安全。
3.2 施工监测
对管井井点降水过程进行监测,随时调整降水速度和井点布设,确保施工效果。
3.3 环境保护
施工完成后,对现场进行清理,保护周边环境,减少对周围居民的影响。
四、总结
管井井点降水是一项重要的地下工程施工措施,在施工过程中需要严格按照设计方案进行实施,并且加强施工现场安全管理和环境保护工作。
只有这样,才能有效降低地下水位、减轻地下水压力,保障施工安全。
以上是关于管井井点降水施工方案的最新介绍,希望对您有所帮助。
轻型井点降水专项施工方案一、编制依据二、施工准备(一)技术准备(1)熟悉施工图纸,工程勘测资料、地质条件,了解地下水位、土层渗透系数;根据基坑形式、开挖支护设计、降水深度、降水范围、降水时间、工程环境影响等进行井点降水设计。
(2)根据现场实际情况,绘制井点平面布置图、降水设施结构图、降水水位预测曲线平面与剖面图,编制降排水专项施工方案,按程序审核论证后方可施工。
(3)组织人员进行技术交底。
(二)材料准备粗砂、滤网。
(三)机具准备其他材料:井点管、连接管、冲水管、集水总管三、工艺流程四、施工要点井点填砂后,在地面以下 1m 深度内须用粘土填实,以防漏气。
1-冲管;2-冲嘴;3-胶皮管;4-高压水泵;5-压力表;6-起重机吊钩;7-井点管;8-滤管;9-填砂;10-粘土封口3、试抽水五、质量控制要点及检验标准1、质量控制要点空井点和喷射井点的成孔工艺可选用清水或泥浆钻进、高压水套管冲击工艺(钻孔法、,对不易塌孔、缩孔的地层也可选用长螺旋钻机成孔;成孔深度宜大于冲孔法或射水法)降水井设计深度 0.5m~1.0m。
进到设计深度后,应注水冲洗钻孔、稀释孔内泥浆;滤料填充应密实均匀,滤料宜采用粒径为 0.4mm~0.6mm 的纯净中粗砂。
井后应及时洗孔,并应抽水检验井的滤水效果;抽水系统不应漏水、漏气。
基坑降排水施工工艺卡壁与井管之间的滤料宜采用中粗砂,滤料上方应使用粘土封堵,封堵至地面的厚度应大于 1m。
2、降水系统运行要点(1)降水系统应进行试运行,如发现井管失效,应采取措施使其恢复正常,如无可能恢复则应报废,另行设置新井管;试运行抽水控制时间为 1d,并应检查出水质量和出水量。
坑内降水井宜在基坑开挖 15d 前开始运行。
(2)降水过程中随时检查观测井内水位,调整抽水速度及抽水量。
(3)降水时真空度应保持在 55kPa 以上,且抽水不应间断。
3、轻型井点降水施工质量验收标准见下表:。
新蔡县“投资大厦”项目 降水井 专项施工方案
编制: 审核: 审批:
中如建工集团有限公司 二0一八年三月 目 录 一、工程概况 ............................................ 1 二、场地地质条件 ........................................ 1 三、降水井布置 .......................................... 2 四、管井降水计算 ........................................ 2 五、工期计划 ............................................ 4 六、机械设备、人员配备 .................................. 5 七、降水井施工与降水 .................................... 5 八、降水管理 ............................................ 8 九、降水应急措施 ................... 错误!未定义书签。9 十、降水井对周边环境的影响及控制........................ 10 十一、文明施工保证措施和泥浆排放措施 .................... 10 十二、施工中应重点把握的问题 ........................... 12 十三、本工程注意事项 ................................... 13 投资大厦基坑降水井工程
中如建工集团有限公司 ~ 1 ~
一、工程概况 1、新建新蔡县投资大厦项目,场地位于新蔡县今是大道与人民路交叉口东、北侧。场地现状主要为耕地,地形平坦,场地周围无建筑物。
2、基坑东西宽约63.8m,南北长约63.8m,基坑围护结构周长255.2m左右,基坑面积约4070.44m2,局部有电梯井、集水坑等深坑,基坑四周无建筑物,地下室开挖深度为自然地面以下10.2m左右,基坑侧壁安全等级应定为一级,重要性系数1.10。
二、场地地质条件 场地地下水类型和动态变化 场地地下水类型属孔隙潜水类型。地下水位主要受大气降水的影响,从7月中旬至10月上旬是每年的丰水期,每年12月至来年3月为枯水期。水位年变化幅度约为1.0m-2.0m。
地下水位情况
勘察期间(2017年5月2日~5月8日,属丰水期),实测地下水位埋深2.69m~4.10m,地下稳定水位标高约为36.30m。水位年变化幅度1.0m~2.0m,根据周边水位情况,本场地地下水位标高一般为37.6m~38.0m,考虑周边工程施工降水的影响,勘察时水位略有下降,设计时应予以考虑。根据区域地质资料,本场地近3-5年最高水位标高约为38.50m,历史最高水位标高约为39.50m。 场地内抗浮设计水位按使用年限内最高水位考虑,具体应根据使用期间最高水位及常年最大降雨量等因素专门进行研究。本工程建议抗浮水位采用自然地面标高下0.00m,抗浮水位绝对标高为39.50m。
地下水作用的评价和场地土腐蚀性分析
场地环境类型的划分:根据收集的气象资料了解,新蔡县的干燥度指数K<1.5,属于湿润区;上层含水层的岩性主要为粉质粘土和粉土,属弱透水层,因此场地环境类型属Ⅱ类。按该规范12.2节进行地下水和场地土腐蚀性评价。试验结果如下表: 投资大厦基坑降水井工程 中如建工集团有限公司 ~ 2 ~
地下水水质分析结果表 孔号
K++Na+ (mg/l) Ca2+ (mg/l) Mg2+ (mg/l) NH4+ (mg/l) CL- (mg/l) SO42- (mg/l) HCO3- (mg/l) HCO3- (mmol/l) CO3
2-
(mg/l) 侵蚀性 CO2 PH 值
总矿
化度(mg/l)
15# 317.00 65.00 83.64 0 64.05 114.72 1139.48 18.68 0 0 7.74 1214.15 37# 323.00 63.80 82.56 0 66.85 120.96 1132.16 18.56 0 0 7.71 1223.25 土腐蚀分析结果表
孔号 深度 (m) K++Na+ (mg/kg) Ca2+ (mg/kg) Mg2+ (mg/kg) CL- (mg/kg) SO42- (mg/kg) HCO3- (mg/kg) HCO3- (mmol/kg) CO32- (mg/kg) PH 值
总矿化
度(mg/kg)
40 5.0 1557.50 522.60 495.12 25.90 64.80 7783.60 127.60 0.00 8.07 6557.72 46 3.0 1627.00 502.60 482.16 31.50 90.72 77.83.6 7783.60 0.00 7.80 6625.78 根据试验结果,场地地下水对混凝土结构具微腐蚀性,在长期浸水条件下,地下水对钢筋混凝土结构中的钢筋具有微腐蚀性;在干湿交替条件下,地下水对混凝土中的钢筋具有微腐蚀性;场地土对混凝土结构具微腐蚀性,对钢筋混凝土结构中的钢筋具有微腐蚀性。
三、降水井布置 基坑内采用深井点(管井)降水。整个基坑坑内布置16口深降水井。降水井井深24米(原考虑用400的无砂管,井深22米,因市场无砂管缺货,现使用的波纹管。所以在原设计井深22米的基础上,加大了1.1的系数,改为井深24米)管径0.3m米,井管和过滤器内径273毫米。(见降水井平面布置图)。
四、管井降水计算 1、水文地质条件及参数 本基坑地下水类型属孔隙潜水类型,上层含水层的岩性主要为粉质粘投资大厦基坑降水井工程 中如建工集团有限公司 ~ 3 ~
土和粉土,属弱透水层,因此场地环境类型属Ⅱ类,透水系数k=0.5m/d。
基坑挖深10.2m,基坑面积4070.44m2;水位埋深=3.4m,含水层(粉层土)顶板平均埋深=15m,底板平均埋深=19.75m,含层厚M=19.75-15.00=4.75(m),水头高度H=21-3.4=17.6m,基坑中心点水位需S0=10.2-3.4+4.0=10.8(m井间距按12m布设时,管井降深S=10.8+6=16.8(m);渗透系数K=0.5m/d。 计算模型:潜水完整井;基坑远离水体。 水文地质计算参数图
弱透水层
弱透水层
含水层
12.0
20.0
2、基坑涌水量计算 ⑴管井实际需要降深(S)按下式计算: 0*SSib10.8+0.1×12×0.5=11.4(m) 式中: S—管井水位降深值(m); 0S—基坑中心水位降深值(m); i—水力坡降值(m),取1/10; b—井间距之半(m)。 ⑵影响半径(R)值按下式进行计算: 投资大厦基坑降水井工程 中如建工集团有限公司 ~ 4 ~
mHksR4.972 ⑶基坑等效半径(0r) 按下式进行计算 mAr3640700
⑷基坑涌水量(Q)的计算 基坑总涌水量(Q)按 潜水完整井公式进行计算
3
039.156)364.97lg(8.16)8.166.172(1366.1)lg()2(366.1mrRSSHkQ
式中:H—水位高度(m); M—含水层厚度(m); h—动水位高度(m)。 3、管井数量(n)的计算 井数按下列公式进行计算 1.1/nQq口q =1.1×156.39÷41.8≈4口 拟选取潜水泵,其额定出水量为6t/h,考虑降深及基坑较深的情况,水泵效率按额定出水量的50%考虑。单井出水量q=6*0.50*24≈72 (3/md)。 为了有效控制降水效果,计算时按井间距12m考虑,实际井间距布置不宜大于15m,设计井间距为12m是合理的,16口井能满足降水要求。
五、工期计划 1、人员机械进场安装及进材料3天。 2、每天2口/天·台机,两台机计划15天完成。 3、降水:根据施工进度及甲方要求。 投资大厦基坑降水井工程 中如建工集团有限公司 ~ 5 ~
六、机械设备、人员配备 1、机械设备 序号 名称 单位 数量 备注 1 钻机 台 2 11KW×2 2 泥浆泵/电焊机 台 2 3 配电箱 套 32 4 潜水泵 台 45 2.2KW 2、投入人员 序号 内容 单位 数量 1 项目负责人 吴宝华 1 2 现场负责 周小平 1 3 安全员 刘喜华 1 4 钻机机长 人 2 5 技术工人 人 10 6 电工 龚建 1 7 材料员 人 1 8 降水工人 人 10
七、降水井施工与降水 1、工艺流程 井管定位 钻孔、清孔 吊放井管 回填粗砂 安装深井降水装置 调试 预降水 随挖土进程 节节往下拆除井管 降水至板下1.0m
