浆砌片石护坡技术交底
- 格式:doc
- 大小:51.00 KB
- 文档页数:3

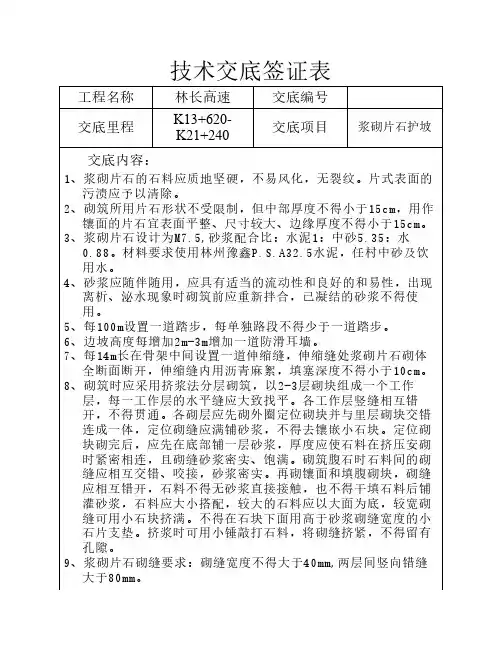

1、石料一律采用经实验室检测合格的石料。形状不受限制,但直径和厚度不得小于15cm。石料表面应清洁干净,有水锈的石料严禁使用。同产地的石材至少取一组试件进行抗压强度检验。
2、砂浆严格按照实验室提供的配合比采用机械拌制,自投完料开始算起,拌制时间不得小于2分钟。砂浆运至工地临时存放在铺有薄铁皮的地面上。
编制:审核:时间:
三、施工方法
1、施工准备
施工前应修整好坡面,清除浮土,填补坑凹,使坡面大致平整并夯实。砌筑前应按设计型式、尺寸挂线放样,开挖沟槽。
2、砌筑
(1)用挤浆法分层分段进行砌筑。分段位置设在沉降缝处,分层水平缝大致水平。各砌块的砌缝应互相错开最少8cm,不能产生通缝,砌体内砌缝应砂浆饱满,不能有空洞存在;砌体表面应预留2cm的缝隙,已利于勾缝。
中 铁 十 四 局 新 建 贵 广 铁 路
技术交底单
单位:第三项目部编号:GGTJ9-ZTSSJ-JSJD-2011
签发单位
签发人
签发日期
签收单位
签收人
签收日期
工程项目
浆砌片石护坡
一、工程概况
根据设计要求,路基边坡采用骨架护坡和框架梁防护,在边坡防护两端裸露部分采用浆砌片石进行封闭。浆砌片石厚度30cm,采用M10砂浆砌筑。
3、勾缝
采用平缝压槽工艺。勾缝采用凹缝,缝宽2cm,缝深1.5cm,勾前用水冲洗干净,勾后再用同级别的水泥砂浆抹平划槽勾缝,缝两侧同级别水泥砂浆抹带宽1cm,厚0.5cm.并保证均匀一致。沉降缝用沥青麻絮填塞密实后外露5cm的缝用水冲洗干净后采用于设计要求强度砂浆勾凹缝,缝宽2cm,深2cm,缝两侧抹带抹成宽3cm,厚0.5cm的砂浆凸带。泄水管口与墙面齐平,管与砌石之间用砂浆填塞密实。勾缝需注意:勾自然缝,杜绝勾假缝,勾缝以后需用钢刷配合干净水将浆砌片石便面清洗干净整洁,不得用砂浆抹面及修饰石料表面。
(2)先砌外圈定位砌块,并与里层砌块交错连成一体。定位砌块用表面较平整尺寸较大的石料,定位砌缝满铺砂浆,不得镶嵌小石块。
(3)定位砌块砌完后,先在圈内底部铺一层砂浆,其厚度应使石料在挤压安砌时能紧密连接,且砌缝砂浆密实饱满。砌筑腹石时,石料间的砌缝要相互交错、咬搭,砂浆密实。石料不得无砂浆直接接触,也不得干填石料后铺灌砂浆;石料要大小搭配,较大的石料以大面为底较宽的砌缝可用小石块挤塞。挤浆时可用小锤敲打石料,将砌缝挤紧,不得留有孔隙。
四、安全与环水保
1、砌筑护坡自下而上进行,不得重叠作业,搬运石料要清除道路上障碍物,防止绊倒摔伤。
2、加工石料时控制石屑飞出方向,避免伤人,砌石时要轻拿轻放,防止挤手,工作面上石料应放稳,防止滑落砸脚。
3、施工用的石料、砂浆不能随意堆放,防止污染环境,施工结束后及时清理干净。
4、边坡防护工程要及时跟进,避免雨水等其他不利因素对边坡照成危害,保护环境,保护生态平衡。
3、砌体尺寸的允许偏差及检测方法
序号
项目
允许偏差(mm)
检查方法
基础
墙
1
底、顶面高程
片石
±25
±15
测量不小于5处
料石、砌块
±25
±15
2
砌体厚度
片石
+30
0
+20
0测量不小于5处来自料石、砌块+15
0
+10
0
4、砌体表面应砂浆饱满、砌缝整齐。
5、砌体砌筑完毕后应及时覆盖,并经常洒水保持湿润,常温下养护不少于7天。
(4)护坡沿线路方向每隔10m设伸缩缝一道,缝宽0.02m,缝内堵塞沥青麻筋,深度不小于0.2m.伸缩缝的砌法:为保证接缝的作用,接缝必须垂直,并且缝两侧砌体表面必须要平整,不能搭接,接缝处应挂线砌筑,达到又直又平。
(5)定位砌块表面砌缝的宽度不得大于4cm。砌体表面与三块相邻石料相切的内切圆直径不得大于7cm,两层间的错缝不得小于8cm,每砌筑120cm高度以内应找平一次。
