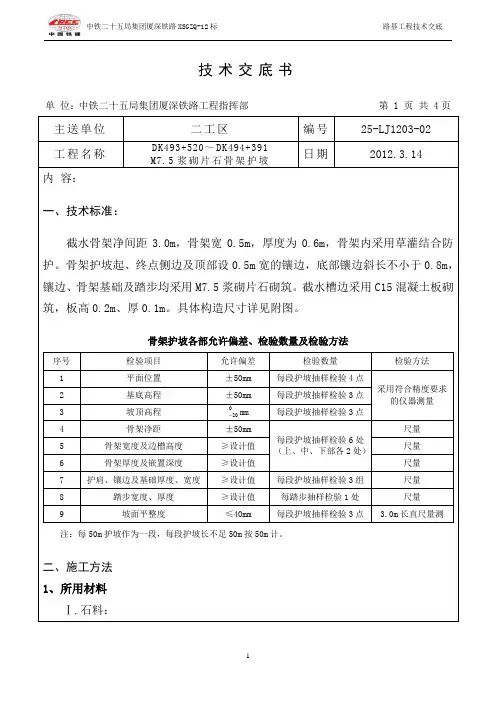

浆砌片石护坡(水沟)技术交底一.具体设置形式具体设置形式见图纸。
二.技术要求2.1拱形骨架净距宽×高=3m×3m,拱部骨架截面为L型,宽0.5m,主骨架截面为U型,宽0.6m;主骨架嵌入路堤边坡深0.5m,拱骨架嵌入路堤边坡深0.5m,外露截水槽0.1m,宽0.1m。
脚墙基础,底宽0.7m,高0.8m,地面以上高度0.7m。
护脚采用M7.5浆砌片石砌筑,厚0.4m。
2.2骨架以M7.5浆砌片石砌筑,截水槽部分采用C15混凝土预制块砌筑,尺寸为(长)0.3m×(宽)0.3m×(厚)0.1m。
2.3骨架护坡与护肩作为一体,并采用C15混凝土预制块设截水槽,截水槽与排水槽连接。
沿线路方向每隔15m布置排水槽,排水槽采用C15混凝土预制块拼装砌筑,混凝土预制块截面成L形。
2.4沿线路方向每隔10~15m设一道伸缩缝,缝宽0.02m,缝内全断面填塞沥青麻筋。
2.5为便于养护,在线路结构物两侧设宽0.6m,厚0.4m 的M7.5浆砌片石踏步。
三.施工要求3.1施工前应清刷坡面浮土,填补坑凹并拍实使坡面平整。
3.2为达到整体美观效果,施工时要求沿线路方向拱的位置和高度基本一致,要求从路肩处向下开始布置拱的位置,不足一个完整拱是,坡脚处采用半个拱形或部分拱形补充。
3.3骨架砌筑前应按设计形式尺寸挂线放样,开挖沟槽。
3.4骨架内填土片面与骨架坡面保持一致。
3.5骨架应与截水槽同时施工,施工时要求水泥砂浆饱满,砌筑后边缘应回填好,夯填密实,防止表水侵入冲毁骨架。
四.材料要求4.1石料要求4.1.1片石强度不小于30MPa.4.1.2片石中部厚度不小于15cm,大面长度不得超过45cm。
卵形、薄片状者不得使用。
4.1.3片石表面洁净,无污渍,无裂纹。
4.2砂浆要求4.2.1砂浆强度等级为M7.5。
4.2.2砂浆必须使用机械拌合,不得人工拌合。
搅拌时间必须保证砂浆搅拌均匀。
必须严格按配合比施工,水、水泥、砂必须经过计量,施工队必须配备标定过的台称等计量设备。
XXXX路基工程编号:浆砌片石拱形骨架护坡施工技术交底XXXX标段浆砌片石拱形骨架护坡施工技术交底一、交底对象及内容1.1 交底对象路基施工班组。
1.2 主要交底内容路基过渡段填筑二、施工程序及操作要点1、施工程序:坡面修整→施工放线→人工开挖基槽→坐浆→铺砌片石→种植植被→清理坡面→养生→勾缝/搓缝2、操作要点:浆砌片石采用挤浆法砌筑,基槽安设样架开挖,骨架砌筑采用双向挂线控制骨架轴线。
三、浆砌片石施工工艺1、边坡修整刷坡控制要点:①按照设计要求进行放样,确定骨架位置;②挂线人工进行坡面修整,确保坡面大人工进行坡面修整预制块运输至现场2、基础施工基础施工控制要点:①机械开挖、人工捡底、打夯密实;②挂线进行局部修整。
人工配合机械挖基础设置专人洒水养护3、浆砌片石砌筑、预制块安装浆砌片石砌筑、预制块安装控制要点:①挂线人工刻槽;②安装预制件采用双线线进行进行控制。
双向挂线砌筑浆砌片石双向挂线预制块安装4、浆砌片石勾缝浆砌片石勾缝控制要点:①勾缝砂浆大于砌筑砂浆,勾缝采用凹缝,勾缝砂浆不超出片石表面,勾缝槽深8~10mm,勾缝槽宽10~12mm②勾缝深度不够时应凿除,勾缝用砂宜用细砂,勾缝完毕后及时覆盖洒水养护。
保证勾缝槽深 勾缝完成成型后的浆砌片石拱形骨架四、常见施工问题及预防措施1、浆砌片石上下各层石缝连通。
浆砌片石上下两层石缝连通预防措施:片石厚度不得小于15cm,片石大面朝下,不得将石块竖向砌筑,上下错缝开大于8cm,片石左右、上下、前后的交搭,将砌缝错开。
2、砂浆不饱满,有空洞。
浆砌片石砂浆不饱满(砌筑方法不对)浆,用规格较小的石头塞三角缝,同时用瓦刀进行铲缝,保证每道缝间充满砂浆。
3、勾缝砂浆与砌体结合不良。
预防措施:严格控制勾缝砂浆配合比,禁止使用不合格材料,平缝边时应顺石缝,缝与石面抹平,勾缝前进行检查,缝槽深度不够应凿除,洒水湿润,勾缝后早期应洒水养护。
勾缝器的制作勾缝完成效果4、浆砌片石厚度较厚或者厚度不足。
浆砌片石护坡施工技术交底1技术交底范围xxx~xxx段浆砌片石护坡施工。
2设计情况(1)施工前必须清刷坡面松动土层、石块,必要时进行夯填。
局部超挖或凹陷处应挖成台阶并补砌与护坡相同的圬工。
(2)为保证工程质量及外观整齐,施工时应尽量按设计坡度及厚度准确挂线砌筑。
(3)砌体应采用坚硬的、不易风化的片石以挤浆法砌筑,片石的强度不低于MU30,护坡浆砌前应将石料表面泥土冲洗干净。
砌筑石块的施工工序应自下而上进行,石块应立砌,缝应错开,石块之间应镶紧,缝隙间小石块填满塞紧。
护坡表面及两端面应砌筑平顺,背面必须与路堑坡面密贴,顶面与边坡间的缝隙必须封严实。
(4)边坡浆砌片石设置泄水孔,按照2m间距梅花型布置。
3施工准备3.1作业准备(1)单个片石石料厚度不小于15cm,镶面材料应选择尺寸稍大并具有较平整表面,且稍加粗凿。
在角隅处应使用较大石料,大致粗凿方正。
(2)石料砌筑时应清洗干净,表面湿润,砂浆应捣实饱满。
砂浆应采用小型拌和设备随拌随用,严禁人工就地拌和。
3.2材料的准备(1)水泥:采用进场合格的P.O32.5R水泥,并且保证使用中水泥存放符合要求。
(2)砂子:采用级配良好、质地坚硬、颗粒洁净的中砂。
(3)片石:用于浆砌工程的片石强度不得低于30MPa,片石砌筑前必须浇水湿润,并将表面灰尘、泥土冲洗干净。
3.3人员配置根据施工方案配置的机械设备及工期要求,合理配置人员。
作业工点负责人1人;技术负责人1人;领工员1人;专职安全员1人;技术、质检、试验人员2人;班组长1人;拌合机司机1人。
3.4设备机具准备小型拌和设备1台、人力推车3辆、计量设备1套。
3.5技术准备(1)所有石料应分层砌筑,当分段施工时,相邻段砌筑高度不大于1.2m。
(2)砌筑的平缝应交错锁结,不得贯穿,接缝用瓜米砂浆填实,所有外露缝应砂浆勾缝。
(3)每个工作日结束后,做好湿水养生工作,下一工作日开始时应凿除表面松散的砂浆,并湿水用砂浆满铺后进行砌筑。
技术交底签证表工程名称林长高速交底编号交底里程K13+620-K21+240交底项目浆砌片石护坡交底内容:1、浆砌片石的石料应质地坚硬,不易风化,无裂纹。
片式表面的污渍应予以清除。
2、砌筑所用片石形状不受限制,但中部厚度不得小于15cm,用作镶面的片石宜表面平整、尺寸较大、边缘厚度不得小于15cm。
3、浆砌片石设计为M7.5,砂浆配合比:水泥1:中砂5.35:水0.88。
材料要求使用林州豫鑫P.S.A32.5水泥,任村中砂及饮用水。
4、砂浆应随伴随用,应具有适当的流动性和良好的和易性,出现离析、泌水现象时砌筑前应重新拌合,已凝结的砂浆不得使用。
5、每100m设置一道踏步,每单独路段不得少于一道踏步。
6、边坡高度每增加2m-3m增加一道防滑耳墙。
7、每14m长在骨架中间设置一道伸缩缝,伸缩缝处浆砌片石砌体全断面断开,伸缩缝内用沥青麻絮,填塞深度不得小于10cm。
8、砌筑时应采用挤浆法分层砌筑,以2-3层砌块组成一个工作层,每一工作层的水平缝应大致找平。
各工作层竖缝相互错开,不得贯通。
各砌层应先砌外圈定位砌块并与里层砌块交错连成一体,定位砌缝应满铺砂浆,不得去镶嵌小石块。
定位砌块砌完后,应先在底部铺一层砂浆,厚度应使石料在挤压安砌时紧密相连,且砌缝砂浆密实、饱满。
砌筑腹石时石料间的砌缝应相互交错、咬接,砂浆密实。
再砌镶面和填腹砌块,砌缝应相互错开,石料不得无砂浆直接接触,也不得干填石料后铺灌砂浆,石料应大小搭配,较大的石料应以大面为底,较宽砌缝可用小石块挤满。
不得在石块下面用高于砂浆砌缝宽度的小石片支垫。
挤浆时可用小锤敲打石料,将砌缝挤紧,不得留有孔隙。
9、浆砌片石砌缝要求:砌缝宽度不得大于40mm,两层间竖向错缝大于80mm。
10、砌筑完毕应及时覆盖,经常洒水保持湿润,常温下应养护不少于7天。
11、每批材料进场前应联系项目部试验室取样试验,在合格后方可进场。
12、施工现场应备有磅秤,每盘料按照配合比应过磅后方可进行搅拌。

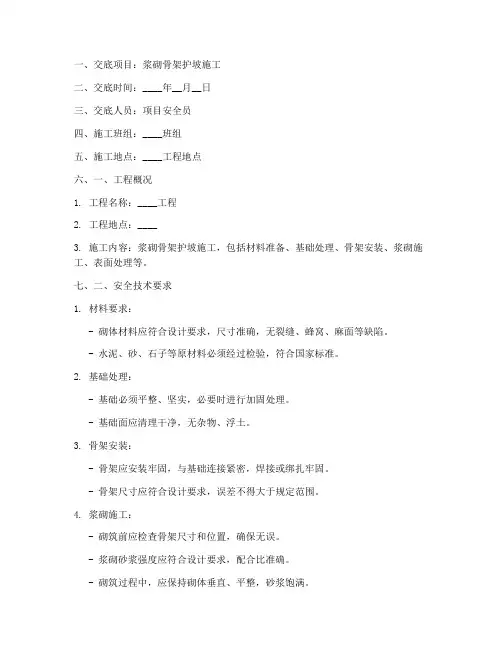

一、交底项目:浆砌骨架护坡施工二、交底时间:____年__月__日三、交底人员:项目安全员四、施工班组:____班组五、施工地点:____工程地点六、一、工程概况1. 工程名称:____工程2. 工程地点:____3. 施工内容:浆砌骨架护坡施工,包括材料准备、基础处理、骨架安装、浆砌施工、表面处理等。
七、二、安全技术要求1. 材料要求:- 砌体材料应符合设计要求,尺寸准确,无裂缝、蜂窝、麻面等缺陷。
- 水泥、砂、石子等原材料必须经过检验,符合国家标准。
2. 基础处理:- 基础必须平整、坚实,必要时进行加固处理。
- 基础面应清理干净,无杂物、浮土。
3. 骨架安装:- 骨架应安装牢固,与基础连接紧密,焊接或绑扎牢固。
- 骨架尺寸应符合设计要求,误差不得大于规定范围。
4. 浆砌施工:- 砌筑前应检查骨架尺寸和位置,确保无误。
- 浆砌砂浆强度应符合设计要求,配合比准确。
- 砌筑过程中,应保持砌体垂直、平整,砂浆饱满。
5. 表面处理:- 砌筑完成后,应进行表面处理,达到设计要求。
八、三、安全注意事项1. 施工人员:- 施工人员必须经过专业培训,熟悉施工工艺和安全操作规程。
- 施工人员必须佩戴安全帽、安全带等个人防护用品。
2. 高处作业:- 高处作业必须搭设安全防护设施,如安全网、脚手架等。
- 高处作业人员必须佩戴安全带,并系在可靠位置。
3. 机械设备:- 机械设备必须定期检查、保养,确保安全运行。
- 机械设备操作人员必须持证上岗,熟悉操作规程。
4. 材料运输:- 材料运输应使用专用车辆,防止倾倒、坠落。
- 材料堆放应整齐有序,留出通道,方便运输。
5. 施工环境:- 施工现场应保持整洁,防止滑倒、绊倒事故发生。
- 施工现场应配备消防器材,确保消防通道畅通。
九、四、应急预案1. 高处坠落:- 发现高处坠落险情,立即停止作业,撤离作业人员。
- 对坠落人员进行救治,并报告相关部门。
2. 机械伤害:- 发现机械伤害险情,立即停止作业,切断电源。
浆砌片石护坡技术交底11 合同主体甲方(发包方):____________________________乙方(承包方):____________________________111 合同标的本合同的标的为浆砌片石护坡工程。
具体包括但不限于护坡的设计、施工、材料采购、质量保障等工作。
乙方应按照甲方提供的设计要求和相关技术标准,在指定的地点进行浆砌片石护坡的建设。
112 权利义务甲方的权利义务1121 有权对乙方的施工过程进行监督和检查,确保工程符合设计要求和质量标准。
1122 有义务按照合同约定及时支付工程款项。
1123 应向乙方提供施工所需的必要资料和技术支持。
乙方的权利义务1124 有权要求甲方按照合同约定支付相应款项。
1125 有义务严格按照设计要求和施工规范进行施工,确保工程质量和工期。
1126 应负责采购符合质量标准的施工材料,并提供相关质量证明文件。
1127 施工过程中应采取必要的安全防护措施,确保施工人员和周边环境的安全。
113 违约责任若甲方未按照合同约定支付工程款项,每逾期一天,应按照未支付款项的一定比例向乙方支付违约金。
若乙方未按照设计要求和施工规范进行施工,导致工程质量不合格,应负责无偿返工直至合格,并承担由此给甲方造成的损失。
若乙方未在合同约定的工期内完成施工,每逾期一天,应按照合同总价款的一定比例向甲方支付违约金。
若逾期超过一定期限,甲方有权解除合同,并要求乙方返还已支付的款项,承担违约责任。
114 争议解决方式本合同在履行过程中如发生争议,双方应首先友好协商解决;协商不成的,任何一方均有权向有管辖权的人民法院提起诉讼。
12 工程概况121 工程地点:____________________________122 工程规模:____________________________123 工程期限:自______年____月____日至______年____月____日121 设计要求1211 护坡的坡度、高度等参数应符合相关标准和设计规范。
浆砌片石拱骨架护坡安全技术交底(一)设计说明拱形骨架空心砖防护设施应在稳定的基脚和坡体上施工,防护的坡体表面应进行检查处理,防护设施应与坡面密贴结合。
使用的砂浆或混凝土必须有配合比和强度试验,并留够试件。
石子强度应符合设计要求。
施工用砂浆、混凝土,应用机械拌合,不应直接在砌体面上或路面上以人工拌合,并应随拌随用。
混凝土空心砖间砂浆应饱满,砌筑后外面整齐,各方向接缝顺直。
勾缝应于路堤己趋稳定后进行。
(二)施工准备 1、技术准备施工前组织技术人员认真学习实施性施工组织设计,阅图、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准。
根据图纸和规范编制施工方案、作业指导书和技术交底。
2、机械、人员准备 1)人员配臵要求:队长 1名 ; 技术负责人 1名; 质量员 1名; 测量员 1名 ; 试验员 1名 ;安全员 1名; 材料员 1名 ; 领工员 1名 ; 施工人员 40人 ; 2)每个工作面配被机械数量: 台拌合站1 台; 挖机 1 台; 运输车1 台;装载机1 台 3、材料准备石料应符合设计要求,石材应质地坚硬、不易风化、无裂纹,表面的污染应予清楚。
砂浆水泥采用P•042.5水泥,砂浆用砂采用砂石场生产的中砂。
所有原材料经试验室检测,均满足设计施工要求。
(三)施工过程控制 1、脚墙基础施工刷坡完成后,用挖机进行脚墙基础开挖,开挖深度0.75m,底宽0.5m。
按设计尺寸开挖完成后,报监理工程师验收,验收合格后砌筑M7.5砂浆卵石至设计标高。
2、刷坡护坡放样完成后,用挖机按照放样尺寸进行刷坡。
刷坡时由一人指挥挖机施工,确保刷坡的准确,坡比为1:1.5。
3、护坡放样路基填筑成型后,测量班进行护坡放样,放样严格按照设计图纸几何尺寸进行,骨架宽度为3m、骨架之间间距为40cm、沿线路方向每隔15m设一条2cm沉降缝、踏步宽度为42cm,根据放样结果打上石灰线,确保路基边坡开挖准确,坡面平整。
4、护坡基槽开挖基槽开挖采用人工开挖修整。
2024年浆砌片石安全技术交底一、浆砌片石作业主要存在列危险源、危害因素:1、未按规定使用劳保用品,造成物体打击事故。
2、边坡上下同时作业,滚石落下造成人员伤亡。
3、搬运石头由于人员疏忽大意砸伤脚。
4、雾雨天未设防滑设施和安全警示牌,造成其他伤害。
5、现场用电不符合要求,造成触电事故。
二、预防措施:1.操作人员必须经过培训上岗,遵守操作安全规程。
进入施工现场所有作业人员佩戴好安全帽,不得穿拖鞋、短裤进入施工现场,遵章守纪,听从指挥,严禁酒后作业,。
2.在基坑周围两米范围设密目网,并挂安全警示牌。
3.施工操作平台必须按规范要求搭设、稳固可靠,并经安全员验收合格后方可使用。
4、所有作业人员上岗前接受安全技术、环保交底,熟悉相关安全操作规程。
5、石料的质量和规格及砂浆所用材料的质量和规格应符合设计要求,按规定配合比施工。
6、砌筑片石的地基承载力必须满足设计要求。
7、砌筑应分层错缝,浆砌时坐浆挤紧,嵌填饱满密实,不得有空洞;干砌时不得松动、叠砌和浮塞。
8、作业人员在搬运石头的时候应注意安全,要量力而行,防止搬运石头砸伤脚,并注意滚石危险;在破解片石时,要背向行人方向,以免片石飞溅伤人。
9、在砌筑片石时边坡上下不得同时作业,上下作业应距离5米以上的距离,防止滚石落下伤人。
10、进行砌筑时应检查和注意边坡土质情况的变化,材料堆放应距离边坡1米以外。
11、遇雨天应做好防雨准备,设置安全警示标志,防止坍塌事故的发生。
12、现场用电设施必须有专人负责,必须三级配电两极保护,每台用电设备接电按一机、一闸、一漏、一箱配置,野外作业照明应用防爆型灯具和防水插座,另设开关箱,并且配电箱要在下班后上锁。
13、发电机、配电箱、开关箱、电焊机、电动机等用电设施设备均应挂设触电警示标志,现场照明设施及其它用电设备的电线必须埋地60cm以上,严禁现场乱拉乱扯。
14、施工现场的发电机、用电设备必须做好防雨设施,照明的碘钨灯必须有可靠的安全防护装置。
