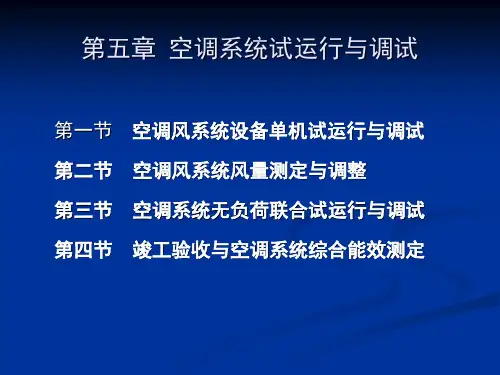

空气调节系统的试运转与调试方法
空气调节系统的联动试运转,应在单机试运转和风管系统漏风检验合格后进行。系统联动试运转主要检验各类设备、部件的协调和平衡。若无异常,即可转入系统调试。
1、空气调节系统无生产负荷的测定与调试内容
(1)通风机的风量、风压及转速测定。
(2)系统与风口的风量测定与调整。实测与设计风量的偏差应不大于10%。
(3)通风机、制冷机和空气调节器的噪声测定。
(4)制冷系统运行的压力、温度、流量等各项技术数据应符合有关技术文件的规定。
(5)空气净化系统应进行高效过滤器的检漏和室内洁净度级别的测定。对于大于或等于100级的洁净室,还需增加在门开启状态下,指定点含尘量的测定。
(6)空气调节系统带冷(热)源的正常联合试运转应大于8h,当竣工季节条件与设计条件相差较大时,仅做不带冷(热)源的试运转。另外,通风、除尘系统的连续试运转应大于2h。
2、空气调节系统风量测定的规定
(1)风管的风量一般可用毕托管和微压计测量。测量截面的位置,应选择在气流均匀处,按气流方向,应选择在局部阻力之后,大于或等于4倍及局部阻力之前,大于或等于1.5倍圆形风管直径或矩形风管长边尺寸的直管段上。当测量截面上的气流不均匀时,应增加测量截面上的测点数量。
(2)风管内的压力测量,应采用液柱式压力计,如倾斜式、补偿式微压计等。
(3)通风机出口的测定截面位置,应按1)的规定选取。通风机测定截面位置应靠近风机。通风机的风压为风机进、出口处的全压差。风机的风量为吸入端风量和压出端风量的平均值,且风机前后风量之差不应大于5%。
3、空气调节系统风量测定方法
(1)空调送风,出风口的风量可在风口或风管内测量。在风口测风量可用风速仪直接测量或用辅助风管法求取风口断面的平均风速,再乘以风口净面积,得到风口风量值。当风口与较长的支管段相连时,可在风管内测量风口的风量。
(2)风口处的风速如用风速仪测量时,应贴近格栅或网格,平均风速测定可采用均速移动法或定点测量法等,均匀移动法不应少于3次,定点测量法的测点不应少于5点。
首信云计算数据中心装修项目暖通系统试运行与调试
编制人员:
审核人员:
编制日期:
1 、项目简介 ..................................................................................................... 3
2 、试运行与调试前应具备的条件与准备工作 ............................................... 3
2.1 试运行与调试前应具备的条件 ............................................................ 3
2.2 试运行与调试的成品保护措施 ............................................................ 3
3 、设备单机试运行与调试 ............................................................................... 3
3.1 水泵单机试运行与调试 ........................................................................ 3
3.2 风机单机试运行与调试 ........................................................................ 5
3.3 新风机及新风换气机单机试运行与调试 ............................................ 7
多联机空调系统调试、试运行与验收
1一般规定
1.1多联机空调(热泵)系统安装完毕投入使用前,必须进行系统调试、试运行及验收。
1.2多联机空调(热泵)系统工程验收前,应进行系统运行效果检验。
1.3多联机空调(热泵)系统工程空调水系统的调试运转、检验及验收应符合现行国家标准《建筑给水排水及采暖工程施工质量验收规范》GB50243的规定。
1.4调试过程应有调试记录,逐项填写运行数据。
2调试设备
2.1系统调试所使用的测量仪器和仪表,性能应稳定可靠,其精度等级及最小分度值应满足测试要求,并应符合国家现行有关计量法规及检定标准的规定。
2.2系统调试时应对电气线路进行检查,并应符合下列规定:
1)电源线、通讯线和线控器接线应连接牢固。
2)电源线的绝缘电阻值应大于1MΩ,接地电阻应小于等于4Ω。
3)电源电压波动应处在规定值的±10%以内,不应使用临时电源调试。
4)室外机的电源电压及相序应满足相关要求。
5)室内机的供电应在同一回路上。
6)应在完成各项检查之后,试运转的12h之前接通电源,或按产品技术文件的要求进行压缩机预热。
7)机组接线线径应满足功率要求。
2.3调试设备时应对室内、外机进行检查,并应符合下列规定:1)检查室外机的外观及周围环境;
2)室外机安装应牢固并配有减震垫,排水措施应符合要求;
3)室内机的进出风口或面板的安装应符合要求;
4)系统管路及冷凝水管的保温应符合要求;
2.4真空作业应符合下列规定:
1)真空泵的真空度应在-0.1MPa(-755mmHg)以下、排气量为2~4L/s、带止回阀,且不应使用已对其它类型制冷剂系统抽真空的真空泵;
2)歧管压力表应同时连接真空泵与室外机的气、液管,不应只接其中一根管。歧管压力表连接管应保证完好无损,无泄漏;
3)真空作业时,不应打开室外机截止阀;
4)真空泵工作2小时以上且系统压力应能达到-0.1MPa(-755mmHg)以下。若真空泵运转2h以上,还达不到-0.1MPa(-755mmHg)以下,应继续抽真空1小时,若仍达不到要求的真空度,继续查漏补焊,直至系统真空度达到-0.1MPa(-755mmHg)以下为合格;
满洲里香格里拉大酒店 通风及空调系统调试及运行方案
中建工业设备安装有限公司
满洲里香格里拉酒店
通风与空调工程调试及试运行方案
编 制:董雪松、关仕俊、樊现超
审 核:甘万县
审 批:宋志红
中建工业设备安装有限公司
2009年9月2日
满洲里香格里拉大酒店 通风及空调系统调试及运行方案
中建工业设备安装有限公司
目 录
一、工程概况 ................................................................................................. 3
二、调试的目的、要求 ................................................................................. 3
三、调试内容 ................................................................................................. 3
四、调试步骤、方法 ..................................................................................... 4
五、安全措施 ................................................................................................. 8
六、数据整理与分析 ..................................................................................... 9
