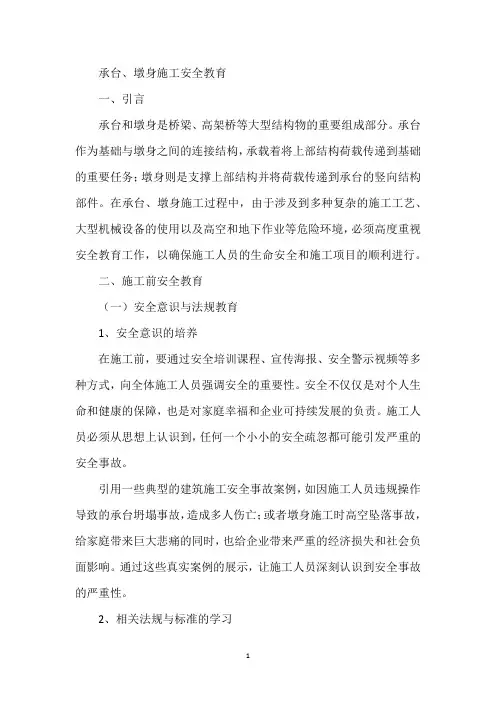

1 承台、墩身施工安全教育
一、引言
承台和墩身是桥梁、高架桥等大型结构物的重要组成部分。承台作为基础与墩身之间的连接结构,承载着将上部结构荷载传递到基础的重要任务;墩身则是支撑上部结构并将荷载传递到承台的竖向结构部件。在承台、墩身施工过程中,由于涉及到多种复杂的施工工艺、大型机械设备的使用以及高空和地下作业等危险环境,必须高度重视安全教育工作,以确保施工人员的生命安全和施工项目的顺利进行。
二、施工前安全教育
(一)安全意识与法规教育
1、安全意识的培养
在施工前,要通过安全培训课程、宣传海报、安全警示视频等多种方式,向全体施工人员强调安全的重要性。安全不仅仅是对个人生命和健康的保障,也是对家庭幸福和企业可持续发展的负责。施工人员必须从思想上认识到,任何一个小小的安全疏忽都可能引发严重的安全事故。
引用一些典型的建筑施工安全事故案例,如因施工人员违规操作导致的承台坍塌事故,造成多人伤亡;或者墩身施工时高空坠落事故,给家庭带来巨大悲痛的同时,也给企业带来严重的经济损失和社会负面影响。通过这些真实案例的展示,让施工人员深刻认识到安全事故的严重性。
2、相关法规与标准的学习 2 组织施工人员学习国家和地方关于建筑施工安全的法律法规,如《建筑法》、《安全生产法》中涉及到施工安全的条款。明确施工企业和施工人员在安全方面的法律责任。
学习行业标准,如《公路桥涵施工技术规范》(JTG/T 3650 - 2020)、《铁路桥涵工程施工质量验收标准》(TB 10415 - 2003)等相关标准中关于承台、墩身施工安全方面的规定。例如,这些标准对深基坑支护、高空作业防护等都有明确的技术要求,施工人员必须严格遵守。
(二)施工场地安全风险教育
1、场地布局与安全通道
向施工人员详细介绍施工场地的布局规划。包括材料堆放区、机械设备停放区、施工操作区、办公区和生活区的具体位置和划分依据。例如,材料堆放区应设置在便于运输和取用的地方,但又不能影响施工操作和安全通道的畅通。
引桥承台(桩帽)、系梁及墩身施工方案
一、概述
B标引桥起于K9+387.50m,止于K9+990.00m,全长602.50m。引桥基础为桩基础,承台为280×280cm的正方形,厚度为150cm。1~12#桥墩墩身设计为150cm×100cm的矩形断面,13~19#墩墩身为为150cm×120cm的矩形断面,并在承台处将两桩基础用横系梁(950cm×100cm×150cm)联接。

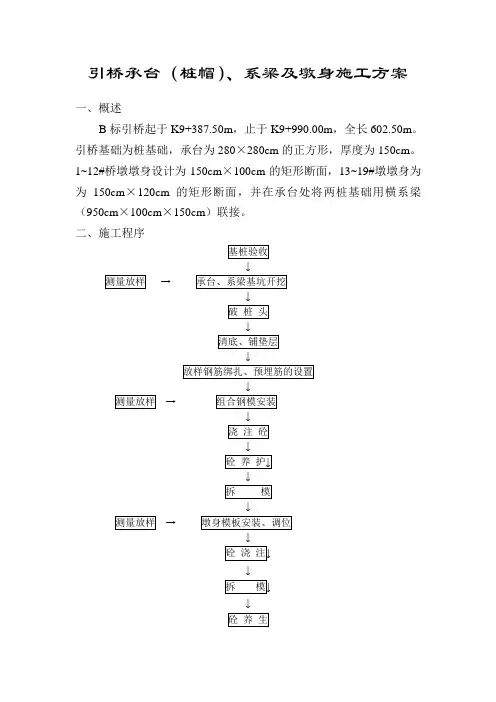

二、施工程序
基桩验收
↓
测量放样 → 承台、系梁基坑开挖
↓
破 桩 头
↓
清底、铺垫层
↓
放样钢筋绑扎、预埋筋的设置
↓
测量放样 → 组合钢模安装
↓
浇 注 砼
↓
砼 养 护↓
↓
拆 模
↓
测量放样 → 墩身模板安装、调位
↓
砼 浇 注↓
↓
拆 模↓
↓
砼 养 生 三、承台(桩帽)施工
1、基桩验收
在基桩施工完成后,浇注的水下砼达到14d强度后,就可进行超声波无损伤检测基桩的成桩质量。成桩检验合格后方可进行后续施工。
2、承台基坑开挖
在基坑开挖前,先在地面上放出墩台中心及其纵横轴线,并在纵横中心线分别钉8个护桩。如下图所示:
桥轴线
基坑开挖放样示意图
根据轴线及基坑的长和宽(340cm)放出基坑开挖的边线。基坑采用人工开挖的方式,开挖断面图如下图所示:
340+1.5h 340+1.5h
h h
340cm 280cm
基坑开挖断面图(1) 基坑开挖断面图(2) 顺桥向护桩
顺桥向护桩 横桥向护桩 如果地下水位在承台底标高以下,则采取第一种断面开挖形式,如果地下水位在承台底标高以上,则采取第二种断面开挖形式。同时还要进行地下水降水处理,以利于施工。
1 承台(系梁)、立柱施工方案
一、工程概况:
本工程有2个承台、4根立柱。承台模板采用定型钢模板,墩身钢筋拟采用承台施工时预埋插筋,之后再进行焊接的施工方法。
二、施工工艺:

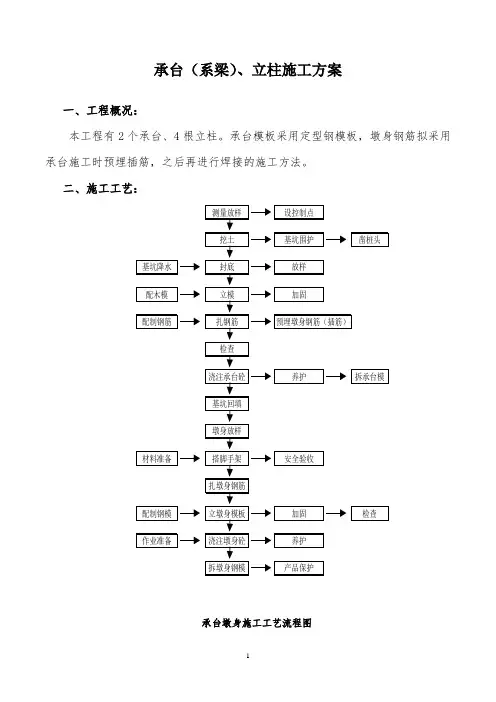

承台墩身施工工艺流程图 测量放样设控制点挖土基坑围护凿桩头基坑降水封底放样配木模立模加固配制钢筋扎钢筋检查浇注承台砼养护拆承台模基坑回填墩身放样材料准备搭脚手架安全验收扎墩身钢筋配制钢模立墩身模板加固检查作业准备浇注墩身砼养护拆墩身钢模产品保护预埋墩身钢筋(插筋) 2
三、承台施工工序:
(一)测量放样:
1. 根据设计图确定的承台位臵放样定位,并在周边作好护桩。
2. 测量放样后由监理测量工程师符合后进行下一道工序。
(二)基坑挖土:
1. 挖土时必须有专人指挥,基坑四周不得堆放大量土方,并须保持现场通道整洁、文明。
2. 根据现场条件以及设计图的开挖深度,拟采用放坡机械大开挖的形式进行。
3. 机械挖土时必须严格控制标高,挖至离基坑底还剩20cm时,采用人工清理基底至标高,并加以修平。
4. 基坑成型后及时设集水井,四周开好排水沟。
(三)基底及桩身处理和桩位复核:
1. 基坑挖至设计标高后,须进行基底标高复测,填写验标,经监理签证。
2. 基底标高抄平后,需加密标高桩。
3. 待基坑挖至标高后,开始用空压机风镐凿除钻孔桩浮桩头,凿除时须严格控制好桩顶标高(确保钻孔桩伸入承台15cm )。浮桩头凿除完后,清理基坑。
4. 联系桩基的超声波检测单位,进行桩基超神波检测,并在得到桩身完好的结果后方可进行下道工序。
5. 为了便于承台的钢筋绑扎和承台立模,基底拟采用部分浮桩头的碎片垫底,之后采用砂浆找平。 3 6. 在基坑砂浆找平层上放出承台中心十字线,复核桩位填写好验标,并请监理验收。
(四)承台立模:
1. 放出墩位中心和承台的四个角,作出标记,用以控制立承台外模。
2. 模板就位后,需用砂浆模嵌模板底角,保持基底清洁。
1 附件2

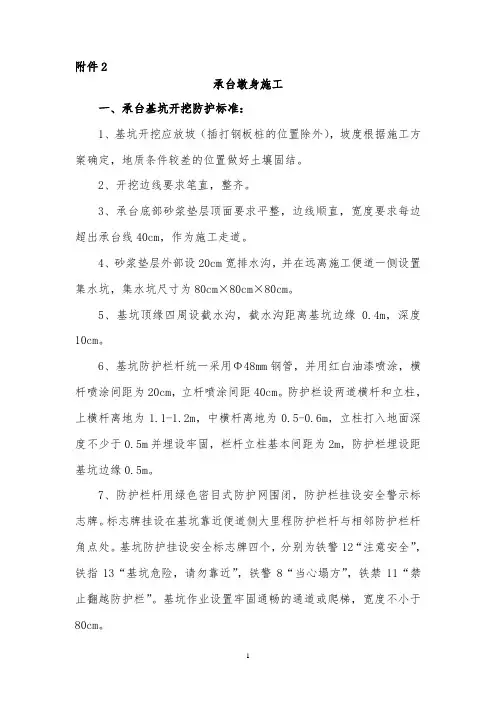

承台墩身施工
一、承台基坑开挖防护标准:
1、基坑开挖应放坡(插打钢板桩的位置除外),坡度根据施工方案确定,地质条件较差的位置做好土壤固结。
2、开挖边线要求笔直,整齐。
3、承台底部砂浆垫层顶面要求平整,边线顺直,宽度要求每边超出承台线40cm,作为施工走道。
4、砂浆垫层外部设20cm宽排水沟,并在远离施工便道一侧设置集水坑,集水坑尺寸为80cm×80cm×80cm。
5、基坑顶缘四周设截水沟,截水沟距离基坑边缘0.4m,深度10cm。
6、基坑防护栏杆统一采用Φ48mm钢管,并用红白油漆喷涂,横杆喷涂间距为20cm,立杆喷涂间距40cm。防护栏设两道横杆和立柱,上横杆离地为1.1-1.2m,中横杆离地为0.5-0.6m,立柱打入地面深度不少于0.5m并埋设牢固,栏杆立柱基本间距为2m,防护栏埋设距基坑边缘0.5m。
7、防护栏杆用绿色密目式防护网围闭,防护栏挂设安全警示标志牌。标志牌挂设在基坑靠近便道侧大里程防护栏杆与相邻防护栏杆角点处。基坑防护挂设安全标志牌四个,分别为铁警12“注意安全”,铁指13“基坑危险,请勿靠近”,铁警8“当心塌方”,铁禁11“禁止翻越防护栏”。基坑作业设置牢固通畅的通道或爬梯,宽度不小于80cm。
墩身混凝土外观质量通病产生的主要原因及防治对策: 2 主要原因:
1、组合模板加工不合格,连接后出现折面、扭面现象。
2、模板竖向高度小,分节过多,接缝明显,形成一道“腰带”,平整度差。
3、墩身模板竖向分节不均匀,未按墩台高度合理配置模板。
4、脚手架搭设不牢且与墩柱模板有接触,作业时致使墩柱模板变形。
5、混凝土品质不良,用料不统一,形成色差;浇筑时分层厚度过大,振捣不够。
6、模板对拉钢筋处理方法不仔细,外观质量差。
防治对策要点:
1、提高墩柱整体钢模加工精度,确保钢模有足够的刚度,平整度,连接处合缝紧密。方墩设置倒角。
2、精确放样,严格复测。除墩位坐标精确外,还要用仪器检查校准高墩模板的偏心,并在浇筑过程中随时观测。
