法福克M900D动臂塔机安装过程简介
- 格式:pdf
- 大小:9.19 MB
- 文档页数:36
正确的塔吊安装步骤塔吊是用于悬挂和运输重物的大型起重设备,它在建筑工地和其他工业领域中起着重要的作用。
为确保塔吊的安全运行,正确的安装步骤是至关重要的。
下面将详细介绍塔吊的正确安装步骤。
第一步:准备工作在开始安装塔吊之前,需要进行一些准备工作。
首先,要查明安装塔吊的地点和环境,确保场地的承载能力和稳定性。
其次,需要获得工程师的相关许可和批准,以确保符合当地的安装要求和标准。
第二步:选择合适的基础塔吊的安装需要一个稳固的基础。
在选择基础时,需要考虑地面的承重能力、稳定度和地下管线的位置。
通常情况下,塔吊的基础可以是混凝土块或钢管桩。
确保基础的尺寸和强度符合塔吊制造商的要求。
第三步:搭建塔体塔吊的塔体由主塔、夹臂和顶部组成。
首先,需要将主塔的底座安装在基础上,然后将主塔段一个接一个地按照顺序加入直至达到所需高度。
每个主塔段之间需要使用螺栓进行连接,并确保连接牢固和稳定。
接下来,将夹臂安装在主塔的顶部,通过螺栓固定。
第四步:安装顶部构件安装塔吊的顶部构件包括回转支架、回转座、电机和行走设备等。
首先,将回转支架安装在主塔的顶部,并通过螺栓牢固固定。
然后,将回转座安装在回转支架上,确保其能够顺畅回转。
接下来,安装电机和行走设备,确保它们能够正常工作。
第五步:安装起重机构塔吊的起重机构包括起重机械臂、起重机械及其驱动装置等。
首先,将起重机械臂安装在夹臂的末端,并通过螺栓固定。
然后,安装起重机械及其驱动装置,确保它们能够顺利工作。
最后,对起重机构进行调试和测试,以确保其性能和安全性。
第六步:连通电源和控制系统安装塔吊需要连通电源和控制系统。
首先,将电缆从塔吊的顶部引入到主塔内部,然后通过电缆槽将其引出。
接下来,连接电缆到电机和控制系统,以便对塔吊进行远程控制和操作。
在进行电气连接时,需要确保正确接地和防止电气失效等问题。
第七步:调试和测试在完成塔吊的安装后,需要对其进行调试和测试。
首先,通过控制系统对塔吊进行各项功能和运行测试,确保各个部件的正常工作和协调配合。

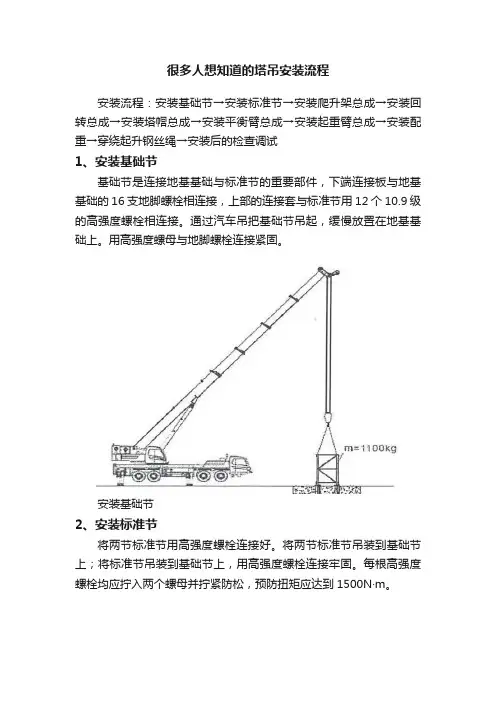

很多人想知道的塔吊安装流程安装流程:安装基础节→安装标准节→安装爬升架总成→安装回转总成→安装塔帽总成→安装平衡臂总成→安装起重臂总成→安装配重→穿绕起升钢丝绳→安装后的检查调试1、安装基础节基础节是连接地基基础与标准节的重要部件,下端连接板与地基基础的 16 支地脚螺栓相连接,上部的连接套与标准节用12 个10.9 级的高强度螺栓相连接。
通过汽车吊把基础节吊起,缓慢放置在地基基础上。
用高强度螺母与地脚螺栓连接紧固。
安装基础节2、安装标准节将两节标准节用高强度螺栓连接好。
将两节标准节吊装到基础节上;将标准节吊装到基础节上,用高强度螺栓连接牢固。
每根高强度螺栓均应拧入两个螺母并拧紧防松,预防扭矩应达到1500N·m。
安装标准节3、安装爬升架总成将爬升架组装完毕后,将吊具挂在爬升架上,用钢丝绳吊起安装顶升油缸的位置必须与塔身踏步同侧。
将爬升架缓慢套装在标准节外侧。
将爬升架上的爬爪放在一标准节的第二节上部(从下往上数)的踏步上,再调整好16个爬升导轮与标准节的间隙(间隙为2~3mm)。
安装好顶升油缸,将液压泵站吊装到平台一角,接好油管,检查液压系统的运转情况。
安装爬升架总成4、安装回转总成将下支座、回转支承、上支座用的高强度螺栓连为一体。
每个螺栓的预紧扭矩应达900N·m,并用双螺母拧紧防松;将司机室安装在上支座上。
将回转总成吊起。
下支座的八个连接套对准标准节四根主弦杆的八个连接套缓慢落下,将回转总成放在塔身顶部,下支座的斜腹杆方向应与标准节装爬梯斜腹杆方向一致。
操作顶升系统,将液压油缸伸长至第二节标准节的下踏步上,将套架顶升至与下支座连接耳板接触,用4件销轴将套架与下支座连接。
缩回液压油缸,用8件10.9级的高强度螺栓将下支座与标准节连接牢固(每个螺栓用双螺母拧紧防松)。
将下支座、回转支承、上支座用的高强度螺栓连为一体。
每个螺栓的预紧扭矩应达900N·m,并用双螺母拧紧防松;将司机室安装在上支座上。
塔吊安装需要走的流程内容你们在城市里或者工地上,是不是经常能看到那种高高的塔吊呀?就像一个大巨人站在那里,能把很重的东西轻松地吊起来。
那你们知道这个塔吊是怎么安装起来的吗?今天呀,我就来给大家讲讲。
塔吊的安装就像是搭一个超级大的积木,不过这个积木可复杂多啦。
最开始呢,得先把塔吊的基础做好。
这就好比我们盖房子要先打好地基一样。
工人们会在地上挖一个大大的坑,然后把钢筋像织网子一样放进去,再倒上好多好多的混凝土。
我给你们讲个例子呀,就像我们在沙堆里搭城堡,得先把下面的沙地弄平、弄结实了,城堡才不会倒,塔吊的基础也是这个道理呢。
基础弄好之后呀,就开始把塔吊的各个部分运到工地上。
这些部分可都是大大的、重重的家伙。
比如说塔吊的塔身,一节一节的,就像长长的大柱子。
接下来就是安装塔身啦。
工人们会用一个大吊车,把一节塔身吊起来,然后稳稳地放在基础上。
就像我们把第一块积木小心翼翼地放在地上一样。
然后呢,再把第二节塔身吊起来,和第一节连接在一起。
这个连接可不容易呢,得把很多螺丝拧得紧紧的,就像我们把玩具的零件紧紧地拼在一起,这样才不会散开。
塔身慢慢变高的时候,就需要安装塔吊的起重臂啦。
起重臂就像一个长长的手臂,可以伸出去好远。
安装起重臂的时候,好多工人叔叔一起合作,他们有的在下面指挥吊车,有的在塔吊上准备接收起重臂。
就像我们在学校里做小组活动一样,大家分工明确,才能把事情做好。
还有呀,塔吊上要有好多的小零件,像滑轮、钢丝绳这些。
滑轮就像一个个小轮子,钢丝绳就绕在这些小轮子上。
它们的作用可大啦,就像我们玩的秋千,绳子能让秋千荡起来,塔吊上的钢丝绳就能让东西被吊起来,稳稳地送到需要的地方。
在整个安装的过程中,安全是最重要的。
工人们都要戴着安全帽,系着安全带。
就像我们骑自行车要戴头盔一样,这是为了保护自己不受伤。
当所有的部分都安装好之后,还要进行仔细的检查呢。
看看螺丝有没有拧紧,各个部件能不能正常工作。
这就像我们做完作业要检查一遍一样,要保证没有错误。

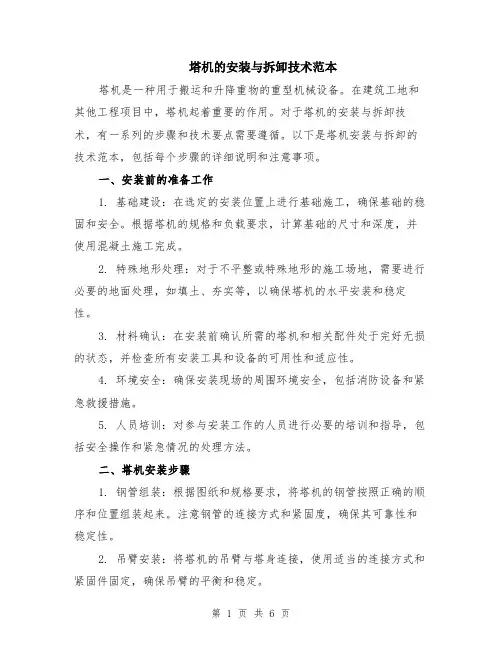

塔机的安装与拆卸技术范本塔机是一种用于搬运和升降重物的重型机械设备。
在建筑工地和其他工程项目中,塔机起着重要的作用。
对于塔机的安装与拆卸技术,有一系列的步骤和技术要点需要遵循。
以下是塔机安装与拆卸的技术范本,包括每个步骤的详细说明和注意事项。
一、安装前的准备工作1. 基础建设:在选定的安装位置上进行基础施工,确保基础的稳固和安全。
根据塔机的规格和负载要求,计算基础的尺寸和深度,并使用混凝土施工完成。
2. 特殊地形处理:对于不平整或特殊地形的施工场地,需要进行必要的地面处理,如填土、夯实等,以确保塔机的水平安装和稳定性。
3. 材料确认:在安装前确认所需的塔机和相关配件处于完好无损的状态,并检查所有安装工具和设备的可用性和适应性。
4. 环境安全:确保安装现场的周围环境安全,包括消防设备和紧急救援措施。
5. 人员培训:对参与安装工作的人员进行必要的培训和指导,包括安全操作和紧急情况的处理方法。
二、塔机安装步骤1. 钢管组装:根据图纸和规格要求,将塔机的钢管按照正确的顺序和位置组装起来。
注意钢管的连接方式和紧固度,确保其可靠性和稳定性。
2. 吊臂安装:将塔机的吊臂与塔身连接,使用适当的连接方式和紧固件固定,确保吊臂的平衡和稳定。
3. 电气系统安装:根据塔机的电气布置图,安装电气系统,包括电缆、开关、按钮和信号灯等。
确保电气系统的正常运行和安全性。
4. 起重系统安装:安装起重系统,包括动臂、主轴、行走机构等。
确保起重系统的可靠性和操作灵活性。
5. 平衡调整:对塔机进行平衡调整,使其在工作状态下稳定平衡,并满足负载要求。
通过移动重物或调整塔身和吊臂的位置来实现平衡。
6. 定位固定:使用适当的固定装置和方法,将塔机与基础牢固地连接起来,确保塔机的稳定性和安全性。
三、塔机拆卸步骤1. 检查准备:在拆卸前,对塔机的各个部件进行检查,确保其完好无损和正常运行。
检查电气系统、起重系统和安全装置等,并记录相关数据和信息。
塔式起重机安装和拆卸操作程序塔式起重机是一种用于在建筑工地上进行物料的起卸和搬运的大型机械设备。
它的结构复杂,操作需要一定的经验和技巧。
下面是塔式起重机的安装和拆卸操作程序的详细介绍。
一、塔式起重机安装操作程序:1. 施工前准备:a. 确定施工现场的地基情况和起重机的工作范围。
b. 根据设计要求和现场实际情况选择合适的起重机型号。
c. 准备好起重机的各种配件和附件。
d. 安排好施工人员和机械设备。
2. 安装现场布置:a. 清理施工现场,确保周围环境整洁,安全。
b. 根据设计要求和工作范围,在地基上进行标线和测量,确定起重机的安装位置。
c. 将起重机的各个组件和配件运送到安装位置,进行组装和调试。
3. 主梁安装:a. 将塔式起重机的主梁和立柱等组件运送到安装位置。
b. 使用吊车等机械设备将主梁吊装到安装位置,并与地基进行牢固连接。
c. 调整主梁的水平度和垂直度,确保其与地面的垂直交角符合要求。
a. 按照设计要求,安装起重机的风速仪、限位器、安全装置等配件和附件。
b. 调试配件和附件,确保其正常工作。
5. 安装电气系统和控制系统:a. 安装起重机的电缆和电气设备。
b. 连接电缆和电气设备,进行绝缘测试和接地测试。
c. 安装起重机的操纵台和控制器,进行电气系统的调试和功能测试。
6. 吊装起重机的动作测试:a. 使用测试载荷进行起重机的动作测试,包括上升、下降、左右移动等。
b. 根据测试结果,进行必要的调整和改进。
7. 竣工验收:a. 对安装的起重机进行全面检查和测试,确保其符合设计要求和安全标准。
b. 编制起重机的验收报告,记录相关数据和问题。
二、塔式起重机拆卸操作程序:1. 施工前准备:a. 确定拆卸起重机的时间和施工范围。
b. 准备好拆卸起重机所需的工具和设备。
c. 安排好拆卸操作的人员和交通管制等措施。
a. 拆卸起重机的风速仪、限位器、安全装置等配件和附件。
b. 进行配件和附件的清洗和维护,确保其完好。
塔吊安装施工方法塔吊安装施工是在工程施工中常见的操作,它承担着提升和搬运重物的重要任务。
为了保证施工过程的安全和高效进行,正确的塔吊安装施工方法显得尤为重要。
本文将详细介绍塔吊安装施工的步骤和注意事项。
一、基础准备在进行塔吊安装施工前,需要对施工现场进行必要的准备工作。
首先,要对塔吊的安装位置进行测量和标定,确保安装的准确性。
其次,要对施工现场地基进行勘测,了解地质情况和承载能力,以确保塔吊的稳定性。
最后,确保施工现场的周围无高压电线、高大建筑物或其他障碍物,保证塔吊操作的顺畅和安全。
二、塔吊组装1. 塔身组装:将塔身分段组装,先组装底座,然后逐层向上组装,直至达到所需高度。
在组装过程中,应确保每个连接点的紧固度,以及塔身整体的平衡性。
2. 井架安装:将井架组装起来,固定在塔身上部,确保井架和塔身之间的连接紧密可靠。
三、电气系统安装1. 电缆敷设:将塔吊的电缆安装到固定位置,同时要确保电缆的保护性能,以免受到外界因素的损坏。
2. 控制柜安装:将塔吊的控制柜安装到操作台上,确保控制柜的牢固性和易操作性。
3. 电源接入:将外部电源与塔吊的电气系统进行连接,确保电源的供电稳定和安全可靠。
四、安全系统设置1. 载重限制器安装:根据塔吊的载重能力和需求,安装合适的载重限制器,用于监测和控制塔吊的载荷,有效避免超载情况的发生。
2. 高度限制器安装:根据施工现场的实际情况,安装合适的高度限制器,用于控制塔吊的最大升高高度,防止超过安全范围造成意外。
五、试运行和调试在进行正式的施工作业前,必须对塔吊进行试运行和调试,以确保其工作状态正常。
在试运行中,需要对塔吊的启动、停止、转向、升降等功能进行测试,同时确保安全系统的运行正常。
六、安全注意事项1. 操作人员要经过专业培训,具备操作技能和安全意识,严禁未经培训人员擅自操作塔吊。
2. 在施工现场,要设置警示标志和隔离带,确保周围人员和设备的安全。
3. 定期对塔吊进行检查和维护,包括润滑、紧固、电气系统等方面的检查,确保其正常工作。
塔吊的安装方法及其步骤在建筑工地上,塔吊的出现可以说是不可或缺的。
它不仅可以为施工提供高效的物流运输和重量吊装服务,而且实现了大批量、高强度、大高度工程的无缝连接,为建筑施工助力。
但是,塔吊的安装也是决定塔吊质量和工作效率的重要环节,安装不当容易导致意外发生。
下面将详细介绍塔吊安装的步骤和注意事项。
一、基础施工在施工前,首先需要在工地上进行基础施工,即为塔吊确定基础和钢架,在基础内混合水泥、沙子和碎石,然后浇灌成型,使其密实坚固,一般钢筋的直径和数量根据吊装时塔吊的规模和高度(如3000mm×3000mm×2500mm)来决定。
二、安装塔吊预制部件在确定基础基础牢固后,接下来就是开始安装塔吊的预制部件。
预制部件需要按照施工图纸和技术要求进行拼装,包括底座和立柱的安装,并进行紧固处理,保证各个预制部件连接牢固、稳定。
三、塔身的搭建安装预制部件之后,就需要对塔身进行搭建。
首先是需要搭建分立柱的塔身,将分立柱与底座和立柱连接在一起,形成一个稳固的结构。
四、起重臂的拆装与安装完成塔身的搭建后,即可进行起重臂的拆装与安装。
起重臂为塔吊的重要部分,应该注意到它的悬挂长度,一般悬挂长度越长,需要固定的地部前镇就要越多,这样才能保证其牢固稳定。
五、电气设备的安装电气设备的安装是塔吊安装的最后一个部分。
需要配置电缆、开关、控制器和传感器等电器设备,确保塔吊整体运行良好,并有足够的安全保障。
在塔吊安装过程中,还有一些需要注意的事项:1. 安装前必须认真查看施工图,具体应安排的预制部件、钢筋直径和数量,以及吊装的方式。
2. 在吊装前应进行检查设备,确保吊装机械和安全保障系统的可靠性;应检查预制部件,尤其是立柱、底座连接部件的质量,确保各部件连接处密实坚固。
3. 在吊装过程中,要遵循安全操作规范,保证操作人员的安全,并预先制定应急预案。
4. 在吊装后,一定要进行测试,查看各个部件的连接是否稳定、可靠,在进行使用前必须进行多次试跑检测,确保设备的完好和使用的积极性,尤其是电气控制系统的正常运行。
塔吊安装方法一、塔机安装方法1、固定式无压重工作时,塔机自下而上的组成为:底架1节标准节IV,5节标准节I,约26节标准节II。
将第一节基础节IV安装在基础上,穿上地脚螺栓,调正垂直度,拧紧地脚螺母,拧紧力矩为600Nm。
2、先将两节标准节I在下面用4个M42高强度螺栓联接为一体(螺栓的预紧力矩为5.82kNm),然后吊装在基础节上面,并紧固好,安装时注意有踏步的两根主弦杆组成的平面要垂直于建筑物长度方向,上面的爬梯基础节上的对准。
3、在地面上将爬升架拼装成整体,并装好液压系统,然后将爬升架吊起,套在标准节外面并使套架上的爬爪搁在标准节的最下一个踏步上套架上有油缸的一面对准塔身上有踏步的一面套入。
4、在地面上先将下支座、回转机构、回转支承、上支座、平台等装为一体,然后将这一套部件吊起安装在塔身标准节上,用4个Φ30的销轴和4个M42的高强度螺栓将下支座分别与爬升架和标准节相连。
5、在地面上将塔帽和回转塔身装好,并将平衡臂拉杆的第一节与塔顶用销轴连好,然后吊起,用4个M42的高强度螺栓将回转塔身和上支座联接,要注意区分回转塔身的上部耳板哪边是与平衡臂相连,此边安装时应与上支座上的回转限位器处在一侧。
6、在地面上拼装好平衡臂,并将卷扬机构、配电箱、电阻箱等装在平衡臂上,接好各部分所需电线,然后将平衡臂吊起来与回转塔身用销轴固接完毕后,再抬起平衡臂成一角度至平衡臂拉杆位置,安装好平衡臂拉杆后,再将吊车卸载。
7、吊起重2吨的平衡重一块,放在平衡臂的最后第二块处。
8、在地面上,先将司机室的各电气设备检查好后,将司机室吊起至上支座的上面,然后用销轴将司机室与上支座连接好。
9、起重臂和起重臂拉杆的安装:按照《塔式起重机使用说明书》配置起重臂节和拉杆节,次序不能混乱,用相应销轴把它们装配在一起,把第1节和第2节臂连接后,安上小车,并把小车固定在吊臂根部,把吊臂搁置在1米左右的支架上,使小车离开地面,装上小车牵引机构。
塔式起重机安装拆卸过程记录塔式起重机是一种重型机械设备,用于在建筑工地、码头等场所进行货物或建筑材料的运输和吊装。
在现代化建设中,塔式起重机已成为建筑工地上必不可少的重要设备之一。
但塔式起重机就如同一名硬汉,工作强度大,使用年限长,需经常保养和检修,更需要经常安装和拆卸。
塔式起重机的安装和拆卸过程需要遵循一定的安全操作规程,以降低安装或拆卸过程中的安全隐患,并确保塔式起重机的稳定和使用性能。
以下是一次塔式起重机的安装和拆卸过程记录:第一阶段:塔式起重机的准备工作1.确定塔式起重机的安装位置,并检查安装位置的地基是否够硬、够稳定;2.装配好塔式起重机的架体和配重块,防止塔式起重机倒塌;3.安装塔式起重机的操作平台和安全设施,确保工人在操作平台上能够稳定和安全地工作。
第二阶段:塔式起重机的组装安装1.将塔身组装到塔座上,并在塔身上安装横梁;2.将配重块一个个相继安装到塔身上,根据起重机的吨位和高度而升高或降低;3.安装塔臂和钢丝绳,根据起重机的使用条件和吨位进行调整。
第三阶段:起重机电器、传动和制动系统的安装1.在起重机主体上安装电器系统,钢丝绳的传动系统以及塔臂的制动系统;2.检查安装是否完整,引线是否正确,电器设备是否能够正常工作。
第四阶段:起重机的调试和试运行1.完成起重机的安装后,进行起重机的调试和试运行,并对起重机各个部分进行细致的检查和调整;2.针对调试中发现的问题,进行处理并保证起重机能够正常工作。
第五阶段:塔式起重机的拆卸过程1.在拆卸前先进行各个系统的停止操作,先将塔臂和钢丝绳等组件一一拆卸;2.将起重机的配重块逐个拆卸,然后依照安装顺序一个个将塔身上的零部件拆卸下来;3.检查拆卸下来的部件,清洗并做好防腐处理;4.将拆卸下来的塔式起重机组件进行分类,进行整理和存储。
以上就是一次塔式起重机的安装和拆卸过程记录。
在每次的安装和拆卸过程中,都需要严格按照相关操作规程进行操作,确保操作过程的人身安全和塔式起重机的安全使用。
塔吊安装流程塔吊是一种常见的施工机械设备,它在建筑施工中起着非常重要的作用。
正确的安装是保证塔吊正常运行和施工安全的前提条件。
下面将介绍塔吊的安装流程。
首先,进行施工前的准备工作。
在安装塔吊之前,需要对施工现场进行认真的规划和准备。
首先要确定塔吊的安装位置,确保安装位置平整、承重能力强。
同时,还需要做好相关的安全防护措施,确保安装过程中的安全。
第二步,进行塔吊的基础安装。
塔吊的基础是塔吊安装的关键,它直接影响着塔吊的稳定性和安全性。
在进行基础安装时,需要按照设计要求进行挖土、浇筑混凝土等工作,确保基础牢固、稳定。
第三步,进行塔身的安装。
塔身是塔吊的主体部分,安装塔身需要使用起重机或吊车等设备,将塔身吊装到预先安装好的基础上,并进行固定和连接。
在安装过程中,需要严格按照操作规程进行,确保安全。
第四步,进行起重臂的安装。
起重臂是塔吊的重要组成部分,安装起重臂需要使用专业的设备和工具,确保安装过程中的安全和稳定。
在安装完成后,还需要对起重臂进行调试和检查,确保其正常运行。
第五步,进行电气系统的安装。
塔吊的电气系统包括电机、控制柜等部分,安装电气系统需要严格按照电气图纸进行,确保接线正确、绝缘良好。
在安装完成后,还需要进行电气系统的调试和检查,确保其正常运行。
最后,进行整机的调试和检查。
在塔吊安装完成后,需要对整机进行全面的调试和检查,包括机械部分和电气部分。
通过调试和检查,确保塔吊的各项功能正常,安全可靠。
总之,塔吊的安装流程需要严格按照规程进行,确保安全和稳定。
只有在安装过程中严格按照要求进行,才能保证塔吊的正常运行和施工安全。
希望本文对塔吊安装流程有所帮助。
塔吊安装工程施工顺序一、准备工作在进行塔吊安装工程之前,首先需要进行准备工作。
包括确定施工现场的位置、搭建施工场地、准备必要的施工设备和工具等。
施工现场的位置应选择平整、坚实、无障碍物的区域,以确保塔吊的安全稳定安装。
搭建施工场地时,需要按照设计图纸的要求布置场地,确保各项工作可以顺利进行。
同时,需要准备好塔吊安装所需的各种设备和工具,如起重机、吊装索具、扳手、电缆等。
二、安装基础安装塔吊的第一步是安装基础。
首先需要根据设计图纸确定塔吊的基础形式,然后进行基础的测量和布置。
基础的测量应精准准确,以确保塔吊的稳定性和安全性。
接着进行地基开挖、基础模板制作和混凝土浇筑等工作。
在浇筑混凝土时,需要注意混凝土的质量和强度,确保基础的牢固和稳定。
三、安装塔身安装基础完成后,接着进行安装塔身的工作。
首先需要将塔身各个部分运至施工现场,并进行检查确认。
然后按照设计图纸的要求,将各个部分依次安装起来。
在安装过程中,需要注意塔身的垂直度和水平度,确保塔身可以稳固地立在基础上。
安装塔身时,需要使用起重机进行吊装,同时需要注意安全,避免发生意外事故。
四、安装动臂安装塔身完成后,接着进行安装动臂的工作。
动臂是塔吊的主要起重部件,安装时需要格外小心谨慎。
首先要将动臂各个部分运至施工现场,并进行检查确认。
然后按照设计图纸的要求,将各个部分依次安装起来。
在安装动臂时,需要注意动臂的水平度和垂直度,确保其可以正常运转和起重。
安装动臂时,同样需要使用起重机进行吊装,并确保安全。
五、安装配重安装动臂完成后,接着进行安装配重的工作。
配重是塔吊的重要部件,用于平衡塔吊的倾斜状况,确保其稳定性。
安装配重时,首先要将配重件运至施工现场,并进行检查确认。
然后将配重件依次安装在塔吊的相应位置,以确保其平衡和稳定。
在安装配重时,需要注意配重的数量和位置,确保其能够有效地平衡塔吊的倾斜状况。
六、调试测试安装工程完成后,需要进行调试测试,以确保塔吊的正常运转和安全使用。
塔机安装施工工艺1.1.1 安装作业工艺流程1.1.2 检查基础检查施工单位塔机基础强度检测报告应>90%,支设水平仪观测预埋节四个角点水平<1‰。
确认上述数据符合要求后方可进行安装作业。
注意:①塔身内的爬梯上、下对正。
1.1.3 塔机安装工艺(1)安装爬升架:先装好双平台、拦杆、泵站,油缸在有爬爪一侧,将爬升架上的爬爪放在基础节上部的踏步上,再调整好爬升导轮与标准节的间隙(间隙最好为2~3mm),总重约5.4吨需要起升高度约20米(就位高度11米)。
(2)安装回转总成、塔头、司机室:先在地面组装安装回转总成(包括下支座、回转支承、上支座及平台、回转机构等部件),回转总成6.86吨高度约2.6米,将引进装置中的一根引进梁用人力抬入下支座下面,并将引进梁前端抬起用销轴和开口销固定,向下压下引进梁前端使引进梁后端抬起就位后,用销轴和开口销将引进梁后端固定,用同样方法安装另一引进梁,然后引进装置安好后,再将这一套部件(吊具挂在上支座的四个支柱耳套下)吊起至已安装好的过渡节上方,使引进梁处于顶升套架开口方向,下降整套部件使回转下支座四条支脚插入过渡节鱼尾板内,打入八根φ65带肩锥头销轴和4根φ20锁销,装上5×36开口销,并将开口销充分打开,吊点高度约14米(就位高度13米)。
塔头总成重约3.96吨高度5.3米,吊起塔头(重1.8吨吊点高度约17米)与上支座销轴连接(φ65/φ18/φ,司机室吊装在塔头侧平台上。
(3)安装平衡臂(加A型配重一块):平衡臂分根节(6.5米重2.7吨)、二节(4.3米1.48吨)和端节(10米重5.3吨),75-55米臂用总长21.24米,:50-40米臂用总长17.24米在地面上组装好平衡臂,可以整体吊装也可分段吊装,起吊高度约19米,与塔头销轴连接(φ70/φ18/φ5)。
起重臂长40-55米用短平衡臂,长度11.92米配4775拉杆在后吊点,吊重7.24吨吊点高度约27米。
目录1、工程概况、塔机说明及编制依据 (2)2、工程管理目标 (2)3、施工项目组织机构及职责 (3)4、安装前的准备工作 (4)5、塔机基础的制作 (5)6、塔机的安装工艺流程 (6)8、安全措施及注意事项 (23)9、塔吊安装的施工安全措施 (23)10、多塔作业的防范措施 (24)11、STL720拆除的总体思路 (24)12、STL720塔吊拆除前的准备工作 (24)13、塔吊应急预案 (24)1、工程概况、塔机说明及编制依据1.1、工程概况1.1.1、本工程位于大连市***路、**街和**街交汇处的大连***中心。
安装的塔机型号为STL720型动臂塔吊两台(252m/台),采用现场一台D800-42型(最大起重量42T)塔吊作为安装吊车。
为了区分现场塔机将靠近**街的D800-42塔机定位1#,靠近**路方向的STL720动臂吊为2#,靠近**街方向的STL720塔吊为3#。
1.1.2、STL720安装时间1.1.2.1、2#塔机定于2010年5月19日安装。
1.1.2.2、3#塔机定于2010年6月28日安装。
1.2、STL720型塔机性能本塔机为抚顺永茂建筑机械有限公司生产的STL720型支腿固定独立式动臂塔吊:最大工作幅度60m,独立高度42.4m,最大起重量32T。
1.3、编制依据1.3.1、现场施工平面布置图和施工组织设计1.3.2、《STL720塔式起重机使用说明书》1.3.3、《特种设备安全监察条例》1.3.4、《塔式起重机安全规程》1.3.5、《建筑施工高处作业安全技术规范》1.3.6、《建筑施工用电安全技术规范》1.3.7、《建筑工程安全生产条例》1.3.8、《起重机用钢丝绳检验和报废实用规范》1.3.9、《建筑机械实用安全技术规程》1.3.10、《建筑起重机械安全监督管理规定》1.3.11、《生产安全事故报告和调查处理条例》1.3.12、大连**建筑设备租赁有限公司《塔式起重机安全操作规程》以及相关规定。
塔吊安装到使用的流程
1. 塔吊安装的准备工作
• 验收场地
• 搭建施工场地围墙
• 做好土方开挖与回填工作
2. 塔吊的基础施工
• 安排施工队进行基础施工
• 选址确定基础位置
• 进行地基基础检测
• 挖掘基坑
3. 塔吊基础的混凝土浇筑
• 准备混凝土原材料
• 搅拌混凝土
• 运输混凝土到基坑
• 浇筑混凝土
• 振捣混凝土
• 表面处理
4. 塔吊的组装
• 运输和卸货
• 将各部分组件整齐堆放
• 根据说明书和图纸开始组装
• 配置塔吊的控制系统
5. 塔吊的调试与试运行
• 安装电源和控制系统
• 连接传感器和监控设备
• 连接遥控系统和限位器
• 检查所有电气设备的正常工作
6. 塔吊的使用方法
• 了解塔吊的主要结构和部件
• 学习和掌握塔吊的操作方法
• 掌握塔吊的安全使用规范
• 注意塔吊的日常维护和保养
• 学习如何进行紧急故障处置
7. 塔吊的拆除工作
• 塔吊拆除前的准备工作
• 塔吊的主要拆除步骤
• 安全使用专用设备拆除吊臂和塔身
• 逐步拆除其他部分
• 清理拆除现场
• 进行完工验收和交接
以上是塔吊安装到使用的流程,通过以上七个步骤,能够很好的完成塔吊的安
装和使用。在整个过程中,安全是最重要的,操作人员应具备相关资质和经验,同
时按照相关规定进行操作,以确保施工的顺利进行。
塔吊安装与拆卸的步骤与注意事项一、引言塔吊作为建筑工地常见的设备之一,其安装与拆卸是施工过程中重要的环节。
本文将从步骤与注意事项两个方面,探讨塔吊安装与拆卸的关键要点。
二、安装步骤1. 准备工作在进行塔吊安装前,首先需要明确工地布置方案。
工地布置方案应充分考虑周围环境、土壤承载能力、设备运输路径等因素。
同时,还需要准备好安装所需的工具和材料,保证安全顺利进行。
2. 基础施工塔吊的基础施工至关重要。
首先需要进行地基开挖并清理,将根据工程要求浇筑混凝土基础。
在浇筑过程中,应注意控制浇筑高度、保证混凝土质量,并在混凝土初凝后浇水养护,以确保基础的稳固和耐久性。
3. 安装起重臂安装起重臂是塔吊安装的重要步骤之一。
首先,需要将起重臂制动臂与平衡臂连接好,然后使用专业设备将其吊装到预先安装好的塔身上,并确保起重臂的水平度和垂直度,以保证吊装的安全性和稳定性。
4. 安装塔身和旋臂安装起重臂后,接下来是安装塔身和旋臂。
将预先制备好的塔身分段吊装到起重臂上,并将各部分进行连接。
安装好塔身后,再将旋臂安装在塔身上,并进行调整和校正,以确保塔吊的整体平衡和稳定。
5. 安装电气控制系统安装完塔身和旋臂后,还需要进行电气控制系统的安装。
该系统包括电机、控制器和传感器等组成部分。
在安装时,应仔细连接电气线路,并进行电气测试和调试,确保系统能够正常运行和操作。
三、拆卸步骤1. 安全检查在进行塔吊拆卸前,首先需要进行全面的安全检查。
包括检查各部分连接是否牢固、各项工作有无异常、设备操作是否正常等。
只有确保安全无风险后,才能进行后续的拆卸工作。
2. 拆除电气控制系统拆卸的第一步是拆除电气控制系统,包括断开电源、拆下电机等。
在拆除过程中,要注意避免触碰高压电源,防止安全事故的发生。
3. 拆除塔身和旋臂在拆除塔身和旋臂之前,需要先将塔吊卸载到安全地点,并进行稳固支撑。
然后逐段解除固定螺栓,进行组件分离。
在拆除过程中,需注意吊装索具的使用和操作,确保拆卸过程的顺利进行。
塔式起重机安装拆卸过程记录一.安装过程1.准备工作在开始安装之前,需要进行一些准备工作。
首先,要确定塔式起重机的安装位置,并进行现场勘察。
然后,要确保安装位置的荷载能够满足塔式起重机的要求。
还需要准备好所需的各种工具和设备,以及所需的工作人员。
2.基础安装基础是塔式起重机的支撑和稳定的关键,因此基础的安装非常重要。
首先,需要进行地基开挖工作。
然后,需要进行钢筋和模板的安装。
接下来,需要进行混凝土的浇筑和固化。
最后,还需要进行基础的检查和验收,确保基础的质量和稳定性。
3.支腿和立柱的安装支腿是塔式起重机的主要支撑结构,立柱是起重机的主要承载结构。
首先,需要进行支腿的组装和调整,确保支腿的水平度和垂直度。
然后,需要进行立柱的安装,包括立柱的升起和水平调整。
最后,还需要对支腿和立柱进行检查和验收,确保其稳定性和可靠性。
4.臂架和转臂的安装臂架是塔式起重机的工作部分,转臂是臂架的主要支撑结构。
首先,需要进行臂架的组装和调整,确保臂架的水平度和垂直度。
然后,需要进行转臂的安装,包括转臂的升起和水平调整。
最后,还需要对臂架和转臂进行检查和验收,确保其运转的平稳和可靠。
5.顶部结构和操作室的安装顶部结构是塔式起重机的控制和操作部分,操作室是施工人员的工作区域。
首先,需要进行顶部结构的安装和调整,确保其稳定性和可靠性。
然后,需要进行操作室的安装和调整,包括操作室的接线和调试。
最后,还需要对顶部结构和操作室进行检查和验收,确保其安全和可用。
6.系统调试和试运行在安装完成后,还需要进行系统的调试和试运行,以确保塔式起重机的各项功能正常。
在调试过程中,需要进行各项设备和系统的检验和调整,包括电气系统、液压系统和机械系统等。
在试运行过程中,需要进行各项操作和维护工作的演练,以确保施工人员对起重机的操作和维护具备足够的技能和经验。
二.拆卸过程1.准备工作在开始拆卸之前,需要进行一些准备工作。
首先,要制定拆卸计划,并组织相应的工作人员。
小塔机吊臂安装方法引言小型塔式起重机(简称“小塔机”)是一种常用于建筑工地的起重设备。
它具有结构简单、移动方便、起重能力强等特点,因此得到了广泛应用。
在小塔机的安装过程中,吊臂的安装是一个重要步骤。
本文将详细介绍小塔机吊臂的安装方法。
准备工作在进行小塔机吊臂的安装之前,需要完成以下准备工作:1. 确定安装位置:根据工地的实际情况和施工要求,确定小塔机吊臂的安装位置。
2. 确认施工条件:施工前需要检查施工条件,包括地基承载能力、周围环境等,确保施工安全。
3. 准备吊装设备:准备好起重机械和吊具等相关设备。
吊臂的组装完成准备工作之后,开始进行小塔机吊臂的组装:1. 搭建塔身:首先,依照小塔机的使用说明书,搭建塔身结构,确保各个部分的连接牢固。
需要注意的是,在搭建过程中要遵守操作规程,确保施工人员安全。
2. 安装基座:将小塔机的基座按照施工要求进行安装,确保基座的稳固和坚固。
3. 装配吊臂:将吊臂的各个组成部分进行装配,包括主臂、副臂等。
在装配过程中,需要注意吊臂各部分的安装顺序和位置,确保吊臂的装配正确。
4. 连接液压系统:将吊臂与液压系统进行连接,确保液压系统能够正常工作。
在连接过程中,需要注意密封和连接处的紧固,确保液压系统的稳定性和安全性。
吊臂的安装完成吊臂的组装之后,开始进行小塔机吊臂的安装:1. 依靠起重机械:使用起重机械,将吊臂吊装到塔身上。
在吊装过程中,需要注意吊装速度和力度的控制,确保吊臂的安全到位。
2. 确保连接稳固:吊装到位后,使用螺栓将吊臂与塔身进行连接,确保连接稳固可靠。
在连接过程中,需要注意螺栓的紧固程度,以及连接处的润滑和防锈等措施。
3. 完善液压系统:连接好吊臂后,需要进行液压系统的调试和测试,确保吊臂能够正常工作。
在调试过程中,需要注意液压系统的压力和流量等参数的调整,确保吊臂的操作灵活和平稳。
安装调试完成吊臂的安装之后,还需要进行安装调试工作:1. 调试电气系统:连接好电气部件后,进行电气系统的调试。
