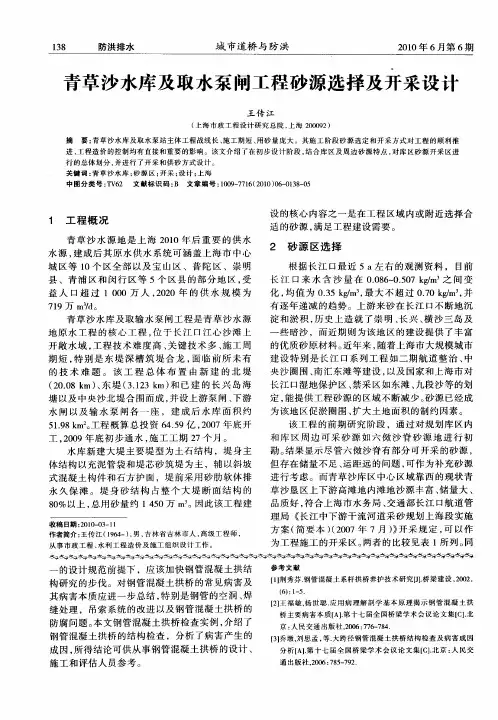

充泥管袋在上海青草沙水库工程中的应用
- 格式:doc
- 大小:62.00 KB
- 文档页数:5

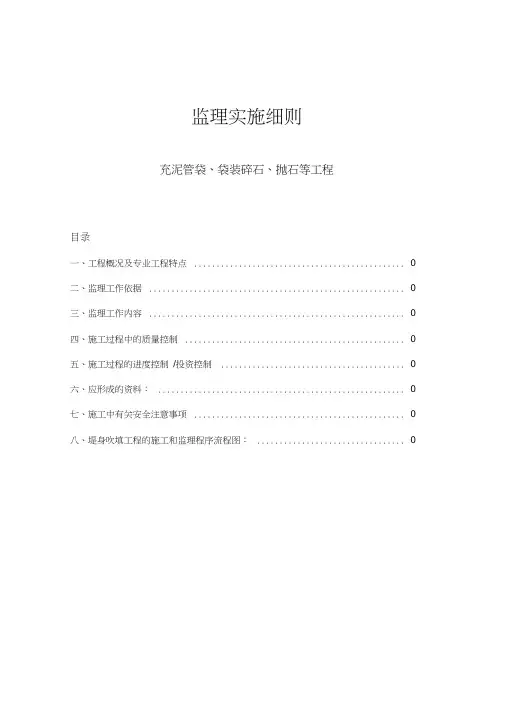

监理实施细则充泥管袋、袋装碎石、抛石等工程目录一、工程概况及专业工程特点 0二、监理工作依据 0三、监理工作内容 0四、施工过程中的质量控制 0五、施工过程的进度控制/投资控制 0六、应形成的资料: 0七、施工中有关安全注意事项 0八、堤身吹填工程的施工和监理程序流程图: 0、工程概况及专业工程特点1、工程概况:青草沙水库及取输水泵闸工程QSK-C1标(北堤、东堤、下游水闸)位于长江口长兴岛西北侧水域。
南侧水域则为长江口南支南港河段,北侧水域为长江口南支北港河段。
青草沙水库为蓄淡避咸水库,水库设计总库容5.27亿m3,为大(I)型水库,是上海市“特别重要”供水水源工程,工程等别为I等。
水库工程的环库大堤、水闸等主要建筑物级别按1 级建筑物设计,与大堤分离的保滩防冲护底等次要建筑物为2 级,围堰等临时建筑物为4 级。
本工程永久水工建筑物设计使用年限为50 年,设计防洪(潮)标准采用100 年一遇高潮位加同频率风浪,校核防潮标准采用300 年一遇高潮位加同频率风浪。
本工程场地区设计地震分为一组,抗震设防烈度为7度,设计基本地震加速度0.10g,设计特征周期0.9s。
2、工程规模本工程总长19890m,工程起点紧挨上游取水泵闸下游(桩号12+564)至终点S(桩号32+454),桩号:北堤(12+564〜29+424),东堤(29+424〜32+454),下游水闸(27+231)总净宽20m,。
3、结构形式北堤长为16860m桩号(12+564〜29+424),堤顶路面高程为7.85m,断面形式:高滩部分为内外棱体加填芯土。
基础为砂肋软体排或砼铰链排处理;长江侧护底采用宽度20m以上的抛石护底和抛石棱体护脚,库区侧采用理砌护面及抛石棱体护脚加理砌块石;堤身长江侧采用混凝土栅栏板护坡,平台处为灌砌块石护砌,库区侧为灌砌块石护坡,坡脚为干砌块石护面;堤身防渗形式为三轴搅拌桩防渗墙;堤顶为沥青混凝土路面和钢筋混凝土防浪墙。

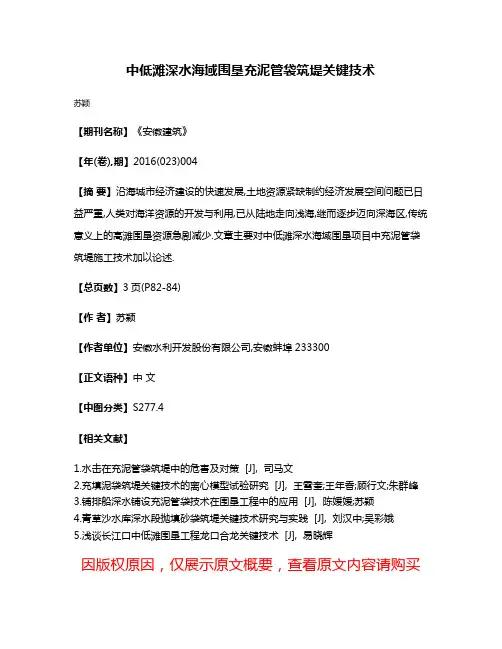

青草沙水库建设中的技术难题研究卢永金;顾金山;顾玉亮;刘新成;李锐【摘要】青草沙水库是建设在潮汐河口江心的大型蓄淡避咸水库,以水力充填法构筑堤坝,具有地形冲淤多变、缺少石料和水上施工等特点.运用数值模拟、物理模型试验和现场试验等手段,提出多因素、多尺度、多层次的系统综合技术路线,研究了青草沙水库的河势滩势变化、成潮入侵规律、水力充填深水堤坝的结构及渗流特性、特大龙口布置与截流工艺等关键技术难题,有关解决方案在水库建设与安全运行管理中得到应用.%Qingeaosha reservoir,located in the middle of tidal estuary,is a large reservoir for storing fresh water and holding back saltwater.It has hydraulic fill dams,and is characterized by the changeable tidal flat,lack of building stones,and over-water construction.Based on the numerical simulations,physical models,and field tests,a multi-factor,multiscale,and multi-level comprehensive technological route was proposed to study the variation of river regime,saltwater intrusionlaws,structures and seepage characteristics of the hydraulic fill deep water dam,and the layout and closure of the oversize closure gap.The results of this study were used successfully to guide the construction and safe operations of reservoirs.【期刊名称】《水利水电科技进展》【年(卷),期】2013(033)003【总页数】5页(P45-49)【关键词】水力充填堤坝;龙口;堤坝防渗;防冲保滩;长江口;蓄淡避咸水库;青草沙水库【作者】卢永金;顾金山;顾玉亮;刘新成;李锐【作者单位】上海市水利工程设计研究院,上海200061;上海青草沙投资建设发展有限公司,上海201206;上海青草沙投资建设发展有限公司,上海201206;上海市水利工程设计研究院,上海200061;上海市水利工程设计研究院,上海200061【正文语种】中文【中图分类】TV62长江口河段长约180km,呈三级分汊、四口入海的扇形分汊河势格局,共有北支、北港、北槽和南槽4个入海通道。
中低滩深水海域围垦充泥管袋筑堤关键技术
苏颖
【期刊名称】《安徽建筑》
【年(卷),期】2016(023)004
【摘要】沿海城市经济建设的快速发展,土地资源紧缺制约经济发展空间问题已日益严重,人类对海洋资源的开发与利用,已从陆地走向浅海,继而逐步迈向深海区,传统意义上的高滩围垦资源急剧减少.文章主要对中低滩深水海域围垦项目中充泥管袋筑堤施工技术加以论述.
【总页数】3页(P82-84)
【作者】苏颖
【作者单位】安徽水利开发股份有限公司,安徽蚌埠233300
【正文语种】中文
【中图分类】S277.4
【相关文献】
1.水击在充泥管袋筑堤中的危害及对策 [J], 司马文
2.充填泥袋筑堤关键技术的离心模型试验研究 [J], 王雪奎;王年香;顾行文;朱群峰
3.铺排船深水铺设充泥管袋技术在围垦工程中的应用 [J], 陈媛媛;苏颖
4.青草沙水库深水段抛填砂袋筑堤关键技术研究与实践 [J], 刘汉中;吴彩娥
5.浅谈长江口中低滩围垦工程龙口合龙关键技术 [J], 易晓辉
因版权原因,仅展示原文概要,查看原文内容请购买。

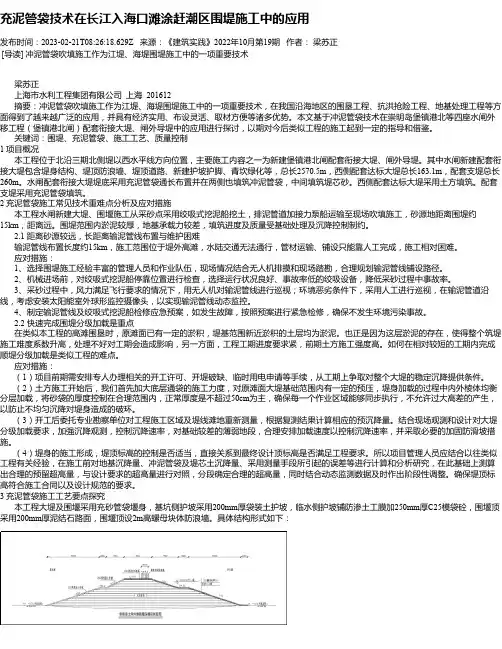

充泥管袋技术在长江入海口滩涂赶潮区围堤施工中的应用发布时间:2023-02-21T08:26:18.629Z 来源:《建筑实践》2022年10月第19期作者:梁苏正[导读] 冲泥管袋吹填施工作为江堤、海堤围堤施工中的一项重要技术梁苏正上海市水利工程集团有限公司上海 201612摘要:冲泥管袋吹填施工作为江堤、海堤围堤施工中的一项重要技术,在我国沿海地区的围垦工程、抗洪抢险工程、地基处理工程等方面得到了越来越广泛的应用,并具有经济实用、布设灵活、取材方便等诸多优势。
本文基于冲泥管袋技术在崇明岛堡镇港北等四座水闸外移工程(堡镇港北闸)配套衔接大堤、闸外导堤中的应用进行探讨,以期对今后类似工程的施工起到一定的指导和借鉴。
关键词:围堤、充泥管袋、施工工艺、质量控制1 项目概况本工程位于北沿三期北侧堤以西水平线方向位置,主要施工内容之一为新建堡镇港北闸配套衔接大堤、闸外导堤。
其中水闸新建配套衔接大堤包含堤身结构、堤顶防浪墙、堤顶道路、新建护坡护脚、青坎绿化等,总长2570.5m,西侧配套达标大堤总长163.1m,配套支堤总长260m。
水闸配套衔接大堤堤底采用充泥管袋通长布置并在两侧也填筑冲泥管袋,中间填筑堤芯砂。
西侧配套达标大堤采用土方填筑。
配套支堤采用充泥管袋填筑。
2 充泥管袋施工常见技术重难点分析及应对措施本工程水闸新建大堤、围堰施工从采砂点采用绞吸式挖泥船挖土,排泥管道加接力泵船运输至现场吹填施工,砂源地距离围堤约15km,距离远。
围堤范围内淤泥较厚,地基承载力较差,填筑进度及质量受基础处理及沉降控制制约。
2.1 距离砂源较远,长距离输泥管线布置与维护困难输泥管线布置长度约15km,施工范围位于堤外高滩,水陆交通无法通行,管材运输、铺设只能靠人工完成,施工相对困难。
应对措施:1、选择围堤施工经验丰富的管理人员和作业队伍,现场情况结合无人机排摸和现场踏勘,合理规划输泥管线铺设路径。
2、机械进场前,对绞吸式挖泥船停靠位置进行检查,选择运行状况良好、事故率低的绞吸设备,降低采砂过程中事故率。

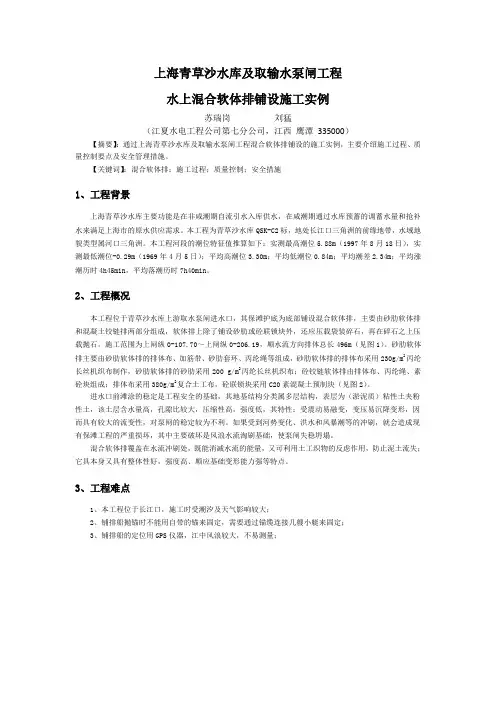

上海青草沙水库及取输水泵闸工程水上混合软体排铺设施工实例苏瑞岗刘猛(江夏水电工程公司第七分公司,江西鹰潭335000)【摘要】:通过上海青草沙水库及取输水泵闸工程混合软体排铺设的施工实例,主要介绍施工过程、质量控制要点及安全管理措施。
【关键词】:混合软体排;施工过程;质量控制;安全措施1、工程背景上海青草沙水库主要功能是在非咸潮期自流引水入库供水,在咸潮期通过水库预蓄的调蓄水量和抢补水来满足上海市的原水供应需求。
本工程为青草沙水库QSK-C2标,地处长江口三角洲的前缘地带,水域地貌类型属河口三角洲。
本工程河段的潮位特征值推算如下:实测最高潮位5.88m(1997年8月18日),实测最低潮位-0.29m(1969年4月5日);平均高潮位3.30m;平均低潮位0.84m;平均潮差2.34m;平均涨潮历时4h45min,平均落潮历时7h40min。
2、工程概况本工程位于青草沙水库上游取水泵闸进水口,其保滩护底为底部铺设混合软体排,主要由砂肋软体排和混凝土铰链排两部分组成,软体排上除了铺设砂肋或砼联锁块外,还应压载袋装碎石,再在碎石之上压载抛石。
施工范围为上闸纵0-107.70~上闸纵0-206.19,顺水流方向排体总长496m(见图1)。
砂肋软体排主要由砂肋软体排的排体布、加筋带、砂肋套环、丙纶绳等组成,砂肋软体排的排体布采用230g/m2丙纶长丝机织布制作,砂肋软体排的砂肋采用200 g/m2丙纶长丝机织布;砼铰链软体排由排体布、丙纶绳、素砼块组成;排体布采用380g/m2复合土工布,砼联锁块采用C20素混凝土预制块(见图2)。
进水口前滩涂的稳定是工程安全的基础,其地基结构分类属多层结构,表层为(淤泥质)粘性土夹粉性土,该土层含水量高,孔隙比较大,压缩性高,强度低,其特性:受震动易融变,变压易沉降变形,因而具有较大的流变性,对泵闸的稳定较为不利。
如果受到河势变化、洪水和风暴潮等的冲刷,就会造成现有保滩工程的严重损坏,其中主要破坏是风浪水流淘刷基础,使泵闸失稳坍塌。

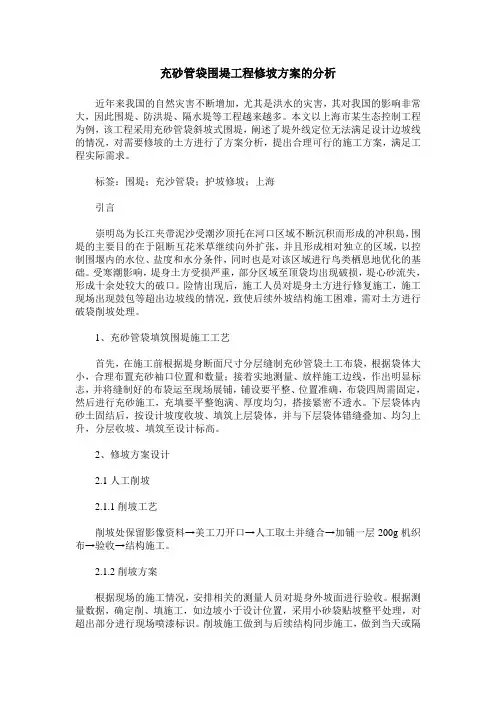

充砂管袋围堤工程修坡方案的分析近年来我国的自然灾害不断增加,尤其是洪水的灾害,其对我国的影响非常大,因此围堤、防洪堤、隔水堤等工程越来越多。
本文以上海市某生态控制工程为例,该工程采用充砂管袋斜坡式围堤,阐述了堤外线定位无法满足设计边坡线的情况,对需要修坡的土方进行了方案分析,提出合理可行的施工方案,满足工程实际需求。
标签:围堤;充沙管袋;护坡修坡;上海引言崇明岛为长江夹带泥沙受潮汐顶托在河口区域不断沉积而形成的冲积島,围堤的主要目的在于阻断互花米草继续向外扩张,并且形成相对独立的区域,以控制围堰内的水位、盐度和水分条件,同时也是对该区域进行鸟类栖息地优化的基础。
受寒潮影响,堤身土方受损严重,部分区域至顶袋均出现破损,堤心砂流失,形成十余处较大的破口。
险情出现后,施工人员对堤身土方进行修复施工,施工现场出现鼓包等超出边坡线的情况,致使后续外坡结构施工困难,需对土方进行破袋削坡处理。
1、充砂管袋填筑围堤施工工艺首先,在施工前根据堤身断面尺寸分层缝制充砂管袋土工布袋,根据袋体大小,合理布置充砂袖口位置和数量;接着实地测量、放样施工边线,作出明显标志,并将缝制好的布袋运至现场展铺,铺设要平整、位置准确,布袋四周需固定,然后进行充砂施工,充填要平整饱满、厚度均匀,搭接紧密不透水。
下层袋体内砂土固结后,按设计坡度收坡、填筑上层袋体,并与下层袋体错缝叠加、均匀上升,分层收坡、填筑至设计标高。
2、修坡方案设计2.1人工削坡2.1.1削坡工艺削坡处保留影像资料→美工刀开口→人工取土并缝合→加铺一层200g机织布→验收→结构施工。
2.1.2削坡方案根据现场的施工情况,安排相关的测量人员对堤身外坡面进行验收。
根据测量数据,确定削、填施工,如边坡小于设计位置,采用小砂袋贴坡整平处理,对超出部分进行现场喷漆标识。
削坡施工做到与后续结构同步施工,做到当天或隔天覆盖反滤结构。
同时,剖面整平具体不易过长,禁止修复部位长时间暴露或大面积削坡施工,确保堤身的整体安全。

充泥管袋在海塘达标外坡拓宽中的应用发表时间:2019-03-22T16:41:17.953Z 来源:《防护工程》2018年第34期作者:李山城[导读] 充泥管袋技术作为中低滩筑堤、围海造地、沿海挡潮新技术,具有施工工艺简单、操作方便、施工速度快、造价低、就地取材、环境影响小等特点。
上海申鼎建设科技(集团)有限公司上海市 200940摘要:充泥管袋技术作为中低滩筑堤、围海造地、沿海挡潮新技术,具有施工工艺简单、操作方便、施工速度快、造价低、就地取材、环境影响小等特点。
目前在沿海、航道、抗洪方面有着广泛的应用。
本文针对外坡拓宽过程中充泥管袋的应用,为其他类似不得不外坡拓宽的海塘工程达标建设提供借鉴。
关键词:充泥管袋;海塘达标;外坡拓宽充泥管袋在滩涂围垦、围堰施工中使用较多,在海塘达标维修加固项目中,较多用于堤身傍宽加高,充泥管袋排水效果好、固结快,能够快速高效的形成充泥管袋坝体,对拆除后外坡进行有效的加固保护,以保证外坡不受潮水影响。
本文结合长兴北沿新圈围工程海塘达标及保滩工程,在原有海塘基础上,通过充泥管袋应用于外坡进行拓宽,以达到相关防御标准要求的施工过程,进行具体介绍,为其他海塘工程建设提供参考。
一、施工原理将土工织物缝制成大体积的管袋,根据设计断面、管袋长短,留置多个充填管状袖口,采用高压水枪将滩地上的细粉砂料射水冲起,由泥浆泵经由输泥管路将带水细粒料冲灌进预制管袋内,水分从土工布孔中滤出,粉细砂料在自重和渗水压力下逐渐固结密实,经过一段时间,脱水固结形成堤芯,外筑防护结构达到筑堤、挡潮、围护等功效。
二、工程概况本工程为长兴北沿新圈围工程海塘达标及保滩工程,工程位于长兴岛东北角,北临北港水道,东临横沙效港,上游为青草沙水源地及长江大桥。
工程内容包括海塘达标加固7200m,新建消浪顺坝3071m,新建40m长短丁坝10条,加固涵闸1座。
其中涉及外坡拓宽部分长3032m,桩号0+100-3+132。
浅谈充砂管袋技术在水利工程中的应用发布时间:2022-03-10T07:46:30.210Z 来源:《新型城镇化》2022年2期作者:张艳辉纪惠强[导读] 在沿海地区围海造地、应急水库和翻板坝等水利项目施工中,按照经济、适用、就地取材等原则,采用充砂管袋吹填作围堤项目很多,发展前景较好。
本本工程采用充砂管袋的方式进行围堰施工,避免了外运土方填筑和施工运输中环境污染的问题,充砂管袋采用就近河道取砂,距离较近,不需要上路运输,无需采用环境保护措施,能节省文明施工措施成本与时间成本。
张艳辉纪惠强淄博黄河河务局高青黄河河务局山东省淄博市 256300山东恒泰工程集团有限公司摘要:在沿海地区围海造地、应急水库和翻板坝等水利项目施工中,按照经济、适用、就地取材等原则,采用充砂管袋吹填作围堤项目很多,发展前景较好。
本本工程采用充砂管袋的方式进行围堰施工,避免了外运土方填筑和施工运输中环境污染的问题,充砂管袋采用就近河道取砂,距离较近,不需要上路运输,无需采用环境保护措施,能节省文明施工措施成本与时间成本。
关键词:水利工程;软弱基础;充砂管袋围堰1.工程概述1.1工程概述某水利工程工程主要工程项目主要包括新建上游水闸和上游船闸等。
水闸由上游钢筋混凝土铺盖、闸室、下游钢筋混凝土护坦组成,左岸与护坡亲水平台相接,右岸与船闸上闸首相邻。
闸室为平底开敞式结构,由闸底板、闸墩、工作闸门等组成。
水闸共3孔,每孔净宽60.0m,闸底板顺水流方向长30.0m,闸室总宽225m(不含船闸),闸墩宽7.5m,闸墩顶高程为6.0m。
1.2水文情况工程区承压水含水层主要分布于下部的⑥-4层卵石中。
相对隔水层为上部的③层淤泥质粘土夹粉砂层及⑤-1层淤泥质粘土层、⑤-2粉质粘土层。
⑥-4层卵石承压水观测资料显示,承压水稳定水位高程为4.26m,表现为层间无压水性质。
承压水水位较高,施工中需注意承压水的处理。
2.技术要求充砂管袋应错缝布置,采用280g/m2防紫外线抗老化土工布,断裂强度60KN/m,充砂管袋下部设120KN/m土工格栅,超出围堰底部管袋边缘1~2m。
高压旋喷桩在上海青草沙水库及取输水泵闸工程中的应用李力军陈小刚引言:上海青草沙水库及取输水泵闸工程高压旋喷桩分为围堰防渗兼加固高压旋喷桩、坑内防渗高压旋喷桩、坑内加固高压旋喷桩。
施工采用双重管法。
该工程对在软弱地基及充泥管袋环境下进行高压旋喷加固防渗施工具有重要的指导意义。
本文仅选取具有代表性的围堰防渗兼加固高压旋喷桩进行阐述,本文亦是对该工艺的施工总结。
1、工程简介青草沙水库位于长江口南支下游分流口的北港侧前端部,涉及长兴岛西北侧区域。
上游取水泵闸位于青草沙北堤桩号12+262位置附近,主要由上游水闸、取水泵站、水闸内外消力池、泵站进出水池、内外侧引渠、防冲槽、翼墙、拦污拦鱼设施、水文观测亭及连接堤等构筑体组成。
施工围堰采用充填管袋筑坝,采用高压旋喷桩加固防渗;旋喷桩设计桩顶标高6.3m,规格为单排φ1000@700和双排φ600@450两种,设计桩长分别为23.9m和24.9m,设计总桩数2505根,方量31375.15m3。
在工程桩施工前,进行了工艺性试桩(3根),并进行了钻孔取芯检测。
2、工程地质概况本工程部位主要地质勘察资料(摘自地质勘察报告)见下表1和表2。
表1 工程地层资料及部分物理特性参数表2 野外钻孔降水头注水试验成果表旋喷桩施工就是利用钻机把带有特殊喷嘴的注浆管钻进土层的预定位置后,以高压设备使浆液或水成为高压流从喷嘴中喷射出来,冲击破坏土体,钻杆以一定的速度向上提升,使浆液与土颗粒强制混合,待浆液凝固后,便在土中形成一个固结体。
其施工工艺流程如下图所示:4、高压旋喷桩施工方法(1)桩(钻)机就位喷射注浆施工的第一道工序就是将使用的桩机安置在设计的孔位上,使钻杆头对准孔位中心,桩位放样误差小于5cm,同时为保证钻孔达到设计要求的垂直度,桩机就位后,必须作水平校正,使其钻杆轴线垂直对准钻孔中心位置。
(2)钻孔旋喷桩位经放线定位复核合格后,钻进成孔,钻头直径φ89mm(打先导孔的工艺程序中,工程钻机成孔,钻头直径φ150mm),成孔深度大于设计深度0.3m,钻机应找水平,钻进中不得发生倾斜、移动,钻机的垂直度偏差小于±0.5%,钻孔偏斜率不超过0.5%,桩身的垂直度偏差不超过0.5%的桩长。
创新型联体式充泥管袋筑堤在促於圈围工程中的应用概述淤泥质土充填袋筑堤几十年来一直是围堤工程领域中不断探索的一项课题。
它的背景条件是:随着沿江沿海生态资源日益加强保护,砂土资源的开采有一定限制;几十年来由于吹填造陆工程大量开采砂土资源,可供利用的砂土资源日益匮乏,运输距离及成本日益增加,制约了沿海沿江大量工业造地需求的发展。
目前,圈围工程面临优质沙源日益匮乏,为解决这一问题,采用联体式充泥管袋方案,因此希望通过技术创新成果,能为同行业类似工程技术创新工作提供借鉴。
第一章创新原理1.1创新目的1.1.1目前,随着长江三峡大坝工程下闸蓄水,长江口来沙量有进一步减少的趋势,而外来沙成本高,因此需用一种新型材料替代传统充砂管袋筑堤工艺。
1.1.2多年来人们一直试图滩上就地取土(淤泥或淤泥质粉质粘土)充填袋筑堤,但充填后排水性能差,袋体层间抗滑稳定性差,因此一直没有取得成功。
1.1.3随着联体式管状充填土袋的开发,这一难题有望被攻克,由原来的淤泥质充填袋筑堤不可行变成可行。
1.1.4采用此种方法筑堤,施工简便,成本低,施工后充填土袋堤坝具有与充填砂袋堤坝基本相同的功能。
1.2联体式充泥管袋筑堤基本原理联体式管袋就是利用目前土工布生产厂家生产的Φ120cm,Φ180cm聚丙烯编织布管状袋,将多条管状袋缝制联成一体,逐条充灌形成一层充灌袋,然后层层错缝叠砌,在错缝处放置水平塑料排水板形成一个立体排水通道。
图1 联体式充填管袋原理图该结构的主要特点是:1.2.1渗径短袋中软土排水渗径短,按袋的直径计算,最大渗径仅为60cm~90cm,排水速度明显加快。
1.2.2排水畅通水平塑料排水板构筑了整个堤坝的立体排水通道,每条管状袋的上下左右四个方向都能排水,而且利用塑料排水板的抗压强度不会产生被压扁而阻塞通道,确保了整个堤内软土排水过程,崇明陆上充填袋施工结束后仅一个月时间,袋中土的容重已达17.5KN/m3以上,含水量为45%以下,高于滩上地基原状土指标。
充泥管袋施工方案一、概述在许多工程项目中,需要对河流和水道进行改造或维护。
在这个过程中,充泥管袋技术被广泛应用,以防止防洪和保护岸线。
充泥管袋是一种有效的防洪工具,它具有耐用、高效、易操作和成本低的优点。
本文将介绍充泥管袋施工方案,包括工具和技术,旨在为工程项目的相关人员提供必要的指导和帮助。
二、工具1.充泥管袋(也称为沙袋)2.量具3.铁锤4.手锯5.小车6.手动灌装泵7.水平仪8.面具和防护手套三、材料1.沙子或混凝土2.灰泥或水泥3.塑料帆布或聚丙烯袋四、操作步骤1.测量和标记在开始施工之前,必须测量和标记工作区域,以确定充泥管袋的数量和布局。
在确定充泥管袋的数量时,应考虑最可能达到的水位。
2.清理工作区域在铺设沙袋之前,应先清理工作区域以确保表面平整。
如果工作区域表面不平坦,则应调整表面以确保充泥管袋安放平稳。
3.灌装泵灌注沙使用手动或机械灌装泵将沙子装入聚丙烯袋中,保持袋子的适当密度和重量。
应注意保持砂中水分适当,不过分湿润或过干。
4.安放沙袋将充泥管袋放置在清理好的工作表面上,将袋子密实地填充。
将充泥管袋放在上一个充泥管袋的一半处,也可以采用梯形式铺设。
5.切割和打孔如果需要将充泥管袋兼成角度或边角处,则应使用手锯切割。
此外,应使用小型铁锤制造孔洞,以确保充泥管袋可以减轻过多的水压。
6.捆绑充泥管袋当一个充泥管袋的负荷到达一定程度时,应使用钢丝或扭转的丝绸线将充泥管袋捆绑在一起。
这是为了确保整齐的排列和清晰的边缘,以增强充泥管袋的稳定性。
7.涂油灰泥或水泥当充泥管袋放置好了,可以进行渗漏处理。
在渗漏处理之前,必须等待充泥管袋完全干燥和固定。
在渗漏处理时,应用涂抹上灰泥或水泥,以防止细小的水位渗漏发生。
应遵循丰富的规程和常识操作,涂抹时表面应平整。
五、安全注意事项在充泥管袋施工期间,有一些安全注意事项需要被关注。
必须确保工作区域完全安全,并配备所有必要的安全设备,例如面具和防护手套。
在施工期间,应控制光照、温度和湿度等环境因素,以防止工作表面和充泥管袋乾燥或湿润过度。
矿产资源开发利用方案编写内容要求及审查大纲
矿产资源开发利用方案编写内容要求及《矿产资源开发利用方案》审查大纲一、概述
㈠矿区位置、隶属关系和企业性质。
如为改扩建矿山, 应说明矿山现状、
特点及存在的主要问题。
㈡编制依据
(1简述项目前期工作进展情况及与有关方面对项目的意向性协议情况。
(2 列出开发利用方案编制所依据的主要基础性资料的名称。
如经储量管理部门认定的矿区地质勘探报告、选矿试验报告、加工利用试验报告、工程地质初评资料、矿区水文资料和供水资料等。
对改、扩建矿山应有生产实际资料, 如矿山总平面现状图、矿床开拓系统图、采场现状图和主要采选设备清单等。
二、矿产品需求现状和预测
㈠该矿产在国内需求情况和市场供应情况
1、矿产品现状及加工利用趋向。
2、国内近、远期的需求量及主要销向预测。
㈡产品价格分析
1、国内矿产品价格现状。
2、矿产品价格稳定性及变化趋势。
三、矿产资源概况
㈠矿区总体概况
1、矿区总体规划情况。
2、矿区矿产资源概况。
3、该设计与矿区总体开发的关系。
㈡该设计项目的资源概况
1、矿床地质及构造特征。
2、矿床开采技术条件及水文地质条件。
矿产资源开发利用方案编写内容要求及审查大纲
矿产资源开发利用方案编写内容要求及《矿产资源开发利用方案》审查大纲一、概述
㈠矿区位置、隶属关系和企业性质。
如为改扩建矿山, 应说明矿山现状、
特点及存在的主要问题。
㈡编制依据
(1简述项目前期工作进展情况及与有关方面对项目的意向性协议情况。
(2 列出开发利用方案编制所依据的主要基础性资料的名称。
如经储量管理部门认定的矿区地质勘探报告、选矿试验报告、加工利用试验报告、工程地质初评资料、矿区水文资料和供水资料等。
对改、扩建矿山应有生产实际资料, 如矿山总平面现状图、矿床开拓系统图、采场现状图和主要采选设备清单等。
二、矿产品需求现状和预测
㈠该矿产在国内需求情况和市场供应情况
1、矿产品现状及加工利用趋向。
2、国内近、远期的需求量及主要销向预测。
㈡产品价格分析
1、国内矿产品价格现状。
2、矿产品价格稳定性及变化趋势。
三、矿产资源概况
㈠矿区总体概况
1、矿区总体规划情况。
2、矿区矿产资源概况。
3、该设计与矿区总体开发的关系。
㈡该设计项目的资源概况
1、矿床地质及构造特征。
2、矿床开采技术条件及水文地质条件。
矿产资源开发利用方案编写内容要求及审查大纲
矿产资源开发利用方案编写内容要求及《矿产资源开发利用方案》审查大纲一、概述
㈠矿区位置、隶属关系和企业性质。
如为改扩建矿山, 应说明矿山现状、
特点及存在的主要问题。
㈡编制依据
(1简述项目前期工作进展情况及与有关方面对项目的意向性协议情况。
(2 列出开发利用方案编制所依据的主要基础性资料的名称。
如经储量管理部门认定的矿区地质勘探报告、选矿试验报告、加工利用试验报告、工程地质初评资料、矿区水文资料和供水资料等。
对改、扩建矿山应有生产实际资料, 如矿山总平面现状图、矿床开拓系统图、采场现状图和主要采选设备清单等。
二、矿产品需求现状和预测
㈠该矿产在国内需求情况和市场供应情况
1、矿产品现状及加工利用趋向。
2、国内近、远期的需求量及主要销向预测。
㈡产品价格分析
1、国内矿产品价格现状。
2、矿产品价格稳定性及变化趋势。
三、矿产资源概况
㈠矿区总体概况
1、矿区总体规划情况。
2、矿区矿产资源概况。
3、该设计与矿区总体开发的关系。
㈡该设计项目的资源概况
1、矿床地质及构造特征。
2、矿床开采技术条件及水文地质条件。
充泥管袋在上海青草沙水库工程中的应用
张国泉陈小刚
摘要:充泥管袋用于中、高滩筑堤的新技术,在青草沙水库工程中得到成功应用。
从袋布选择、施工工艺诸方面阐述了充泥管袋在节省工程造价、加快施工进度等方面所具有的优势,同时也对施工的主要控制要点、难点及袋体稳定、经济效益等进行了分析。
关键词:充泥管袋充填错缝
充泥管袋作为沿海筑堤挡潮的一种新技术,我国在1989年开始应用于水下充泥袋的研究和应用,取得了较好的效果。
经过近几年的实践和试验,它主要用于地基承载力较高的中高滩部位,并要求冲填土体有较好的渗透性,易于排水固结。
在上海青草沙水库施工中获得成功。
与传统的块石和混凝土构件相比,充泥管袋具有降低工作量、缩短施工周期、节省工程费用、就地取材、降低工程维修费用等特点,尤其对于砂石料较短缺的地区,采用充泥管袋技术不失为一种经济、高效的好方法。
一、工程概况
青草沙水库工程位于长江口长兴岛西北侧水域。
南侧水域则为长江口南支南港河段,北侧水域为长江口南支北港河段。
本工程围堤总长约22.988km,共分为10个单位工程进行施工。
施工区域受潮流和径流的双重作用,潮汐类型为非正规半日浅海潮。
土质为粘性土夹粉性土,以(淤泥质)粘性土为主。
比贯入阻力值为0.55~1.39MPa,一般为0.65MPa,呈流塑~软塑状态。
主要物理力学指标见下表:
主要物理力学指标
二、施工内容及袋布选择
1、大堤采用目前常用的充泥管袋子斜坡堤结构,筑堤方式采用充泥管袋和堤芯砂吹填筑堤。
堤身底下铺设砂肋软体排一层,采用内外充泥管袋双棱体断面,棱体间吹砂形成围堤,下部堤身标高▽3.5m,外棱体外坡1:3.0,内坡1:1.0;内棱体外坡1:2.0,内坡1:1.0。
平台以上土方采用吹泥管袋小棱体(内外棱体外坡均为1:3)内吹填砂土,堤顶吹填高程▽7.3m,并满覆一层袋装砂土体。
2、主要设计要求及选择依据
袋布是采用聚丙烯、聚乙烯土工布缝制成袋体,用泥浆泵进行充填时,袋布必须满足抗拉强度,透水保沙性能等方面的要求。
根据有关试验结果表明,当袋布的抗拉强度大于25KN/m时,采用泥浆泵充填是基本可行的。
因此5.5m高程以下棱体采用175g/m2防老化编织布袋体,其余采用150 g/m2编织布袋体。
主要设计参数见下表。
充泥管袋主要设计指标
三、施工工艺
1、充填袋制作
(1)砂袋制作宽度根据设计断面确定,每只砂袋视大小不同设置多个充填袖口,正方形布置。
(2)砂袋的拼接缝制必须与围堤轴线方向垂直,平行于堤轴线方向的一条接缝设在袋体的一端,拼接强度必须满足设计要求,砂袋加工好后,折叠成形,堆放于阴凉干燥处,并注明尺寸及铺放位置。
2、砂袋的充填
本项目水下砂袋的施工均采用人工候潮施工,采用吸运吹工艺施工砂袋及堤内吹填砂。
(1)退潮露滩或袋体出水后,人工摊铺砂袋就位,砂袋缝垂直于坝轴线,
并用袋装碎石压载,防止袋体移位,然后开机充填砂袋。
(2)充填砂袋时,首先沿长边方向进行充填,避免应力集中损坏袋体,并在充填过程中经常调整出泥管口方向,防止袋体在充填过程中受力不均而移位变形,待袋体固定不再发生位移时,再次充填,直至达到理想的充满度。
(3)充泥袋在充填过程中,在袋体顶面人工来回踩踏,当砂袋充填到一定的饱满度后,用木棍敲打砂袋,使土颗粒重新排列趋于紧密,加快袋体排水固结速度,待整个砂袋达到屏浆阶段,应适当减少充填砂袋机械或停止充填,以防布袋爆裂,留有一定固结脱水时间。
(4)砂袋的充填高度应控制在适宜水平上,每层的充填高度、泥浆的浓度、充填饱满度、管路出口压力等参数要严格控制。
在充填过程中如一次达不到理想高度,待砂袋稍有固结后,再进行二次或多次充填,直到理想的充填高度。
3、施工程序
四、袋体的稳定性
内河施工由于水流速度平缓,流态单一。
对袋体的稳定基本没有影响。
在水流作用下袋体底部和搭接层面之间的稳定尤为重要。
但青草沙水库处于长江入海口,在冬季施工受到的风浪影响较大,并经常有台风袭扰,2007年春节期间受大风影响部分段砂袋棱体受波浪淘刷冲打,出现变形及位移现象,根据当地以往的施工情况,在施工上一层袋体前采用高压水对袋体内不均匀的土体进行整平,袋体的平面位置和厚度达到要求后再施工上部袋体。
五、主要控制要点及难点
(1)袋体分层铺设应堆叠整齐,上下层交错排列,错缝间距不得低于2m,在袋体间不得留有通缝、通孔。
(2)新充袋体不得用锋利的块石堆压,以免割破袋布。
(3)袋体若出现破损或孔洞,应及时修补,修补原则采用相同材料,并且缝接宽度不应小于150cm。
(4)相邻砂袋接头处应挤靠紧密,充灌搭接在另一袋体上部的袋体时,要先向接缝处充灌,使袋体在砂重力的作用下紧贴下层袋体表面,避免该砂袋在接缝处悬空形成三角缝,不得出现通长底部三角缝,如出现局部三角缝要用袋装砂填塞严密。
(5)泥浆泵吹填压力不宜过大,管路出口压力应控制在0.2~0.3MPa。
(6)棱体吹填施工进度必须按计划均匀加荷,施工过程中,每层袋吹填需待下层袋排水固结后,再铺设上层砂袋充砂。
施工期间应加强沉降位移观测,如出现异常现象,则立即停止加载,然后根据具体情况采取措施。
(7)护坡整坡或铺设土工反滤布前,应将充泥管袋用砂或袋装砂找平、压实,不应破坏原有袋体,若必须破袋削坡必须重新将袋布缝制包好。
六、经济效益分析
青草沙水库工程采用充泥管袋筑堤的施工工艺,结合当地实际情况,分析其经济效益主要体现在以下两个方面:
1、加快筑堤的施工进度:
青草沙水域地形和航道很不稳定。
受潮流和径流的双重作用,潮汐类型为非正规半日浅海潮。
属中等强度的潮汐河口,中等潮差,大径流河段。
每天两涨两落,呈现较显著的日潮不等现象、且落潮流历时长于涨潮流历时,落潮流流速大于涨潮流流速。
年最高潮位通常出现在台风、天文潮和上游大洪水三者或两者遭遇时,其中台风影响比较大。
所以充泥管袋施工宜在每年的10月份到来年5月份之间施工。
施工进度的快慢在生产上有很大的实际意义,有时甚至影响到整个工程的成败。
分析本工程充泥管袋的进度,从1月17日~4月19日,共93个工作日(以日进占长度表示)得知,日进占长度最快30m/d,最慢20m/d平均为23m/d,而本地石料及其短缺,若换成其他类型施工将不可能实现。
2、断面石方、混凝土量减少,费用降低:
采用充泥管袋和块石护坡结构,比抛石填芯、甚至混凝土填芯从成本上节约了
35%。
可见,采用充泥管袋筑坝的经济效益是可观的。
今后的海塘围涂工程应大力发展充泥管袋筑堤施工工艺。
七、结论与建议:
1、在青草沙采用充泥管袋坝具有可就地取材,造价低,施工速度快等优点,有着广阔的应用前景。
2、用充泥管袋比较适宜于在高、中滩面上施工,如在汛期施工,应充分考虑风浪、潮流对管袋的影响。
3、用泥浆泵充填土工编织袋筑堤,要求袋布有一定的透水性与保沙性的比例,青草沙要求砂的粘粒含量应少于10%,并在充泥管袋两侧及时用反滤布覆盖,碎石包压实保护,降低水流的影响。
4、袋体的稳定着重控制好滩面软体排的铺设,并清除表层淤泥。
同时按照断面设计好袋体尺寸。
5、要防止充填中的暴袋现象,严格控制好每层的填充高度、充填的均匀性,砂源的选择,结合设计要求对含泥量的确定。
6、要预留一定的抛高,根据地勘报告确定沉降的比例。
