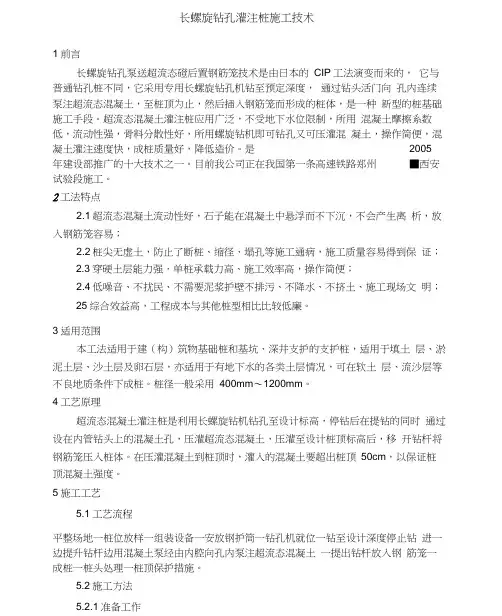

长螺旋钻孔灌注桩施工流程技术标准
- 格式:doc
- 大小:92.02 KB
- 文档页数:2
长螺旋钻孔灌注桩施工工艺、检验方法及技术标准
工序名称 检查项目 检查方法 技术标准
施工准备
清除障碍 目测、挖机探挖
所有障碍物确保清除,施工区域地下无砼块或孤石。
场地平整 挖掘机、目测
软弱地层施工区域、桩机行走区域挖机回填砖渣或砂碎石>
800mm,厚度误差≤200mm,200型挖掘机压实3遍以上,坚实
地基平整后挖掘机压实1遍。平整度偏差≤200mm。
放样定位 桩位、间距
全站仪(经纬仪)、水准
仪、竹签、卷尺
桩位偏差≤20mm
桩机安装
就位
吊装设备 目测、吊车载荷
吊车载荷≥25t,检查吊车合格证,吊车性能良好,吊车支承
液压腿、钢索、吊勾无异样。试运行无故障无异常。
桩机吊装 目测、CFG桩机装配图
按桩机装配图吊装步骤吊装,螺丝螺母符合规格、无滑丝、
无裂痕、无铁锈;螺丝上紧无松动。
地基承载力 目测
桩机安装后地面无明显下沉,支承液压腿下沉深度≤150mm。
电流电压 电流表、电工万能表
工作启动电流600A,电压380V。
调试桩机 接电、试钻
按设计钻孔深度连接钻杆,安装其它配件,试运转是否良好,
检查桩机有无异常。
校核对桩位 吊垂、钢卷尺
施工允许偏差:1~3根桩、条形桩基沿垂直轴线方向和群桩
基础中的边桩:当d≤1000mm时,偏差为d/6且不大于100mm;
当d>1000mm时,偏差为100+0.01H;
条形桩基沿轴线方向和群桩基础的中间桩:d≤1000mm时,偏
差为d/4且不大于150mm;当d>1000mm时,偏差为150+0.01H;
注:H为施工现场地面标高与桩顶设计标高的距离。
成孔
钻头直径 钢卷尺
直径双向误差不大于3mm。
螺旋叶片直径 钢卷尺
直径双向误差不大于3mm。
深度标尺 钢卷尺
钻机主塔左侧设深度标尺,每250mm一标尺单位,标尺长度
应>设计深度2m。每一标尺单位长度偏差≤20mm。
桩位 吊线垂、钢卷尺
桩位偏差≤20mm。
垂直度 经纬仪、吊垂线
双向垂直度≤1%,即10m吊线偏差≤100mm,钻进过程中不断
校核。
钻孔速度 目测、耳听
钻机电流表电流超过400A时应降低钻进速度。
孔口余土 目测、钢卷尺
排出孔口的余土应及时清除,余土堆积高度不得超过300mm
成孔深度 目测、钢卷尺
对照深度标尺检查钻孔深度,偏差≤50mm
混凝土
材料
强度等级 配料单
商品砼出厂配料单的强度等级与设计要求一致。
配合比 配料单
商品砼出厂配料单的配合比与设计要求一致,碎石粒径<
30mm。
塌落度 配料单、塌落度筒
配料单塌落度与设计要求符合,塌落度一般宜为180~220mm;
现场塌落度筒检查,现场塌落度偏差≤20mm。
拌制时间 配料单、时钟
混凝土出厂时间至现场使用混凝土时间不得>2h。
灌注
混凝土
设备组装 混凝土泵机合格证
混凝土泵机型号与钻孔桩机中的灌注管口相匹配,泵送压力
≥10MPa。泵机安装平稳,通水、通电调试。泵机安装位置离
钻孔施工孔位不宜大于60m。
泵浆管 目测、锤击
检查泵浆管内有无残留砼块,锤击清理干净。将泵浆管连接
密实,接口扣件安装牢固。
混凝土灌注 目测、耳听
预先计算钻杆和泵管可储存砼量,确保钻杆和泵管砼料饱满
后方可开始提钻杆。砼灌注与提钻杆必需同步,不得停泵提
钻杆。泵送时,料斗内混凝土的高度应≥400mm。
提钻杆 卷尺、时钟
提钻杆时不得转动钻杆,提钻杆速度与砼泵送灌注同步,宜
为1.0-1.5m/min,提钻杆速度≯1.5m/min。2.3m
桩顶标高 目测、卷尺、水准仪
对照深度标尺检查桩长,用水准仪复核,桩顶标高偏差≤50mm
浮浆厚度 目测、卷尺、水准仪
压灌桩的充盈系数宜为1.0~1.2;对照深度标尺检查桩长,
用水准仪复核,浮浆厚度宜为300~800mm
混凝土试件 目测
试块150*150*150mm每台机每天不少于一组。
钢筋笼
制作
主筋数量、直径 钢卷尺、目测
数量、直径与设计对比不得有误差;间距偏差≤±10mm
箍筋、螺旋筋 钢卷尺、目测
直径无误差,间距偏差≤±20mm
钢筋笼直径、长
度
钢卷尺、目测
直径偏差≤±10mm,长度偏差≤±50mm;接头数按50%错开,
两个接头的间距>500mm。空桩段较长时需在笼顶焊不少于2
根钢筋做为吊耳和笼顶标高控制基点。
超声波管 钢卷尺、目测
内径宜为50~60mm,下端封闭、上端加盖、连接处光滑,管
口高出桩顶100mm以上,且各声测管管口高度一致;埋设数
量:D≤800mm,2根;800mm≤D≤2000mm,不少于3根;D>2000mm,
不少于4根;对称布置,顺时针旋转依次编号。
保护层 钢卷尺、目测
Ω字钢筋焊接或砂浆垫块绑扎在钢筋笼外侧,偏差≤±20mm
笼底振动
支撑架
钢卷尺、目测
应在钢筋笼底端第一道加劲箍处焊十字或井字支撑架,焊接
牢固。支撑架纵向位置偏差不宜大于2000mm。
钢筋笼
吊装
振动锤安装 目测、卷尺
采用吊装机械吊放钢筋笼,吊放时,在钢筋笼内放振动导管
至支撑架,顶端安装振动锤应超出地面标高不少于500mm;
起吊点 目测
第一起吊点应在振动导管管底部位以上,第二起吊点在钢筋
笼顶第一道加劲箍,第三起吊点为振动锤吊勾处。
吊放 目测
钢筋笼与振动导管及振动锤用丝索同时吊放,禁止钢筋笼底
拖地;要对准孔位,直吊扶稳、缓慢下沉,避免碰撞孔壁;
钢筋笼放到无法自动下沉时启动振动锤振动钢筋笼至孔底。
笼顶标高 水准仪、钢卷尺
笼顶标高偏差≤±50mm
质量检测
(工程桩)
桩身完整性
检测
1 低应变法
1 柱下三桩或三桩以下的承台:每个承台抽检桩数不得少于1
根。
2 柱下四桩或四桩以上的承台:地基基础设计等级为甲级的
桩基工程,抽检桩数不应少于承台总桩数的30%,且单位工程
抽检总桩数不得少于20根;其他工程,抽检桩数不应少于承
台总桩数的20%,且单位工程抽检总桩数不得少于10根。
3 D≧800,在上述总抽检桩数范围内,钻芯法或声波透射法
的抽检数量不应少于总桩数的10%。
2 声波透射法
3 钻芯法
单桩承载力
检测
1 静载试验
检测数量不应少于总桩数的1%,且不得少于3根
或2 高应变法
检测数量不应少于总桩数的5%,且不得少于5根
或3 钻芯法
声波透射法
高应变法
D≧1500,难以进行单桩承载力检测时,应选择钻芯法、声波
透射法、高应变法进行桩身完整性检测和桩端持力层鉴别:
1 总抽检桩数应符合桩身完整性检测的规定;
2 钻芯法的检测数量不应少于总桩数的10%,且不得少于10
根。
质量检测
(支护桩)
桩身完整性
检测
低应变法
抽检数量不宜少于总桩数的10%,且不得少于10根。
