掘进探眼安全技术措施
- 格式:pdf
- 大小:149.76 KB
- 文档页数:7
采掘工作面施工安全技术措施(标准版合同模板)甲方:**单位或个人乙方:**单位或个人签订日期: **年**月**日签订地点: **省**市**地采掘工作面施工安全技术措施一、采掘工作面爆破作业安全措施严格执行"一炮三检查、三人联锁"放炮制度,认真进行放炮工序的操作,按爆破设计说明书的规定打眼、装药、联线、起爆,爆破作业必须由放炮员进行操作,放炮警戒线直线距离 150米、转弯巷道75米,放炮地点必须认真检查瓦斯浓度,装药前、放炮前、放炮后必须认真检查放炮地点20内的瓦斯浓度,使用橡套电缆作放炮母线。
放炮工作未结束前不得随意撤出警戒,发生瞎炮、残炮时必须先处理瞎炮,不准做与处理瞎炮无关的工作。
发生瞎炮、残炮后严格按《煤矿安全规程》的有关规定处理。
(1)放炮器材:使用煤矿许用安全炸药、瞬发电雷管、专用放炮器和专用把手、橡套阻燃铜芯电缆。
放炮器必须具备防爆性能。
(2)炸材管理:由专职放炮员领取放炮器材,炸药雷管必须分厢加锁,不得作它用。
炸材厢实行放炮员专人管理,运送炸药雷管时不得在人员集中的地方逗留,当班用不完的炸材必须交回炸药库并完善退库手续。
井下炸药厢必须放置在顶板完好的地方,避开电器设备、有淋水的地方。
(3)安全使用:装配引药时只能以当班的使用量为限,不准多做,装配引药时要避开电器设备,顶板完好的地方进行。
装配引药时电雷管的脚线必须纽结。
装配引药时不得用电雷管在药卷顶部扎眼。
装药时不得用铁棍代替木棍递送药卷,必须使用黄泥封孔,封孔深度不得少于0.6m ,不准使用其它易燃材料代替黄泥封孔,装药时必须使用水炮泥。
(4)安全操作装药、联线、放炮必须由放炮员一人进行操作 ,放炮器的把手必须由放炮员随身保管。
联线时按由里向外敷设,不准边打眼边装药边联线,不准使用秒发电雷管,只能分组装药分组放炮,每组装药放炮时必须严格执行‘一炮三检查和三人联锁’制度,放炮前大喊三声放炮了,放炮前必须确认放炮地点和相邻工作面的人员撤离至安全地点,放炮前和放炮后都必须将放炮母线的端头纽结。
探放水专项安全措施一、探放水措施1、施工巷道不准超过停止线进入采空区保护煤柱内。
在含水层、断层钻孔等处掘进时,必须坚持"逢掘必探"的原则2、在掘进过程当中,遇到透水预兆,如淋水增大、空气变冷、煤壁出汗、挂红、有水响声等,必须停止作业,撤出所有的人员,向矿总调度室报告。
3、打眼时,如果发现钻眼淋水变大或涌水时,不许拔钎子,必须停止作业,沿发生水灾时的避灾路线撤出所有的人员。
一、探水措施1、探水原则:采掘工作必须执行 "逢掘必探、先探后掘"。
2、探水钻型号为ZY-650型。
钻杆型号长度为1米,直径35mm。
3、井下透(突)水预兆(1)、煤壁或巷道壁挂红、挂汗;(2)、空气变冷,煤壁变凉;(3)、工作面出现雾气;(4)、淋水加大或出现渗水;(5)、巷道底板鼓起;(6)、煤壁或岩层以出"吱吱"的水叫声;(7)、打钻时有水流出或钻孔底松软。
4、安全措施(1)、探水地点必须备好顶、帮,在工作面迎头打好立柱和栏板。
(2)、探放水人员必须按照设计施工,末经审批单位批准,不得擅自改变设计。
(3)、清理巷道,挖好排水沟,并且配备与探放水量相适应的排水设备。
(4)、在打钻地点附近安设电话,与地面或其它场所保持联系。
(5)、钻机安放必须平稳、牢固,钻孔的方向、角度应当由技术员向钻工交待清楚,施工中准确判断,做到记录清楚,孔深丈量准确并应有严格的交接班制度。
(6)、探水时,应当注意有无淤泥、煤块、石块堵塞钻孔,以免造成假象,如果探水钻眼不到5米就发现有水流出,说明接近了积水区,这时不应退钻拔钎,应将人员撤出险区,加强工作面支护,当钻孔水压特别大时,或有水外喷,应用木楔把钻孔塞住。
(7)、要经常检查探水工作面的瓦斯。
瓦斯浓度超过安全章程规定时应当立即停止工作,及时加强通风。
(8)、预先规定好联络信号、涌水时的对策及人员避灾路线。
(9)、避灾路线内不许有煤炭、木料、煤车等堵塞,要时刻保证畅通无阻。
303综采工作面过地质钻孔安全技术措施一、基本情况我矿303综采工作面有2处地质钻孔,一处位于采面342米处,一处位于采面1095米处(详见附图)。
为了进一步确保过钻孔期间安全生产,防止突水事故和顶板事故的发生,特制订下述安全技术措施。
望施工队组严格执行。
二、安全技术措施(一)、防突水措施1、工作面推进距钻孔50m时,钻孔上下各50m段煤璧开始打探眼,探眼距工作面底板1.2m,打正前水平探眼,眼深10m眼距1m。
若探眼内出水时打眼人员不得拔出钻杆必须控制水缓慢流出直至流干。
2、探眼从工作面距钻孔50开始打至工作面推过钻孔50m后止。
3、工作面距钻孔50m做好以下工作(1)303综采面进、回风顺槽下帮提前挖好排水沟排水设备做到完好且能正常使用确保工作面出水后水能及时排出。
(2)工作面探眼50m范围以内支架的护帮板必须支设可靠以防止引起偏帮或扩大排水孔经。
(3)发现煤壁变潮等出水预兆时,钻孔以下所有的人员必须全部撤至探眼以上,探放水作业时人员应站在探放水钻孔眼以上工作,钻孔水确定全部放完后工作面方可恢复正常工作。
4、打探眼时发现煤体松软、片帮、顶钻等异状时必须立即停止工作但不得拔出钻杆,现场负责人员立即向矿调度汇报,现场安排专人监测水情发现情况危急时,立即撤出所有受水威胁地区人员。
5、工作面过钻孔期间要加强观察顶板及煤壁出水发现异常情况时立即撤人且向矿调度汇报。
发生水灾时的避灾路线首先要弄清出水地点沿两顺槽巷道向高处走当有毒气体涌出时要快速佩戴好自救器以快速撤离受水威胁地域。
6、避水灾路线1、303综采工作面→二盘区辅运顺槽→辅助运输大巷→副斜井→地面。
出水后出水点下方作业人员无法直接穿过出水区向上走时可快速抓住支架将身体贴在支架上待水流过后快速按照避灾路线1撤离灾区。
安全时也可按照以下路线撤离:303综采工作面→303回风顺槽→回风大巷→主斜井→地面。
二、防止顶板事故安全技术措施1、工作面距钻孔50时工作面必须做到支架接顶严实初撑力在7800KN以上。
2024年巷道掘进现场安全管(1)巷道的掘进毛断面不得小于设计规定。
(2)要根据巷道规格、岩石性质编制爆破说明书。
(3)在掘进工作面打眼前,应找净顶板和两帮的浮石。
(4)掘进工作面距煤层5m时应打探眼,探清煤层和瓦斯涌出情况,数量大于2个。
如果发现瓦斯大量涌出或有其他异常情况时,应及时报告矿调度室。
(5)对掘岩石巷道相距15m时,要停止一头掘进(用放炮方法);距贯通地点5m时,开始打探眼,探眼深度要超前炮眼深度0.6~0.8m。
(6)掘进工作面与旧巷道贯通时,剩余最后10m未掘巷时,放炮前由班(组)长指派警戒员到所有通向贯通地点的巷道口进行警戒,双方要规定好联系信号,不得到通知不准擅自离开警戒区;距贯通点5m 时,开始打探眼。
(7)严格执行防尘措施。
(8)禁止工作面装药与打眼平行工作,装药要指定专人负责,其他无关人员不准装药。
炮眼装药后,剩余的空隙要全部用水炮泥和黄泥封满。
(9)放炮母线必须悬挂,放炮地点距工作面的距离必须符合作业规程规定。
(10)放炮必须执行一炮三检、三人连锁放炮制和瓦检员不在,放炮员不准放炮的制度。
(11)掘进工作面禁止放糊炮。
(12)超过400mm长的大矸石必须经过破碎后方准装车。
经过斜井的矸石车装车高度不准超过车沿。
(13)临时支护距工作面的距离一般不大于2m,锚喷巷道不大于3~4m,软岩层应紧跟工作面。
(14)倾斜巷道的棚子必须保持足够的迎山角,棚子间用铁丝和撑木连好,每节棚要打好劲木和扣木,以防棚了推倒。
(15)斜巷掘进工作面上方要设牢固的安全挡板。
(16)大断面巷道施工必须架设牢固的脚手架,脚手架上面不准存放过多的材料。
(17)在交岔点施工时,木支架巷道中的支巷开口处架设台棚后才能进行支巷掘进。
(18)锚喷支护时:锚杆眼的方向要与岩层面或主要裂隙面垂直;当岩层与裂隙面不明显时,可与周边轮廓垂直。
锚杆眼的孔径、深度、间距及布置形式要符合设计要求。
2024年巷道掘进现场安全管(二)引言:巷道掘进是一项涉及到工程建设的关键环节,与建筑、交通等领域密切相关。
赶场路煤矿11307运输巷探放水补充设计及安全技术措施编制:审核:矿长:施工负责人:日期:会审表项目单位姓名日期备注会审单位及人员签字安全矿长生产矿长机电矿长调度主任采煤队长掘进队长会审意见总工程师审批矿长签字贯彻学习记录贯彻人:贯彻地点:时间:年月日姓名工种姓名工种目录一、设计依据 .................................................................................. - 5 -二、概况........................................................................................... - 5 -三、四邻关系 ................................................................................ - 5 -四、11307运输巷水文地质补充调查 .......................................... - 5 -五、调查结论 .................................................................................. - 6 -六、预测预报 .................................................................................. - 6 -七、作业方式及人员的配置 .......................................................... - 6 -八、探放水设计 .............................................................................. - 6 -九、探水设备配置 .......................................................................... - 9 -十、封孔设计 .................................................................................. - 9 - 十一、附图 .................................................................................... - 12 -11307运输巷探放水补充设计及安全技术措施一、设计依据1、《防治水规定》2、《煤矿安全规程》3、赶场路煤矿《安全专篇》4、采掘工程平面图、井上下对照图、水文地质图等。

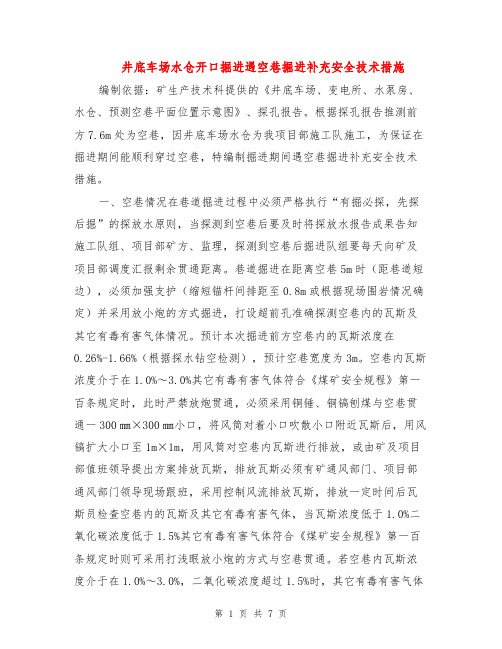

井底车场水仓开口掘进遇空巷掘进补充安全技术措施编制依据:矿生产技术科提供的《井底车场、变电所、水泵房、水仓、预测空巷平面位置示意图》、探孔报告。
根据探孔报告推测前方7.6m处为空巷,因井底车场水仓为我项目部施工队施工,为保证在掘进期间能顺利穿过空巷,特编制掘进期间遇空巷掘进补充安全技术措施。
一、空巷情况在巷道掘进过程中必须严格执行“有掘必探,先探后掘”的探放水原则,当探测到空巷后要及时将探放水报告成果告知施工队组、项目部矿方、监理,探测到空巷后掘进队组要每天向矿及项目部调度汇报剩余贯通距离。
巷道掘进在距离空巷5m时(距巷道短边),必须加强支护(缩短锚杆间排距至0.8m或根据现场围岩情况确定)并采用放小炮的方式掘进,打设超前孔准确探测空巷内的瓦斯及其它有毒有害气体情况。
预计本次掘进前方空巷内的瓦斯浓度在0.26%-1.66%(根据探水钻空检测),预计空巷宽度为3m。
空巷内瓦斯浓度介于在1.0%~3.0%其它有毒有害气体符合《煤矿安全规程》第一百条规定时,此时严禁放炮贯通,必须采用铜锤、铜镐刨煤与空巷贯通一300㎜×300㎜小口,将风筒对着小口吹散小口附近瓦斯后,用风镐扩大小口至1m×1m,用风筒对空巷内瓦斯进行排放,或由矿及项目部值班领导提出方案排放瓦斯,排放瓦斯必须有矿通风部门、项目部通风部门领导现场跟班,采用控制风流排放瓦斯,排放一定时间后瓦斯员检查空巷内的瓦斯及其它有毒有害气体,当瓦斯浓度低于1.0%二氧化碳浓度低于1.5%其它有毒有害气体符合《煤矿安全规程》第一百条规定时则可采用打浅眼放小炮的方式与空巷贯通。
若空巷内瓦斯浓度介于在1.0%~3.0%,二氧化碳浓度超过1.5%时,其它有毒有害气体符合《煤矿安全规程》第一百条规定,必须控制风流排放瓦斯,排放瓦斯执行如下措施:(一)、当空巷内的瓦斯浓度为1.0%~3.0%时,瓦斯排放必须有矿通风部门、项目部通风部门领导现场跟班指导。
2024年井下钻探安全注意事项第1条、安全技术要求1、必须经过煤矿安全知识培训,掌握煤矿的防灾,避灾知识。
2、必须严格执行工种岗位责任制和各种防范事故的措施,掌握各种钻探施工方法。
3、作业地点要保证风量可靠,无风地点施钻必须采用专门安设局部通风或风障、狂风、导风筒等方式通风,施钻过程严禁停风、停水、停电。
4、必须对现场进行加固支护,钻场要符合设计要求,不得相互拥挤,设备、钻具要摆放有序。
5、钻进时要严格按照工程技术人员标定的孔位及施工措施中规定的方位、角度、空深、孔径等进行施工,未经同意不得擅自改动。
6、严禁使用非煤安标志的钻探设备及大于25°以上的倾角的钻孔人工起、下钻。
7、施工地点必须有专用电话,保持正常的通讯联系。
第2条、准备操作技术要求1、新的钻探设备进来后应首先对照说明书对设备加注所需的液压油、齿轮油等。
新设备应先期在地面进行安装调试,待钻探人员经厂方的技术培训达到熟练掌握该机性能后,方可下井使用。
2、每台设备必须建立档案(包括出厂日期、使用期限、大中小修状况、易损部位、施工孔数、累计进尺等)。
3、经常使用的钻探设备应定期进行更换卡瓦。
液压油、齿轮油、黄油等。
及时检查维修压力表、操纵阀、密封圈、油管路、多向换路阀等,使钻探设备始终处于良好状态。
4、钻探设备应经常清洗、保养、除锈蚀,长期不用时将运动部位涂抹黄油并包好。
5、入井前应检查机械、液压、操作(纵)阀、泥浆泵等是否完好可靠,不得带故障下井。
6、检查钻杆、丝口(扣)、岩芯管、螺丝头、变异接头、接箍等磨损是否超限,钻杆是否弯曲,钻(杆)具是否有微小裂隙(缝),水泵的钢套、柱塞、密封图、钢球、球座是否完好。
7、根据设计要求带足本项钻探工程所需的器材、工具、材料等。
8、钻机应经有关部门检查防爆性能合格后,方可入井。
9、在钻机底部安装自制轮在轨道上运输时,要重心平稳,不得前倾后仰,不得超高、超宽,两头做好防碰撞设置,尽量使用人工推车。
( 安全技术 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改工作面探放水钻孔施工方案及安全技术措施(新版)Technical safety means that the pursuit of technology should also include ensuring that peoplemake mistakes工作面探放水钻孔施工方案及安全技术措施(新版)一、基本情况1、工作面概况15104综采工作面设计走向长度962m,采长200m,由北到南设计有:外错尾巷、回风顺槽、进风顺槽、切巷;15104工作面位于15#煤层井田的东中部,北部为15103采空区,南部为设计15105采区,东部为杨家沟村保护煤柱边界,西部为15#煤三条系统大巷;上覆层为9#煤9205和9207采空区,15#与9#煤层位间距约为70m。
地面位置在许家沟村西南方向的山坡丘陵地带,地面无建筑物。
2、工作面水文地质及水害分析(1)、工作面地质情况15104综采工作面回风顺槽地势呈现中部高,东西方向低;进风顺槽地势呈现西高东低;工作面存在南北—北南向斜扭曲构造;从一区回风巷起,回风顺槽向东400m,进风顺槽向东340m范围呈现南高北低的向斜,落差在10-34m之间;回风巷400m向东到切巷,进风顺槽340m向东到切巷范围呈现北高南低的向斜,落差在3-20m 之间;15104工作面回风顺槽从一区回风巷向东145m处揭露一陷落柱,该陷落柱位于停采线外,根据坑透成果预测工作面内存在有小断层6处,1处掘进时已揭露,其它5处隐藏于工作面中部。
(2)、工作面水文情况15104工作面在掘进期间涌水量为0.2m3/日,无顶板淋水及破碎带涌水现象,在回风穿越陷落柱时,陷落柱边沿出现过涌水现象,但涌水量不大;进风已揭露的小断层未出现涌水现象,掘进过程中所揭露的几个褶曲也未出现涌水现象,其它5处隐藏于工作面中部的小断层,根据本煤层钻探情况未发现涌水现象。
采掘工作面安全技术措施威信县一眼寨煤矿11504采掘工作面施工安全技术措施编制:邱荣玉编制日期:2013年5月一、采掘工作面爆破作业安全措施严格执行“一炮三检查、三人联锁”放炮制度,认真进行放炮工序的操作,按爆破设计说明书的规定打眼、装药、联线、起爆,爆破作业必须由放炮员进行操作,放炮警戒线直线距离300米、(二级提升绞车房),放炮地点必须认真检查瓦斯浓度,装药前、放炮前、放炮后必须认真检查放炮地点20内的瓦斯浓度,使用橡套电缆作放炮母线。
放炮工作未结束前不得随意撤出警戒,发生瞎炮、残炮时必须先处理瞎炮,不准做与处理瞎炮无关的工作。
发生瞎炮、残炮后严格按《煤矿安全规程》的有关规定处理。
(1)放炮器材:使用煤矿许用安全炸药、瞬发电雷管、专用放炮器和专用把手、橡套阻燃铜芯电缆。
放炮器必须具备防爆性能。
(2)炸材管理:由专职放炮员领取放炮器材,炸药雷管必须分厢加锁,不得作它用。
炸材厢实行放炮员专人管理,运送炸药雷管时不得在人员集中的地方逗留,当班用不完的炸材必须交回炸药库并完善退库手续。
井下炸药厢必须放置在顶板完好的地方,避开电器设备、有淋水的地方。
(3)安全使用:装配引药时只能以当班的使用量为限,不准多做,装配引药时要避开电器设备,顶板完好的地方进行。
装配引药时电雷管的脚线必须纽结。
装配引药时不得用电雷管在药卷顶部扎眼。
装药时不得用铁棍代替木棍递送药卷,必须使用黄泥封孔,封孔深度不得少于0.6M ,不准使用其它易燃材料代替黄泥封孔,装药时必须使用水炮泥。
(4)安全操作装药、联线、放炮必须由放炮员一人进行操作,放炮器的把手必须由放炮员随身保管。
联线时按由里向外敷设,不准边打眼边装药边联线,不准使用秒发电雷管,只能分组装药分组放炮,每组装药放炮时必须严格执行‘一炮三检查和三人联锁’制度,放炮前大喊三声放炮了,放炮前必须确认放炮地点和相邻工作面的人员撤离至安全地点,放炮前和放炮后都必须将放炮母线的端头纽结。
煤矿掘进工作面探放水作业规程根据《煤矿安全规程》中规定:矿井必须做好水害分析预报,坚持有疑必探,先探后掘的探放水原则。
一、探水前的准备工作:1、加强钻场附近的巷道支护,并在工作面迎头打好坚固的立柱和拦板。
2、清理巷道,挖好排水沟,探水钻孔位于巷道低洼处时,必须配备与探放水量相适应的排水设备。
3、准备足够的物质材料(木板、砖、水泥、河沙、木棒等)。
4、在探放水地点或附近安设专用电话。
5、测量和防探水人员必须亲临现场,依据设计,确定主要探水孔的位置、方位、角度、深度以及钻孔数目。
6、配备专职瓦斯员及电工。
7、保证躲避场所及避灾路线的畅通。
二、探水要求:1、探放水工作由三人组成探水小组,必须设一名带班科长负责,以确保按须序作业。
2、在钻眼过程中,工作人员必须精力集中,注意观察钻眼钻进情况。
3、如发现煤岩变松、片帮、来压或钻孔中在压力水、水量突然增大或出现有害气体等异常现象时,必须立即停止钻进,但不得拔出钻杆,现场负责人员立即和调度室报告,并派人员监测水情。
如果发现情况危急时,必须立即撤出所有受水威胁地区的人员,然后采取措施,进行处理。
4、探水记录牌必须严格填写。
三、探水钻孔的规定:1、探水超前距离和控水钻孔布置;为了抵抗压力水的流出,探水时必须留有相当厚的保安煤柱,以防积水的涌出,确保掘进工作面的安全生产。
探水超前距不得小于20m,钻孔深度为50—75m。
探水钻孔的孔径不得大于75㎜,以保证遇到水源能安全加以控制。
探水钻孔数目不得少于五个,一个中心眼,四个侧眼,钻眼布置如图:(附后)2、探眼顺序按图1→2→3→4→5顺序进行。
四、安全措施:1、工作面及其附近的巷道的支护应加强。
2、钻探时,须设专人观察钻孔的钻进情况,发现有异常变化时,须进行处理。
并汇报调度室。
3、准备足够的排水设施,并安装好随时等待排水。
4、要配有专职瓦斯员、排水员、测量员。
5、探水地点要与相邻的工作面保持联系,一旦有水突出,立即撤出相关人员并汇报。
xxx煤矿掘进探眼安全技术措施
一、工程概况
由于南翼掘进顺槽与邻矿井田边界搭界,各工作面需经过原来房采
采空区,为了保证1406、1404、1400、1402、1416及1415掘进运输顺槽
及1406回风顺槽掘进的施工安全。
二、探放水原则和措施
1、 水灾防治实行“查、测、探、防、截、堵、疏”综合防治措施,应
严格做到“先探后掘”的原则。
2、 在探眼时为了防止巷道积水,距工作面不得大于10米处安装好排水
能力不低于30m3/h的排水泵及管路,并达到准运行状态,备齐1~2
台备用泵,确保排有水时能及时排出,同时配备木楔以方便填堵眼
孔,防止水流向巷道。
3、 潜水泵周围的淤煤杂物应及时清理,确保潜水泵能够正常使用。
4、 潜水泵损坏后,应及时更换上备用泵,并将损坏的潜水泵及时上井
维修,并重新准备备用泵。
5、 当涌水量很大、现有排水设备不能满足排水需求时,要及时将工作
面供水管路改为排水管路,接备用泵后进行排水,并及时向调度室
及有关领导汇报。
6、 涌水量很大,采取措施后,仍不能满足需要并危及人身安全时,必
须立即停止作业,组织人员按照规程规定的避灾路线撤离,并及时
向调度室汇报。
三、探防火区和有害气体原则和措施
1、先对南井采空区进行抽样化验,根据气样结果分析判断,火是否已
经熄灭。如果火已经熄灭,我矿决定在南井立风井处安装一台风机,
恢复通风系统,这样井下探巷与采空区贯通后,会形成负压通风,预
防采空区有毒有害气体溢出,造成人员伤亡事故。
2、在施工前必须派专人和瓦斯检查员检查工作面及其回风流中的有害
气体浓度,当有害气体浓度超限时必须停止工作,然后处理,只有在
工作面及回风流中有害气体浓度都达到煤矿安全规程的要求时方可打
眼。
3、 掘进前进方向钻探,眼深50米,然后进行掘进,当剩余深度不足10
米时,重新布置钻探以保证钻眼深度不小于50米,工作面配备好添
堵材料,防止贯通后,有害气体泄露,及时封闭。
4、 井下采取边探边掘,掘进工作面配备双风机、双电源,确保井下正
常通风,保证风筒出风量。
5、 与采空区贯通后,采空区内无任何隐患时,我矿决定将采空区进行
封闭隔离,需打防火密闭,密闭施工时,须有瓦斯检查员及救护人
员跟班作业,以确保人生安全,施工人员必须经过应急预案、救灾
演练、学习合格后方可入井施工,所有入井人员必须随身携带自救
器。
6、 永久性密闭材料必须用砖(或石片)砌筑,两道1.0米厚砖墙中间5
米用黄土夯实,封填严实墙体周围必须掏槽,深度不小于30mm,永
久性密闭必须设有观察孔并安设好阀门。
7、 永久性密闭必须进行编号挂牌,定期对火区进行监测并做好记录,
及时了解掌握火区的变化情况。煤矿设专人定期对采空区进行监
测。
四、掘进探眼施工作业规程
一、开工前守则
(一)规程的学习和考试
1、凡参加施工的人员,必须学习该项工程的施工作业规程或施工组织
措施,要学懂弄通。尤其要熟悉工程的规格质量、施工方法、安全措施
和避灾路线,没学习者不得施工。
2、参加施工作业规程或施工组织措施学习的每个人员,都要在该作业
规程或措施的学习贯彻记录表内签字或盖章。
3、参加施工的每个干部和工人,对其工作地点的作业规程或措施学习
后,还要参加考试,经评卷及格者才能参加施工。不及格者要补考及格
后才能参加施工。
(二)开工前的检查与准备工作
4、开工前准备好所用的工具。如镐、锤、锯、锛、钎子、钎头、钻
头、锨等,并检查这些工具是否锐利、牢固、可靠。
5、检查工作范围内的顶板支护是否完好。如控顶距过长或者顶板不稳
固等不安全因素,要先处理好后再干其它工作。
6、检查工作面的通风情况。风筒口距迎头的距离是否超过规定,观看
瓦斯检查记录牌,瓦斯、二氧化碳、温度是否符合标准规定。如超过规
定,应立即停止作业并汇报调度室,采取措施处理。
7、检查迎头空顶距是否超过作业规程规定。如超过规定,应立即采取
临时支护。
8、有中、腰线的巷道,开工前必须先看中、腰线和工程质量。中、腰
线如有问题,要汇报调度室,请有关人员进行校正。如质量不合格,要
返工处理好再掘进。
9、开工前要检查机电设备。如孔压钻、电钻、水泵等。试运转是否正
常,有问题立即进行处理。
(三)、打眼工
10、打眼前的准备
①采用凿岩机打眼时,在打眼前必须检查风、水管是否完好、畅通,其
连接头是否牢固,凿岩机零部件是否齐全,螺丝是否紧固,并注油进行
试运转。如上述情况达不到完好要求,要进行处理;
②采用煤电钻打眼时,在打眼前必须检查电缆有无破皮漏电、煤电钻外
壳、后罩、风翅是否完好,开关是否灵活,并送电进行试运转,听其声
音是否正常。如上述检查项目有一项不符合要求的,必须进行处理,否
则不得进行打眼;
③检查钎子是否有弯曲现象,凿岩机钎子中通孔有无堵塞。如钎子弯曲
不直或中通孔堵塞不透气,应进行更换;
④检查钎头刃角是否锋利,合金片是否缺损或脱落,钎头水孔有无堵
塞,不合格的钻头、钎头应进行更换;
⑤检查打眼地点的安全情况是否良好。如打眼工作面的顶、帮有活动岩
石,要进行清除。支架歪扭要重新整理加固,并背好帮、顶。迎头空顶
距离超过作业规程规定要进行补架棚。打眼工作必须在前探支架下进
行。
11、打眼工作面有下列情况之一,不得打眼。
①迎头局扇停止运转;
②采用煤电钻打眼,工作面20米范围内空气中沼气含量达1%时,或掘进
工作面内,局部积聚沼气浓度达到2%时;
③无水防尘;
④工作面瞎炮未处理完毕;
⑤工作面安全存有隐患。
12、打眼前必须看好中、腰线,按作业规程中的所规定的眼位、方向、
深度进行打眼。
13、开眼时,应把凿岩机操纵阀开到轻运转位置,待眼位稳固并钻进
20mm~30mm后,再把操纵手把板到中运转位置钻进。当钻进约50mm,且
钻头不至于脱离眼口时,再全速钻进。
14、在煤电钻打眼过程中,要经常来回窜动钎子进行排粉。特别是在松
软岩层中打眼,更应增加排粉次数,防止发生卡钎事故。
15、用凿岩机打眼时,应先开水后开风。打完眼后,应先关风后关水
(风水联动的凿岩机除外)。打眼过程中给水要均匀适当,防止水量过
大或过小。多台凿岩机打中上眼时,禁止在凿岩机前及钎子下面站人。
16、用凿岩机打眼时,在打眼过程中,要经常检查风、水管的联接头是
否牢固,有无脱扣现象。如接头不牢,应停钻处理好后再开钻。
17、打眼时,凿岩机、钎子与打眼方向要保持一致。推动要均匀适当,
不要过大,以防断钎、夹钎。
18、禁止将钎子当其它工具用。若发现钎子变形弯曲,必须进行更换,
否则不准使用。
19、钎头与钎子的连接要牢固。在打眼过程中,若发现钎头合金片脱落
时,必须及时更换,否则不得继续打眼。
20、打眼中,掌钎人不准带手套,袖口必须扎紧,脖子上的毛巾头必须
塞到工作服领口里面并扣好,防止钎子转动而扭卷伤人。
21、打眼扶钻的人员,要躲开眼口方向,站在钻机侧面,两腿前后错
开,脚蹬实底。禁止踩空或骑在支架上打眼,防止断钎时扑倒伤人。
22、眼位过高时,必须搭设牢固的工作台,不准蹬在支架上打眼。
23、在上山迎头打眼,人不要对准眼口,以免钎子折断滑下伤人。
24、在倾角超过25度以上的上山迎头打眼,其后方要设档板,以防人员
滑下而发生人身事故。
25、在下山或立井迎头打眼,应将底部浮煤、浮矸清理到实底。如有积
水应排净,禁止在水中打眼,以防打在残眼上。
26、在倾角较大的下山或立井迎头打眼,每打一个眼,钎子拔出后,应
及时插上木塞,以防岩粉将眼堵住。
27、在打眼过程中,如突然停风停电,不能打眼,应将凿岩机取下,钎
子拔出,防止凿岩机将钎子坠弯。
28、在打眼过程中,如发现煤、岩层出水、瓦斯涌出等异常现象时,要
停止打眼工作,并汇报矿调度室。
29、打完眼后,将打眼工具、设备撤出迎头,存放在安全地点。将电
缆、风管、水管盘放整齐,并停电、停水,关上压风。
30、打眼时要采取防尘措施。凿岩机打眼一定要湿式打眼,凿岩机打眼
要采取中心供水或侧式供水防尘,严禁打干眼。
(四)、钻眼布置
距煤帮1米、巷道底板1-1.5米,垂直煤壁打眼。
五、施工备用材料
钻钎、木楔、黄土
六、避灾路线:
根据井下作业地点就近快速撤离到地面。
xxx 煤 矿
掘进探眼安全技术措施
施工单位:xxx
队 长:xxx
编 制:xxx
日 期: 20 年 月 日
掘进探眼安全技术措施会审记录
时间 地点
施工单位 措施编制人
审 批 意 见
签 字 栏
总工程师 技术科
安监站 机电科
掘进探眼安全技术措施贯彻记录
贯彻时间 贯彻地点
贯彻内容 贯彻人
序号姓名签名序号姓名签名序号姓名签名
1
2
3
4
5
6
7
8
9
10
11
12
13
14
15
16
17
18
19
20
实到人数缺席人数
