中国石油云南1000万吨年炼油项目优化调整
- 格式:pdf
- 大小:1.40 MB
- 文档页数:40
2011年中国石油化工(石化)工程大全?目录工程名称:北京市1万吨/年废润滑油提纯基础油工程工程工程名称:中国石化股份有限公司北京燕山分公司9万t/a丁基橡胶装置及配套工程工程工程名称:天津市丙烷储罐二期工程工程工程名称:上海市年产3000吨聚氨酯粘合剂工程工程名称:上海市高性能聚丙烯腈基碳纤维新产品开发技术平台工程工程名称:上海市油产品质量升级工程工程名称:上海市氯化钠ODC电解中试演示工程工程名称:上海天合石油工程工程工程名称:彩皇(上海)精密化学有限公司增加设备工程工程名称:上海市年产5万吨聚氨酯及5万吨特种聚醚单体生产工程工程名称:上海市年产7万吨废润滑油综合利用工程工程名称:上海市高纯溶剂生产工程工程名称:上海市40万吨/年苯酚丙酮工程工程名称:上海星可高纯溶剂有限公司高纯溶剂工程工程名称:重庆市120万t/a焦化及干熄焦工程工程名称:重庆市5万吨/年甲醛工程工程名称:重庆市2500Nm3/h干法乙炔工程(三期)工程名称:重庆市车用工业乙醇汽油工业示范(中试)基地建设工程工程名称:中国石油华北石化公司确保北京市场汽油质量升级改造工程工程工程名称:河北省芳烃分离及配套工程工程工程名称:河北省10万吨/年粗苯加氢精制工程工程工程名称:徐州年产甲醇汽柴油各50万吨工程工程名称:江苏省年产3万吨润滑油、0.3万吨防冻液、0.8万吨饱和聚酯树脂工程工程名称:江苏省重油制烯烃扩量改造工程工程名称:江苏中南汇石化仓储有限公司石化仓储建设工程工程名称:江苏省年产150万吨SZorb催化汽油吸附脱硫装置工程工程名称:江苏省年产50万吨高清洁车用甲醇汽(柴)油工程工程名称:中化南通石化储运有限公司二期和三期扩建工程工程名称:苏州市10万吨/年碳四缓和芳构化装置工程工程名称:江苏省新建综合利用餐厨等废弃油脂年产20万吨生物柴油和生物增塑剂、7万吨再生润滑油工程工程名称:江苏省年产34.5万件电液比例伺服元件新建工程工程名称:南京市20万吨/年聚丙烯专用料技术改造工程工程名称:南京市年产15万吨酚醛/5万吨甲醛及研发中心工程工程名称:南京市16万吨/年裂解C9深加工工程工程名称:南京市4万吨/年苯法顺酐工程工程名称:南京市2000吨/年甲醇催化剂建设工程工程名称:南京市9万吨/年制氢及配套空分装置工程工程名称:南京市环己酮装置废碱处理技术改造工程工程名称:南京市20万吨/年聚醚多元醇新材料工程工程名称:南京市年产3000吨表面处理添加剂、3000吨多元醇组合料及改性异氰酸酯工程扩能工程工程名称:镇江市年产10万吨SAN扩建工程工程名称:泰兴市10000吨/年间硝基苯胺、6000吨/年间氨基乙酰苯胺、3000吨/年苯胺焦油提炼回收技术改造工程工程名称:泰兴市氨基苯醚加氢还原技术改造工程工程名称:宿迁市年产二氟甲烷1200吨扩建工程工程名称:杭州市年产20000吨醇基燃料工程工程名称:宁波市混合C10精制联合装置工程工程名称:宁波市年产15万吨聚氯乙烯扩建工程工程名称:宁波市50万吨/年裂解制低碳烯烃和8万吨/年苯乙烯装置工程工程名称:台州市年产30万吨量子化学燃料(重油型、柴油型)燃料油工程工程名称:安庆市35万吨/年液态烃综合深加工工程工程名称:安徽省20万吨/年碳四改质装置工程工程名称:合肥市200万吨/年高硫重油深加工油品升级工程工程名称:安徽省10万吨/年废润滑油再生利用生产工程工程名称:3.0万吨/年生物柴油工程工程名称:年产8000吨再生燃料油工程工程名称:宿州市年产8000吨氯化聚乙烯生产线工程工程名称:阜南县新建6万t/a甲醛、3万t/a甲缩醛生产工程工程名称:安徽省1000t/a合成气制乙二醇技术开发工程工程名称:庐江县溶解乙炔生产工程工程名称:泉州市1200万吨/年炼油建设工程工程名称:永安市年产甲醛5万吨工程工程名称:邵武市年产22000吨氟化氢生产装置技扩改至56000吨工程工程名称:年处理3万吨废机油工程工程名称:年处理加工15000吨废油脂即年产12000吨生物柴油(燃料油)工程工程名称:南昌市150万吨/年柴油加氢装置工程工程名称:中石化九江分公司120万吨/年连续重整联合装置工程工程名称:九江分公司油品质量升级改造工程工程工程名称:青岛市40000Nm3/h?制氢装置及配套系统工程工程名称:东营市8万吨/年碳九加氢装置工程工程名称:菏泽市10×104t/a异丁烷脱氢工程工程名称:章丘市30Kt/a苯胺工程工程名称:济南市160万吨/年柴油加氢精制装置工程工程名称:东营市25万吨/年芳烃工程工程名称:山东省10万吨/年气体分离联合装置工程工程名称:山东省5万吨/年MTBE装置、20万吨/年碳四深加工装置、8万吨/年聚丙烯装置建设工程工程名称:日照市炼油工程工程名称:东明县160万吨/年延迟焦化工程工程名称:青岛市新建100万t/a延迟焦化装置建设工程工程名称:商丘市5万t/a甲缩醛、8万t/a甲醛工程工程名称:永城市年产20万吨乙二醇工程工程名称:商丘市千吨级聚丙烯腈碳纤维工程工程名称:平顶山市5万t/a精制苯工程工程名称:新乡市300kt/a联碱及30kt/a三聚氰胺技术改造工程工程名称:河南省30万吨/年煤焦油加氢精制加工工程工程工程名称:湖北爱国石化集团年产15000吨润滑油生产及加工建设工程工程名称:荆门市20万吨/年C4烯烃催化裂解制丙烯工程工程工程名称:荆门市年产15000吨润滑油生产及加工建设工程工程名称:湘潭市年产5万吨润滑油扩建工程工程名称:湘潭市年产3.5万吨工业甲醛生产线工程工程名称:中石化长岭分公司油品质量升级改扩建工程工程名称:年产5万吨润滑油扩建(二期工程)工程工程名称:珠海一德石油化工库扩建工程改建工程工程名称:珠海市年产125万吨PTA三期工程工程工程名称:珠海市PTA二期脱瓶颈工程工程名称:丙烷/MMB扩建工程工程名称:珠海市年产固化剂11000T建设工程工程名称:茂名市20万吨/年环烷烃装置及中转油站改造工程工程名称:茂名华粤华信15万吨/年溶剂改质工程工程名称:广东省惠州市50万吨/年催化汽油选择性加氢脱硫装置工程工程名称:壳牌(珠海)新建润滑脂一期工程工程工程名称:中委广东石化2000万吨/年重油加工工程工程工程名称:惠州炼油二期2200万吨/年炼油改扩建及100万吨/年乙烯工程工程工程名称:广东茂名油品质量升级改造工程工程工程名称:珠海市100万吨/年烯烃、芳烃工程一期工程工程工程名称:北海市新增预冷、脱戊烷塔及LPG、轻油罐区改扩建工程工程名称:钦州市60万吨/年润滑油及5万吨/年复合剂生产工程工程名称:广西石化1000万吨/年炼油工程产品销售配套设施完善工程工程工程名称:中国石化海南5千吨级化工泊位工程工程工程名称:海南洋浦260万吨/年烯烃石化工程工程工程名称:贵州省年加工15万吨煤焦油工程工程名称:贵阳市120万m3/d煤气工程工程工程名称:开远市6万吨/年宽馏分煤焦油加氢工程工程名称:中国石油云南1000万吨/年炼油工程工程名称:陕西省120万t/a清洁汽油、柴油、甲醇汽油、添加剂工程工程名称:陕西省咸阳市5万吨/年MTBE装置工程工程名称:汉中市甲醇汽(柴)油调制中心工程工程名称:宝鸡市甲醇汽(柴)油调制中心工程工程名称:邛崃市年产20万吨甲醛建设工程工程名称:攀枝花市年产15万瓶/年乙炔生产线工程工程名称:达州市年产万吨生物柴油工程工程名称:四川化工纳溪基地煤气化装置工程工程名称:夹江县年产20万吨成品油氧化吸附法脱硫精制工程工程名称:新绛县10000吨/年重苯加工工程工程名称:山西综合利用焦炉煤气生产大颗粒脱硝脱硫活性炭工程工程名称:河津市年产100万吨焦炉工程工程名称:山西年产20万吨甲醇(一期10万吨/年)工程工程工程名称:山西省新建年产5万吨工业顺丁烯二酸酐工程工程名称:平遥县45万吨/年焦化工程工程工程名称:太谷县16万吨/年新工艺煤焦油深加工工程工程名称:太谷县16万吨/年新工艺煤焦油深加工工程工程名称:兰州市300万吨/年柴油加氢及配套工程工程工程名称:兰州市500t/a苯乙烯精馏、提纯装置工程工程名称:新疆3万吨/年催化脱蜡及3万吨/年润滑油生产联合装置工程工程名称:新疆兵团农八师20万t/a甲醇装置工程工程名称:和静县100万吨/年焦炭及其配套焦炉煤气综合利用(10万吨甲醇/年)工程工程名称:新疆伊宁县10万吨/年聚乙烯醇联合化工工程工程名称:库车6万吨/年轻烃芳构化工程一期工程1万m3液态轻烃储运工程工程工程名称:宁夏利用焦炉煤气联产30万t/a片碱节能工程工程名称:宁夏年产300万吨洗煤、240万吨焦化、10万吨甲醇、5万吨粗苯加氢精制、2万吨镁合金联产循环经济工程工程名称:石嘴山市年产2万吨煤基活性炭技改工程工程名称:灵武市50万吨/年甲醇制烯烃工程工程名称:石嘴山市年产6000吨T321硫化异丁烯工程工程名称:石嘴山市年产15万吨芳香烃精制工程工程名称:平罗县电石法聚氯乙烯新型催化剂生产及回收清洁生产示范工程工程名称:中卫市煤焦化苯深加工工程工程名称:乌海市新建100万吨/年捣鼓焦联产10万吨/年甲醇工程工程名称:内蒙古年产100万吨捣固焦联产10万吨甲醇工程工程工程名称:内蒙古150万吨/年焦化技术改造工程工程名称:黑龙江省550万吨/年重油催化热裂解工程工程工程名称:大庆市10万吨/年石脑油制芳烃装置改造工程工程名称:黑龙江省8万吨/年装置扩建MTBE工程工程工程名称:大庆市9000吨含油污泥(危险废物)无害化处理工程工程工程名称:大庆市2万吨/年正己烷工程工程名称:大庆市6万吨/年低硫低芳烃铝板(箔)冷轧制油、无味石油溶剂工程工程名称:伊春市10万吨/年醇醚(清洁)燃料油建设工程工程名称:双鸭山市20万吨/年甲醇装置工程工程名称:吉林省38万吨/年碳五综合利用工程38万吨/年碳五分离装置工程工程名称:大连石油化工公司一、二气体分馏装置技术改造工程工程名称:大连石化分公司四催化装置烟气脱硫处理工程工程名称:抚顺市22万吨/年裂解焦油、10万吨/年裂解碳九深加工工程工程名称:恒力石化2×120万吨/年PTA工程工程工程名称:辽宁省8万吨/年润滑油再生利用技术改造工程工程名称:辽阳市轻烃综合利用工程工程名称:抚顺市新建84t/d燃料级二甲醚生产装置工程工程名称:大庆市3万吨/年废机油再利用工程工程名称:葫芦岛市1000万吨/年炼油工程工程。
中石油下属炼化企业CNPC (china national petrolem corporation)中石化下属炼化企业CPCC (china petrolem chemical corporation)大庆石化是中国石油天然气股份有限公司的地区分公司。
是以大庆油田原油、轻烃、天然气为主要原料,从事炼油、乙烯、塑料、橡胶、化工延伸加工、液体化工、化肥、化纤生产,并承担工程技术服务、生产技术服务、机械加工制造、矿区服务等职能的特大型石油化工联合企业。
公司始建于1962年,前身是大庆石油化工总厂,1999年10月重组分立为大庆石化公司和大庆石化总厂;2007年6月重新整合为大庆石化公司。
炼油、化肥、化工和腈纶装置分别于1963年、1976年、1986年和1988年建成投产。
经过四十多年的发展,公司逐步形成了以炼化生产为主,工程技术、多种经营、矿区服务并存的“四位一体”业务格局。
现有二级单位34个,员工万人,生产装置137套,固定资产原值285亿元、净值115亿元,2007年销售收入达到395亿元。
年加工原油650万吨,乙烯生产能力60万吨/年,聚乙烯56万吨/年,聚丙烯10万吨/年,丙烯腈8万吨/年,丁辛醇8万吨/年,苯乙烯9万吨/年,聚苯乙烯万吨/年,SAN7万吨/年,万吨/年,顺丁橡胶8万吨/年,腈纶丝万吨/年,合成氨45万吨/年,尿素76万吨/年,复合肥30万吨/年。
可生产48个品种187个牌号的产品。
公司整体通过了ISO9002质量体系认证,被评为全国质量管理先进企业,产品出厂合格率始终保持100%。
石油、化工、塑料、腈纶等系列产品荣获全国市场同行业“产品质量、服务质量无投诉用户满意品牌”称号。
企业先后荣获了全国“五.一”劳动奖状、全国思想政治工作优秀企业、国家“守合同重信用”企业、黑龙江省文明单位标兵等称号,实现了生产与安全、能源与环境、企业与社会、企业与员工的和谐发展。
前进中的大庆石化公司,将以科学发展观为指导,认真履行企业的经济责任、政治责任和社会责任,努力创造良好的经营业绩,最大限度地回报股东、回报社会、回报员工,实现公司价值的最大化。
中国七大石化基地
1、大连长兴岛(西中岛)
中石油炼化--体化项目:项目-。
期工程为1500万吨/年俄油炼油装置及相应的化工装置,并在2018年1月中俄签署的对华新增俄油。
到位后正式投产:二期将再利用3-4年时间建成第二套炼油装置,到2022年,在西中岛形成2500万吨/年或更大的炼化能力。
2、上海漕泾
中石化高桥石化漕泾炼油化工--体化项目:2000万吨/年炼油(1500万吨/年炼油工程+500万吨/年润滑油搬迁工程)、100万吨/年乙烯及其下游配套加工装置。
3、广东惠州
中海油惠州炼化二期项目:在一期1200万吨/年炼油装置的基础上,新建1000万吨/年炼油、100万吨/年乙烯装置。
4、福建古雷
中国石化古雷炼化一体化项目:1600万吨/炼油、120万吨/年乙烯及下游27套化工装置。
5、河北曹妃甸
中石化曹妃甸千万吨级炼油项目。
6、江苏连云港
中石化连云港炼化-体化项目:分二期建设总规模为3200万吨/年炼化一体化工程,其中一期项目为中国石化连云港炼化---体化一期工程,包括1200万吨/年炼油,二期再扩大2000万吨/年炼油能力。
7、浙江宁波
中石化镇海炼化--体化项目:年产1500万吨炼油、120万吨乙烯扩建工程。
中国主要油气田及石化/炼油厂中石油油田大型炼化企业67% 大庆油田抚顺石化10个油田四川油田(西南油气田)大庆石化新疆油田大庆炼化七千万吨/年辽河油田大连石化大港油田大连西太平洋土哈油田兰州石化塔里木油田独山子炼油厂吉林油田锦西石化长庆油田锦州石化华北油田吉林化工4个其它油田浙江油田鞍山炼油厂青海油田冀东油田玉门油田中石化油田大型炼化企业胜利油田镇海炼化6个油田中原油田茂名石化33% 江汉油田燕山石化四千万吨/年江苏油田齐鲁石化河南南阳油田高桥石化塔河油田广州石化金陵石化金山石化巴陵石化扬子石化天津石化荆门石化洛阳石化武汉石化福建石化济南石化沧州炼油厂海南炼油厂九江石化青岛炼油厂中海油渤海油田惠州炼化南海油田东海油田中海油有几家炼油厂以2005年底动工的惠州炼油项目为起始,中海油开始在炼化产业上密集布局。
中海油炼化产业的布局是在“两洲一湾”:珠江三角洲、长江三角洲和环渤海湾。
珠江三角洲主要是惠州炼油基地、长江三角洲主要是大榭石化,在环渤海湾,中海油则主要收购了山东海化、东营石化和中捷石化。

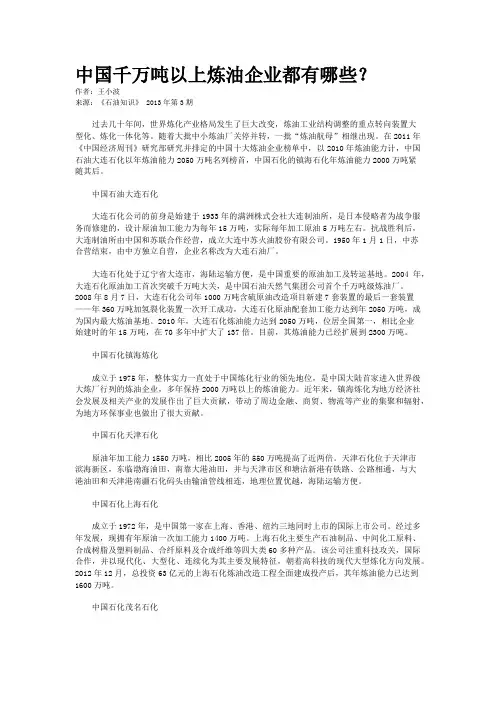

目前就这几家中国20大炼油厂大连石化(隶属中国石油)2010年炼油能力2050万吨2004年,大连石化原油加工首次突破千万吨大关,是中国石油天然气集团公司首个千万吨级炼油厂。
2010年,大连石化炼油能力达到2050万吨,位居全国第一,相比2005年的1050万吨增长近一倍。
大连石化处于辽宁省大连市,海陆运输方便,是中国重要的原油加工及转运基地。
目前,该公司正在加强管理,升级炼化生产装置,致力于建设具有国际竞争力的标志型炼化企业。
镇海石化(隶属中国石化)2010年炼油能力2000万吨镇海炼化成立于1975年,整体实力一直处于中国炼化行业的领先地位,是中国大陆首家进入世界级大炼厂行列的炼油企业,多年保持2000万吨以上的炼油能力。
近年来,镇海炼化为地方经济社会发展及相关产业的发展作出了巨大贡献,带动了周边金融、商贸、物流等产业的集聚和辐射,为地方环保事业也作出了很大的贡献。
2017新建、在建、拟建炼油项目
[摘要]2017年5月整理的最新新建、在建、拟建的炼油项目列表(26项)。
1)中国石化洛阳分公司油品质量升级项目
预算投资总额:10000万元
进展阶段:环评
项目所在地:河南省洛阳
项目建设详情:中国石化股份有限公司洛阳分公司油品质量升级项目。
建设内容:催化汽油吸附脱硫(S-Zorb )装置从150万吨/年扩能至180万吨/年,装置的主要产品为超低硫精制汽油,满足未来国Ⅵ质量指标要求。
项目总投资10000万元(业主估算)。
2)中国石化长岭分公司60万吨/年催化轻汽油醚化装置项目
预算投资总额:9987万元
进展阶段:环评
项目所在地:湖南岳阳
项目建设详情:中国石油化工股份有限公司长岭分公司60万吨/
年催化轻汽油醚化装置项目。
建设内容:将现有的30万吨/年催化重汽油加氢装置改造成60万吨/年催化轻汽油醚化装置,装置以催化轻汽油和甲醇为原料,采用轻汽油醚化工艺,大幅度降低汽油中的烯烃含量。
项目总投资9987万元。
3)恒力石化(大连)炼化有限公司2000万吨/年炼化一体化项目
预算投资总额:690亿元
进展阶段:工程设计
项目所在地:辽宁大连市
项目建设详情:恒力石化(大连)炼化有限公司2000万吨/年炼化一体化项目,该项目位于辽宁大连长兴岛。
项目占地面积645.3公顷。
项目总投资690亿元。
中国20大炼油厂汇总表No.1 大连石化(隶属中国石油)2010年炼油能力2050万吨2004年,大连石化原油加工首次突破千万吨大关,是中国石油天然气集团公司首个千万吨级炼油厂。
2010年,大连石化炼油能力达到2050万吨,位居全国第一,相比2005年的1050万吨增长近一倍。
大连石化处于辽宁省大连市,海陆运输方便,是中国重要的原油加工及转运基地。
目前,该公司正在加强管理,升级炼化生产装置,致力于建设具有国际竞争力的标志型炼化企业。
No.2 镇海石化(隶属中国石化)2010年炼油能力2000万吨镇海炼化成立于1975年,整体实力一直处于中国炼化行业的领先地位,是中国大陆首家进入世界级大炼厂行列的炼油企业,多年保持2000万吨以上的炼油能力。
近年来,镇海炼化为地方经济社会发展及相关产业的发展作出了巨大贡献,带动了周边金融、商贸、物流等产业的集聚和辐射,为地方环保事业也作出了很大的贡献。
No.3 天津石化(隶属中国石化)2010年,天津石化原油年加工能力1550万吨,相比2005年的550万吨提高了近两倍。
天津石化位于天津市滨海新区,东临渤海油田,南靠大港油田,并与天津市区和塘沽新港有铁路、公路相通,与大港油田和天津港南疆石化码头有输油管线相连,地理位置优越,海陆运输方便。
No.4 上海石化(隶属中国石化)2010年炼油能力1400万吨上海石化成立于1972年,是中国第一家在上海、香港、纽约三地同时上市的国际上市公司。
经过多年发展,现拥有年原油一次加工能力1400万吨。
上海石化主要生产石油制品、中间化工原料、合成树脂及塑料制品、合纤原料及合成纤维等四大类60多种产品。
该公司注重科技攻关、国际合作,并以现代化、大型化、连续化为其主要发展特征,朝着高科技的现代大型炼化方向发展。
No.5 茂名石化(隶属中国石化)2010年炼油能力1350万吨茂名石化成立于1955年5月,地处广东省茂名市,是国家“一五”期间156项重点工程之一。
七大石化基地项目2015年,国家发改委对石化产业基地的设立条件提出指导意见,并提出了发展七大石化产业基地的规划,使得2018-2025年的中国炼油格局中,民营企业作为主力力量登上中国炼油产业链的舞台。
中国七大世界级石化产业基地包括:大连长兴岛、河北曹妃甸、江苏连云港、浙江宁波、上海漕泾、广东惠州、福建漳州古雷。
七大基地全部投射在沿海重点发展区域,瞄准现有的三大石化集群,同时立足于海上能源资源进口的重要通道。
•上海漕泾、浙江宁波、江苏连云港三大基地位于长三角地区,该区域经济活力强劲、发展潜力巨大,是石化下游产品消费中心,也是当前国家实施“一带一路”与长江经济带两大战略的关键交汇区域。
•广东惠州、福建古雷两大基地位于泛珠三角地区,面向港澳台,区位独特,是国家实施“一带一路”战略的核心承载腹地。
•大连长兴岛和河北曹妃甸地处环渤海地区,是国家实施京津冀协同战略的集中辐射区域。
我们来看看七大石化产业基地建设的进展。
大连长兴岛恒力炼化成为七大石化基地中第一个投产的民营炼化一体化项目。
恒力炼化一体化项目是目前国内规模最大、工艺流程最长、上下游装置关联度最高、技术最复杂的一体化项目,计划一次建成。
主要建设内容包括2000万吨常减压蒸馏装置和1150万吨重油加氢装置(包括柴油加氢装置、蜡油加氢装置和流化床渣油加氢装置)、3套320万吨重整装置、2套225万吨芳烃装置、130万吨混合脱氢装置和其他工艺装置。
此外,2018年11月9日,中国华阳经贸集团与福佳集团正式签署战略合作协议,在长兴岛合资建设2000万吨/年炼化一体化项目,成为继中石油的大连石化、恒力炼化之后,第三个规模2000万吨/年的炼化项目。
目前,大连长兴岛已建成年产660万吨全球单体最大的PTA工厂,恒力2000万吨炼化一体化项目已投产,150万吨乙烯项目2019年投产,200 万吨乙烯项目、丙烷综合利用项目、轻烃综合利用项目等重大项目加快推进,高档染色剂、催化剂利用等下游新材料项目落户园区。
2004年中国石油工业综述2004年,在世界经济高速增长的同时,中国经济继续保持平衡较快发展,GDP增长了9.5%。
虽然中国政府采取了加强和改善宏观调控的一系列政策措施,但经济发展对油气资源的需求持续增长,使我国石油消费量首次突破3亿吨大关,石油净进口量首次突破1.4亿吨。
2004年,随着中国“入世”進入第三年,燃料油期货在上海开市,成品油零售市场如期开放,中国第一个民间石油组织——全国工商联石油业商会成立,这些标志性特征都使得2004年的中国石油行业显得非同寻常。
为满足国内需求,石油行业全面贯彻落实科学发展观,加快国内油气资源的勘探开发,加快炼油与化工产品的结构调整和销售业务的发展,并加大了“走出去”的步伐。
伴随着西气东输管道的全线贯通投产,覆盖全国的天然气骨干管网初步形成,原油和成品油管道建设也突飞猛进。
2004年,三大国家石油公司努力通过体制创新、管理创新和科技创新提高核心竞争力,实现了生产效益同步增长。
经济效益:主要指标达到历史最好水平2004年,国际原油价格延续2003年的高价位,呈现整体上扬态势,并不断突破历史新高。
与此同时,随着我国经济进入新一轮增长周期,对能源的需求持续上升,进而拉动了主要石油石化产品消费量的大幅度增长。
石油行业(包括原油和天然气开采业、石油加工业)全力保障国民经济发展对油气的需求,全年实现现价工业总产值11644.8亿元,工业增加值3615.37亿元,产品销售收入11539.6亿元,利润1983.8亿元,利税总额2925.45亿元,分别较上年增长了34%、12%、33%、48%和40%。
全行业和中国石油天然气集团公司、中国石油化工集团公司、中国海洋石油总公司三大国家石油公司的经济效益均大幅度提高,主要经济指标再创历史最好水平。
勘探开发:发现一批亿吨级油气田,产量创历史最高水平2004年,为缓解国内石油供需压力,三大国家石油公司加大了勘探投入,油气储量实现较大幅度增长,获得一系列重大发现,形成了新的能源生产基地。
⑴地处四川东部的南充炼油化工总厂是1999年从四川石油管理局南充炼油厂分离重组而成的,隶属于国际上市公司——中国石油天然气股份有限公司西南油气田分公司。
拥有常减压蒸馏、重油催化裂化、酮苯脱蜡(油)、异丙醇脱沥青等13套炼油装置以及配套辅助设施,目前原油加工能力为60万吨/年。
⑵拟在xx再建大型炼厂记者另悉,中石化在华南区域扩张成品油产能的并不限于广州石化一家,事实上旗下第二大的茂名炼油厂同样在实施扩建工程,茂名炼油厂的产量拟从年产1350万吨增长至年产1750万吨。
业内人士透露,中石化还向国家发改委提交了在广西兴建年产800万吨的炼油厂计划。
中石化还从长远考虑,正在建设一条1691公里的输油管,将广东炼油厂的剩余产量送到西南地区,以便应对西南区可能的市场缺口。
目前,输油管正在铺设中,计划明年完工。
⑶广州石化为中石化下属炼厂,是华南地区重要炼厂之一,目前年原油加工能力为770万吨,全部加工进口原油。
目前炼厂加工的原油品种多为中东原油,炼厂生产的汽柴油全部供应广东市场。
2003年10月,国家发改委批准了广州石化炼油1000万吨改扩建项目可研报告。
该项目在改造广州石化现有5套装置的基础上再新建5套装置,总投资超过30亿元,使广州石化的炼油年加工能力达到1000万吨。
为了与炼油装置扩建工程配套,广州石化旗下的广州乙烯新一轮80万吨/年规模的扩产改造工程即将启动。
目前炼厂正在进行千万吨级改扩建,预计下半年竣工。
届时,广州石化将继浙江镇海、广东茂名、南京金陵等地之后成为国内为数不多的1000万吨大炼厂。
⑷茂名石化茂名石化隶属中石化,位于广东省茂名市,其原油年加工能力为1350万吨,为华南地区第一大炼厂,主要加工进口中东高硫原油,成功首炼科威特原油,加工原油种类达到85种,居国内首位。
其成品油主要销往中国西南和华南地区,茂名石化2005年原油的实际加工量排名全国第二。
1#催化装置(100万吨/年),2号常减压装置(设计能力为250万吨/年),加氢裂化装置(设计能力为250万吨/年)。
中国千万吨以上炼油企业都有哪些?作者:王小波来源:《石油知识》 2013年第3期过去几十年间,世界炼化产业格局发生了巨大改变,炼油工业结构调整的重点转向装置大型化、炼化一体化等。
随着大批中小炼油厂关停并转,一批“炼油航母”相继出现。
在2011年《中国经济周刊》研究部研究并排定的中国十大炼油企业榜单中,以2010年炼油能力计,中国石油大连石化以年炼油能力2050万吨名列榜首,中国石化的镇海石化年炼油能力2000万吨紧随其后。
中国石油大连石化大连石化公司的前身是始建于1933年的满洲株式会社大连制油所,是日本侵略者为战争服务而修建的,设计原油加工能力为每年15万吨,实际每年加工原油5万吨左右。
抗战胜利后,大连制油所由中国和苏联合作经营,成立大连中苏火油股份有限公司。
1950年1月1日,中苏合营结束,由中方独立自营,企业名称改为大连石油厂。
大连石化处于辽宁省大连市,海陆运输方便,是中国重要的原油加工及转运基地。
2004年,大连石化原油加工首次突破千万吨大关,是中国石油天然气集团公司首个千万吨级炼油厂。
2008年8月7日,大连石化公司年1000万吨含硫原油改造项目新建7套装置的最后一套装置——年360万吨加氢裂化装置一次开工成功,大连石化原油配套加工能力达到年2050万吨,成为国内最大炼油基地。
2010年,大连石化炼油能力达到2050万吨,位居全国第一,相比企业始建时的年15万吨,在70多年中扩大了137倍。
目前,其炼油能力已经扩展到2300万吨。
中国石化镇海炼化成立于1975年,整体实力一直处于中国炼化行业的领先地位,是中国大陆首家进入世界级大炼厂行列的炼油企业,多年保持2000万吨以上的炼油能力。
近年来,镇海炼化为地方经济社会发展及相关产业的发展作出了巨大贡献,带动了周边金融、商贸、物流等产业的集聚和辐射,为地方环保事业也做出了很大贡献。
中国石化天津石化原油年加工能力1550万吨,相比2005年的550万吨提高了近两倍。
题目:中国石油四川石化1000万吨/年炼油和80万吨/年乙烯炼化一体化工程化工原料罐区(三)施工组织设计院系:西南交通大学网络教育学院专业:工程造价*名:***指导教师:***西南交通大学网络教育学院院系西南交通大学网络教育学院专业工程造价年级2010级秋学号10920079姓名陶文婧学习中心直属学习中心指导教师孟鹏晖题目中国石油四川石化1000万吨/年炼油和80万吨/年乙烯炼化一体化工程化工原料罐区(三)施工组织设计指导教师评语指导教师(签章)评阅人评语评阅人(签章) 成绩答辩委员会主任(签章)年月日毕业设计任务书班级 2010级秋学生姓名陶文婧学号10920079发题日期: 2012 年9月4日完成日期:年月日题目中国石油四川石化1000万吨/年炼油和80万吨/年乙烯炼化一体化工程化工原料罐区(三)施工组织设计1、本论文的目的、意义本施工组织设计是根据本工程的工程项目进行编制。
认真贯彻执行工程的质量方针“规范项目管理,持续改进质量管理体系;严格执行规范标准,精心施工,诚信服务,达到顾客满意”和环境与职业健康安全管理方针“遵守法律法规,规范施工环境与职业健康安全管理,预防污染,追求本质安全,完善自律机制,持续改进体系”。
通过本次毕业设计,提高学生实践与理论相结合的能力,并将各专业知识汇总,达到提高学生自身能力的目的。
2、学生应完成的任务第一步:在全面掌握有关理论的基础上开题,并获得指导教师同意;第二步:在全面掌握有关理论的基础上积极着手收集资料,拟定该论文大纲;第三步:依据指导老师修改后的论文提纲撰写论文;第四步:向指导老师提交论文初稿;第五步:依据老师的指导对论文进行反复修改;第六步:论文定稿并对论文进行装订;第七步:对论文答辩进行准备。
3、论文各部分内容及时间分配:(共 8 周)第一部分熟悉和审核施工图纸,编制工程设计说明和依据(0.5周)第二部分了解施工现场情况及施工特点(0.5周)第三部分按施工顺序划分分部工程和分项工程,通过多方案经济比较确定主要工种工程的施工方案(2周)第四部分施工进度计划设计控制(1周)第五部分施工安全质量管理及质量保证措施(1周)第六部分设计施工平面布置图(1周)第七部分完成施工方案的设计文稿编写(1周)评阅其答辩(1周)4、参考文献备注《建筑地基基础工程施工质量验收规范》GB50202-2002 ;《建筑工程施工质量验收统一标准》GB50300-2001 ;《砌体工程施工质量验收规范》GB50203-2002 ;《屋面质量验收规范》GB50207-2002 ;《地下防水工程施工质量验收规范》GB50208-2002 ;《建筑地面工程施工质量验收规范》GB50209-2010 ;《建筑装饰装修工程质量验收规范》GB50210-2001 ;《石油化工厂区竖向工程施工及验收规范》SH/T3529-2005 ;《钢筋焊接及验收规范》JGJ18-2003 ;《钢筋机械连接技术规程》JGJ107-2010 ;《建筑钢结构焊接规程》GJ81-2002 ;《建筑基坑支护技术规程》JGJ120-99指导教师:年月日审批人:年月日诚信承诺一、本设计是本人独立完成;二、本设计没有任何抄袭行为;三、若有不实,一经查出,请答辩委员会取消本人答辩资格。
中国石油广西石化1000万吨/年炼油工程火炬塔架安装方案中国石油一建设公司广西项目经理部二○○八年目 录1、工程概况 (1)1.1工程内容 (1)1.2主要工程实物量 (1)2、编制依据 (1)3.施工准备 (2)3.1材料准备及验收 (2)3.2技术准备 (3)3.3现场准备 (3)4.项目组织机构及岗位职责 (5)5.主要施工程序及施工方法 (6)5.1基础验收 (6)5.2连接螺栓 (6)5.3塔架安装 (7)5.4脚手架搭设 (13)6.施工质量控制标准 (14)6.1地脚螺栓的质量验收标准: (14)6.2塔架安装控制 (14)6.3防腐处理 (15)6.4分项工程质量控制点 (15)7、环保健康与安全施工措施 (15)7.1环境保护措施 (15)7.2安全施工措施 (16)8、拟投入工程的主要机械设备 (19)9、劳动力资源配置计划 (20)10、施工进度计划 (20)10.1第一阶段——塔架组对 (21)10.2第二阶段——塔架吊装 (21)附图1塔架组对场地处理图 (23)附图2塔架第一段组对胎架布置图 (24)附图3塔架第二段组对胎架布置图 (25)附图4塔架第三段组对胎架布置图 (26)附图5塔架第四段组对胎架布置图 (27)附图6塔架组对场地布置图 (28)1、工程概况中国石油广西石化公司1000万吨/年炼油工程的火炬设施,位于钦州港经济开发区的广西石化厂区火炬单元,主要包括火炬塔架、火炬筒以及配套的工艺设备、管道、电气仪表等工程。
火炬塔架钢结构总高142米,为四管钢管塔架式结构,塔架底部中心距为26×26米,塔架的西侧设置四个火炬筒体,火炬筒的规格为直径1321毫米的3个,直接为610毫米的1个,总高150米。
所有钢管现场接头均为法兰连接。
本工程施工图纸由中国船舶重工七一一研究所设计,火炬塔架由浙江潮峰钢构有限公司制造,散件成品供货,我中油一建公司广西项目经理部负责其现场组装施工任务。
中国十大石油化工基地——21个特大炼油项目加工能力超2.4亿吨2008年9月26日,天津石化年产100万吨乙烯工程现场,中国石化集团第四建设公司,用1600吨履带式起重机,平稳将乙烯装置重达千吨的丙烯精馏塔一次吊装就位。
该塔直径6.6米,高67米,重量932吨。
中国目前是世界第二大石油消费国和第五大石油产出国,2007年中国石油年消耗量约为3.8亿吨,原油产量为1.87亿吨,净进口原油1.59亿吨。
预计2008年中国的石油消耗量将达4.1亿吨。
面对急剧增长的石油消耗,中国炼油行业正在疯狂扩产,即使这样仍然难以满足中国庞大的能源需求。
预计到2020年,中国将建成21个大炼油项目,加工能力超过2.4亿吨,占全国总炼油能力的57%(2010年全国炼油总能力约为4.2亿吨)。
在这些大炼油项目中,属于中国石化的有14个,总产能达1.6亿吨/年以上,这将让中国石化在长三角、珠三角、环渤海等地区构建起强大的产业集群。
属于中国石油的有6个,包括大连石化、兰州石化、抚顺石化、大连西太、独山子石化以及长庆石化。
属于中国海油的有惠州大炼油项目。
据了解,2008~2010年的三年间,国内陆续投产的大炼油将达6家之多,阵容空前庞大。
大型化将成为炼油业发展的必然趋势,因为这是降低成本的重要途径之一。
据估算,1,200万吨/年规模的炼厂比600万吨/年规模的炼厂,单位投资节约2.5%,生产费用节约12%-15%,占地和能耗自然也随之减少。
中国计划在未来5年新建造90艘超级油轮(载重吨位在20万至30万吨之间),扩充中国远洋运输船队,以提高原油运输的能力。
两年冲刺2008年8月7日,奥运开幕前日,大连石化千万吨级加工含硫油技术改造项目成功投产,原油一、二次加工能力达到2050万吨/年,成为中国国内最大的炼油基地,也将炼油军团争金夺银的态势推向了高潮。
在这些大炼油项目中,属于中国石化的有14个,总产能达1.6亿吨/年以上,约占全国总炼油能力的66.67%,足以让中国石化在长三角、珠三角、环渤海等地区构建起强大的产业集群。
建设中外合资1000万吨炼油100万吨乙烯项目2008-04-18 10:53:55 华夏经纬网一、项目单位锦州市人民政府二、项目内容锦州市政府拟利用优势条件在锦州经济技术开发区紧临锦州港的西海国际工业园区引进外资联合建设1000万吨炼油100万吨乙烯项目。
(以下简称炼化一体化项目)。
在锦州建设炼化一体化项目符合中国政府环渤海湾整体开发的战略布局。
符合辽宁省将锦州建设成为辽西石化产业基地的需要和辽宁省“十一五”规划精神,更符合锦州市发展现状和趋势。
锦州具备建设1000万吨炼厂和100万乙烯项目的基础条件。
具备建设所需要的水电汽供给能力和良好的配套设施,还具有其它城市无可替代的区位优势,交通优势和炼化企业集中的规模优势,实现互惠互利、合作双赢的目的。

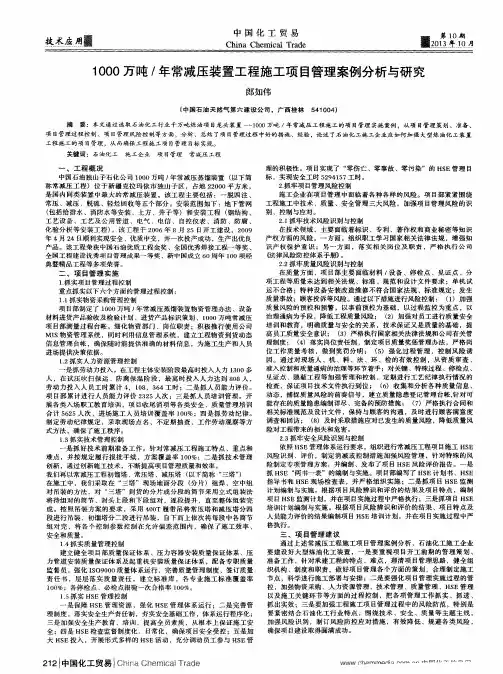

三、生产纲领(一)1000万吨炼油生产装置1.主要建设内容及建设规模(1)1000万吨常减压生产装置:350万吨S-RHT渣油加氢脱硫装置。
200万吨蜡油加氢脱硫装置,12万吨硫磺回收装置。
采用意大利KTI公司硫磺回收尾气处理技术。
并配套建设2×250吨/小时溶剂再生装置,组成联合装置。
(2)200万吨延迟焦化装置,引进美国公司技术(3)300万吨RMC中压加氢裂化装置(4)300万吨重油催化装置,150万吨催化裂化装置(5)140万吨连续重整装置(含芳烃抽提)(6)40万吨烷基化油(7)60万吨气体分馏装置(8)12万立方米/小时制氢装置(9)120万吨SSHT柴油加氢精制装置(10)400万吨SSHT加氢精制装置(11)100万吨RHSS航煤加氢精制装置(12)热电站(13)供排水系统(14)贮运系统2.原料来源及供应情况原料主要来源中东地区沙特中质高含硫原油。
年400—700万吨,其余市场采购。
3.技术来源采用美国UOP公司,荷兰的炼油技术(SGS),全部加氢工艺。
4.采用质量标准,汽、煤、柴油产品质量达到欧洲III标准。
(二)100万吨乙烯生产装置1.建设内容及规模(1)主要生产装置100万吨乙烯,汽油加氢,聚乙烯,EO/EC,全密度聚乙烯、高密度聚乙烯、乙二醇、聚丙烯、丁二烯、丁烯、苯抽提。
中国石油云南1000万吨/年炼油项目优化调整(中国石油-沙特阿美合资云南1300万吨/年炼油项目)环境影响报告简本建设单位:中石油云南石化有限公司编制单位:青岛中油华东院安全环保有限公司2015年4月中国石油云南1000万吨/年炼油项目优化调整 (中国石油-沙特阿美合资云南1300万吨/年炼油项目)环境影响报告简本建设单位:中石油云南石化有限公司评价单位:青岛中油华东院安全环保有限公司证书编号:国环评证甲字第2405号法人代表:盛连成项目负责人:贾伟玲(登记证编号A24050010400)项目校对人:孟凡伟(登记证编号A24050190500)项目审核人:王涛(登记证编号A24050120900)贾伟玲(登记证编号A24050010400)项目审定人:肖勇(登记证编号A24050040400)目录第一章 项目优化调整概况 (1)1.1 项目基本情况 (1)1.2 项目优化调整原因 (2)1.3 项目优化调整内容 (3)第二章 建设项目周围环境现状 (10)2.1 环境空气 (10)2.2 地表水 (11)2.3 地下水 (12)2.4 声环境 (12)2.5 土壤环境 (12)第三章 主要环保措施落实和优化及污染物排放情况 (13)3.1 项目主要环保措施落实和优化情况 (13)3.2 污染源及污染物排放 (19)3.3 施工期的环境管理 (21)3.4 环评批复落实情况 (21)第四章 区域污染防治及保障措施进展情况 (29)4.1 区域污染减排措施落实情况 (29)4.2 污染物总量指标来源的落实情况 (29)4.3 保障措施的落实情况 (30)4.4 居民搬迁安置进展情况 (31)第五章 建设项目环境影响 (32)5.1 大气环境 (32)5.2 地表水 (32)5.3 地下水 (33)5.4 声环境 (33)5.5 固体废物 (33)5.6 生态环境 (33)5.7 环境风险 (34)第六章 综合评价结论 (35)青岛中油华东院安全环保有限公司I青岛中油华东院安全环保有限公司 1第一章 项目优化调整概况1.1 项目基本情况中国石油云南1000万吨/年炼油项目是中缅油气管道的配套工程,具有重要的战略意义。
2012年7月,环境保护部以《关于中国石油云南1000万吨/年炼油项目环境影响报告书的批复》(环审〔2012〕199号)批复该项目环境影响报告书。
2013年1月,该项目获得国家发展和改革委员会核准,同年2月开工建设。
该项目位于云南省安宁工业园区(见图1.1-1),原油加工规模为1000万吨/年,以中缅油气管道输送的原油和天然气为主要原料,生产汽油、柴油、航空煤油、聚丙烯、丙烷、混合二甲苯、苯等石化产品。
项目主要建设内容包括常减压蒸馏等15套主体装置,以及动力站、循环水场、化学水站、储运、污水处理、焚烧系统等公用工程、储运工程和环保工程。
图1.1-1 中国石油云南炼油项目地理位置示意图2013年6月至7月,建设单位在中国石油集团公司网站公开该项目环境影响报告书主要内容,在安宁市公开报告书全本。
同时,组织专家在现场解答公众提出的问题。
人民日报、云南日报、人民网、新浪网、昆明电台、云南卫视等多家媒体进行了相关报道。
1.2项目优化调整原因在项目建设过程中,随着国家对汽、柴油产品质量升级的要求和环境保护标准的提高,根据中缅原油管道建设情况,建设单位拟对该项目进行优化调整。
1、为实现油品质量升级,需要优化调整工艺流程,使汽、柴油产品质量全部达到国V标准。
《国务院关于印发大气污染防治行动计划的通知》(国发〔2013〕37号)要求:“在2017年底前,全国供应符合国家第五阶段标准的车用汽、柴油”;2013年,环境保护部会同国家质检总局发布《轻型汽车污染物排放限值及测量方法(中国第五阶段)》,要求2018年1月1日全面实施国V标准。
根据上述国家油品质量升级要求,在汽油加氢装置增设轻汽油醚化单元,扩大蜡油加氢裂化、连续重整、异构化、航煤加氢等装置规模,使汽、柴油产品的质量全部达到国V标准。
2、为满足国家环境保护新要求,需要优化环保措施,确保污染物稳定达标排放。
通过优选催化裂化烟气和动力站锅炉烟气脱硫脱硝技术、采用新型高效低氮燃烧器、优化污水处理方案、建立挥发性有机物“泄漏检测与修复”管理制度等污染防治措施,确保项目污染物达标排放,满足国家环境保护新要求,适应炼油行业新标准。
3、为适应中缅原油管线原油输送能力,需要调整项目建设规模。
为了确保原油资源稳定供应,扩大与资源国合作,同时带动地方经济发展,中国石油、沙特阿美和云天化三方拟合资建设该项目。
为适应中缅原油管线原油输送能力,将项目加工能力从1000万吨/年提高到1300万吨/年。
项目优化调整符合国家西部大开发和“一带一路”战略。
2 青岛中油华东院安全环保有限公司1.3项目优化调整内容项目优化调整后,建设地点未变化。
总加工工艺路线在原加氢工艺基础上辅以延迟焦化装置,可提高原油加工适应性和提升重油平衡能力,改善渣油加氢装置进料性质,延长渣油加氢装置运行周期。
1.3.1工艺装置项目优化调整后,原油加工量由1000万吨/年增加至1300万吨/年,原油来源和性质不变。
原环评批复的15套生产装置中,2套不变,12套调整,取消1套。
新增1套延迟焦化装置。
项目装置数量仍为15套。
具体如下:1、400万吨/年渣油加氢脱硫、330万吨/年催化裂化等两套装置规模不变。
2、常减压蒸馏装置加工能力由1000万吨/年调整为1300万吨/年,后续装置规模进行适应性调整。
其中,连续重整-芳烃联合装置规模由200万吨/年调整为240万吨/年;蜡油加氢裂化装置规模由180万吨/年调整为210万吨/年;柴油加氢精制改质装置规模由380万吨/年调整为460万吨/年;汽油加氢装置规模由120万吨/年调整为140万吨/年,并新增50万吨/年轻汽油醚化单元;航煤加氢装置规模由40万吨/年调整为140万吨/年;制氢装置规模由12万标立方米/小时调整为17万标立方米/小时;PSA(氢气提纯)装置新增1万标立方米/小时PSA4单元(PSA装置能力由10万标立方米/小时调整为11万标立方米/小时),进一步回收利用轻烃干气中的富氢气体组分,为加氢装置所用;气体分馏装置规模由40万吨/年调整为55万吨/年;MTBE(甲基叔丁基醚)装置规模由6万吨/年调整为8万吨/年;异构化装置规模由20万吨/年调整为70万吨/年;硫磺回收装置由3套9万吨/年优化调整为2套12万吨/年+2套6万吨/年(1套热备)。
3、取消15万吨/年聚丙烯装置,由地方企业单独立项建设。
4、增加120万吨/年延迟焦化装置。
1.3.2总平面布置根据项目场地工程地质详勘结果并保持布局紧凑与工艺流程顺畅,对厂区平面布置进行调整,具体情况见图1.3-1。
1、为便于原辅材料和产品的进出,厂运输铁路线位置由中部偏西移至厂区青岛中油华东院安全环保有限公司 3最西侧。
2、为加大火炬与居民区的间距,火炬建设地点由厂区西北侧移至厂区南侧。
3、取消原计划单独立项建设的100万立方米原油商业储备库项目,原油储罐由4具增至10具,新增储罐在储罐预留地布置。
中间油罐区、成品油罐区总罐容随原油加工能力做适应性调整,平面布置微调。
4、增加延迟焦化装置,取消聚丙烯装置后,根据项目场地详勘结果并保持布局紧凑与工艺流程顺畅,对生产装置布置进行调整。
4 青岛中油华东院安全环保有限公司青岛中油华东院安全环保有限公司 5图1.3-1 项目优化调整前后平面布置变化情况比对图优化调整前项目平面布置 优化调整后项目平面布置中国石油云南1000万吨/年炼油项目优化调整环境影响报告简本1.3.3公用工程及环保措施项目优化调整后,公用工程相应调整;同时,环境保护措施在原设计基础上进行强化,通过采用先进的工艺技术、多项节能降耗措施,减少污染物排放。
1.3.3.1公用工程1、动力站规模不变,燃料由燃煤调整为燃煤掺烧石油焦,蒸汽产生量由330吨/小时减至266吨/小时。
2、给水水源不变,工业用水水源为王滩水库原水、安宁草铺片区生产用水水厂,项目增加再生水处理设施;生活用水来自安宁工业区生活给水管网,3、增加1座循环水场,总规模由5.5万立方米/小时增至6.21万立方米/小时。
4、空分空压、消防站、总变电所和余热回收站等规模适应性调整。
1.3.3.2环保措施优化云南炼油项目优化调整前后,环保措施的优化情况见表1.3-1。
6 青岛中油华东院安全环保有限公司中国石油云南1000万吨/年炼油项目优化调整环境影响报告简本青岛中油华东院安全环保有限公司 7 表 1.3-1 项目优化调整前后环保措施优化情况一览表工程内容原环评 优化调整后 备注 1 催化再生烟气脱硫、氮氧化物控制采用湿法烟气脱硫,BELCO 公司罗塔斯(BOC’s LoTOx TM )脱硝工艺。
1、采用BELCO 公司EDV® 5000湿法脱硫,罗塔斯(BOC’s LoTOx TM ) 脱硝工艺。
2、通过加大碱液、臭氧注入量等措施,确保脱硫、脱硝效率满足要求。
脱硫工艺原理不变,技术优化,确定了相应的供应商,明确了设计参数;脱硝工艺不变。
2 低氮燃烧 工艺加热炉均采用新型低氮燃烧器。
工艺加热炉均采用新型高效低氮燃烧器。
优化低氮燃烧器选型,确保满足氮氧化物排放指标。
3 VOCs 控制措施 火车、汽车装车各设一套1000立方米/小时油气回收,芳烃火车装车油气回收规模900立方米/小时,均采用活性炭吸附法。
1座5000立方米缓冲气柜和2000立方米/小时膜+活性炭油气回收装置,处理油品火车、汽车和芳烃火车装车废气。
在原环评基础上增设LDAR (泄漏检测与修复)系统。
增加气柜,调整回收规模和工艺,确保处理系统平稳、安全运行。
进一步控制VOCs 的挥发。
4 硫磺回收装置尾气处理 采用二级Claus +SCOT 尾气处理工艺。
尾气处理部分采用低温加氢催化剂技术,净化尾气进入尾气焚烧炉焚烧。
采用先进的BP/AMOCO 脱气技术。
尾气处理部分采用二级Claus +RAR 尾气处理工艺,使用的加氢催化剂和高效脱硫剂均使用进口剂,提高操作指标。
尾气处理系统进一步优化和完善。
5 动力站烟气脱硫 炉外烟气采用石灰石--石膏湿法脱硫。
炉外烟气采用氨法脱硫。
调整处理工艺。
6 污水处理场 3条污水处理线,总规模1250立方米/小时污水处理系统,700立方米/小时膜脱盐能力,1套210立方米/小时浓水处理系统。
2条污水处理线,增加回用深度处理工艺段,总规模1000立方米/小时污水处理系统,700立方米/小时膜脱盐能力,1套150立方米/小时浓水处理系统。
借鉴其他炼厂成功运行的经验,结合环评批复中优化污水处理方案的意见,对污水处理场进行局部调整优化,确保污水处理稳定达标。
