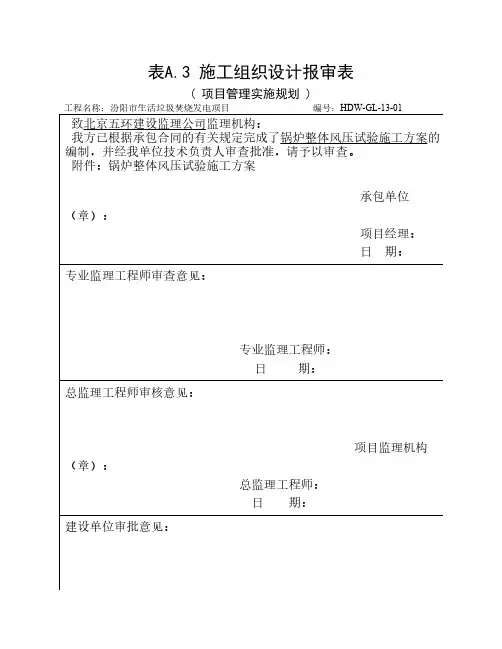

锅炉整体风压试验施工方案
- 格式:pdf
- 大小:206.52 KB
- 文档页数:12


电厂机组锅炉风压试验施工技术措施一、背景介绍电厂机组锅炉风压试验是保证电厂锅炉运行安全、稳定的重要手段之一。
经过多年实践和总结,形成了一套较为完善的试验施工技术措施,保证了试验的可靠性和安全性。
二、前期准备1. 机组锅炉需进行风压试验的原因;2. 试验计划及试验方案编制;3. 试验人员、设备、材料准备;4. 安全措施及应急预案的制定。
三、风压试验施工过程1. 试验前准备工作根据试验方案,对机组锅炉进行检查,并对试验用的设备和仪表进行校验和调试。
2. 启动风机和准备点火试验开始前,检查风机和点火系统,确保安全可靠。
3. 施工方法试验过程中需要控制机组空气流量、燃烧温度和过量空气系数等参数,进行有序的试验操作。
4. 试验结束及清理试验结束后,对试验区域进行清理,检查设备和仪器的完好,并记录试验结果。
四、安全措施1. 确保试验区域通风良好,保证现场安全;2. 风机启动前应进行检查,确认无故障后方可操作;3. 安装火焰探测器,以便及时发现异常情况;4. 试验期间必须有工作人员值班监视;5. 如发生异常情况,需立即采取应急措施并报告上级领导。
五、注意事项1. 严格执行试验方案,严禁私自修改;2. 操作人员必须具备一定的专业知识和操作经验;3. 操作时应集中注意力,严格遵守操作规程;4. 对试验过程中发现的问题,要及时记录并加以解决;5. 对试验结束后的设备要进行清理和检查,确保安全可靠。
六、结论机组锅炉风压试验是保障电厂锅炉安全运行的重要手段之一,需要实施严格的试验施工技术措施,确保试验过程的可靠性和安全性。
在试验前需要做好充分的准备工作,并制定安全措施和应急预案,在试验过程中严格执行操作规程,及时发现和解决问题,以保证试验的顺利进行和安全结束。
启动锅炉整体水压试验施工方案
一、前言
在进行锅炉安装和调试过程中,进行整体水压试验是至关重要的环节。
本文将
详细介绍启动锅炉整体水压试验的施工方案,包括准备工作、实施步骤和注意事项,以确保施工过程顺利进行。
二、准备工作
1.确保锅炉安装完毕并检查安装质量合格。
2.准备好测压设备、水源、排水系统和相关工具。
3.确保所有操作人员了解施工方案和安全操作规程。
三、实施步骤
1.准备阶段
–关闭所有与锅炉相关的阀门,并排空锅炉系统。
–连接测压设备并确认设备工作正常。
–让水源进入锅炉系统,直至管路内无空气。
2.试验阶段
–逐步增加水压至试验要求值,并保持一段时间。
–检查锅炉系统各部分无渗漏现象。
–记录试验过程中的水压变化情况。
3.结束阶段
–缓慢减小水压至零,注意逐步减小压力。
–关闭水源,排空锅炉系统,解除测压设备连接。
–检查锅炉系统各部分无遗漏,确认施工结束。
四、注意事项
1.施工过程中需严格按照规程操作,确保工作安全。
2.在试验过程中要及时调整水压,避免超压造成损坏。
3.检查系统各部分是否松动或损坏,及时处理问题。
4.施工结束后需对试验过程进行记录和整理,作为日后参考。
五、结论
启动锅炉整体水压试验是锅炉安装调试工作中不可或缺的环节,通过本文介绍
的施工方案和步骤,可有效保障施工过程的顺利进行。
在实际工作中,操作人员应严格按照操作规程进行,确保整体水压试验的顺利完成。
一、试验目的为了检验锅炉装置锅炉本体,烟、风煤粉管道,人孔、防爆门及焊口的的制造和安装的气密性的好坏,并将其各部位缺陷消除,以保证锅炉运行的安全性和经济性。
二、编制依据1、哈尔滨锅炉厂提供的锅炉本体图纸2、中国华陆工程公司提供的烟、风煤粉管道安装图纸3、《电力建设施工及验收技术规范》锅炉机组篇DL/T5047-954、《锅炉安装手册》三、风压试验前具备的条件1、冷、热风管道、烟道、煤粉管道安装完毕;2、锅炉鼓风机、引风机、排粉机安装完毕,并经分部试运转合格;3、空气预热器护板、空气连通箱、迷宫式密封装置安装完毕;4、锅炉本体密封装置焊接完毕,炉顶二次密封完毕;5、锅炉烟风系统、制粉系统、燃烧系统、除渣系统安装完毕;6、所有参加风压试验的风门挡板的传动装置安装齐全并经过调整,风门挡板的传动装置动作灵活,开关指示与风门挡板的开关方向一致,开关位置正确;7、锅炉水利除渣系统的设备安装完毕,水封槽装置安装齐全,并注满密封水;8、锅炉及烟道系统用于保温的构件焊接完毕;9、风压系统的支吊架安装齐全,弹簧的临时加固件已拆除;10、锅炉炉膛上已安装了风压测量仪表;11、检查各部位已安装了压力表,且压力表现场已校验,精度等级为1.5级;12、锅炉风压试验范围内的检查部位已有充足的照明,并在没有平台的检查部位搭设了脚手架;13、风压用的肥皂水已准备齐全;14、压试验用的通讯工具已准备好。
四、风压试验范围五、风压试验压力选择六、风压试验顺序1、冷、热风管道2、锅炉本体、烟道3、送粉管道4、制粉管道七、风压试验步骤A、冷、热风管道,1、关闭冷风管道电动阀门MV111a(b、c)、MV112a(b、c);2、关闭至排粉机进口管道的热风管道阀门MV113a(b、c);3、关闭至球磨机进口管道的热风管道MV110a(b、c),PV6123(6223、6323);4、关闭鼓风机进口阀门;5、待上述阀门关闭后,启动鼓风机;6、待风机达到正常转速后,将鼓风机进口调节门开启在0~5℃之间小负荷运转,小负荷运转正常后,逐渐开大调节门,通过调节鼓风机进口阀门和热风管道和燃烧器处的电动阀门来调节系统的压力,使其压力达到4.8Kpa;7、当达到此压力时,组织人员检查管道焊口,法兰连接处有无漏气,检查方法为用耳朵听及往焊口和法兰连接处喷肥皂水;8、在检查过程中如无泄露,则可检查完毕后,停止鼓风机;如有泄露,则在泄露处做出标记,待风机停车后再进行处理,处理完毕后,按照上述步骤再次检查,直到消除缺陷。
锅炉试压方案标题:锅炉试压方案引言概述:在锅炉安装和维护过程中,试压是非常重要的一环。
正确的试压方案可以确保锅炉的安全运行,避免事故的发生。
本文将介绍锅炉试压的方案及注意事项。
一、试压前准备工作1.1 清洁锅炉内部:在进行试压之前,必须确保锅炉内部清洁,清除锅炉内的杂物和沉积物,以免影响试压效果。
1.2 检查密封情况:检查锅炉的各个部件的密封情况,确保没有漏气的地方,以免试压时浮现泄漏。
1.3 准备试压设备:准备好试压所需的设备,包括压力表、试压泵等,确保设备的正常运行。
二、试压操作步骤2.1 充气试压:将试压泵连接到锅炉上,逐步增加压力,直至达到设计要求的试压压力,然后保持一段时间观察是否有泄漏情况。
2.2 保压检查:在达到试压压力后,保持一段时间观察压力表的变化情况,确保锅炉没有漏气现象。
2.3 释放气压:试压完成后,缓慢释放气压,将试压泵从锅炉上拆除,完成试压操作。
三、试压注意事项3.1 注意安全:在试压过程中,必须确保操作人员的安全,避免发生压力过高导致的危(wei)险情况。
3.2 观察压力表:在试压过程中,要时刻观察压力表的变化情况,及时发现问题并处理。
3.3 防止泄漏:在试压过程中,要注意检查锅炉各个部件的密封情况,防止泄漏的发生。
四、试压结果处理4.1 合格处理:如果试压结果符合设计要求,可以进行下一步的工作,如投入使用或者进行维护。
4.2 不合格处理:如果试压结果不符合设计要求,必须及时处理问题,找出原因并进行修复,直至符合要求为止。
4.3 记录保存:试压完成后,要对试压结果进行记录保存,以备日后查阅和参考。
五、常见问题及解决方案5.1 泄漏问题:如果在试压过程中发现泄漏问题,要及时住手试压,找出泄漏原因并进行修复。
5.2 压力不稳定:如果试压过程中压力不稳定,可能是试压设备问题,需要检查设备并进行调整。
5.3 试压结果不合格:如果试压结果不合格,要及时找出原因并进行修复,直至符合要求。
