(案例)中信汕头滨海新城项目
- 格式:doc
- 大小:203.50 KB
- 文档页数:6
中国发改委首次公布43个PPP项目典型案例(值得参照)为了指导各地进一步规范推进、创新推进PPP模式,去年9月,国家发展改革委启动了第二批PPP项目典型案例征集工作。
通过发展改革系统推荐、社会公开征集两种渠道,共收集到392个PPP项目典型案例。
经过50多位国家发展改革委PPP专家库专家进行了严格论证,按照项目运作规范、具有创新示范价值和借鉴意义等标准,最终确定了43个PPP项目典型案例。
案例名单包括垃圾处理、铁路、高速公路、水库、污水处理、海绵城市等项目,具有一定的代表性!其中,中国铁建共有5个项目入选,分别是:宁夏自治区石嘴山至固原城际铁路(吴忠至中卫段)、乌鲁木齐市轨道交通2号线一期工程、北京市兴延高速公路、安徽省芜湖市城南过江隧道项目、厦门市翔安新机场片区地下综合管廊项目。
总投资共计501.57亿。
中国交建共有4项工程入选,分别是:海南省三亚市有轨电车示范线工程、甘肃省G316线两徽高速公路、大连湾海底隧道及光明路延伸工程、吉林省四平市地下综合管廊项目(联合体成牵头人)等4项工程入选。
总投资共计293亿。
中国中冶有2项工程入选,分别是湖北省襄樊市生活垃圾焚烧发电厂项目、吉林省四平市地下综合管廊项目(联合体成员)。
中国中铁和中国建筑各有1项工程入选,分别是呼和浩特市轨道交通1号线一期工程和新疆建设兵团石河子市地下综合管廊项目。
以下是国家发展改革委第二批PPP项目典型案例名单及项目中标社会资本方。
(注:部分项目社会资本方承担建设施工任务)1、宁夏自治区中宁县能源互联网项目社会资本方:北京京能、北京国网公司、宁夏节能公司和中宁县工业(物流)园区物业管理服务公司2、湖南省益阳市生活垃圾焚烧发电厂项目项目内容及规模:总投资约为5.01亿元,新建1台15MW发电机组,日处理生活垃圾800吨社会资本方:中国化学工程第三建设有限公司 3、山东省新泰市生活垃圾焚烧发电厂项目项目内容及规模:项目公司垃圾处理设施设计处理能力为900吨/日,总投资为4.24亿元人民币,分两期建设,一期建设2×300t/d焚烧线+12MW汽轮发电机组,总投资3.39亿元人民币;二期增加1×300 t/d焚烧+6MW汽轮发电机组,总投资0.85亿元。

广东汕头市6座污水处理厂PPP案例全解析汕头市6座污水厂PPP项目是广东省第一例污水处理设施PPP项目,由广东省住房城乡建设厅牵头组织实施PPP模式、中国投资咨询有限责任公司(以下简称中国投资咨询公司)担任PPP咨询顾问。
项目内容主要包括汕头市潮阳区、潮南区等6座乡镇污水处理厂及配套管网的建设和运营。
项目自2014年12月开始筹划,省、市、区三级政府紧密协作,借助中国投资咨询公司的专业服务,进行诸多创新尝试,助推汕头市引入了国内顶尖水务环保企业投资,将减轻政府当期财政压力、提高运营效率,为广东省乃至全国范围内采用PPP模式推进环保基础建设积累了宝贵经验。
广东省经过长期的工业发展后,环境污染严重,环境类基础设施如污水污泥处理、垃圾处理设施建设运营相对滞后。
据该省住建厅初步统计,广东省粤东西北1023个乡镇中,有886个乡镇尚无污水处理设施,涉及项目总投资超过1000亿,全省范围内亟需通过PPP模式借力社会资本,来快速解决环保类基础设施的建设问题。
广东省住房与城乡建设厅希望利用PPP模式,在全省范围内推进一批环保类基础设施的建设,其中又以污水处理设施建设项目为主。
由于PPP项目经验不足,广东省住建厅迫切希望打造一个成功案例,作为在全省范围内推广PPP模式的样本。
为此,由广东省住建厅牵头、汕头市政府及项目相关区政府等具体组织实施的“汕头市6座污水厂PPP项目”(后简称“本项目”)应运而生,并邀请中国投资咨询公司项目的PPP咨询顾问。
项目于2014年底正式开始筹备工作,是广东省首个环保产业PPP试点项目,将为广东省制定相关规范性政策提供经验。
项目过程及成果一、编制项目实施方案2014年12月,经广东省住房城乡建设厅的介绍,中国投资咨询公司的项目团队(以下简称“项目团队”)首次接触汕头市政府方代表,与汕头市环保局、市污水处理管理中心就汕头项目的基本信息进行沟通。
之后,在汕头市环保局的组织和协调下,项目团队与汕头市环保局、潮南区及潮阳区政府在市环保局进行了关于本项目信息和需求的讨论会议,并正式展开了项目实施方案编制工作。
从BT到政府购买服务作者:仲丛利马凯来源:《项目管理评论》2017年第03期土地开发的商业模式随着宏观经济的变化在不断创新。
2010年前后,BT(Build-Transfer,建设-移交)模式大行其道,随之而来的是政府债务的极度扩张,为了不至于失控,中央从2014年开始推行PPP(Public-Private Partnership)模式,2016年2月,四部委4号文又提出政府购买服务的模式。
从实践层面讲,政府购买服务将成为土地开发的主流模式。
土地一级开发业务涉及拆迁安置补偿、通路通水通电通气场地平整等基础设施建设,政府的资金压力极大,早期主要通过平台融资、土储贷款解决,而安置房、基础设施等工程建设多通过BT完成,对于政府而言可以缓解当期资金压力,但同时也导致了各地方政府负债的剧增。
中央政府意识到了问题的严重性,2012年底出台463号文禁止平台公司融资,禁止BT模式,对土储贷款用途进行了明确的限制。
但另一方面,宏观经济转向又让“保增长”成为政府的重要工作。
而传统三驾马车投资、出口、消费中,投资一直是效果最明显、政府最好把控的,但因为限制政府债,投资上不去,政府转而鼓励民间资本参与各种基础设施投资。
PPP作为鼓励社会资本参与投资的一种方式,在国务院、财政部、发改委的大力推广下,在全国范围内掀起了PPP高潮,虽然PPP主要适用于“有一定经营性收入的公益性事业”,但经过精心“改造”“包装”,涌现出以中信滨海新城项目、华夏幸福基业河北固安工业园区新型城镇化项目为典型代表的城镇综合开发类PPP项目。
笔者有幸作为一线员工,全程参与了某区域综合改造PPP项目的全过程,其间也观察了一些其他的PPP项目,发现虽然国家在大力推广PPP模式,但在实践过程中还是存在一些问题,特别是PPP模式与土地一级开发业务相结合的时候。
当PPP遇到土地一级开发业务第一,国家对于PPP模式的定位是用于自身有造血能力的项目上。
在国发〔2014〕43号文《国务院关于加强地方政府性债务管理的意见》中,第二部分第三条,“推广使用政府与社会资本合作模式,鼓励社会资本通过特许经营等方式,参与城市基础设施等有一定收益的公益性事业投资和运营”。
金融工程案例分析中信泰富事件文件排版存档编号:[UYTR-OUPT28-KBNTL98-UYNN208]滨江学院课程论文题目金融工程案例分析——中信泰富事件课程金融工程案例分析专业 2013级金融工程学生姓名吴欣怡学号任课教师李长青二O一六年六月三日金融工程案例分析——中信泰富事件一、案例简介2008 年 10 月 20 日,中信集团旗下的中信泰富召开新闻发布会。
中信集团主席荣智健表示,由于中信泰富的财务董事越权与香港数家银行签订了金额巨大的澳元杠杆式远期合约导致已经产生 8 亿港元的损失。
由于这笔合约的期限为二年,荣智健说如果以目前的汇率市价估计,这次外汇杠杆交易可能带来高达147 亿港元的损失关键词:中信泰富;外汇;远期杠杆二、案例的具体内容中信泰富的公告表示,有关外汇合同的签订并没有经过恰当的审批,其潜在风险也没有得到评估,因此已终止了部分合约,剩余的合同主要以澳元为主。
管理层表示,会考虑以三种方案处理手头未结清的外汇杠杆合同,包括平仓、重组合约等多种手段。
荣智健在发布会上称该事件中集团财务总监没有尽到应尽的职责。
他同时宣布,财务董事张立宪及财务总监周志贤已提请辞职,并获董事会接受,而与事件相关的人员将会受到纪律处分。
自即日起,中信集团将委任莫伟龙为财务董事。
由于这笔合约的期限为二年,荣智健说如果以目前的汇率市价估计,这次外汇杠杆交易可能带来高达 147 亿港元的损失中信泰富在澳大利亚有SINO—IRON铁矿投资项目,亦是西澳最大的磁铁矿项目。
整个投资项目的资本开支,除目前的16亿澳元之外,在项目进行的25年期内,还将至少每年投入10亿澳元,很多设备和投人都必须以澳元来支付。
为降低澳元升值的风险,公司于2008年7月与13家银行共签订了24款外汇累计期权合约,对冲澳元、欧元及人民币升值影响,其中澳元合约占绝大部分。
由于合约只考虑对冲相关外币升值影响,没有考虑相关外币的贬值可能,在全球金融危机迫使澳大利亚减息并引发澳元下跌情况下,2008年10月20日中信泰富公告因澳元贬值跌破锁定汇价,澳元累计认购期权合约公允价值损失约147亿港元;11月14日中信泰富发布公告,称中信集团将提供总额为15亿美元(约116亿港元)的备用信贷,用于重组外汇衍生品合同的部分债务义务,中信泰富将发行等值的可换股债券,用来替换上述备用信贷。
案例分析:国内外成功的海绵城市项目引言:近年来,随着城市化进程的加速和气候变化的影响,城市面临着严峻的水资源管理和防灾风险的挑战。
作为应对这一挑战的解决方案之一,海绵城市概念应运而生。
海绵城市以其综合治理水资源、改善城市生态环境、提高城市适应能力的特点,备受国内外关注。
本文将从工程专家的角度,分析并总结国内外成功的海绵城市项目,并探讨其成功之道。
一、项目一:新加坡滨海湾花园新加坡的滨海湾花园是国际上最早的海绵城市示范项目之一。
该项目通过创新的工程技术和策略,有效地改善了城市的水资源管理和城市环境。
项目中采用了多种措施,如建造雨水收集系统、绿色屋顶、水池等,实现了雨水的回收与再利用,改善了城市的水环境。
二、项目二:荷兰鹿特丹项目荷兰鹿特丹项目是一个成功的海绵城市示范项目,该项目以“水管理城市”为理念,并在城市规划和工程建设中加以实践。
该项目采用了多项创新技术,如建造水中心和水廊道、利用建筑物屋顶进行雨水收集等,有效地增加了城市的雨水收集能力,解决了城市雨水排放问题。
此外,项目还通过改善公共空间的设计和建设,提高了城市的防洪和自然环境质量。
三、项目三:中国深圳滘西河治理项目中国深圳滘西河治理项目是国内成功的海绵城市示范项目之一。
在该项目中,透过综合水资源管理和城市规划,有效地解决了城市面临的水污染和洪涝等问题。
项目采用了多项创新技术,如建设湿地、绿色屋顶、雨水花园等,实现了雨水的自然净化和保持,改善了城市的水环境。
四、成功之道从以上案例中,我们可以总结出一些成功的经验和实践之道。
首先,全面综合考虑城市的水资源管理和城市规划,确保项目的整体性和系统性。
其次,采用创新技术和工程手段,如雨水收集系统、湿地建设等,提高城市的水资源利用效率和水环境质量。
此外,注重公众参与和社会合作,以实现项目的可持续发展和社会效益。
结论:作为解决城市水资源管理和防灾风险的重要手段,海绵城市项目在国内外得到了广泛的应用和实践。

绿色新城天津滨海新区交通建设案例一、项目背景首先简单介绍一下项目背景,随着新区纳入国家发展战略,整个作为滨海新区,新区也是把交通规划作为一一专项规划要求尽快编制完成。
整个工作应该说还是有一些难点,包括新区当时是隶属由多个行政区构成,同时,原来都是分散的、各自的规划到统一编制规划应该说这是综合性规划的第一次。
再有就是面积比较大,它整个总的面积是2000多平方公里,和一般的城市综合交通规划比起来,它的面积算比较大。
那么,过程中我们也是进行了一些国际咨询,包括和一些相关团队的合作,包括也是请了各方面的专家进行了咨询。
那么过程中也是从分析它存在的一些问题,包括确定的一些发展的目标来综合确定的技术路线。
二、主要内容那么因为时间有限,汇报一下主要的内容。
首先是发展的目标,当时提出来是一个新区具有海港和空港,所以对外交通主要是强化海、空港的功能,再是围绕构成区域比较完善的一体化的交通体系,再有就是城市交通。
同时也提出来一些围绕着四个交通圈,就是生活交通圈,就是生活交通圈、通勤圈、都市圈还有产业圈,提出来新区内的十分钟的圈,还有就是双城的一小时的圈,包括京津冀这种通勤圈。
再有就是和腹地的之间的都市的产业圈。
再有就是发展策略提了六个方面,一个是国际航运中心和国际物流中心。
再有一个就是高铁和高速铁路这种区域一体化。
再有一个就是交通先导。
还有以快速路、快速轨道为基础“双快”的骨架。
再有港城交通协调。
还有一个公交优先发展的策略。
那么重点专项里面首先是对外交通,即海港和空港,这个也是从区域角度考虑。
包括通往腹地铁路、公路大的集输港的通道,以及欧亚大陆桥的通道的考虑。
再有就是高速铁路,天津通过这次规划也是把构建“十”字的交通枢纽。
从高铁讲,就是新区可以通往国内最主要的几个经济区。
的衔接的问题。
第四个方面就是公共交通,主要是强调了交通和土地之间的互动的关系,通过交通骨架锚固城市的土地的功能。
那么轨道交通因为范围比较大,间距比较大,所以就构筑了市域级的快线,还有市区线,还有新区内的城区线。
工程项目管理案例分析目录第二章工程项目前期管理案例 (2)第三章工程项目建设期管理策划 (6)第四章流水施工案例 (6)第五章进度管理案例 (12)第六章质量控制案例 (30)第七章安全管理案例 (37)第八章工程项目费用管理案例 (58)第九章招投标案例与合同管理案例 (87)第十章综合管理案例 (100)第二章工程项目前期管理案例[案例二]甲设计院接受委托,某某市新建污水处理厂项目进行可行性研究。
在建设方案研究中.通过方案比较,推荐 X 厂址。
为了合理布置工程总体空间和设施,还对项目的总图运输方案进行了优化。
该项目预计总投资 10 亿元,拟采用特许经营方式。
通过招标,A 公司与 B 公司组成的联合体中标。
A 公司为国内一家污水厂运营公司,技术力量雄厚,但资金不足;B 公司为国内一家基础设施投资公司,资金实力雄厚。
中标后,该联合体决定成立一个项目公司负责项目的融资、建设和运营。
该项目的资金筹措方案为:A、B 公司分别出资股本金 1 亿元和 3 亿元,项目公司从银行贷款 6 亿元,贷款利率为 7%。
假设社会无风险投资收益率为 4%某某市场投资组合预期收益率为 12%,污水处理行业投资风险系数为 1.1,所得税税率为 25%。
问题:1甲设计院在比选项目厂址时,应考虑哪些因素?2甲设计院在研究项目总图运输方案时,应考虑哪几个方面的内容?3某某市政府而言,该项目采取特许经营项目融资具有哪些优点?4列式计算该项目的加权平均资金成本。
答:1.甲设计院在比选项目厂址时,应考虑的因素有:自然因数、交通运输因某某市场因素、劳动力因素、社会和政策因素、集聚因素。
2甲设计院在研究项目总图运输方案时,应考虑的内容有:总体布置某某区总平面布置、竖向布置、运输某某区道路、绿化、总图技术经济指标。
3某某市政府而言,该项目采取特许经营项目融资具有的优点包括:拓宽资金渠道:降低政府风险;引进先进管理和技术,提高效率;合理利用资源;有利于法律体系和金融体系完善。

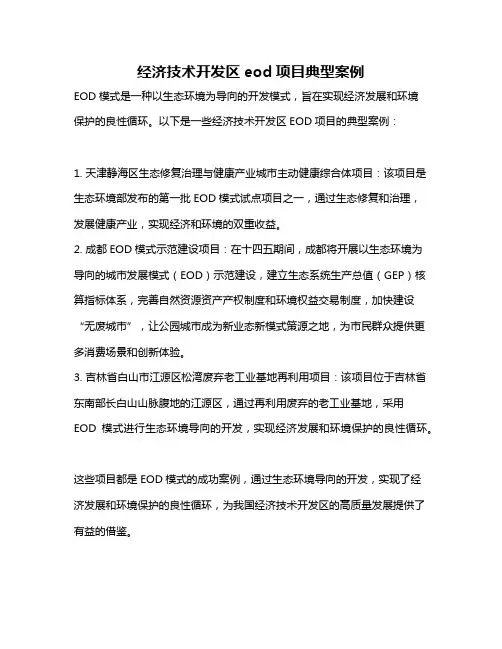

经济技术开发区eod项目典型案例
EOD模式是一种以生态环境为导向的开发模式,旨在实现经济发展和环境
保护的良性循环。
以下是一些经济技术开发区EOD项目的典型案例:
1. 天津静海区生态修复治理与健康产业城市主动健康综合体项目:该项目是生态环境部发布的第一批EOD模式试点项目之一,通过生态修复和治理,
发展健康产业,实现经济和环境的双重收益。
2. 成都EOD模式示范建设项目:在十四五期间,成都将开展以生态环境为导向的城市发展模式(EOD)示范建设,建立生态系统生产总值(GEP)核算指标体系,完善自然资源资产产权制度和环境权益交易制度,加快建设“无废城市”,让公园城市成为新业态新模式策源之地,为市民群众提供更多消费场景和创新体验。
3. 吉林省白山市江源区松湾废弃老工业基地再利用项目:该项目位于吉林省东南部长白山山脉腹地的江源区,通过再利用废弃的老工业基地,采用EOD模式进行生态环境导向的开发,实现经济发展和环境保护的良性循环。
这些项目都是EOD模式的成功案例,通过生态环境导向的开发,实现了经
济发展和环境保护的良性循环,为我国经济技术开发区的高质量发展提供了有益的借鉴。
PPP项目失败案例无论是建设文化小镇还是综合管廊,国家目前全力推行PPP模式,虽然例如河北固安工业园区新型城镇化项目,实施PPP14年,有力带动县财政收入增长近50倍,投资方的资产规模也增加了10多倍,但PPP在运用过程中也有失败的教训,通过对国内外9个典型失败案例的分析,以避免今后犯类似的错误。
国内案例1案例1 杭州湾跨海大桥出于对预期效益的乐观评估,杭州湾跨海大桥一度吸引了大量民间资本,17家民营企业以BOT形式参股杭州湾大桥发展有限公司,让这一大型基础工程成为国家级重大交通项目融资模板。
然而现在投资入股的民企又纷纷转让股份,退出大桥项目,地方政府不得不通过国企回购赎回了项目80%的股份。
通车五年后,项目资金仍然紧张,2013年全年资金缺口达到8.5亿元。
而作为唯一收入来源的大桥通行费收入全年仅为6.43亿元。
按照30年收费期限,可能无法回收本金。
评价:第一,《杭州湾跨海大桥工程可行性研究》预测到2010年大桥的车流量有望达到1867万辆,但2010年实际车流量仅有1112万辆,比预期少了30%以上。
严重的预期收益误判导致民企决策错误。
第二,大桥项目从规划到建成的10年间多次追加投资,从规划阶段的64亿元到2011年的136亿元,投资累计追加1倍还多,参股的民企已先期投入,只能继续追加,最终被“套牢”。
第三,2013年嘉绍大桥通车对杭州湾大桥是“雪上加霜”,接下来,杭州湾第三跨海工程钱江通道2014年底也将通车,另外宁波杭州湾大桥、舟山-上海跨海高速、杭州湾铁路大桥等项目也已纳入地方或国家规划,未来车流量将进一步分流,合同与规划的严重冲突令项目前景更加黯淡。
2案例2 汇津中国(长春)污水处理有限公司作为国内首家合资公用事业项目,长春市排水公司于2000年初与香港汇津公司合资建立汇津(长春)污水处理有限公司(即汇津长春),合同期限为20年。
同年7月,市政府制定了《长春汇津污水处理专营管理办法》。
我国PPP项目失败案例分析及风险防范我国PPP项目失败案例分析及风险防范近年来,公私合作(PPP)模式被提出并广泛应用于我国的基础设施建设领域。
然而,不可否认的是,一些PPP项目在实施过程中出现失败的情况。
本文将对我国的PPP项目失败案例进行分析,并提供相应的风险防范措施,以期作为今后PPP项目的参考和借鉴。
一、案例分析1. “大桥PPP项目”该案例发生在某城市的大桥建设项目上。
该项目原本以PPP模式进行,但却在建设初期遇到了多个问题,最终导致项目无法继续进行下去。
主要原因如下:(1)政府补贴欠缺:政府在项目初期承诺的补贴未能按时到位,导致项目无法如期进行。
(2)市场需求不足:大桥建设项目的市场需求并未达到预期水平,因此无法保证项目的盈利能力,使得私人投资方失去了继续投入资金的动力。
(3)项目管理不当:在项目实施过程中,政府和私人投资方之间的沟通不畅,导致合作失败。
2. “高铁PPP项目”该案例发生在某高铁线路的PPP项目中。
该项目原本具有巨大的发展潜力,但最终却以失败告终。
失败的原因主要有以下几点:(1)政策不稳定:政府在项目实施过程中频繁调整相关政策,使得私人投资方难以准确预测项目的经济效益和回报期。
(2)资金筹措困难:由于资金筹措方面出现问题,项目的资金链无法持续,最终导致项目停工。
(3)工期拖延和成本超支:由于一系列原因,项目的实际工期延长和成本超支。
政府和私人投资方在分摊风险和责任方面存在分歧,进而导致项目的失败。
二、风险防范上述案例的失败体现了PPP项目中存在的一些风险,针对这些风险,我们可以采取以下一些风险防范措施:1. 完善政府补贴机制:政府承诺的补贴资金应该在项目开工前按时到位,以保证项目的正常进行。
2. 加强市场调研和需求评估:在项目启动前进行充分的市场调研和需求评估,确保项目具有足够的市场需求,以提高项目的盈利能力。
3. 建立良好的沟通机制:政府和私人投资方之间应建立良好的沟通机制,及时解决问题,共同解决项目实施中的纠纷和困难。
附件案例
中信集团汕头滨海新城项目
中信集团近期在城市建设领域屡有建树,汕头滨海新城
项目不是其探索PPP模式的孤案。宁波大榭岛、成都郫县新
城、海南博鳌一级开发等项目,已为中信集团与地方政府合
作模式带来良好的口碑。随着政府性债务融资规范化管理,
未来城市建设发展必须要探索新的建设模式,政府鼓励采用
PPP的模式引入社会资本合作开发。
此类模式,可以在新城建设中运用,同样可在园区整体
开发建设中使用。对综合性金融集团而言,在整体规划的阶
段便提前介入,站在更高的角度提供综合性的支持,成为未
来综合性服务的新领域和方向。
一、项目背景
内海湾将广东省汕头市“分割”成南北两岸,目前连接
汕头市南北两岸的交通通道,只有1995年通车汕头海湾大
桥和1999年通车的礐石大桥。虽然两座大桥的修建,改变
了汕头市南北两岸此前依靠渡轮通车的局面,但汕头海湾大
桥位于东边,礐石大桥位于西边,汕头市南北两岸依然沟通
不畅。再加之汕头市多年实施的是由西向东的发展战略,过
去几十年,汕头北岸发展迅速,而南岸发展极为缓慢,北岸
人多地少和南岸地广人稀的现状形成鲜明对比。
改变这种局面的首要关键是解决交通问题。连接汕头市
南北两岸的汕头海湾隧道是重点项目,投资总额是60亿元 。
但单纯依靠政府财力很难在短期之内建成,2013年汕头市
公共财政预算收入首次突破百亿元大关,也只有112.04亿
元。因此,汕头市政府引入中信集团合作开发,不仅仅是投
资海湾隧道,还将打造一个总规划面积是168平方公里的滨
海新城。中信集团负责具体开发内容包括土地一级开发整理
以及海湾隧道、市政道路等基础设施的建设,并提供学校、
医院、公园、博物馆、展览馆等城市公共服务设施,同时还
将协助当地政府招商引资。项目预计投资总额是500亿元,
预计开发周期为25年,采用分片区滚动开发的模式。
二、首开区域和主体设置
项目首开区域12.4平方公里,开发建设内容包括五个
方面,首先是基础设施建设,包括投资达60亿元的过海隧
道;其次是土地整理;第三是大型公建配套,包括博物馆、
学校、医院、城市公园、影剧院等;第四是产业配套,包括
城市商业、旅游酒店、体育健康、文化创意园等;第五是旧
村改造。
汕头市政府授权委托濠江区政府设立隧道项目公司(国
有企业),并赋予该企业负责统征地一级开发和建设隧道工
程的权力。然后,由中信滨海新城项目公司控股隧道公司与
濠江区政府进行合作。资料显示,中信滨海新城项目公司注
册资金5亿元,其中中信地产占51%股份,其余合作伙伴合
共占股49%。
三、运作模式图
四、各自承担的风险与责任(含资源配置)
地方政府主要是提供两个资源,一个是土地资源,第二
个是政策资源;中信集团主要负责整个项目的策划规划、资
本运作、融资、产业运作、包括整个项目的运营管理还有品
牌输出,资源整合等等。通过项目的整体运营,地方政府获
得了城市环境的改善,产业的转型升级,得到了长期的税源
和新增的就业岗位,另外还得到了土地增值的收益。作为中
信来讲,通过跟政府的交易结构的设定也获得了合理的投资
回报。
企业要成为市场的主体很难,因为所有的公共资源都是
由政府配置的,政府决定了在哪建医院,建学校,修路,开
发商只能跟着走。本次在滨海新城项目的实践中,中信集团
拿到了整个项目的规划主导权,100多平方公里的规划是中
控股项目公司
设立公司
地方政府 隧道项目公司
政府投资者
(濠江区政府)
中信滨海
新城公司
项目建设内容
赋予一级开发、
建设隧道权利
中信地产
51%
投资建设和投资收回
信做的,首开区10多平方公里的规划也是中信做的,包括
概念规划、城市设计和控规。在不违反社会公共利益的情况
下,政府会给予审批。企业也能参与到整个城市资源的配置
和整合当中,并且提供运营管理服务。
项目有完善的风险共担机制。一是双方约定协议必须要
通过市、区两级人大立法通过,这在全国来讲都是首创。城
市运营项目是投资大,周期长,风险比较大的项目,主要的
风险就是两个风险,一个是政策风险,一个是政府风险,政
策风险就是国家政策变动的风险,政府风险是指地方政府换
届或者领导人变更带来的政府违约的风险,所以把这个协议
通过市区两级的人大立法通过,对增加违约成本有重要的意
义。协议中明确政企双方利益分享的路径,但是还没有形成
机制。二是通过建设运营与土地开发特许授权,在隧道项目
公司实现土地未来预期收益与特定基础设施建设运营的捆
绑。三是濠江区作为广东省行政综合体制改革试点,享有准
地级市的行政管理权限。四是在整个协议架构当中设置合
理、平等、完善的权利义务机制和风险机制。
五、回报方式
在隧道项目公司层面,实现未来土地收益,与基础设施
运营捆绑,一系列庞大的交易架构,目的就是为了把特许经
营权、土地开发结合在一起,解决投资来源问题。
具体的设计是,隧道项目公司对4580亩统征地一级开
发完之后,扣除开发成本,收入有部分专项用于隧道建设资
金,余额作为隧道项目公司收益。如果建设资金还不够,则
通过向外地车辆收费、年票、收取隧道运营配套费及政府财
政补贴。
项目土地出让收益扣除项目成本、政府提留的基金税费
后的溢价部分由政府和中信集团按照股权比例分成。政府除
了获得土地溢价收益还获得了整个城市形象的改善,产业的
导入,新增的就业岗位和长期的税源。中信集团通过这个过
程获得土地开发收益的分成,实现投资回报。
六、总投资安排
海滨新城项目总投资预计为500亿元,首开区域12.4
平方公里包括海湾隧道、捆绑土地开发投入、公园等需要约
120亿元的资金投入,开发周期约7年。
项目开发建设不是通过政府融资平台来筹措资金,而是
中信通过金融手段来筹措资金。且资金不都是通过中信金融
系统来的,中信金融出资只占很小一部分。除去中信银行、
中信信托等出口进行资金操作外,更多是面向整个社会,跟
其他银行、信托公司,险资、基金公司进行合作,而且绝大
部分资金都来自于普通银行和信托平台。
其中,资本金来源在隧道建设方面,公司正在与广东省
政府的政策性基金展开合作,通过股权合作,最后撬动银行
贷款,已有中国银行等金融机构支持。
在运营方面,中信已与濠江区政府达成共识,建立运营
基金。通过向外地车辆收费、年票、收取隧道运营配套费及
政府财政补贴。
在资金到位后,中信集团负责项目的开发建设,包括做
公共配套、基础设施等,最后实现土地的上市流转。土地的
上市仍然由地方政府遵照现行国家招拍挂制度和手续,正常
进行。
七、协议概况
据悉,早在2010年12月,中信集团就与汕头市政府
签署了滨海新城项目的战略合作框架协议,这四年时间里,
中信方面与汕头市濠江区政府签订了11个大的合同,还包
括若干附加协议,是非常庞大的体系,光是合同体系的构建
就花了一两年时间。
合同体系共分为四个级别。第一个层级的文件,是中信
集团和汕头市政府框架合作协议,以及中信地产公司和濠江
区政府关于项目的合作框架协议。第二个层级的具体操作,
是基础性的文件,中信滨海新城项目城市运营协议书,以及
投资成本及成本回报的协议性附件。第三个层级的协议,专
门讲海底通道和统征地建设的投资协议书,以及非统征地的
土地一级开发协议书。第四个层级的协议,是关于隧道如何
建设,隧道公司如何组建,将来增值扩股应按什么规则处理。
关于土地,一级土地开发如何委托给投资开发主体,如何赋
权,将来投资土地开发成本如何顺利回收,发生风险时怎样
获得补偿,发生争议如何处理等。
据悉,中信地产和汕头濠江区政府合作方案也在逐步取
得立法保障。目前该合作方案已经通过濠江区人大的审议,
还有待通过汕头市人大审议。
