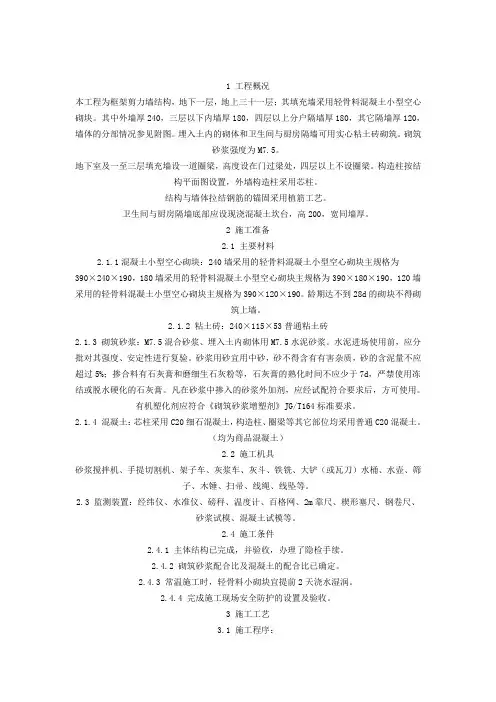

1 工程概况
本工程为框架剪力墙结构,地下一层,地上三十一层;其填充墙采用轻骨料混凝土小型空心砌块。其中外墙厚240,三层以下内墙厚180,四层以上分户隔墙厚180,其它隔墙厚120,墙体的分部情况参见附图。埋入土内的砌体和卫生间与厨房隔墙可用实心粘土砖砌筑。砌筑砂浆强度为M7.5。
地下室及一至三层填充墙设一道圈梁,高度设在门过梁处,四层以上不设圈梁。构造柱按结构平面图设置,外墙构造柱采用芯柱。
结构与墙体拉结钢筋的锚固采用植筋工艺。
卫生间与厨房隔墙底部应设现浇混凝土坎台,高200,宽同墙厚。
2 施工准备
2.1 主要材料
2.1.1混凝土小型空心砌块:240墙采用的轻骨料混凝土小型空心砌块主规格为390×240×190,180墙采用的轻骨料混凝土小型空心砌块主规格为390×180×190,120墙采用的轻骨料混凝土小型空心砌块主规格为390×120×190。龄期达不到28d的砌块不得砌筑上墙。
2.1.2 粘土砖:240×115×53普通粘土砖
2.1.3 砌筑砂浆:M7.5混合砂浆、埋入土内砌体用M7.5水泥砂浆。水泥进场使用前,应分批对其强度、安定性进行复验。砂浆用砂宜用中砂,砂不得含有有害杂质,砂的含泥量不应超过5%;掺合料有石灰膏和磨细生石灰粉等,石灰膏的熟化时间不应少于7d,严禁使用冻结或脱水硬化的石灰膏。凡在砂浆中掺入的砂浆外加剂,应经试配符合要求后,方可使用。有机塑化剂应符合《砌筑砂浆增塑剂》JG/T164标准要求。
2.1.4 混凝土:芯柱采用C20细石混凝土,构造柱、圈梁等其它部位均采用普通C20混凝土。(均为商品混凝土)
2.2 施工机具
砂浆搅拌机、手提切割机、架子车、灰浆车、灰斗、铁铣、大铲(或瓦刀)水桶、水壶、筛子、木锤、扫帚、线绳、线坠等。
2.3 监测装置:经纬仪、水准仪、磅秤、温度计、百格网、2m靠尺、楔形塞尺、钢卷尺、砂浆试模、混凝土试模等。
2.4 施工条件
填充墙技术交底
填充墙是在框架结构或剪力墙结构中,用于分隔和围护的非承重墙体。它对于建筑物的空间划分、保温隔热、隔音等方面都起着重要的作用。为了确保填充墙的施工质量和安全,现将填充墙施工技术交底如下:
一、施工准备
1、 材料准备
(1)砌块:填充墙常用的砌块有加气混凝土砌块、粉煤灰砌块、轻集料混凝土小型空心砌块等。砌块的品种、规格、强度等级必须符合设计要求,并有出厂合格证和质量检测报告。
(2)水泥:一般采用 325 级或 425 级普通硅酸盐水泥,水泥应有出厂合格证和复试报告。
(3)砂:宜用中砂,过 5mm 孔径筛子,砂的含泥量不应超过 5%。
(4)拉结筋:通常采用直径 6mm 的钢筋,其性能应符合国家标准。
(5)其他材料:如石灰膏、粉煤灰、外加剂等,应符合相关标准要求。
2、 主要机具
(1)机械设备:砂浆搅拌机、塔吊、施工电梯等。 (2)工具:瓦刀、铁锹、手推车、胶皮管、筛子、水桶、灰槽、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆等。
3、 作业条件
(1)主体结构已施工完毕,并经有关部门验收合格。
(2)弹出轴线、墙边线、门窗洞口线,经复核无误。
(3)立好皮数杆,皮数杆间距不宜超过 15m,转角处均应设立。
(4)砌筑前,应将基础面或楼地面按标高找平,然后按设计图纸放出墙体的轴线和边线。
(5)砌筑部位的灰渣、杂物应清除干净,基层浇水湿润。
二、施工工艺流程
基层处理→放线→排砖撂底→立皮数杆→砌筑→勾缝→顶部处理
1、 基层处理
将砌筑部位的基层表面清扫干净,剔除表面的浮浆、松散的混凝土块等,并浇水湿润。
2、 放线
根据设计图纸,在基础面或楼地面上放出墙身中心线、边线及门窗洞口位置线。
3、 排砖撂底 根据墙体长度、高度及砌块规格,进行合理排砖,确定砌块的砌筑方法和灰缝厚度。排砖时应注意门窗洞口两侧的砌块应对称排列,尽量避免出现通缝。
4、 立皮数杆
在墙体的转角处及交接处,立起皮数杆,皮数杆上应标明砌块的皮数、灰缝厚度以及门窗洞口、过梁等的标高。
技 术 交 底 记 录
第 1 页
工程名称 淮安板闸家苑安置小区(高层) 施工单位 南通建筑工程总承包有限公司
交底部位 5#、6#、10#砌体 分项工程 砌体工程
交底提要:非承重墙砌筑(5#、6#、10#)
项目(专业)
技术负责人 交底人 接受人
一、施工准备
1、 材料准备
1)砌体:
地下:200厚内墙MU15.0尾矿混凝土实心砖,M10水泥砂浆砌筑。
地上:200厚内墙为MU5.0砼小型空心砌块,100厚内墙采用A3.5加气混凝土砌块。顶层Mb7.5,其他层Mb5.0混合砂浆砌筑。外墙为Mu7.5普通混凝土复合EPS板保温砌块,顶层Mb7.5,其他层Mb5.0混合砂浆砌筑。
进场的材料必须有出厂合格证及试验报告,方可在工程中使用。砌块进场,材料部门作好收料工作,并按质量要求验收,码放在规定地点。砖块应保持干净,避免粘结泥土、脏物,注意雨天覆盖严禁雨淋。
拌制砂浆采用机械搅拌,拌制砂浆之前,先根据实验室提供的砂浆配合比进行称量试配,然后再进行拌制。砂浆应随拌随用,混合砂浆最长的使用时间不得超过4h,水泥砂浆最长的使用时间不得超过3h。当高于30℃时,使用时间不得超过2h。
2)水泥:选用PC 32.5复合硅酸盐水泥,水泥应有出厂合格证及试验报告,不同品种的水泥不得混合使用。
3)砂:砌筑砂浆宜采用中粗砂并过一遍筛,其含泥量不得超过3%。
4)水:采用洁净的自来水。
2、 技术准备
1)过梁、梁底挂板、腰带

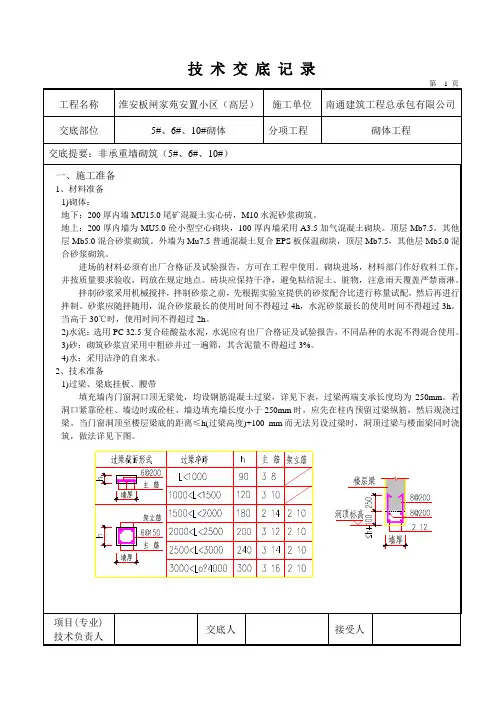

填充墙内门窗洞口顶无梁处,均设钢筋混凝土过梁,详见下表,过梁两端支承长度均为250mm。若洞口紧靠砼柱、墙边时或砼柱、墙边填充墙长度小于250mm时,应先在柱内预留过梁纵筋,然后现浇过梁。当门窗洞顶至楼层梁底的距离≤h(过梁高度)+100 mm而无法另设过梁时,洞顶过梁与楼面梁同时浇筑,做法详见下图。
引用 引用 蒸压加气混凝土砌体工程施工工艺标准
施工技术 2010-07-08 09:38:43 阅读173 评论0 字号:大中小 订阅
引用
AAwxlxq 的 引用 蒸压加气混凝土砌体工程施工工艺标准
蒸压加气混凝土砌体工程施工工艺标准
1、前言
砌体工程广泛运用于工业与民用建筑工程中。砌体工程包括砌石、砌砖、砌块等工程施工,本章节选取施工中常用且具有代表性的蒸压加气混凝土砌块砌体工程进行阐述。
1.1工艺特点
⑴建筑体系适应性强,砌筑方便、组砌灵活,对建筑物的平面和空间变化无严格要求,能满足建筑设计变化的需要。
⑵生产砌块的成本低廉,制作工艺简单。可因地制宜充分利用本地区的地方材料,可以变废为宝,化害为利,利用工业废渣作原料,可节约有限的资源。 ⑶施工机具设备简单,施工简便。
⑷具有较好的耐久、保温、防潮、隔热和耐火等性能。
1.2工艺原理
砌体工程是由砖、石、水泥、石灰、砂子等砌筑的砌体结构,能耐久地承受上部结构的荷载,并具有一定的抗冻、保温、防潮、隔热和耐火等性能。本工艺适用于工业与民用建筑工程采用蒸压加气混凝土砌块和轻质混凝土小砌块等砌筑填充墙砌体工程。蒸压加气混凝土砌块和轻质混凝土小砌块因其重量轻,用作填充墙可以减轻建筑物的自重,降低工程投资,因此在框架结构、剪力墙等结构中得到广泛的应用。
1.3适用范围
⑴适用于低层和多层建筑的承重墙、多层和高层建筑的间隔墙、框架填充墙,以及一般工业建筑的围护墙体。
⑵采用加气混凝土砌块砌体承重的房屋,宜采用横墙承重的结构方案,横墙的间距不宜超过4.2m,尽可能使横墙对正贯通,每层应设置现浇混凝土圈梁,以房屋有较好的空间整体刚度。质量密度为500kg/m3、强度等级为MU3的加气混凝土砌块,用于横墙承重的建筑时,其层数不得超过三层,总高度不超过10m;质量密度为600kg/m3、强度等级为MU4的加气混凝土砌块,用于横墙承重的建筑时,其层数不得超过四层,总高度不超过13m;质量密度为700kg/m3、强度等级为MU5的加气混凝土砌块,用于横墙承重的建筑时,其层数不得超过五层,总高度不超过16m。
