双代号时标网络计划 ppt课件
- 格式:ppt
- 大小:4.00 MB
- 文档页数:29

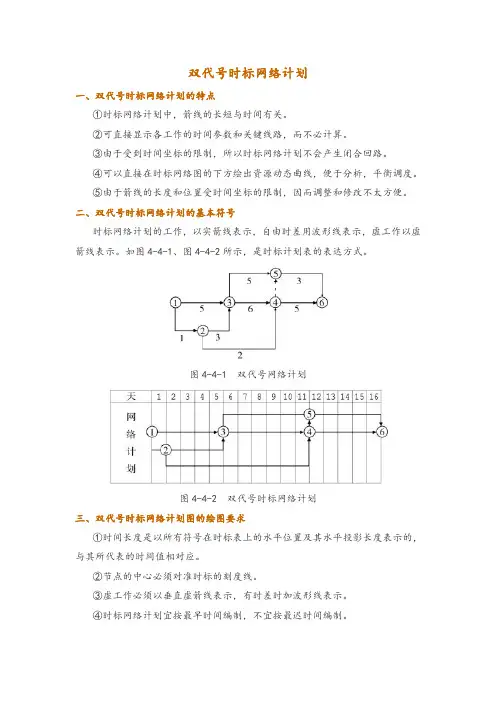

双代号时标网络计划一、双代号时标网络计划的特点①时标网络计划中,箭线的长短与时间有关。
②可直接显示各工作的时间参数和关键线路,而不必计算。
③由于受到时间坐标的限制,所以时标网络计划不会产生闭合回路。
④可以直接在时标网络图的下方绘出资源动态曲线,便于分析,平衡调度。
⑤由于箭线的长度和位置受时间坐标的限制,因而调整和修改不太方便。
二、双代号时标网络计划的基本符号时标网络计划的工作,以实箭线表示,自由时差用波形线表示,虚工作以虚箭线表示。
如图4-4-1、图4-4-2所示,是时标计划表的表达方式。
图4-4-1 双代号网络计划图4-4-2 双代号时标网络计划三、双代号时标网络计划图的绘图要求①时间长度是以所有符号在时标表上的水平位置及其水平投影长度表示的,与其所代表的时间值相对应。
②节点的中心必须对准时标的刻度线。
③虚工作必须以垂直虚箭线表示,有时差时加波形线表示。
④时标网络计划宜按最早时间编制,不宜按最迟时间编制。
⑤时标网络计划编制前,必须先绘制无时标网络计划。
⑥绘制时标网络计划图可以在以下两种方法中任选一种。
第一种是先计算无时标网络计划的时间参数,再按该计划在时标表上进行绘制;第二种是不计算时间参数,直接根据无时标网络计划在时标表上进行绘制。
四、双代号时标网络计划关键线路和时间参数的计算1.关键线路的确定自始至终不出现波形线的线路。
图4-4-3中的①-③-④-⑥线路;图4-4-4中的①-②-③-⑤-⑥-⑦-⑨-⑩线路和①-②-③-⑤-⑥-⑧-⑨-⑩线路。
用粗线、双线或彩色线标注均可。
2.时间参数的计算(1)计算工期的确定其终点与起点节点所在位置的时标值差,如图4-4-4所示的时标网络计划的计算工期是14-0=14天。
图4-4-3 无时标网络计划图4-4-4 时标网络计划(2)最早时间的确定每条箭线尾节点所对应的时标值是工作的最早开始时间,箭线实线部分右端或箭头节点中心所对应的时标值代表最早完成时间。
(3)自由时差的确定等于其波形线在坐标轴上水平投影的长度,如图4-4-4中工作③-⑦的自由时差为1天。
