化学植筋施工技术方案

  • 格式:doc
  • 大小:14.50 KB
  • 文档页数:2

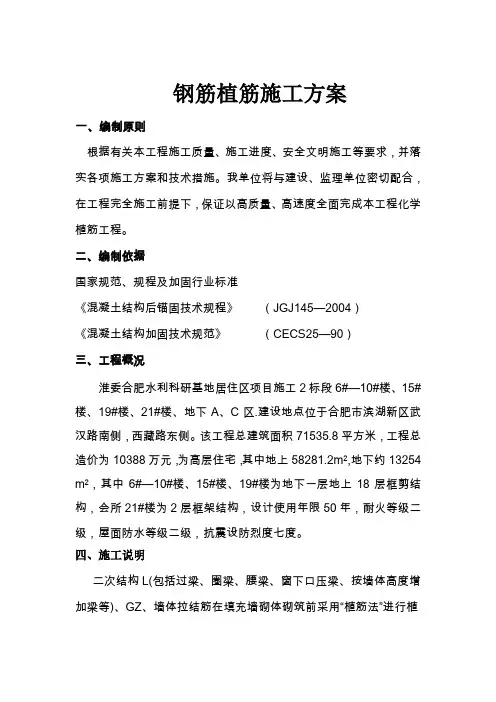

化学植筋施工技术方案
本施工方案按2000年江苏省省级植筋工法和《混凝土加固技术规范》
举荐的JGN-II型系列胶。
1、用冲击电钻成孔
按照本工程的实际情形,按需植筋钢筋大小酌情选用钻头,孔深为14
d,并结合施工检验,以下是化学植筋参数:
表1 结构胶锚筋加固参数对比表

钢筋直径(mm) 钻孔直径(mm) 钢筋屈服强度特点值(KN) 设计强度值(KN)
ф20 24 105.3 94.3
钻孔位置按设计图纸标定的位置钻孔,钻孔时应躲开原有钢筋,如遇
有钢筋,钻孔位置需作相应调整。混凝土构件孔道应干燥,孔道完成后应
及时会同甲方、监理人员对孔道直径、深度、位置等方面进行验收,合格
后方可进入下道工序。
不宜采纳带水钻孔作业,以保证孔璧粗糙、孔道干燥。
2、用空压机和刷子清孔
成孔后的孔道,孔径检查符合要求后,必须用空压机和刷子清除孔道
内的粉尘,幸免由于粉尘产生隔离而阻碍粘结面,先用空压机鼓吹几遍,
然后用刷子来回清刷孔道,再用空压机吹净,直至无粉尘为止。
3、钢筋除锈
如钢筋锚固端有锈,须对锚固钢筋端部用钢丝刷或除锈机进行必要的
除锈,除锈的长度应大于锚固件锚筋长度,除锈后的锚固钢筋应用沾有丙
酮的刷子清洗一遍,并置于洁净的环境和容器上备用。
4、填塞结构胶
用锚筋沾满结构胶强力向孔内推进,并适当转动锚筋以利排除胶内空
气,用钢筋将结构胶推入孔内,直至胶溢出充满孔道,再将洞边余外结构
胶清理洁净,对水平锚筋应注意外口流淌复补,在锚固件没有凝固之前应
对已完成的锚固件静态养护1—3天,视施工条件至少要1天,按照施工环
境温度,一样72小时即可达到设计强度,并可做抽检抗拔试验。
5、施工后检验
施工中按照工程量大小抽取试件,进行现场抗拔试验,其抗拔拉
力应大于设计强度且锚固处不破坏,也可按照情形进行破坏性试验,以测
定其最大抗拔力。
