清单计价应注意的问题(电气安装部分)
- 格式:doc
- 大小:26.00 KB
- 文档页数:14
电力清单计价规范电力清单计价规范一、总则电力清单是电力工程施工、电力设备安装和电力工程材料采购等项目的计价和结算依据。
为了规范电力清单的编制和计价,提高工程的透明度和公正性,制定本计价规范。
二、计价依据1. 电力工程应按照国家电力工程造价定额及电力设备的相关规范和标准进行计价。
2. 电力清单的计价依据应包括:材料消耗量、人工工时、设备使用费用、管理费用等。
三、计价方法1. 电力工程的计价方法应符合国家标准和工程实际情况。
常用的计价方法包括:单位工程量法、综合单价法、成本直接加成法等。
2. 计算中应正确取舍、精确计算,确保计价准确无误。
四、电力清单的编制1. 电力清单的编制应按照国家相关规范和标准进行,清单的项目应清晰明确,不得出现重复计算或漏算的情况。
2. 电力清单的编制应包括清单编号、清单名称、计价依据、计算方法、单位、单价等项目。
五、电力清单的计价1. 电力清单的计价应按照清单的项目、单位、单价等要素进行计算,计算结果应进行复核审查,确保准确无误。
2. 电力清单的计价结果应进行总和计算,并进行计算书和签字确认。
六、电力清单的审查和审核1. 电力清单的审查应按照质量要求和规范进行,审查的重点包括计价是否准确、明细是否清晰等。
2. 电力清单的审核人员应具备相应的业务知识和经验,审查结果应书面报告,并保留相关证明材料。
七、电力清单的结算1. 电力清单的结算应按照合同约定进行,结算金额应准确无误,支付形式应按照合同约定进行。
2. 电力清单的结算应及时、公正,发现问题及时处理并进行书面记录。
八、违规处理违反本计价规范的行为将依法进行处理,并承担相应的法律责任。
九、附则本计价规范适用于电力工程施工、电力设备安装和电力工程材料采购等项目的计价和结算事项。
如有需要,可以根据实际情况进行适当的修改和完善。
电厂工程清单计价规范一、前言在电厂工程建设中,准确计价是保证工程项目顺利进行的重要环节。
为了规范电厂工程清单计价,提高计价的准确性和可操作性,特制定本计价规范。
本文将从细化计价要素、确定计价基准、确定计价方法、审查计价结果等方面进行论述,为电厂工程清单计价提供指导。
二、细化计价要素清单计价要素包括人工费、材料费、机械设备费等,要求在清单中详细列出各项要素,并确定具体的计价单位和计价细则。
在编制清单时,应参考相关的国家标准和行业规范,确保计价要素准确、全面。
三、确定计价基准计价基准是指确定计价时参考的标准,包括直接费用基准和间接费用基准。
直接费用基准是指人工费、材料费等直接与工程项目相关的费用,可以参考历史工程项目的实际数据进行确定。
间接费用基准是指间接费用和利润的计算依据,通常根据工程项目的性质和规模进行合理估算。
四、确定计价方法计价方法是指根据计价要素和计价基准,进行具体的计算和核算。
根据不同的工程类型和规模,可以采用不同的计价方法,如单价法、综合单价法、系统价法等。
在确定计价方法时,需确保计算过程合理可行,并充分考虑工程特点和实际情况。
五、审查计价结果在编制完工程清单计价后,应进行审查和核对,确保计价结果的准确性和可靠性。
审查内容包括清单是否完整、计价要素是否明确、计价基准是否合理等。
同时,还应对计价过程中可能存在的问题进行排查和解决,确保计价结果符合实际情况。
六、总结本文基于电厂工程建设的实际需求,提出了电厂工程清单计价规范。
通过细化计价要素、确定计价基准、确定计价方法和审查计价结果等一系列措施,可以有效提高电厂工程清单计价的准确性和可操作性。
同时,在实际应用中,还应根据具体工程项目的需求进行相应的调整和完善,以确保计价结果的有效应用。
以上是对电厂工程清单计价规范的论述,通过细致的分析和阐述,希望能为电厂工程清单计价提供实用的指导和参考。
通过遵循本规范,可以提高电厂工程清单计价的质量和效率,推动电厂工程建设事业的顺利进行。
电气工程工程量清单项目及计算规则(一)本清单项目适用冶金工业新建、扩建及技术改造工程中电气工程工程量清单的计价活动,适用于冶金工业工程的电器、仪表、计算机、通讯等安装工程属于材料部分的工程量清单编制和计量,凡是冶金工业电气工程实行工程量清单招投标的都应遵守本规则。
(二)本工程量清单项目包括:电气钢结构工程,电器管道工程,电缆、导线、滑触线、母线工程及其他工程,共4章13节64个项目。
(三)清单编制及清单计价应注意的问题1.应注意与国家计价规范在计量单位、项目设置、工程内容上的区别。
(四)附录B.1电气钢结构工程1.电气钢结构工程共10个项目,包括:各种电缆桥架、各种其他电气钢构件。
2.工程量计算规则(1)电缆桥架:除玻璃钢电缆桥架按图示中心线长度的延长米计算外,其他桥架均按图示中心线长度的延长米折合重量计算。
(2)钢构件:按延长米折合成重量计算。
3.清单编制及清单计价应注意的问题(1)按“吨”计算的桥架的重量包括:桥架、托臂、立柱、连接板、盖板、隔板、调角片、固定压板、卡扣等。
工程内容包括:电缆桥架及其配件运输、安装、补刷同材质的油漆。
按“m”计的玻璃钢电缆桥架的工程内容不包括支架、托臂等的制安,需另立项目计价,所以在清单内应描述清楚。
(2)针对不同的工程项目(如高炉、焦化、轧钢、炼钢等)在测算综合单价时应考虑安装高度、难易程度,各种桥架所占比例(型号、规格等)。
(4)其他电气钢结构应注意材质、涂层品种及涂层厚度要求。
(五)附录B.2 电气管道工程1.电气管道工程共8个项目,包括各种电气管道的敷设,主要有:镀锌钢管、焊接钢管、黑铁管、无缝管、不锈钢管、铜管、金属软管、PVC管2.工程量计算规则(1)镀锌钢管、焊接钢管、黑铁管:按延长米折合成重量计算,不扣除管路中间的接线箱(盒)、灯头盒、开关盒所占长度。
(2)无缝钢管、不锈钢管、铜管:按延长米折合成重量计算。
不扣除管件、阀门所占长度。
(3)金属软管:按管道的延长米计算。

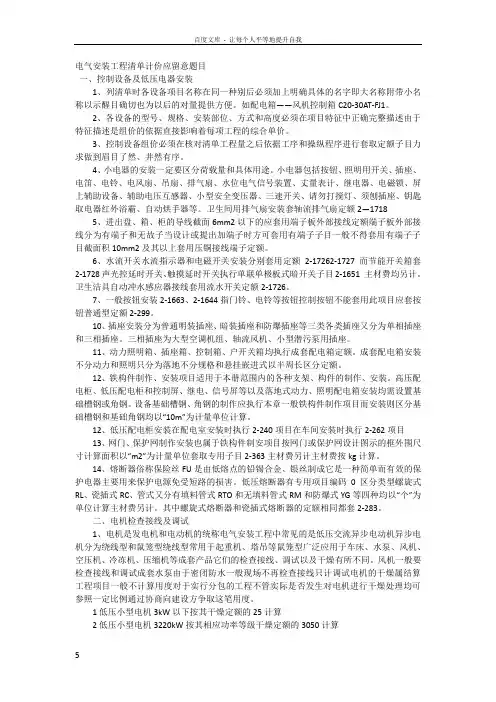

电气安装工程清单计价应留意题目一、控制设备及低压电器安装1、列清单时各设备项目名称在同一种别后必须加上明确具体的名字即大名称附带小名称以示醒目确切也为以后的对量提供方便。
如配电箱——风机控制箱C20-30AT-FJ1。
2、各设备的型号、规格、安装部位、方式和高度必须在项目特征中正确完整描述由于特征描述是组价的依据直接影响着每项工程的综合单价。
3、控制设备组价必须在核对清单工程量之后依据工序和操纵程序进行套取定额子目力求做到眉目了然、井然有序。
4、小电器的安装一定要区分荷载量和具体用途。
小电器包括按钮、照明用开关、插座、电笛、电铃、电风扇、吊扇、排气扇、水位电气信号装置、丈量表计、继电器、电磁锁、屏上辅助设备、辅助电压互感器、小型安全变压器、三速开关、请勿打搅灯、须刨插座、钥匙取电器红外浴霸、自动烘手器等。
卫生间用排气扇安装套轴流排气扇定额2—17185、进出盘、箱、柜的导线截面6mm2以下的应套用端子板外部接线定额端子板外部接线分为有端子和无故子当设计或提出加端子时方可套用有端子子目一般不得套用有端子子目截面积10mm2及其以上套用压铜接线端子定额。
6、水流开关水流指示器和电磁开关安装分别套用定额2-17262-1727而节能开关箱套2-1728声光控延时开关、触摸延时开关执行单联单极板式暗开关子目2-1651 主材费均另计。
卫生洁具自动冲水感应器接线套用流水开关定额2-1726。
7、一般按钮安装2-1663、2-1644指门铃、电铃等按钮控制按钮不能套用此项目应套按钮普通型定额2-299。
10、插座安装分为普通明装插座、暗装插座和防爆插座等三类各类插座又分为单相插座和三相插座。
三相插座为大型空调机组、轴流风机、小型潜污泵用插座。
11、动力照明箱、插座箱、控制箱、户开关箱均执行成套配电箱定额。
成套配电箱安装不分动力和照明只分为落地不分规格和悬挂嵌进式以半周长区分定额。
12、铁构件制作、安装项目适用于本册范围内的各种支架、构件的制作、安装。

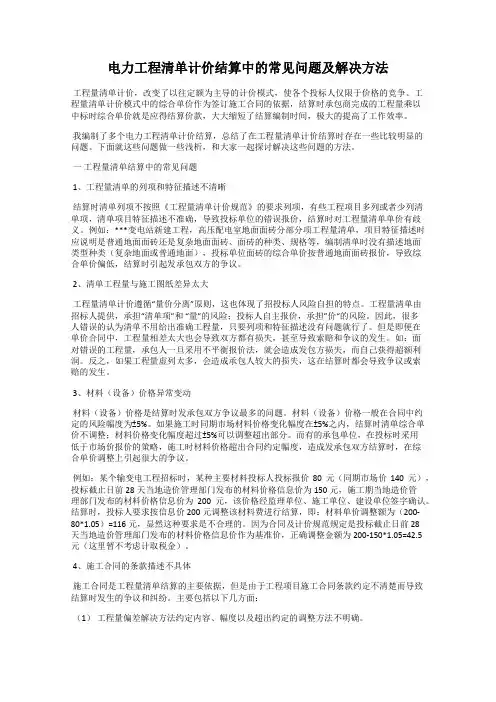

电力工程清单计价结算中的常见问题及解决方法工程量清单计价,改变了以往定额为主导的计价模式,使各个投标人仅限于价格的竞争。
工程量清单计价模式中的综合单价作为签订施工合同的依据,结算时承包商完成的工程量乘以中标时综合单价就是应得结算价款,大大缩短了结算编制时间,极大的提高了工作效率。
我编制了多个电力工程清单计价结算,总结了在工程量清单计价结算时存在一些比较明显的问题。
下面就这些问题做一些浅析,和大家一起探讨解决这些问题的方法。
一工程量清单结算中的常见问题1、工程量清单的列项和特征描述不清晰结算时清单列项不按照《工程量清单计价规范》的要求列项,有些工程项目多列或者少列清单项,清单项目特征描述不准确,导致投标单位的错误报价,结算时对工程量清单单价有歧义。
例如:***变电站新建工程,高压配电室地面面砖分部分项工程量清单,项目特征描述时应说明是普通地面面砖还是复杂地面面砖、面砖的种类、规格等,编制清单时没有描述地面类型种类(复杂地面或普通地面),投标单位面砖的综合单价按普通地面面砖报价,导致综合单价偏低,结算时引起发承包双方的争议。
2、清单工程量与施工图纸差异太大工程量清单计价遵循“量价分离”原则,这也体现了招投标人风险自担的特点。
工程量清单由招标人提供,承担“清单项”和“量”的风险;投标人自主报价,承担”价“的风险。
因此,很多人错误的认为清单不用给出准确工程量,只要列项和特征描述没有问题就行了。
但是即便在单价合同中,工程量相差太大也会导致双方都有损失,甚至导致索赔和争议的发生。
如:面对错误的工程量,承包人一旦采用不平衡报价法,就会造成发包方损失,而自己获得超额利润。
反之,如果工程量虚列太多,会造成承包人较大的损失,这在结算时都会导致争议或索赔的发生。
3、材料(设备)价格异常变动材料(设备)价格是结算时发承包双方争议最多的问题。
材料(设备)价格一般在合同中约定的风险幅度为±5%。
如果施工时同期市场材料价格变化幅度在±5%之内,结算时清单综合单价不调整;材料价格变化幅度超过±5%可以调整超出部分。
电气设备安装工程工程量清单项目设置及计价电气设备安装工程是指将电气设备按照相关规范和要求进行布置、安装和调试的过程。
工程量清单项目设置及计价是对工程项目进行细化、分项,进而预估项目所需的材料、人工和工时,并据此计算项目的总成本。
本文将从项目设置和计价两个方面对电气设备安装工程的工程量清单进行介绍。
一、工程量清单项目设置1.项目名称:准确描述项目的名称,如“大型商业综合体电气设备安装工程”。
2.分部分项:将整个工程划分为各个不同的工作部分,如“电气设备安装、电缆敷设、接线板安装”等。
3.工程数量:根据工程实施的规模和要求,确定所需的数量,如“安装300台照明灯具、布设1000米电缆”。
4.规格型号:根据设备、材料的技术规范和工程要求,确定所采用的规格型号,如“照明灯具型号为XXX,电缆规格为XXX”。
5.计量单位:根据具体工程量项的特点和计算方便性,选择适当的计量单位,如“照明灯具以台计量,电缆以米计量”。
6.人工投入:根据工程的规模和难易程度,估算所需的人工投入,如“安装照明灯具需5人工作2天”。
7.资金投入:根据工程所需的材料和设备价格,估算所需的资金投入,如“购买照明灯具需要XXX元”。
二、工程量清单计价1.材料费:根据清单中所列的项目和数量,查询材料市场价格,计算所需材料的成本。
如“照明灯具材料费=照明灯具单价×数量”。
2.人工费:根据清单中所列的人工投入和工程难易程度,查询劳务市场价格,计算所需人工的成本。
如“安装照明灯具人工费=安装工人日工资×人工投入”。
3.其他费用:除了材料和人工费用,还要考虑其他与工程有关的费用,如设备租赁费、场地费、运输费等。
如“运输费=装载材料的车辆运输费用”。
4.总成本:将材料费、人工费、其他费用相加,得出整个工程的总成本。
如“总成本=材料费+人工费+其他费用”。
三、工程量清单的编制原则1.准确性原则:清单内容必须准确无误,避免漏项、重项或错误。

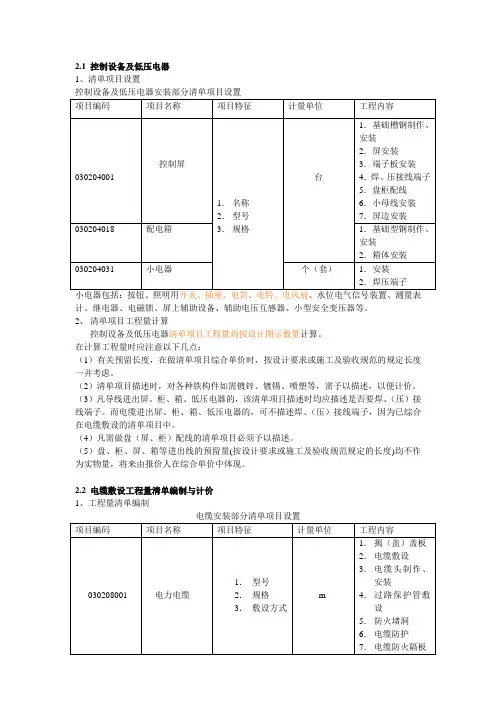

2.1 控制设备及低压电器1、清单项目设置小电器包括:按钮、照明用开关、插座、电笛、电铃、电风扇、水位电气信号装置、测量表计、继电器、电磁锁、屏上辅助设备、辅助电压互感器、小型安全变压器等。
2、清单项目工程量计算控制设备及低压电器清单项目工程量均按设计图示数量计算。
在计算工程量时应注意以下几点:(1)有关预留长度,在做清单项目综合单价时,按设计要求或施工及验收规范的规定长度一并考虑。
(2)清单项目描述时,对各种铁构件如需镀锌、镀锡、喷塑等,需予以描述,以便计价。
(3)凡导线进出屏、柜、箱、低压电器的,该清单项目描述时均应描述是否要焊、(压)接线端子。
而电缆进出屏、柜、箱、低压电器的,可不描述焊、(压)接线端子,因为已综合在电缆敷设的清单项目中。
(4)凡需做盘(屏、柜)配线的清单项目必须予以描述。
(5)盘、柜、屏、箱等进出线的预留量(按设计要求或施工及验收规范规定的长度)均不作为实物量,将来由报价人在综合单价中体现。
2.2 电缆敷设工程量清单编制与计价1、工程量清单编制①规格电缆敷设项目的规格指电缆截面; 电缆保护管敷设项目的规格指管径; 电缆桥架项目的规格指宽+高的尺寸;电缆桥架的类型指槽式、梯式、托盘式、组合式等;②电缆沟土方工程量清单按附录A 设置编码。
项目表述时,要表明沟的平均深度、土质和铺砂盖砖的要求。
(2)清单项目工程量计算①电缆、桥架、电缆保护管按设计图示尺寸以长度计算,支架按设计图示质量计算。
②电缆敷设中所有预留量,应按设计要求或规范规定的长度,考虑在综合单价中,而不作为清单工程量。
【例】建筑内某低压配电柜与配电箱之间的水平距离为20m ,配电线采用五芯电力电缆VV (3×25+2×16),在电缆沟内敷设,电缆沟的深度为1m 、宽度为0.8m ,配电柜为落地式,配电箱为悬挂嵌入式,箱底边距地面为1.5m 。
试编制电力电缆的工程量清单。
【解】清单工程量:20(柜与箱的水平距离)+1(柜底至沟底)+1(沟底至地面)+1.5(地面至箱底)=23.5m分部分项工程量清单2、 工程量清单计价方法【例】在上一例题中,如果人工单价为30元/工日,利润按人工费的27.5%计取,材料、机械台班按某市某季度价格,试计算该电力电缆清单项目的综合单价。
一.实行工程量清单计价的招标项目,如果工程量清单的工程数量与工程实际数量有差异,招标文件中应如何规定?工程竣工结算时应如何处理?【答】:在工程量清单的工程数量与工程实际数量有差异时,招标文件中应规定须按工程量清单的工程量计价,投标人不得随意删除或涂改工程量清单中的项目内容(如项目特征、工程内容等)和工程量。
在工程竣工结算时,工程量则应按际发生的工程量计算。
即如果工程量清单中出现漏项、工程量计算偏差,以及在施工过程中发生工程设计变更、签证等引起的工程量增减,应按承包人在履行合同义务过程中实际完成的工程量计算,应由业主(建设单位)承担经济责任,在工程竣工结算时应给予施工单位以经济补偿。
而如果承包人(施工单位)在按工程量清单进行投标报价时,出现漏项或报价过低而发生亏损,则应由承包人承担经济责任,在工程竣工结算时不应给予施工单位以经济补偿。
二.实行工程量清单计价的招标项目,对于甲方采购的材料,在编制最高限价时,其材料价款是计入到分部分项工程量清单项目的综合单价中,还是计入到其他项目清单中?为什么?【答】:实行工程量清单计价的招标项目,对于甲方采购的材料,因为在编制工程量清单时,根据09“计价规则”3.1.9规定,招标人(即甲方)若提供材料、设备暂估单价的,分部分项工程量清单还应提供材料、设备暂估单价明细表。
即须在该明细表中写清甲方采购材料、设备的名称、型号、规格、单位、数量和单价等。
按09“计价规则”4.1.9规定,材料、设备暂估单价应计入分部分项工程量清单项目的综合单价内,而且不管是编制投标报价还是编制最高限价,暂估单价均不得调整。
三.实行工程量清单计价的招标项目,在编制分部分项工程量清单项目的名称时,是否应完全按照“计价规则”所附的各专业分部分项工程量清单项目中的实体名称来列项?对于项目特征和工程内容是否需要在项目名称中描述?如何描述?【答】:根据“建设工程工程量清单计价规则”(2009)的有关规定要求,分部分项工程量清单应包括项目编码、项目名称、项目特征、计量单位和工程量等五大要素,应个根据09“计价规则”附录中规定的项目编码、项目名称、计量单位、工程量计算规则进行编制,其分部分项工程量清单的项目名称应按09“计价规则”附录规定的项目名称并结合拟建工程的实际来确定。
电气工程报价单常见问题解答1. 为什么要进行电气工程报价?电气工程报价是为了明确项目的费用和工程范围,为客户提供准确的成本估算和决策依据。
通过报价单,客户可以了解工程所需的材料、人力、设备等方面的费用,并与其他报价进行比较,选择最具性价比的方案。
2. 报价单中需要包含哪些内容?电气工程报价单通常包括以下内容:- 项目概述:对工程的背景、目标和需求进行简要描述。
- 材料清单:列出所需的电气设备、配件和材料,包括品牌、型号、数量和价格等信息。
- 劳务费用:包括安装、维护和测试等方面的人工费用。
- 设备租赁费用:如需要租用设备,则需列出租赁费用。
- 运输费用:如果涉及材料的运输,需要计算相应的费用。
- 管理费用:包括项目管理人员的工资和其他管理成本。
- 利润:根据项目的规模和风险程度,需要加入相应的利润。
- 其他费用:如税费、保险费等其他可能产生的费用。
3. 如何准确计算电气工程报价?准确计算电气工程报价需要进行详细的调研和估算。
以下是一些计算报价的方法:- 材料报价:联系供应商获取最新的材料价格,并计算所需材料的数量。
- 劳务费用:根据项目的工期和工作量,计算所需人工的时间和费用。
- 设备租赁费用:如果需要租赁设备,与租赁公司协商并计算费用。
- 运输费用:根据材料的数量和距离,计算相应的运输费用。
- 管理费用:将项目管理人员的工资和其他管理成本计算在报价中。
- 利润:根据项目的规模和风险程度,添加适当的利润。
4. 如何避免电气工程报价中的错误?为确保报价准确无误,可以采取以下措施:- 详细了解工程需求:与客户充分沟通,了解项目的具体要求和技术规范。
- 调研供应商和市场:与不同的供应商协商,了解最新的材料价格和市场行情。
- 仔细核对计算:在计算报价过程中,多次核对计算结果,确保准确无误。
- 留出适当的余地:在报价中适当留出余地,以应对可能的变故和额外费用。
- 请专业人员审核:可以请专业的电气工程师或经验丰富的业务员审核报价,以减少错误的可能性。
清单计价过程中应注意的几个问题采用工程量清单计价方法是国际上普遍使用通行做法,具有广泛的实用性,也是比较科学实用的,我国已经开始普遍推行工程量清单计价方法,由于是起步阶段,在清单计价过程中应注意以下几个问题:一、分部分项工程量清单1、土石方工程(1)应区分:土方工程(其中包括平整场地、挖土方、挖基础土方、冻土开挖、挖淤泥、流砂、管沟土方)石方工程(其中包括预裂爆破、石方开挖、管沟石方)土石方回填。
(2)应描述:土壤类别、人工或机械挖土方、基础类型、垫层宽度、挖土深度、弃土运距。
(3)工程量计算规则:平整场地按设计图示尺寸以建筑物首层面积计算,计量单位为m²。
挖土方按设计图示尺寸以体积计算,基础挖土方按基础垫层底面积乘挖土深度(地面标高到垫层底标高),以体积计算。
计量单位为m3。
(4)有关说明:平整场地需外运土方或借土回填时,这部分应包括在报价内;若施工组织设计规定超面积平整场地时,超出部分应包括在报价内;挖基础土方中,应根据施工方案规定的放坡、支挡土板、操作工作面和机械挖土进出施工工作面的坡道等增加施工量,“基底钎探”的工程内容也包含在挖基础土方的报价中。
运距:应是业主指定的取土、弃土运距,否则在招标文件中应注明取土、弃土运距由投标人自己确定。
2、桩与地基基础工程(1)应区分:预制钢筋混凝土桩、混凝土灌注桩、其他桩。
(2)应描述:土壤类别、单桩长度、根数、桩截面、混凝土强度等级、接桩材料、成孔方法、运距。
(3)工程量计算规则:预制钢筋砼桩、砼灌注桩按设计图示尺寸以桩长(包括桩尖)或根数计算。
计量单位为m或根;接桩类型包括焊接和硫磺胶泥锚接;预制钢筋砼方桩和管桩接桩按图示规定以接头数量计算,板桩按接头长度计算,计量单位为m或个;地基强夯按设计图示尺寸以面积计算,计量单位为m²;锚杆支护和土钉支护按设计图示尺寸以支护面积计算,计量单位为m²。
(4)有关说明:各种桩(除预制钢筋砼桩)的充盈量,包括砂石级配、密实系数等应包括在报价内;打孔灌注砼桩、振动沉管灌注砼桩(含复打桩)使用预制钢筋砼桩尖时,桩尖应包括在报价内;预制钢筋砼桩送桩、刷防护材料等应包括在报价内;人工挖孔桩的土方开挖、土方运输、红砖护壁、砼护壁均应包括在报价内;砼灌注桩钢筋笼制作、安装、地下连续墙钢筋网制作、安装、土钉、锚杆支护的土钉、锚杆、钢筋网制作、安装,不包括在报价中;人工挖孔桩、钻孔灌注桩入岩增加费应包括在报价内。
第1篇一、前言电力安装工程是电力系统中不可或缺的一部分,它涉及到电力系统的安装、调试、维修等工作。
为了确保电力安装工程的顺利进行,提高工程成本控制水平,实现工程成本的有效管理,本文将对电力安装工程清单计价进行探讨。
二、电力安装工程清单计价概述1. 电力安装工程清单计价的概念电力安装工程清单计价是指在电力安装工程中,按照工程项目的实际情况,将工程项目划分为若干个分部分项工程,并根据分部分项工程的特点、工程量、材料、人工、机械等因素,编制出工程项目的单价,最终计算出工程项目的总造价。
2. 电力安装工程清单计价的作用(1)明确工程项目的成本构成,为工程招标、投标提供依据;(2)合理确定工程项目的投资规模,提高投资效益;(3)为工程项目的施工、验收、结算提供依据;(4)有利于提高电力安装工程的管理水平,降低工程成本。
三、电力安装工程清单计价编制方法1. 工程项目划分根据电力安装工程的实际情况,将工程项目划分为若干个分部分项工程。
划分时应遵循以下原则:(1)符合工程实际情况;(2)便于施工、验收、结算;(3)便于成本核算。
2. 工程量计算工程量计算是电力安装工程清单计价的基础,应严格按照国家、行业、地方及企业的相关标准进行计算。
工程量计算包括以下几个方面:(1)主要工程量:根据设计图纸,计算工程项目的总体工程量;(2)辅助工程量:计算辅助工程的工程量,如电缆敷设、设备安装等;(3)预留工程量:根据实际情况,预留一定比例的工程量,以应对施工过程中可能出现的变更。
3. 材料价格确定材料价格是电力安装工程清单计价的重要组成部分,应按照以下原则确定:(1)市场价格:以市场价格为基础,考虑材料供应、运输等因素;(2)企业采购价格:根据企业采购渠道、采购量等因素,确定材料采购价格;(3)优惠政策:根据国家和地方政策,享受优惠政策。
4. 人工费用确定人工费用是指施工过程中所需的人工成本,包括工资、福利、补贴等。
人工费用确定应遵循以下原则:(1)行业平均水平:参考同行业平均水平,确定人工费用;(2)企业实际情况:根据企业实际情况,调整人工费用;(3)地区差异:考虑地区差异,调整人工费用。
清单计价应注意的问题(电气安装部分)一、控制设备及低压电器安装1、列清单时,各设备项目名称在统一类别后必须加上明确具体的名字,即大名称附带小名称,以示醒目确切,也为以后的对量提供方便。
如:配电箱——风机控制箱C20-30AT—FJ1。
2、各设备的型号、规格、安装部位、方式和高度必须在项目特征中准确完整描述,因为特征描述是组价的依据,直接影响着每项工程的综合单价。
3、控制设备组价必须在核对清单工程量之后依据工序和操作程序进行,套取定额子目力求做到眉目了然、井然有序。
4、小电器的安装一定要区分荷载量和具体用途。
小电器包括按钮、照明用开关、插座、电笛、电铃、电风扇、吊扇、排气扇、水位电气信号装置、测量表计、继电器、电磁锁、屏上辅助设备、辅助电压互感器、小型安全变压器、三速开关、请勿打扰灯、须刨插座、钥匙取电器,红外浴霸、自动烘手器等.(卫生间用排气扇安装套轴流排气扇定额2—1718)5、进出盘、箱、柜的导线,截面6mm2以下的,应套用端子板外部接线定额,端子板外部接线分为有端子和无端子,当设计或提出加端子时方可套用有端子子目,一般不得套用有端子子目;截面积10mm2及其以上套用压铜接线端子定额。
6、水流开关(水流指示器)和电磁开关安装分别套用定额(2—1726),(2-1727);而节能开关箱套(2-1728);声光控延时开关、触摸延时开关执行单联单极板式暗开关子目(2-1651) ;主材费均另计。
卫生洁具自动冲水感应器接线套用流水开关定额(2—1726)。
7、一般按钮安装(2-1663、2—1644)指门铃、电铃等按钮,控制按钮不能套用此项目,应套按钮普通型定额2-299。
10、插座安装分为普通明装插座、暗装插座和防爆插座等三类,各类插座又分为单相插座和三相插座。
三相插座为大型空调机组、轴流风机、小型潜污泵用插座。
11、动力照明箱、插座箱、控制箱、户开关箱均执行成套配电箱定额。
成套配电箱安装不分动力和照明,只分为落地(不分规格)和悬挂嵌入式(以半周长区分定额)。
清单计价应注意的问题(电气安装部分)一、控制设备及低压电器安装1、列清单时,各设备项目名称在统一类别后必须加上明确具体的名字,即大名称附带小名称,以示醒目确切,也为以后的对量提供方便。
如:配电箱——风机控制箱C20-30AT—FJ1。
2、各设备的型号、规格、安装部位、方式和高度必须在项目特征中准确完整描述,因为特征描述是组价的依据,直接影响着每项工程的综合单价。
3、控制设备组价必须在核对清单工程量之后依据工序和操作程序进行,套取定额子目力求做到眉目了然、井然有序。
4、小电器的安装一定要区分荷载量和具体用途。
小电器包括按钮、照明用开关、插座、电笛、电铃、电风扇、吊扇、排气扇、水位电气信号装置、测量表计、继电器、电磁锁、屏上辅助设备、辅助电压互感器、小型安全变压器、三速开关、请勿打扰灯、须刨插座、钥匙取电器,红外浴霸、自动烘手器等.(卫生间用排气扇安装套轴流排气扇定额2—1718)5、进出盘、箱、柜的导线,截面6mm2以下的,应套用端子板外部接线定额,端子板外部接线分为有端子和无端子,当设计或提出加端子时方可套用有端子子目,一般不得套用有端子子目;截面积10mm2及其以上套用压铜接线端子定额。
6、水流开关(水流指示器)和电磁开关安装分别套用定额(2—1726),(2-1727);而节能开关箱套(2-1728);声光控延时开关、触摸延时开关执行单联单极板式暗开关子目(2-1651) ;主材费均另计。
卫生洁具自动冲水感应器接线套用流水开关定额(2—1726)。
7、一般按钮安装(2-1663、2—1644)指门铃、电铃等按钮,控制按钮不能套用此项目,应套按钮普通型定额2-299。
10、插座安装分为普通明装插座、暗装插座和防爆插座等三类,各类插座又分为单相插座和三相插座。
三相插座为大型空调机组、轴流风机、小型潜污泵用插座。
11、动力照明箱、插座箱、控制箱、户开关箱均执行成套配电箱定额。
成套配电箱安装不分动力和照明,只分为落地(不分规格)和悬挂嵌入式(以半周长区分定额)。
12、铁构件制作、安装项目适用于本册范围内的各种支架、构件的制作、安装.高压配电柜、低压配电柜和控制屏、继电、信号屏等,以及落地式动力、照明配电箱安装,均需设置基础槽钢或角钢。
设备基础槽钢、角钢的制作,应执行本章一般铁构件制作项目,而安装则区分基础槽钢和基础角钢,均以“10m”为计量单位计算。
12、低压配电柜安装,在配电室安装时执行2—240项目;在车间安装时执行2-262项目13、网门、保护网制作安装,也属于铁构件制安项目,按网门或保护网设计图示的框外围尺寸计算面积,以“m2”为计量单位,套取专用子目2-363,主材费另计(主材费按kg计算).14、熔断器俗称保险丝(FU),是由低熔点的铅锡合金、银丝制成,它是一种简单而有效的保护电器,主要用来保护电源免受短路的损害.低压熔断器有专用项目编码030204020,区分类型螺旋式(RL)、瓷插式(RC)、管式(又分有填料管式RTO和无填料管式RM)和防爆式(YG)等四种,均以“个"为单位计算,主材费另计.其中螺旋式熔断器和瓷插式熔断器的定额相同,都套2—283.二、电机检查接线及调试1、电机是发电机和电动机的统称,电气安装工程中常见的是低压交流异步电动机,异步电机分为绕线型和鼠笼型,绕线型常用于起重机、塔吊等,鼠笼型广泛应用于车床、水泵、风机、空压机、冷冻机、压缩机等成套产品,它们的检查接线、调试以及干燥有所不同.风机一般要检查接线和调试;成套水泵因为密闭防水一般现场不再检查接线只计调试;电机的干燥属结算工程项目,一般不计算费用;对于实行分包的工程,不管实际是否发生对电机进行干燥处理,均可参照一定比例通过协商向建设方争取这笔费用。
(1)低压小型电机3kW以下按其干燥定额的25%计算;(2)低压小型电机3~220kW按其相应功率等级干燥定额的30%~50%计算;(3)大中型电机按100%考虑一次干燥.2、电机的检查接线和调试分别套子目,低压鼠笼型电动机的调试尤其要注意选对控制方式。
电动机的控制方式有四种,分别是(1)刀开关控制、(2)电磁控制(由接触器、热继电器及按钮组成的磁力起动器对电动机的控制)、(3)非电量连锁(由行程开关、压力、温度、液位、以及消防管网上的压力开关、水流指示器等非电量开关信号对电动机进行联锁控制)、(4)带过流保护.常用的方式是电磁控制(多用于风机)和非电量联锁控制(多用于水泵)。
电动机检查接线定额内已包括了金属软管敷设,但不包括主材费,每台电机另计1。
25米金属软管和2。
04个金属软管接头.3、微型电机是指功率在0.75KW以下的三相电机,其检查接线有专用子目2-464,其调试不分类别和交流、直流,一律以“台”为计量单位计算,执行综合调试定额2—963;但对一般民用单相交流吊风扇、壁扇和排气扇(包括风机盘管的单相电动机)等不应计算调试费用,可风机盘管需计算检查接线费用,有专用子目2—1735.三、电缆安装1、电缆敷设不分结构形式、型号和敷设方式,只区分电缆线芯材质(铜芯、铝芯),区分一般水平敷设和竖直通道敷设。
清单应分别列项套取不同子目。
组价时要考虑因波形敷设增加长度、弛度增加长度(2.5%),电缆绕梁柱增加长度,以及电缆进高压配电柜和低压配电箱的预留、电缆头预留等,但预留长度不再加松弛度。
2、电力电缆定额是按三芯(包括三芯加接地或接零线,即四芯)考虑的,所以五芯电力电缆敷设项目应按同截面电缆定额乘以系数1。
3,六芯电力电缆乘以系数1。
6。
3、电力电缆头的制安是按铝芯电缆考虑的,铜芯电力电缆头按同截面电缆头定额乘以系数1.2,五芯电缆头制安按同截面电缆头制安项目乘以系数1.2,双屏蔽电缆头制安人工乘以系数1。
05。
4、截面在6mm2以下的电力电缆(除矿物绝缘外),其电缆敷设和电缆头制安均执行六芯以下控制电缆项目.矿物绝缘电缆由铜导体、氧化镁、铜护套两种无机材料组成,又称防火电缆或铜芯护套氧化镁绝缘电缆,国外简称MI电缆,常用型号为YTTVV,广泛应用于消防泵的供配电,发电机组、机场停车场、高温炉窑、金属冶炼、船舶、石油平台、古建筑、图书馆、化工厂等重要场所的动力配线。
5、预分支电缆不需做电缆头,其母电缆和子电缆按各自的规格、型号、截面分别执行第二册电缆敷设相关定额;但竖井部分电缆敷设应给定额乘以系数1。
1;主材费除母子电缆价外,预分支连接体、吊具、吊环等均应据实计入;预分支电缆主材长度和工程量一致,不计损耗。
6、电缆桥架安装不扣除变通、三通、四通等配件长度;桥架支撑架的计算区分水平吊架、竖井支架、靠墙支架根据半周长估算,以角钢或圆钢延长米乘以同规格型钢理论重量计算重量,一般竖井通道支架间距2米,水平间距为1。
5米.一个支架的估算重量根据桥架大小一般在2—7kg左右。
7、电缆头制安分干包头、环氧浇注头和热缩头.干包头只适用于户内低压(≤1KV)全塑(VV、VLV)或橡皮绝缘(XV、XLV)电力电缆,不计主材;浇注头主要用于油浸纸绝缘电缆(ZQ、ZQLD等);热缩头适用于0.5~10KV交联聚乙烯电缆(YJV)和各种电缆。
浇注头和热缩头主材费必须另计.8、控制电缆工作电压一般为低压(≤1KV),其特点是缆芯多(2~48芯)、截面小(一般缆芯截面≤10mm2),主要用于控制线路和信号线路之中。
控制电缆一般为铜芯电缆,其敷设也分为水平敷设和竖直通道敷设(即在电缆井中水平与垂直敷设),主材费应另行计算;但控制电缆头进入配电箱、盘、柜中均不得计算端子板外部接线及焊、压接线端子的有关定额,同时电缆头不计主材。
控制电缆常见型号有KVV、KVVP(加P表示是屏蔽控制电缆)。
9、电缆桥架按材质分为钢制-G(又分为镀锌和喷塑)、玻璃钢—B、铝合金-L桥架。
钢制桥架主结构设计厚度大于3mm时,项目人工、机械乘以系数1。
2;宽度在100mm以下的金属桥架安装,可套用加强型塑料线槽的有关定额,注意固定支架及吊杆应另行计算。
10、桥架按结构方式分为槽式—C、梯式—T、托盘式—P、组合式-Z等四种。
除组合桥架按每100片计量外,其余均区分结构方式(槽式、梯式、托盘式)和规格(宽+高),以10m为计量单位计算;槽式桥架安装定额中已含盖板,梯式桥架安装定额均按不带盖板考虑,盖板费用需另计.另组合式桥架结构方式也属托盘类,因此应区分半周长(宽+高)套托盘桥架安装子目。
10、电缆保护管规格在SC100以下时,应套用焊接钢管相应子目,如果SC100在以上时执行电缆保护管专用子目。
四、防雷及接地装置(划分依据及组价内容)1、避雷装置:包括避雷网安装、等电位联结和避雷引下线安装三个方面的内容(1)避雷网安装(项目编码030209002)A、避雷网的敷设;分为沿混凝土块敷设和沿折板支架敷设两种,安装长度按施工图设计长度(包括由屋顶造型和消防电梯机房等小屋面引向大屋面的连接)另加3.9%的附加长度计算,主材费另行计算。
相关子目2-751B、均压环敷设.现在设计一般要求每层沿建筑物四周将结构圈梁内两根主筋焊接作均压环,均压环与各引下线焊接.因此均压环的长度计算方法就是沿建筑物四周量一圈,然后乘以相应层数。
相关子目2—753C、柱内主筋与圈梁焊接,以处为单位计算,算法是引下线的个数乘以层数。
子目2—754(2)等电位端子箱联结:主材费另行计算。
相关子目2-756 (3)避雷引下线安装(包括引下线敷设和断接卡子制安)A、引下线敷设:引下线敷设通常分为人造引下线和自然引下线两种。
a、人造引下线即利用圆钢(直径¢8以上)或扁钢(截面12*4 mm2以上)敷设专用避雷引下线,沿建筑物或构筑物引下,不分明暗敷设,其长度按设计长度另加3.9%的附加长度计算,主材费另行计算。
如:当单根引下线由大屋面引下不在避雷带上时,引下线与避雷带的连接部分应按人造引下线套子目并另计主材.相关子目2—747b、自然引下线即利用金属构件作为引下线或是利用建筑物柱内主筋作为引下线,其长度是建筑物的总高度(包括屋顶电梯机房与引下线贯通引下的部分以及地下室部分)没有附加,主材费也不得另计。
相关子目2-748.B、断接卡子制安:一般是为方便检测接地电阻而加装,也就是说一个建筑物有几处接地电阻测试点就有几套断接卡子.相关子目2—749。
2、接地装置(项目编码030209001)(1)接地母线敷设:区分户内、户外接地母线敷设和铜接地绞线敷设。
A、户内接地母线不分截面大小,如果利用建筑物基础内的钢筋做自然接地极,则长度没有附加,主材不计,相关子目2—753(和均压环敷设是同一子目);如果利用镀锌扁钢-40*4在电井内沿墙明敷做接地母线,则套取户内接地母线敷设定额2-698,长度按设计长度另加3。
9%的附加长度计算,主材费另行计算。
