电气预算清单与计价
- 格式:docx
- 大小:11.54 KB
- 文档页数:3
电气设备安装工程定额及预算一、电气设备安装工程定额电气设备安装工程是指在建筑、工业厂房、市政基础设施等地方进行的电气设备的安装、调试和验收等工作。
在进行电气设备安装工程时,需要进行定额和预算的编制,以计算安装工程的投资及费用,并对施工过程进行控制和管理。
1.施工内容定额中需要明确安装工程的具体内容,比如安装的设备种类、数量、型号等。
电气设备包括发电机组、变压器、配电柜、电缆等。
在定额中需要详细列出各个设备的安装要求和施工方法,以及施工中需要遵守的相关标准和规范。
2.施工量定额中需要计算出各项施工量,包括电气设备的安装面积、长度、容量等。
通过对施工量的计算,可以确定施工所需的人力、材料和机械等资源,为工程的组织和管理提供依据。
3.工程造价定额需要计算出电气设备安装工程的工程造价,包括人工费用、材料费用、机械设备费用等。
通过对工程造价的计算,可以确定项目的总投资、每个子项目的投资以及各项费用的比例和分配。
二、电气设备安装工程预算1.设计预算通过与设计单位进行沟通和协商,确定项目的基本设计要求和技术参数,以及工程的预算金额。
设计预算需要综合考虑人工费用、材料费用、机械设备费用等因素,确定项目的总预算金额。
2.施工预算施工预算是对项目实施过程中各阶段的费用进行预先估计和计算,包括项目的各个施工阶段的工程造价、人工费用、材料费用和机械设备费用等。
施工预算需要根据设计方案和定额,计算出各个阶段的工程量和费用,并综合考虑项目的实际情况进行调整。
3.预算编制根据设计预算和施工预算的数据,进行预算的编制工作。
预算的编制需要全面考虑项目的各个方面,包括工程量、费用、资源等要素,制定详细的预算计划和预算表格,并进行逐项核算和汇总。
4.预算审核预算审核是对预算的合理性、准确性和可行性进行审查和评估。
在预算审核过程中,需要根据实际情况和相关规范对预算进行检查和修订,确保预算数据的准确性和合理性。
5.预算执行在项目实施过程中,需要严格按照预算的要求进行组织和管理,控制项目的成本和进度。
实例:某电气照明工程清单计价通常安装工程计价按照以下程序进行:一、熟悉工程概况、施工图与施工说明二、编制依据三、工程清单项目的划分及项目编码表格形式四、工程量计算五、套用定额计价表计算分部分项工程量清单报价六、计算主材费用七、单位工程措施项目清单八、单位工程其他项目清单九、规费明细十、单位工程费用汇总一、熟悉工程概况、施工图与施工说明本住宅楼共6层,每层高3m,一个单元内每层共两户,有A、B两种户型:A户型为4室1厅,约92m2;B户型为3室1厅,约73m2。
共用楼梯、楼道。
本电气照明工程提供了两张设计图纸,电气照明平面图(见图1)和配电系统图(见图2).图2 某住宅楼供电系统图图1 某住宅楼电气照明平面图2由图2的配电系统图可知,每层住宅楼采用220V单相三线系统供电。
在楼道内设置一个配电箱AL-1,安装高度为1.8m,配电箱有4路输出线,其中,1L为A户供电,2L为B户供电,导线使用铜芯塑料绝缘线,3根,截面积为6mm2,穿钢管敷设,管径为25mm,敷设方式为沿墙暗敷,3L供楼梯照明,4L为备用,3L、4L的预算省略。
A户、B户在室内各安装一个配电箱AL—1—2、AL—1—1,其安装高度为1。
8m,分别采用3路供电,其中L l供各房间照明,L2供起居室、卧室内的家用电器用电,L3供厨房、卫生间用电。
房间内所有照明、插座管线均选用了2.5mm2铜芯塑料绝缘线,穿线管使用20mm管径的PVC硬质塑料管,敷设在现浇混凝土楼板内,竖直方向为暗敷设在墙体内.照明回路沿墙和楼顶板暗敷,插座回路沿墙和楼地板暗敷。
所有开关距地1.4m安装,插座距地0.4m安装。
二、编制依据(本电气照明工程清单计价)主要编制依据有:①工程施工图(平面图和系统图)和相关资料说明。
②《江苏省建设工程工程量清单计价项目指引》.③《江苏省安装工程计价表》(2004年)。
④国家和工程所在地区有关工程造价的文件.三、工程清单项目的划分及项目编码表格本电气照明工程可划分成11个清单安装项目:1、照明配电箱安装;2、小电器板式开关安装;3、小电器插座安装;4、电气配管(电线钢管敷设);5、电气配管(电线PVC管敷设);6、电气配管(接线盒安装);7、电气配线(6mm2铜芯塑料绝缘线的管内穿线);8、电气配线(2。
电气工程预算实例清单与计价样本电气工程预算是指对一项电气工程项目所需的材料、设备、人工以及其他费用进行估算和计算,从而确定项目的总成本。
在编制电气工程预算时,需要清单与计价样本,以便详细列出所需材料和设备的数量和价格,并计算出总成本。
下面是一个电气工程预算的清单与计价样本的实例。
清单与计价样本:项目名称:XX电气工程项目项目地点:XX市XX区1.工程范围及规模:本项目主要包括以下工程范围及规模:-安装电源系统-安装照明系统-安装插座和开关-安装通信系统2.工程材料清单:2.1电源系统-主配电箱:数量1,单价XX元/个-分配箱:数量3,单价XX元/个-断路器:数量10,单价XX元/个2.2照明系统-射灯:数量20,单价XX元/个-日光灯:数量50,单价XX元/个-照明开关:数量10,单价XX元/个2.3插座和开关-墙插座:数量50,单价XX元/个-开关:数量20,单价XX元/个-电线:数量500米,单价XX元/米-电线槽:数量100米,单价XX元/米2.4通信系统-网线:数量200米,单价XX元/米-通信插座:数量10,单价XX元/个3.工程人工清单:-项目经理:工时100,工价XX元/小时-电工:工时500,工价XX元/小时-助手:工时200,工价XX元/小时4.其他费用清单:-工程管理费:总费用XX元-资金使用费:总费用XX元-安全保障费:总费用XX元计价样本:根据清单中的材料和设备数量和价格,可以进行计算得出总成本。
1.材料费用计算:电源系统费用=(数量主配电箱*单价主配电箱)+(数量分配箱*单价分配箱)+(数量断路器*单价断路器)照明系统费用=(数量射灯*单价射灯)+(数量日光灯*单价日光灯)+(数量照明开关*单价照明开关)插座和开关费用=(数量墙插座*单价墙插座)+(数量开关*单价开关)+(数量电线*单价电线)+(数量电线槽*单价电线槽)总材料费用=电源系统费用+照明系统费用+插座和开关费用+通信系统费用2.人工费用计算:项目经理费用=工时项目经理*工价项目经理电工费用=工时电工*工价电工助手费用=工时助手*工价助手总人工费用=项目经理费用+电工费用+助手费用3.其他费用计算:总其他费用=工程管理费+资金使用费+安全保障费4.总成本计算:总成本=总材料费用+总人工费用+总其他费用以上是电气工程预算的清单与计价样本实例。
【例15】有一架空线路工程共有4根电杆,人工费合计900元,是在丘陵地带施工,求人工增加费是多少?【解】(900×1.2×1.3-900)=504元注:本例是在丘陵地带施工,把架空线工程人工费的总和乘上系数1.2作为补偿,若是在山区活沼泽地区施工,则人工费要乘以系数1.6,另外,本计算是按5根以上施工工程量情况测算的,若实际情况≤5根,由于施工效率降低,需要补偿外线的全部人工费的30%,就是把以上人工费的总和再乘以系数1.3。
值得注意的是:当这两种系数都要考虑时,其人工费是累计计算的,而不是分别都用900作基数;另一点是在实际概算时,常常是另列人工增加费,只算出增加的价差即可,所以式中要减去900。
这笔人工费还应计入工程直接费。
【例16】有一外线工程,平面图如图2-1所示。
电杆高10m,间距均为40m,丘陵地区施工,室外杆上变压器容量为315kVA,变压器台杆高15m。
求(1)写出各项工程量;(2)计算外线工程人工增加费是多少?【解】70mm2的导线长度:(20+40×4)m×3=540m35 mm2的导线长度:(20+40×4)m×3=540m人工费小计:179.4×0.54+355.14×0.54=288.65元人工增加费:(288.65×1.2×1.3-288.65)元=161.64元【例18】电气平面图中注有BV(3×50+2×35)SC50-FC其含义是什么?【解】BV(3×50+2×35)SC50-FC是表示铜芯塑料绝缘线、三根50 mm2、两根35mm2、穿50mm 钢管,沿墙面敷设。
铜芯绝缘线的截面有1.0 mm2、2.5 mm2、4mm2、6mm2、10mm2、16mm2、25mm2、35mm2、50mm2、70mm2、95mm2、120mm2、185mm2、240mm2等。

电气设备安装工程预算定额一、计价表适用范围《电气设备安装工程计价表》适用于工业与民用新建、扩建工程中10kv以下变配电设备及线路安装工程、车间动力电气设备及电气照明器具、防雷及接地装置安装、配管配线、电梯电气装置、电气调整实验等的安装工程。
共分15章,计969个计价项目(或细目)二、本计价表的工作内容除各章已说明的工序外,还包括:施工预备,设备器材工器具的场内搬运。
开箱检查,安装,调整实验,扫尾,清理,配合质量查验,工种间交叉配合、临时移动水、电源的停歇时刻。
三、本定额不包括以下内容:1.10kv以上及专用项目的电气设备安装。
2.电气设备(如电动机等)配合机械设备进行单体试运转和联合运转工作。
四、“电气设备安装工程”计价表的主材用量1.计价表中带括号的耗用量2.计价表中不带括号的耗用量,其损耗率按表执行3.在计价表附注中指明的未列入耗用量4.其他在计价表中未列入也未说明的主材五、各项费用的说明(一)、脚手架搭拆费(10kv以下架空线路除外)1.为了方便预算的编制,减少计算工程量和计算难度,与其余各册相统一,取费标准按工程的全数电气安装工程人工费为计算基础(包括动力和照明的总工程量计算的人工费)2.脚手架搭拆费按人工费的4%计算,其中人工工资占25%,材料占75%。
(二)、高层建筑增加费1.概念:高层建筑增加费是指高度在六层以上或20m以上的工业与民用建筑(不包括屋顶水箱、电梯间、屋顶平台出入口等)的建筑物。
2.发生范围:电气工程3.费率的计算:是用六层以上(不含六层)或20m以上(不含20m)所需要增加的费用,除以包括六层或20m以下的全数工程人工费计算的。
因此,在计算高层建筑增加费时,计算基础应包括六层或20m以下高层建筑(不含地下室部份)中电气安装工程人工费。
4.高层建筑的外围工程,如庭院照明、路灯、总配电箱之外的电源电缆等,均不计算此费用。

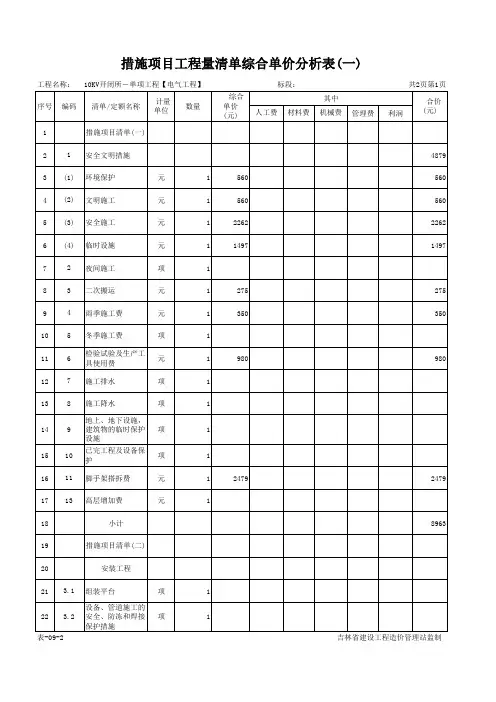

5.高层建筑增加费率见表六、本册包括的章节:1.变压器2.配电装置3.母线、绝缘子4.操纵设备及低压电器5.蓄电池6.电机7.滑触线装置8.电缆9.防雷及接地装置10.10KV以下架空配电线路11.电气调整实验12.配管配线13.照明灯具14.电梯电气装置七、电气设备安装工程工程量清单综合单价的确信(一)、操纵设备及低压电器安装工程工程量清单综合单价的确信在编制标底或投标报价时,必需正确处置好工程量清单的“实物工程量”与“预算量”的关系,前面咱们多次提到工程量清单的工程数量不考虑施工损耗及按标准应该增加的预留量,而计价时必需把盘、柜、屏、箱等进出线的预留量(按设计要求或施工及验收标准规定的长度)和施工损耗考虑进去,必需在综合单价中表现。
电气设备安装工程预算定额及清单————————————————————————————————作者:————————————————————————————————日期:清单1、清单编码:十二位:工程分类顺序码→专业工程顺序码→分部工程顺序码→分项工程顺序码→自编顺序码。
2、安装工程→电气安装工程为0302。
3、分部工程有14个,编号为01~14,为C.2.1~C.2.14。
附录C 安装工程工程量清单项目及计算规则(编号03)C.2 电气设备安装工程(编号0302)C.2.1 变压器安装(编号030201)C.2.2 配电装置安装C.2.3 母线安装C.2.4 控制设备及低压电气安装C.2.5 蓄电池安装C.2.6 电机检查接线及调试C.2.7 滑触线装置安装C.2.8 电缆安装C.2.9 防雷及接地装置C.2.10 10kV以下架空配电线路C.2.11 电气调整试验C.2.12 配管配线C.2.13 照明器具安装C.2.14 其他相关问题第一个分部:C.2.1 变压器安装(编号030201)有7个分项。
表C.2.1 变压器安装(编码030201)项目编码项目名称项目特征计量单位工程量计算规则工程内容030201001 油浸电力变压器1.名称2.型号3.容量(kV·A)台按设计图示数量计算1.基础型钢制作、安装2.本体安装3.油过滤4.干燥5.网门及铁构件制作、安装6.刷(喷)油漆030201002 干式变压器1.基础型钢制作、安装2.本体安装3.干燥4.端子箱(汇控箱)安装5. 刷(喷)油漆030201003 整流变压器1.名称2.型号3.规格4.容量(kV·A)1.基础型钢制作、安装2.本体安装3.油过滤4.干燥5.网门及铁构件制作、安装6.刷(喷)油漆030201004 自耦式变压器030201005 带负荷调压变压器030201006 电炉变压器1.名称2.型号3.容量(kV·A)1.基础型钢制作、安装2.本体安装3.刷油漆030201007 消弧线圈1.基础型钢制作、安装2.本体安装3.油过滤4.干燥5.刷油漆7=5+2,5中变压器是有油的,2种是没油的。
电气工程预算实例清单与计价样本一、工程量清单1.现场设备和设施数量清单,包括电力配电箱、开关、插座等电气设备的数量;2.线缆、电缆的米数清单,包括不同规格、型号的电缆数量和长度;3.电线、布线管材料的数量清单,包括不同规格、型号的电线和布线管的数量;4.照明设备数量清单,包括室内、室外照明灯具的数量;5.控制设备数量清单,包括开关、遥控设备等控制设备的数量;6.其他辅助设备数量清单,包括电源插头、插座等辅助设备的数量。
二、工程量计价1.按规定的计价规范,对各项工程量进行计价;2.根据工程总造价,计算出各项工程量的单位造价;3.根据实际工程量清单,结合单位造价,计算出各项工程量的总造价。
三、电气材料价格清单1.列出各项电气材料的规格、型号、品牌、计量单位和单价;2.根据工程量清单,计算出各项电气材料的总价。
四、人工费用计算1.根据工时和工人工资标准,计算出工程所需人工费用;2.考虑加班、夜班、节假日等因素,计算附加人工费用。
五、机械设备使用费用计算1.根据机械设备的使用时间和机械设备的租赁费用,计算出机械设备的使用费用。
六、管理费用计算1.根据项目管理人员的工资标准,计算出项目管理费用;2.考虑项目管理人员的差旅费、通讯费等费用,计算附加管理费用。
七、其他费用计算1.根据项目的特点和工程需求,考虑其他费用,如项目保险费、监理费等。
以上是电气工程预算实例清单与计价样本的基本内容,具体的清单和计价样本需要根据具体项目而定。
预算清单与计价样本的编制需要综合考虑项目的特点、工程量、材料价格以及人工、机械设备等费用,以确保预算的准确性和合理性。
同时,预算清单与计价样本还要根据项目需求进行实时调整和更新,以确保项目资金的合理使用和控制。
电气、仪表预算套用定额说明1,配电室绝缘橡胶板套用装饰定额中的10-116 “橡胶地板”,取消定额中原主材,计入主材。
绝缘胶皮规格:宽度(m):、、、、;厚度(mm):3、4、5、6、8、10、12;厚度抗压理论重量3mm kg/m24mm 5kv5mm 5kv m26mm 10kv 11 kg/m28mm 10kv kg/m210mm 15kv kg/m212mm 35kv 22 kg/m22,密封胶泥(防爆胶泥)防火门堵洞、盘柜下堵洞、电缆隧道堵洞、保护管堵洞有相应的定额;如果不知道堵洞的数量及形式,可按防爆胶泥的公斤数套用埋设降阻剂(10-671)定额计算。
把主材降阻剂改为防爆胶泥,输入单价;电缆井、墙洞等按“公斤”计算,不然就吃亏了。
定额说明:电缆防火堵洞每处指以内;防火隔板、阻燃槽盒、防火涂料材料价格另行计算。
3,电缆桥架、弯头、三通、桥架支撑架(1)桥架安装:桥架安装包括运输、组对、吊装、固定;弯通或三、四通修改、制作组对;切割口防腐、桥架开孔、上管件、隔板安装、盖板安装、接地、附件安装等工作内容。
弯头、三通安装已经包含在桥架安装的延长米内了,现场弯头制作、修改等不另计费用。
做预算时,如果是按材料表里的桥架数量做的,弯头、三通要按延长米另计费用。
一般300mm以下的桥架弯头均按一米长的桥架计算,400mm以上的桥架弯头均按2米长的桥架计算.如果是按图纸上的长度计算桥架数量,弯头、三通不另计算。
(2)桥架支撑架定额适用于立柱、托臂及其它各种支撑架的安装,本定额已综合考虑了采用螺栓、焊接、膨胀螺栓三种固定方式,实际施工中,不论采用何种固定方式,定额均不作调整。
桥架支撑架是指成品的支撑架,现场进行组对、焊机、螺栓、膨胀螺栓固定。
对于用型钢现场加工、制作、安装的桥架托架、支架可套用一般铁构件制作、一般铁构件安装定额。
如果是买材料的话那么三通弯头的价格会相对于贵一点。
具体价格都是根据一米桥架价格的倍数计算的一般水平弯按一米半计算,三通按两米计算,四通按两米半计算。
电气预算清单与计价
电气预算清单与计价
电气预算清单与计价是电气工程中非常重要的一部分,它决定了整个电气工程的费用和项目的成本。
本文将介绍电气预算清单和计价的基本概念、编制步骤和注意事项。
一、电气预算清单的基本概念
电气预算清单是指对电气工程所需材料、设备、人工、运输、工程管理及其他费用等进行预算和清单编制的工作。
一份电气预算清单一般包括以下内容:
1. 材料费用:电缆、配电箱、开关插座等材料的费用;
2. 设备费用:电力变压器、低压电器、控制器、发电机、电缆线等设备费用;
3. 人工费用:安装工、电工、维修工等人工费用;
4. 运输费用:将材料和设备从货源地运到现场的费用;
5. 工程管理费:工程师、监理等的费用;
6. 其他费用:保险、
环保、安全、施工方案审核等其他支出。
二、电气预算清单的编制步骤
1. 搜集信息:在电气工程设计完成后,首先需要搜集电
气工程相关的信息,包括各种材料、设备、人工、运输、工程管理等的价格、产地、品牌和质量等信息。
2. 招标询价:通过招标、询价等形式了解市场上各类材料和设备的价格,并对价格进行比较和分析,以确定采购的材料和设备。
3. 制定清单:根据搜集到的信息和采购的材料和设备,制定电气预算清单,列出所需费用和物料清单。
4. 检查清单:对电气预算清单进行检查和审核,确保计算得当,并排除可能存在的错误。
5. 调整预算:一旦发现清单中存在问题,需要根据具体情况,对预算进行调整,以确保预算的精准性。
6. 审批预算:负责人需要在确认清单信息无误后,审批电气预算清单。
审批后,将以电气预算清单作为实际项目的成本预测和控制依据。
三、电气预算清单计价注意事项
1. 价格准确性:在制定预算时,需要尽可能准确地了解市场价格。
价格不准确可能会导致工程预算超支并影响项目进度。
2. 涵盖所有费用:预算清单必须包括所有费用,包括材料、人工、措施和额外支出等。
忽略任何未列出的费用可能导致工作室提前终止或滞后。
3. 仔细审批:电气预算清单涉及项目成本控制和决策,必须在单独合同前进行仔细审批,以确保该预算所覆盖的项目长度和有效性。
4. 及时更新:预算指导项目运作,因此必须随着项目的进展及时更新。
在项目实施期间,必须定期检查清单,以确保成本与预算无误。
总之,电气预算清单和计价是电气工程的必要步骤,对电气工程的成本预测和控制起着至关重要的作用。
了解并掌握清单的编制步骤和注意事项,可以帮助工程师轻松地完成电气工程的预算清单工作,从而为实施项目提供有力的保障。
