浅谈建筑安装工程预结算
- 格式:pdf
- 大小:237.51 KB
- 文档页数:2
工程预结算综述工程预结算是指工程建设项目在动工前,依据设计方案,对工程项目造价进行预先评估、核定的一项管理活动。
该预算活动是工程建设项目管理中非常重要的一个环节,可以帮助整个工程项目的顺利进行。
下面将详细介绍工程预结算的概念、特点、作用以及注意事项。
概念:工程预结算是一个将建筑工程、市政工程和通信工程等项目的设计、施工、监理和检测费用进行预算的过程。
这一过程可以指导工程设计和工程施工过程中的投资决策。
特点:工程预结算有四个特点。
第一,是定性分析的结果,不同于其他管理活动的定量结果。
第二,是概念性的,为了帮助人们预先规划工程建设项目的各个方面,并且在之后的工作中监督和协调这些方面。
第三,是建立在项目前期准备工作的基础上,可以帮助人们更好的规划工程项目的总投资规模。
第四,是随着时间的推移而变化,随着项目的不同阶段来调整工程预算。
作用:工程预结算在工程项目建设管理过程中具有重要的作用。
首先,它可以为工程项目的后续工作提供决策依据,以确保集中资源,提高工程项目利用率。
其次,它可以帮助提高工程建设项目的预算效率,降低成本,缩短建设周期。
最后,它可以作为评估工程项目的绩效的多方面因素之一。
注意事项:对于工程预结算过程中的各项细节,注意事项也是一样,做好规划,减少因人瑕疵而导致预算不准确的问题。
首先,在计算过程中,必须尽可能的详细地列出每个工程项目的所有成本。
其次,必须建立好费用分摊标准化问题。
最后,一定要清楚每个工程项目的作用、构成和预算费用,以及所有因素的关系和模式。
总的来说,工程预结算对于工程建设项目的顺利进行有着关键作用。
它可以提高工程建设项目的经济效益,增强工程建设项目的持续发展能力,随着时间的推移协调好各个环节,只有好的预算才有好的工程建设。
建筑工程预结算制度一、预结算制度的目的与意义预结算制度是指在建筑工程开工前,根据工程量清单、设计图纸及相关资料,预先计算并确定工程项目的预期成本。
这一过程对于控制工程成本、预防超支风险、提高资金使用效率等方面具有重要作用。
二、预结算制度的基本流程预结算制度的实施涉及多个环节,主要包括以下几个步骤:1. 资料准备:收集完整的工程量清单、设计图纸、施工方案等基础资料。
2. 成本估算:根据资料进行初步的成本估算,包括材料费、人工费、机械使用费等。
3. 风险评估:分析可能出现的风险因素,如市场价格波动、施工难度等,并进行成本调整。
4. 编制预结算书:将估算结果整理成正式的预结算书,供审核和批准。
5. 审核与批准:预结算书需经过专业人员的审核,并由项目负责人或相关部门批准。
6. 跟踪与调整:在施工过程中,根据实际情况对预结算进行调整,确保其反映实际成本。
三、预结算制度的主要内容预结算制度的内容应当全面覆盖工程项目的各个方面,具体包括:- 工程量清单:详细列出所有施工项目的工程量。
- 单价分析:对每个项目的单价进行分析,确保价格合理。
- 总价控制:设定总价上限,作为成本控制的依据。
- 变更管理:对于工程变更,应有明确的处理流程和成本控制措施。
- 支付条件:明确支付方式、时间和条件,保证资金流的合理安排。
四、预结算制度的执行与监督为了确保预结算制度的有效执行,需要建立健全的监督机制:- 定期检查:定期对预结算执行情况进行检查,及时发现问题并采取措施。
- 责任明确:各参与方的责任和义务应明确,确保每个环节都有人负责。
- 信息透明:保持预结算信息的透明度,便于监督和公开审计。
五、结语建筑工程预结算制度是项目管理中不可或缺的一部分,它不仅关系到项目能否顺利进行,还直接影响到建筑企业的经济效益。
通过上述范本的介绍,希望能为建筑行业的同行们提供一些参考和帮助,共同推动行业管理水平的提升。
建筑安装工程造价预结算审核问题及对策一、问题描述建筑安装工程是指在建筑物内安装水、电、气、暖等设施的工程,是建筑工程中的重要组成部分,对建筑物的舒适性和功能性起着至关重要的作用。
在建筑安装工程的预算编制过程中,往往会出现一些问题,例如成本估算不准确、工程量测算不准确、材料价格波动等,这些问题会影响工程的预算编制和预结算审核,甚至可能导致工程造价超支。
建筑安装工程造价预结算审核问题是需要引起重视的。
二、问题分析1. 成本估算不准确在建筑安装工程的预算编制过程中,往往会出现成本估算不准确的情况。
这可能是由于工程量的测算不准确、材料价格的波动、施工工艺的变化等原因导致的。
如果成本估算不准确,就会影响到工程的预算编制和预结算审核。
3. 材料价格波动在建筑安装工程中,材料价格波动是一个常见的问题。
由于市场供求关系的变化、原材料价格的波动等原因,导致材料价格的波动。
如果在预算编制过程中没有及时调整材料价格,就会导致工程的预算编制和预结算审核出现问题。
2. 加强工程量测算的质量管理工程量测算是建筑安装工程预算编制的重要环节,要加强工程量测算的质量管理。
要确保工程量测算的准确性和可靠性,避免出现工程量测算不准确的问题。
4. 完善预结算审核制度为了确保建筑安装工程造价预结算审核的质量,可以完善预结算审核制度。
要对预结算审核的程序、标准、责任等方面进行详细规定,确保预结算审核能够做到合理合规,避免出现工程造价超支的问题。
5. 加强现场管理在建筑安装工程的实施过程中,要加强现场管理,确保工程质量和安全。
要做好施工组织和协调,确保施工进度和质量,避免工程造价超支的问题。
六、结论建筑安装工程造价预结算审核问题是一个需要引起重视的问题。
为了避免出现工程造价超支的问题,应该加强成本估算的精细化管理、加强工程量测算的质量管理、加强材料价格的监控和调整、完善预结算审核制度、加强现场管理等对策措施,确保工程造价预结算审核的合理合规。
建筑工程预结算的影响因素及改进策略建筑工程预结算是指在施工项目进行之前进行的一项经济核算工作,通过对工程项目的成本进行预先的估算和分析,以便于合理安排资金、材料和人力资源,为工程项目的顺利进行提供支持。
预结算的准确性和合理性对于工程项目的成功进行至关重要。
影响因素:1. 材料价格:材料价格的波动直接影响工程项目的成本,包括水泥、钢材等建筑材料的价格变动。
2. 劳动力成本:劳动力成本是一个决定工程项目成本的重要因素,包括施工人员工资、保险费用等。
3. 设备租赁费用:一些特殊设备的租赁费用也是一个重要影响因素,如塔吊、混凝土泵等。
4. 工期限制:工程项目的时间限制也会对预结算产生影响,紧迫的工期要求可能导致成本上升。
5. 土地成本:土地成本也是一个重要因素,特别是在城市建设中,土地成本较高的地区可能导致预结算的增加。
6. 管理费用:预结算中需要考虑的管理费用也会对成本产生影响,包括办公场所、办公设备的租赁费用等。
改进策略:1. 加强材料采购管理:加强与供应商的合作,及时获得材料价格变动的信息,并根据市场行情进行材料采购,以降低材料成本。
2. 合理规划工期:通过合理规划工期,合理分配人力资源,避免因工期紧迫造成的额外成本。
3. 提高项目管理水平:加强对项目管理的监督和控制,及时发现问题并采取措施加以解决,避免不必要的费用开支。
4. 优化人力资源配置:通过科学的人力资源配置,避免人力资源浪费和低效率问题,降低劳动力成本。
5. 精确控制设备租赁费用:对设备的租赁成本进行详细的预算和控制,避免使用不必要的设备或选择更加合理的租赁方案。
6. 增加项目预算储备:在预结算中增加一定的项目预算储备,用于应对突发情况和成本变动,避免影响工程项目的进行。
7. 加强成本控制和核算:加强对成本的实时控制和核算,及时发现并处理异常成本,避免成本持续上升。
8. 积极应对土地成本问题:在项目策划阶段就要注意土地成本因素,并在预结算中合理安排土地成本支出。
建筑工程预结算心得
在进行建筑工程预结算过程中,我深刻体会到了以下几点心得:
1. 详细掌握项目需求:在开始进行预结算工作之前,必须对项目的详细需求有一个清晰的理解。
包括建筑设计方案、施工方案、工程量清单等。
只有对项目的需求有清晰的把握,才能进行准确的预算。
2. 计算精细、细致:建筑工程的预结算需要进行全面、详细、准确的计算。
无论是材料的数量、工人工时、设备使用等方面,都需要进行细致的考虑和计算,避免因为粗略计算而导致预算错误。
3. 参考市场行情:在进行预结算时,需要参考市场上建筑材料、劳动力、设备等的市场行情。
这样可以更精确地预估成本,并预防因为市场变动而导致成本超支的情况。
4. 考虑风险和变动因素:在进行预结算的过程中,一定要对项目中可能出现的风险和变动因素进行充分的考虑。
比如材料价格上涨、施工时间延误等,都需要进行相应的预算和准备。
5. 多方面的沟通和协调:预结算工作需要涉及到多个方面的信息和数据,包括设计师、施工队、供应商等的反馈。
因此,与各方进行良好的沟通和协调是非常重要的,以确保数据的准确性和完整性。
6. 更新修正和调整:在预结算的过程中,难免会出现一些因素
的变动和不确定性。
因此,在预算完成后,需要不断更新修正和调整,以确保最终预算的准确性和可行性。
通过以上几点心得,我明白了在建筑工程预结算中,准确性和细致性非常重要。
只有做到全面了解项目需求,精细计算、考虑风险、与各方进行良好沟通,并不断修正和调整,才能完成一个准确、合理的建筑工程预结算。
建筑工程预结算常见问题与采取措施建筑工程预结算是指在施工前,在工程施工预算之前进行的一个预估,是对工程施工的费用进行预估,一般按照相关规定对工程项目进行预算编制。
在建筑工程项目中,预结算是一个非常重要的环节,是工程造价管理的重要组成部分。
在进行建筑工程预结算的过程中,常常会遇到一些问题,需要采取相应的措施加以解决。
下面就是关于建筑工程预结算常见问题及采取措施的一份详细分析。
一、建筑工程预结算常见问题1.工程量清单出现遗漏或重复在进行建筑工程预结算的过程中,常常会出现工程量清单出现遗漏或重复的问题。
这个问题可能是因为施工方在工程量清单编制过程中疏忽,漏掉了某些工程量或者出现了重复计算的情况。
2.工程量清单定额不合理另一个常见的问题是工程量清单中的定额不合理,这可能是由于施工方对工程定额的把控不够,导致在预结算的过程中出现了偏差。
3.施工工艺不清晰在建筑工程预结算过程中,施工方往往会出现施工工艺不清晰的问题,这可能是由于施工方对工程施工工艺的了解不够导致的,也可能是因为工程施工工艺缺乏详细规划和指导,导致在预结算的过程中出现了问题。
4.材料价格波动在进行建筑工程预结算的过程中,常会出现材料价格波动的情况,这可能是由于市场行情波动导致的,也可能是因为施工方对材料价格的预估不准确导致的。
5.预算成本超支预算成本超支是一个非常严重的问题,在建筑工程预结算的过程中,如果预算成本超支,那么将会给项目的实施带来非常大的压力。
1.加强工程量清单的审核和核实为了避免工程量清单出现遗漏或重复的问题,需要加强工程量清单的审核和核实。
在编制工程量清单的过程中,需要多方审核,确保没有遗漏和重复的情况发生。
2.严格控制工程定额的制定为了避免工程量清单中的定额不合理的问题,需要严格控制工程定额的制定过程,确保定额的科学合理,尽量减少定额出现偏差的可能性。
3.加强施工工艺的规划和指导为了避免施工工艺不清晰的问题,需要加强对施工工艺的规划和指导,确保施工工艺的清晰明了,能够有效指导施工方进行工程施工。

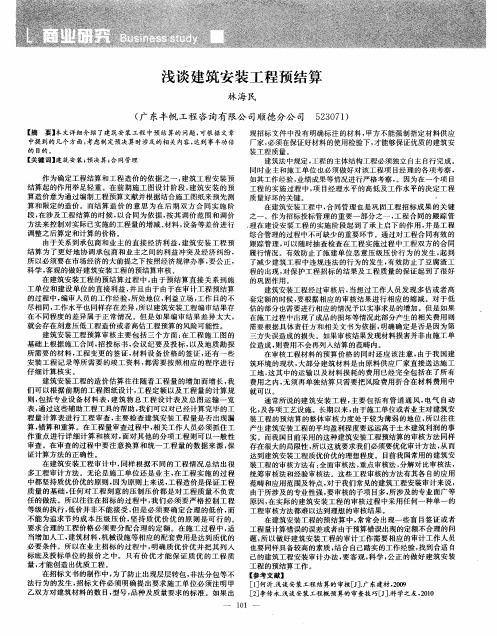

建筑工程造价预结算审核中的难点及注意事项建筑工程预结算是在工程完成前,根据设计方案和合同条款,根据实际工作量计算出施工工程所需费用的一个过程。
预结算的目的是为了掌握工程投资的情况,及时做出调整,以确保施工工作的顺利进行和工程质量的保证。
在预结算的过程中,审核是至关重要的一步。
本文将讨论建筑工程造价预结算审核中的难点及注意事项。
一、预结算的内容预结算是建筑工程过程中的一个重要流程。
它包括回顾建筑工程的各个阶段的施工内容,以及各个阶段的资金流入和流出。
它需要详细的工程量清单,包括各个阶段的工程施工进度和成本。
此外,预结算还包括很多其他信息,例如工程的资源需求、工程的计划进度、工程的人员管理等。
预结算必须在整个项目完成之前完成,以便及时调整工程投资,确保工程的顺利完成。
二、预结算审核的难点1. 建立结算标准建立结算标准是预结算审核的第一个难点。
建筑工程中有很多细节和细微之处,很难对所有人都是统一的。
审核员需要建立一个有效的标准,以便比较不同的资料,以及为项目所有者提供符合标准的报告。
2. 检查施工成本在审核预结算文件时,必须检查施工成本。
审核员需要检查工程的实施情况,并确定实际成本是否符合计划成本。
如果实际成本高于计划成本,则审核员需要找到原因并制定解决方案。
3. 考虑市场变化市场变化的不确定性,并不如预结算工作一样可预知。
随着市场不断变化,预结算审核人员需要根据实际情况根据实际情况及时调整标准。
4. 处理文件建筑工程预结算审查需要处理许多文件,包括图纸、合同、设计标准等。
这些文件数量多,内容繁杂,审核的时效性可能受到影响。
审核员需要有组织、有条理地管理文档,以确保能够顺利完成审核。
三、预结算审核的注意事项1. 公正和透明审核员必须保持公正和透明。
预结算审核是一个关键的工作,直接涉及到工程质量、工程进度、和施工管理等多个方面,审核员必须保持独立和中立,尽可能不受任何外部或内部压力影响。
2. 标准化预结算审核应该尽可能标准化。
浅谈建筑安装工程预结算
发表时间:2016-11-11T10:05:29.067Z 来源:《基层建设》2016年15期作者:潘樱华
[导读] 摘要:建筑安装工程施工中,施工结算金额超过工程预算金额已经屡见不鲜,究其原因,主要还是因为工程预结算审核工作没有做到位,进而导致安装工程造价管理不当,从整体上增大了安装工程的结算金额。
针对安装工程造价管理中常见的结算超过预算问题,本文从工程造价预结算的现状入手,对安装工程造价预结算的审核方法进行论述,以供同行参考。
广东华联建设投资管理股份有限公司肇庆分公司 526040
摘要:建筑安装工程施工中,施工结算金额超过工程预算金额已经屡见不鲜,究其原因,主要还是因为工程预结算审核工作没有做到位,进而导致安装工程造价管理不当,从整体上增大了安装工程的结算金额。
针对安装工程造价管理中常见的结算超过预算问题,本文从工程造价预结算的现状入手,对安装工程造价预结算的审核方法进行论述,以供同行参考。
关键词:安装工程;工程造价;预结算;审核方法;探析
一、现行的建筑工程造价计价方法及预算定额
1、工料单价估价法
工料单价估价法是指以《建筑工程消耗量定额及统一基价表》和《装饰装修工程消耗量定额及统一基价表》的单价标准,作为直接得成本单价,然后按照现行计价定额的施工人员、建材、器械的消耗量及其预算价格来确定。
而其他直接成本、间接成本、材料价格调差、管理费用、税金等则按现行计算方法计算。
2、综合单位估价法
综合单位估价法是指以建筑安装工程的各分项建筑费用定额的单价作为全部费用单价,既包括了按预算价格和计价定额计算的直接成本,也包括了间接成本、酬金、管理费用以及税金等一切费用。
3、预算定额
建筑工程预算定额是建设工程造价管理的重要组成部分,它是建筑工程编制施工图预算、确定工程价款、结算进度款和竣工结算的依据。
建筑工程类型的多样化将导致建筑工程施工方法的多样化,而预算定额又具有“整体上的通用性”以及“个性上的独立性”的特点,虽然预算定额根据一般建筑工程施工中经济发生的可变性,做了部分说明,但是并不能涵盖施工方法的多变和特殊工程施工的要求。
所以我们必须根据具体工程的造价做进一步的完善和确认。
二、工程的预结算
建筑工程造价预结算是由基本建设投资估算,以及建设项目施工所共同组成的工作。
1、建设投资的估算范围,应当依据项目的建设内容来确定,应包括工程费用估算、其他费用、预备费用估算。
其中,工程费用应含以下几项:设备购置及安装工程、建筑工程、公用工程、环境保护、消防、工业卫生等。
估算范围需要注意的是,各种建、构筑物的投资必须按照2006年《建筑工程消耗量定额及统一基价表》、《装饰装修工程消耗量定额及统一基价表》、《建筑安装工程费用定额》等相关规定,以及《地区建筑安装工程2009年三季度造价指数》的标准,然后参照项目建设地近期类似工程的单位面积的造价工作来进行综合的估算;其他工程费用,则应按工程量指标法或工程量估算;建设单位管理费必须根据财政部财建[2002]394号文的规定来计算;工程监理费则根据国家发改价[2007]670号文的规定进行计算;前期工作费根据国家计委计价格[1999]1283号文制定的收费标准计算;勘察、设计费按建筑工程费用的百分之一点五来计算;建筑工程各种规费按国家及地方有关规定计算;建设工程评价费、工程保险费按国家及地方有关部门规定计算;招标代理服务费按国家计委计价格[2002]1980号文件的规定来计费;基本预备费按工程费用及其他费用之和的百分之八计算。
2、建筑工程预算的具体内容包括以下几项:(1)掌握设计预算和施工预算管理,做好二算编制工作及对比工作,对收到设计变更、技术核定单、资料等及时进行增减预算编制;(2)发包合同控制,对劳务和专业承包进行合同策划、起草并发起相应的合同审批流程,并对发包合同的履约情况进行评价;(3)索赔管理,当业主不履行或未能正确履行合同约定的义务造成了建筑方的损失,则建筑方要向业主提出赔偿要求,建筑工程预算应起草索赔的文件;(4)工程结算,根据竣工资料编制项目工程结算书、以确定工程终造价;
3、建设项目施工,是建筑施工企业对一个建筑产品的施工过程,也就是建筑施工企业的生产对象及目标。
它可以是一个建设项目的施工,也可以是其中的一个单项工程或单位工程的施工工作。
所以,建设项目施工具有三个特征:(1)它是建设项目或其中的单项工程或单位工程的施工任务;(2)它是以建筑施工企业作为管理主体的;
(3)它的任务范围应该由工程承包合同界定,但只有单位工程、单项工程和建设项目的施工才谈得上是项目。
三、预结算的审核方法
1、全面审核法。
它又可称之为逐项审核法,就是指按照预算定额顺序或施工的先后顺序,逐一地全部进行审核的方法。
全面审核法的优点是审核的精度高、效益高,缺点则是耗费人力精力较多,因此多是适用于子目量少、工艺比较简单的单项工程。
2、标准预结算审核法。
对于利用标准图纸或通用图纸来施工的工程,应先集中力量编制标准预结算,并以此为标准审查预结算的方法。
此方法的优点是时间短、效果好、容易定案,缺点是只能适用于按标准图纸设计的工程,适用范围相对较小。
3、分组计算审核法,即把预结算中的项目划分为若干组,并把相邻且有一定内在联系的项目编为一组,审核或计算同一组中某个分项工程量,利用工程量间具有相同或相似计算基础的关系来判断同组中其它几个分项工程量计算的准确程度的一种方法。
它与全面审核法相比,具有审核工作量小、速度快的优点。
4、对比审核法。
它是用已建成工程的预结算,或者虽未建成但已经审核修正的预结算作对比审核拟建成的类似工程预结算的一种方法。
对比审核法一般有以下几种情况,应当根据工程的不同条件来进行区别对待。
(1)两个工程采用同一个施工图,但基础部分和现场条件不同。
对此,应采取分开核算的方法,对其新建工程基础以上部分采用对比审核法,而不同的部分则分别采用相应的审核方法来进行审核;(2)两个工程设计相同,但建筑面积不同。
根据两个工程建筑面积之比与两个工程分部分项工程量的比例基本一致的特点,可审核新建工程各分部分项工程量。
或者是采用两个工程每平方米建筑面积造价以及每平方米建筑面积的各分部分项工程量,来进行对比审核。
如果基本相同,说明新建工程的预结算是正确的,可以不再审核;相反,则说明新建工程预结算有问题,应该对分部分项工程再详细审核,找出差错原因加以更正。
(3)两个工程面积相同,但设计图纸不同的时候,可把相同的部分,例如厂房中的柱子、屋架、屋面、砖墙等,
进行工程量的对比审核,不能对比的分部分项工程按照图纸来进行计算。
这种方法一般适用于土建工程,因为土建工程“三线一面”,能让它的统筹率较高,几乎能达到百分之九十以上,而安装工程的工程量之间统筹率较低,在百分之三十以下。
5、重点审核法。
这种方法是指抓住工程预结算的重点来进行预结算审核。
审核的重点一般是:工程量大或造价高、工程结构复杂的工程,补充单位估价表,计取的各项费用如计费基础、取费标准等。
重点审核法的优点是审核效率高,缺点则是审核的精度低。
6、先重后统法。
这是一种适用于安装工程的比较好的方法。
它根据安装工程预结算的组成来分析,首先确定出重点子项目,并对其进行全面审核;其次根据重点与非重点的子项目的内在规律,采用统筹法审定非重点子项目,而一般来说,非重点子项目当中,可与重点子项目进行统筹计算的量,占非重点子项目的两倍左右。
这样一种组合型的审核方法我们可称之为先重后统法。
它的实际操作程序为:(1)先对重点子项目进行全面审核。
重点子项目是按其占总造价的百分之零点八左右来确定,允许在一定范围内弹性波动。
在实际审查时,可视核对情况进行适当调整。
(2)运用统筹法迅速审定与其相关联的非重点子项目。
(3)对所余下的非重点子项目只需要进行是否存在的确认即可。
参考文献:
[1]侯静霞,如何搞好建筑安装工程造价审计[J].,山西建筑,2012,(15)
[2]于东明,徐向军,谈新形势下的工程审计[J],辽宁建材,2013,(26)
[3]冯锦亚,如何做好工程预结算审核工作[J],山西建筑,2013,(06)。
