水库坝基帷幕灌浆施工及质量控制
- 格式:docx
- 大小:28.37 KB
- 文档页数:3
第1篇一、灌浆施工技术分类1. 按作用分:帷幕灌浆、固结灌浆、接缝灌浆、回填灌浆、接触灌浆、裂缝灌浆等。
2. 按材料分:水泥灌浆、粘土灌浆、沥青灌浆、化学灌浆等。
二、灌浆施工技术要点1. 施工准备(1)编制施工方案:根据工程地质、水文地质、工程结构等因素,编制合理的灌浆施工方案。
(2)材料准备:选择合适的灌浆材料,如水泥、粘土、化学浆液等,确保材料质量。
(3)设备准备:准备灌浆泵、灌浆管、钻机、测斜仪、压浆管等设备。
2. 施工过程(1)钻孔:采用地质钻机进行钻孔,钻孔深度、直径、孔距等应符合设计要求。
(2)测斜:在钻孔过程中,使用测斜仪进行测斜,确保钻孔精度。
(3)冲洗:采用高压水脉动冲洗,清除钻孔内的杂质,保证灌浆效果。
(4)压浆:将配制好的浆液通过灌浆泵压入钻孔,控制灌浆压力、灌浆速度等参数。
(5)封孔:灌浆结束后,对钻孔进行封孔处理,防止浆液流失。
3. 施工质量控制(1)材料质量控制:确保灌浆材料质量符合设计要求。
(2)施工过程控制:严格控制灌浆压力、灌浆速度、浆液浓度等参数。
(3)灌浆效果检测:采用压水试验、声波测试等方法,检测灌浆效果。
(4)施工记录:详细记录施工过程,为后期工程维护提供依据。
三、灌浆施工技术在水利工程中的应用1. 基础灌浆:提高地基承载能力,保证工程安全。
2. 帷幕灌浆:降低上游水面大坝内部的渗透率,防止渗漏。
3. 接触灌浆:加强坝体混凝土与岸坡和地基之间的结合能力,提高坝体的抗稳定性。
4. 裂缝灌浆:处理坝体裂缝,提高坝体整体性。
总之,水利工程灌浆施工技术在确保工程质量和安全方面具有重要作用。
通过合理选择灌浆材料、严格控制施工过程、加强施工质量控制,可以有效提高灌浆施工效果,为我国水利工程建设提供有力保障。
第2篇一、水利工程灌浆施工技术概述水利工程灌浆施工技术是指在水利工程建设过程中,通过钻孔或预埋管,将具有流动性和胶凝性的浆液,按一定配比要求,压入地层或建筑物的缝隙中,使其胶结硬化成整体,从而达到防渗、加固、提高地基承载能力等目的。
(此文档为Word格式,下载后可以任意编辑修改!)(文件备案编号:)施工方案工程名称:编制单位:编制人:审核人:批准人:编制日期:年月日大坝基础灌浆一、当开始修建大坝时,首先应做好坝基基础处理工作,坝基基础处理包括以下内容:1、基础防渗墙:(包括砼心墙、粘土心墙、沥青心墙、黄土心墙)。
2、帷幕灌浆:用浆液灌入岩体或土层的裂隙、孔隙、形成连续的阻水幕,起到防渗的作用;解决大坝地下渗漏、坝间渗漏、绕坝渗漏。
3、固结灌浆:用浆液灌入岩体裂隙或破碎带,以提高岩体的整体性和抗变形能力,为主要目的浆液灌浆。
4、接缝灌浆:通过埋设管路或其他方式,将浆液灌入砼坝块之间预设的接缝缝面,增强坝体的整体性,改善传力条件的灌浆。
5、接触灌浆:用浆液灌入砼与基岩,钢板或其他材料之间的裂隙,增强接触面结合能力的灌浆。
6:回填灌浆:用浆液充填砼结构物施工留下的空穴、空洞、或地下空腔,增强结构物或地基的密实性的灌浆。
(称填充灌浆)二、大坝灌浆的作用就在于通过采用灌浆技术处理坝基岩石或砂砾石层,使之满足筑坝工程的需要,确保大坝地基稳定。
安全,水库正常运行,发挥应有效益。
三、大坝坝基灌浆的分类:1、按照大坝坝基岩类构成,可分为岩石灌浆和砂砾石层灌浆。
2、按灌浆作用,可分为帷幕灌浆、固结灌浆、接触灌浆和回填灌浆。
3、按照灌浆材料,可分为水泥灌浆,水泥砂浆灌浆、水泥粘土灌浆以及化学灌浆。
4:、按照灌浆压力可分为高压灌浆(3Mpa以上)、中压灌浆(0.5-3Mpa)、低压灌浆(0.5Mpa以下)。
5、按照灌浆机理:可分为渗入性及张裂式灌浆。
四、大坝坝基灌浆的特点1、是隐蔽性工程:灌入的浆液在坝基中充填的情况,无法直接评定,施工质量难于直观判断,施工单位一定要做好资料整理与分析工作;前提是要求原始记录必须填写准确、详细、清楚,并应配备有专职的资料整理员。
2、灌浆工程设计由于未知因素较多如各地地质条件多不相同,在设计以前,先在工地进行灌浆试验,以灌浆试验所得的成果结合已取得的地质、勘探、压水和其他各项试验等有关资料作为进行坝基灌浆设计和编写施工技术要求的主要参考资料、五、对花崖水库帷幕灌浆、固结灌浆、回填灌浆施工过程质量控制的要求:一、大坝坝基帷幕灌浆质量控制,各项施工准备就绪后开始钻孔:1、钻孔方法:帷幕灌浆的钻孔是实现帷幕灌浆的先头条件,只有通过特设的钻孔,才能进行帷幕灌浆。
水利工程帷幕灌浆施工方案一、控制性水泥灌浆防渗帷幕灌浆1、在坝基体内布设防渗帷幕,选用控制性水泥灌浆防渗帷幕,其帷幕结构、灌浆机理、施灌方法及施工有关技术参数的控制,帷幕一般需选三排孔,帷幕厚度由灌浆孔的孔排距参数决定。
2、控制性水泥灌浆帷幕必须用双液灌浆装置,必须有专用泵用双液灌浆方法灌注化学控制液,以控制灌入的水泥浆液达一定的凝胶时间。
3、灌浆压力选择控制性水泥灌浆帷幕的最大灌浆压力值要求在防渗幕体范围内因灌浆压力产生的附加压应力值必须超过地层的允许压应力值,故控制性水泥灌浆一方面灌浆压力值选择远超过地层的允许压应力值使其能满足挤压密实地层要求。
另一方面,灌浆压力还需满足计划浆液量的灌入,能保证幕厚要求。
灌浆过程中会随灌浆的继续其进浆量会越来越小,而进浆压力却越来越大,并能防止地层抬动和产生串冒浆问题。
4、灌浆结束:常规水泥灌浆帷幕的结束标准为达到设计要求最大灌浆压力后进浆量必须小于某一值(例0.4 L/min)再稳定30 min,即结束标准必须满足最大灌浆压力值、进浆量小于某值、稳定时间三个条件的标准。
5、控制性水泥灌浆帷幕要有1.O m左右的孔口管,灌浆时要求最好有一定的水流条件,特别是II序孔施工和局部加强处理,要求最好在基坑抽水形成有地下水流速条件下进行施工。
二、本工程项目水库坝基防渗加固处理采用帷幕灌浆灌浆施工技术。
1、材料要求:(1)灌浆工程所采用的水泥品种,应根据灌浆目的和环境水的侵蚀作用等由设计确定。
一般情况下,应采用普通硅酸盐水泥或硅酸盐大坝水泥灌浆工程所采用的水泥品种。
(2)回填灌浆所用的水泥标号不应低于325号。
帷幕和固结灌浆所用的水泥标号不应低于425号。
(3)灌浆用水泥必须符合质量标准,不得使用受潮结块的水泥。
采用细水泥时,应严格防潮和缩短存放时间。
(4)灌浆用水应符合拌制水工混凝土用水的要求。
三、制浆1、制浆材料必须称量,称量误差应小于5%。
水泥等固相材料宜采用重量称量法。
大坝帷幕灌浆及充填灌浆施工方案大新县派林水库除险加固工程正在进行中,此次工程的重点是对大坝进行帷幕灌浆和充填式灌浆。
下面将介绍具体的施工方案。
在大坝灌浆坝基线以下5米的范围内,我们采用防渗帷幕灌浆,使用纯水泥浆进行灌注。
而在坝基以上的土坝充填式灌浆中,我们会在坝坡上布置单排灌浆孔,孔距为2.0米。
灌浆材料包括水泥粘土浆和水。
水泥粘土浆的配比为砂含量10~30%,粉粒含量30~50%,粘粒含量20~30%,水泥掺入量为15%。
灌浆施工次序采用逐渐加密法,先钻一个先导孔了解地质状况,然后进行第一次序孔灌浆,再进行第二次序孔灌浆,最后进行第三次序孔钻孔灌浆。
帷幕灌浆采用直自下而上进行,灌浆压力为400~500Kpa。
充填式灌浆采用分段灌注方法,由下而上,下套管分段灌注,段长为5~10米。
浆液稠度先稀后稠,采用少管多复方法。
灌浆压力由小到大,孔口最大灌浆压力为50kPa。
在机械设备和人员方面,我们采用1台套液压回转钻机、1台套灌浆泵、1台套水泥搅拌机和4台水泵。
钻孔灌浆专业施工人员为8人。
施工过程中,我们先进行测量布孔,按设计图纸测量放出灌浆孔轴线,并用木桩在地面上标明孔位写上孔号。
所有钻孔按施工放样图纸统一编号,并注明施工次序。
灌浆材料经过称量,称量误差小于5%。
浆液采用专用机械制浆,搅拌均匀并测定浆液密度。
最后进行封孔和检查孔施工。
充填式灌浆应该采用分段灌注的方法,从下往上,每段长度为5-10米。
浆液的浓度应该先稀后稠,采用少量管道多次注入的方法,灌浆方式应该采用纯压式灌浆。
开始时应该使用稀浆,经过3-5分钟后再加入更浓的泥浆。
如果孔口压力下降或注浆管出现负压(压力表读数低于),则应增加浆液的浓度。
在灌浆过程中,应先灌注第一序孔,采用“少灌多复”的方法。
等第一序孔灌浆结束后,再进行第二序孔。
每次最大灌浆量应按设计要求控制,每孔灌浆次数不少于5次,两次灌浆间隔时间不少于5天。
同时,要做好灌浆记录。
在帷幕灌浆中,应采用循环式灌浆,压力表应安装在孔口回浆管上,灌浆压力应为400-500Kpa。

第11卷第4期中国水运V ol.11N o.42011年4月Chi na W at er Trans port A pri l 2011收稿日期:作者简介:邓远刚(3),男,深圳市广汇源水利建筑工程有限公司助理工程师,主要从事水利水电工程工作。
水库除险加固工程帷幕灌浆施工质量控制探讨邓远刚(深圳市广汇源水利建筑工程有限公司,广东深圳518020)摘要:文中结合深圳葵涌街道盐灶水库除险加固工程实例,分析了帷幕灌浆技术原理,从施工前、中、后全过程探讨了帷幕灌浆施工质量控制的措施,有推广应用价值。
关键词:水库,除险加固,帷幕灌浆,施工质量中图分类号:TV 697.3文献标识码:A文章编号:1006-7973(2011)04-0124-02建国以来,我国兴建各类水库凡3万余座,总库容4,600余亿m 3,绝大部分是上石坝。
这些工程在防拱、书溉、发电和城市供水等方面都发挥了巨大效益。
但不少工程在运行过程中坝基出现严重渗漏现象,成为病险水库,直接关系到广大人民生命财产的安全和国民经济的发展,需要及早除险加固。
通过多年来水库的正常运行,证实帷幕灌浆方法进行防渗处理是行之有效的,已成为水利枢纽施工中不可缺少的重要组成部分,加强其施工质量控制是保证工程安全的关键环节。
一、工程概况盐灶水库位于深圳市龙岗区葵涌街道盐灶村,水库库区集雨面积4.09km 2,总库容382万m 3,是一个小(1)型水库。
主坝为均质土坝,坝顶高程为34.6m ,最大坝高30m ,坝顶长203.5m ,坝顶宽5m 。
据近年来的观测资料和勘察资料分析发现,坝体背水坡普遍存在不同程度的承压水和坡脚浸润线偏高,水库出现渗漏现象。
经分析论证,笔者建议采用帷幕灌浆防渗技术对大坝坝基进行除险加固,以确保水库大坝安全运行。
二、水库除险加固工程帷幕灌浆施工原理帷幕灌浆(cu rta in grou tin g )在闸坝的岩石或砂砾石地基中采用灌浆建造防渗帷幕的工程。
水库除险加固工程大坝帷幕灌浆及充填灌浆施工方案本工程大坝灌浆坝基线以下5米采用防渗帷幕灌浆,灌注纯水泥浆,坝基以上为土坝充填式灌浆,在坝坡上桩号0-020~0+162布置单排灌浆孔,,孔距2.0米。
灌浆材料:水泥粘土浆(砂含量10~30%,粉粒含量30~50%,粘粒含量20~30%),水泥掺入量为15%。
灌浆施工次序:采用逐渐加密法,即沿轴线每隔20米先钻一个先导孔,了解地质状况,然后进行第一次序孔灌浆,再进行第二次序孔灌浆,再然后进行第三次序孔钻孔灌浆。
施工方法:帷幕灌浆采用直自下而上进行,灌浆压力400~500Kpa。
充填式灌浆采用分段灌注方法,由下而上,下套管分段灌注,段长5~10米。
浆液稠度先稀(容重1.3g/cm3)后稠(容重1.6g/cm3),采用少管多复方法。
灌浆压力由小到大,孔口最大灌浆压力为50kPa。
一、机械设备和人员钻孔机械采用1台套液压回转钻机,1台套灌浆泵,1台套水泥搅拌机,水泵4台。
钻孔灌浆专业施工人员8人。
二、钻孔和灌浆1、测量布孔按设计图纸测量放出灌浆孔轴线,确定起始孔从坝右开始,从右坝端用钢卷尺量出4米为第一个孔,然后用钢卷尺在孔位轴线上放出各孔位,并用木桩在地面上标明孔位写上孔号。
所有钻孔按施工放样图纸统一编号,并注明施工次序。
2、灌浆材料准备及制浆2.1灌浆材料(1)本次帷幕灌浆采用纯水泥浆,水泥采用42.5普通硅酸盐水泥,其细度要求通过 6900孔/cm2标准筛余量少于5%。
用于灌浆工程的水泥材料的生产(或出厂)指标及检验资料报送监理人审查批准。
(2)本次充填灌浆采用水泥粘土浆,水泥采用42.5普通硅酸盐水泥,其细度要求通过 6900孔/cm2标准筛余量少于5%。
粘土采用砂含量10~30%,粉粒含量30~50%,粘粒含量20~30%粘土。
用于灌浆工程的水泥材料的生产(或出厂)指标及检验资料报送监理人审查批准。
(3)水:灌浆用水直接引用水库里的水。
2.2制浆(1)制浆材料经过称量,称量误差小于5%。

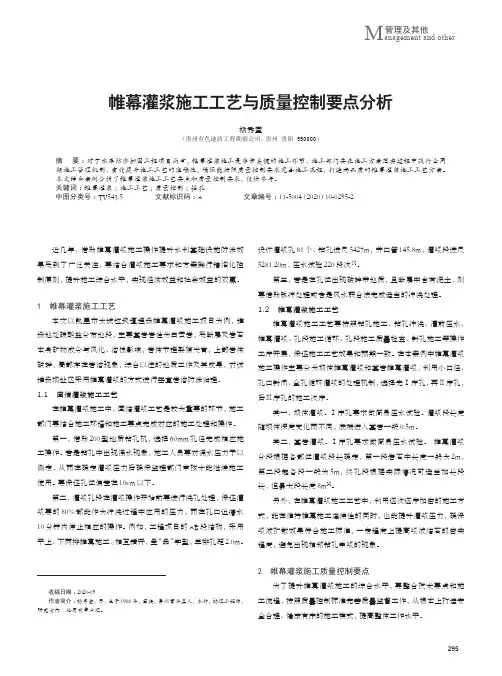

295管理及其他M anagement and other帷幕灌浆施工工艺与质量控制要点分析杨秀堂(贵州有色地质工程勘察公司,贵州 贵阳 550000)摘 要:对于水库防渗加固工程项目而言,帷幕灌浆施工是非常关键的施工环节,施工部门要在施工方案落实过程中践行全周期施工管理机制,有效提升施工工艺的准确性,确保能按照质量控制要求完善施工流程,打造高品质的帷幕灌浆施工工艺方案。
本文结合案例分析了帷幕灌浆施工工艺要点和质量控制要求,仅供参考。
关键词:帷幕灌浆;施工工艺;质量控制;钻孔中图分类号:TV543.5 文献标识码:A 文章编号:11-5004(2020)10-0295-2收稿日期:2020-05作者简介:杨秀堂,男,生于1988年,苗族,贵州黄平县人,本科,助理工程师,研究方向:地质灾害治理。
近几年,借助帷幕灌浆施工操作提升水利基础设施防渗效果受到了广泛关注,要结合灌浆施工要求和方案践行精细化控制原则,提升施工综合水平,实现经济效益和社会效益的双赢。
1 帷幕灌浆施工工艺本文以凯里市大坡垃圾填埋场帷幕灌浆施工项目为例,堆场地处碳酸盐分布地段,主要基岩岩性为白云岩,受断层及岩石本身矿物成分与风化、溶蚀影响,岩体节理裂隙发育,上部岩体破碎,局部存在岩溶现象,综合以往的地质工作及其成果,对该堆场坝址区采用帷幕灌浆的方式进行垂直岩溶防渗治理。
1.1 固结灌浆施工工艺在帷幕灌浆施工中,固结灌浆工艺是较为重要的环节,施工部门要结合施工环境和施工要点完成对应的施工处理和操作。
第一,借助200型地质钻孔机,选择60mm 孔径完成相应施工操作。
若是钻孔中出现涌水现象,施工人员要对涌水压力予以测定,从而在确定灌浆压力后确保监理部门审核才能继续施工使用。
要保证孔位偏差在10cm 以下。
第二,灌浆孔段在灌浆操作开始前要进行洗孔处理,保证灌浆要的80%都能作为冲洗过程中应用的压力,而在孔口返清水10分钟内停止相应的操作。
例如,工程项目的AB 段结构,采用平上、下两排帷幕施工,相互错开,呈“品”字型,单排孔距2.0m。
目录1 概况...................1.1 概述 ...........1.2 施工区域及工程量2进度计划..................3 施工布置...............4 帷幕灌浆施工工艺.......4.1 帷幕灌浆工艺流程4.2 4.3 4.4 4.5 4.6灌浆材料...........机具设备...........钻孔作业...........裂隙冲洗和压水试验浆液制备.............灌浆...............12334554.74.8 提交资料 .......5 质量控制...............5.1 施工测量质量控制5.2 钻孔质量控制 ...5.3 灌浆质量控制措施9 9 9 10111概况1.1概述皮家垭水库位于慈利县江垭镇皮垭村澧水流域溇水一级支流老虎冲溪上游,距慈利县城约70km,是一座以灌溉为主,兼有防洪等综合利用的水利工程。
水库正常水位326.0m,正常库容920万m3,死水位315.7m,死库容340万m3;最大坝高32.3m,总库容980万m3。
为防止坝体渗漏,设计以水库枢纽工程中原主坝及副坝上游坝坡顶部向下游1m为中心轴线,设置厚度600mm的C10砼为坝身防渗体,防渗墙下坝基设置帷幕灌浆,伸入相对不透水层(q=5Lu)以下2m;混凝土墙下设有单排帷幕灌浆孔,孔距为2m,采用防渗墙砼浇筑时预埋①108mm钢管,待达到要求强度,从预埋管中钻孔灌浆。
1.2施工区域及工程量主坝桩号0-030〜0+238帷幕灌浆轴线长268m,帷幕灌浆工程量为1536.3m;畐寸坝桩号0-017〜0+227帷幕灌浆轴线长244m,帷幕灌浆工程量为1525.7m,其分项工程量见下表1.1-1表1.1-1 帷幕灌浆分项工程量2进度计划根据工程和工期及防渗墙混凝土施工进度安排,安排一个机组开4台钻机和2台注浆机,分两个阶段(即副坝桩号0-017〜0+227段2015年11月20日〜2015年12月20日施工、主坝桩号0-030〜0+238段2016年1月1日〜2016年1月31日施工)承担钻孔灌浆任务。
水工建筑中帷幕灌浆施工的注意要点在水工建筑的实际施工过程中,帷幕灌浆属于一种地基防渗中比较常见的方法,通常开展帷幕灌浆所使用的材料主要是水泥浆或者是水泥黏土浆,一些工程中还会使用到化学浆等。
在这三种材料中,水泥浆相比照较可靠,同时使用水泥浆开展灌浆,在机械设备的水平需求上以及在施工人员的技术需求上也比较低,另外,水泥浆的经济成本相比较而言也比较理想。
因此,水泥浆也成为了当前的建筑行业当中最常用的灌浆液。
不过相对的,水泥浆本身也还有一些缺陷,比方强度不高。
也正因如此,在实际应用当中,水泥浆比较常用的用途是在砂砾石层或者对强度要求不是十分严格的岩层灌浆工程当中。
另外,化学浆液是成本最高的,因此在实际应用当中只用于一些特定的环境。
本文将以##某水库的帷幕灌浆试验工程展开讨论。
一、开展帷幕灌浆的过程(一)布置灌孔通常如果要在渗漏墙中心线开展浇注孔的布置,基本上要开展这样的几个步骤,首先保证孔距大约两米,其次竖直上的差距要保持在10厘米之下,另外孔深要在20米到30米左右。
(二)成孔对水工建筑开展浇筑必须要先对钻孔开展持续加密,缓慢、渐进地将孔距逐渐缩短,并且通过这样的方式将浆液严密地聚集起来,以此来加强密度,同时还能令帷幕浇筑的持续性更强。
另外这样的方式也会保证浇筑的压力能够不断提升。
(三)完毕灌浆通常,在水工建筑当中使用水泥浆开展浇筑需要遵守相关的标准,必须要防止渗透或者是对渗透量开展比较系统化地有效控制,防止因为渗透而造成的大坝基石变形或者是强度变低。
帷幕浇筑通常在位于水坡附近坝基岩石当中开展穿孔,随后开展防渗材料的浇筑,之后待其凝结,这就是帷幕浇筑。
施工地如果隔水构造相比照较浅,则要将帷幕直接插入,就能形成一个密封形式的帷幕;相对的如果隔水构造比较深,则需使用悬挂式的帷幕,也能很好的解决问题。
在这一点上可以具体问题具体分析。
浇筑顺序:首先,在浇筑的时候,如果是三排孔或者三排以上孔的帷幕,需要先对两边开展浇筑,之后再开展中间的浇筑;如果是只有两排的话,则要先开展下游排孔的浇筑,之后再对上游的排孔开展浇筑,另外就是孔序,无论对哪排孔开展浇筑,都要将孔开展划分;其次,分期开展浇筑,对于帷幕浇筑,首要的就是渗水性,因此,需要先从防渗透的位置开始浇筑,其他的位置根据具体情况来决定是否需要浇筑。
工程技术 2013 NO.01China New Technologies ProductS口匪翟盈圈and●■ 瞳篮 ‘■啦誓
南等水库帷幕灌浆施工控制及方法 何明泽’彭清华 (1.临沧市双江县南等水库管理局, 临沧双江677300; 2.云南秀川水利水电勘察设计有限公司, 云南昆明650021)
摘要:南等水库为中型水利工程坝高89m,为2级建筑物,属重要建筑物。对坝基帷幕防渗要求较高,由于本区下古生 界变质岩及印支期侵入花岗岩两大地层,此类地层岩石结构变化较大,岩石间差异性较大,且地质构造发育。地层水文特 性变化大,给帷幕灌浆带来很多不稳定因素。坝址右岸地质岩性等特征更能代表整个坝址区变质岩的特征,须进一步查明, 通过选取试段试验,分析得出结论才能指导施工,满足坝体防渗要求。并对变质岩特性有所掌握。 关键词:水库;灌浆;试验;分析评价;孔距 中图分类号:TV 75 文献标识码:A
1工程概况 南等水库是一件综合利用工程, 主要任务是解决勐勐、勐库坝区灌溉 为主,兼顾城镇生活和工业用水,结 合发电,并兼有对下游河道防洪错峰 作用。南等水库灌溉面积8.68万亩。 南等水库总库容为5149万nl 工 程规模为中型,等别为Ⅲ等。枢纽由 拦河坝、溢洪道、输水隧洞、泄洪隧 洞组成。拦河坝坝高89m,为2级建筑 物,其余为3级建筑物。南等水库属 于高坝,坝基防渗采用灌浆帷幕,防 渗要求较高,坝基岩体为相对隔水层, 帷幕体防渗均以透水率q≤5Lu为标 准。 2灌浆试验目的 2.1通过灌浆试验,进一步探明坝 址地质构造、岩层特性。 2.2了解不同区段内地层的水文地 质特性,进一步查明相对隔水层的埋 藏深度,提出合理的帷幕底界; 2-3进一步核实浆液材料、灌浆压 力、灌浆工艺、浆液比级等灌浆参数 的可行性和合理性,以确定各区段的 施工方法,推荐合理的施工程序,良 好的施工工艺,适宜的灌浆材料及最 优的浆液配合比。 2.4在设计的基础上,通过对灌浆 试验中的各种参数进行分析、对设计 参数进行验证、研究,从而对南等水 库大坝帷幕灌浆提出切实可行的施工 工艺和施工方案。 3工程地质情况 整个库区出露下古生界“澜沧群”a 段b段的变质岩及印支期侵入化岗岩 ( 51)两大地层。整个右岸又以a段 b段的片岩、变粒岩、石英片岩、石榴 石片岩为主。 库区内地质构造相对较发育,共 有数条断层和破碎带的形迹。坝址区 断裂发育,地表岩石风化强烈、岩体 破碎、卸荷松动现象发育。有4条断 层和数条断裂带出露,其中以坝址右 岸较为明显。所以试验以右岸为主。 由于地质条件的复杂性和多变性及不 确定性,在此岩层上灌浆的难度较大。 必须通过实际试验,才能探明岩 性间联系性,并得出参数,从而对坝体 帷幕灌浆施工提出切实可行的施工方 案后并指导生产。所以选取右岸地质 较为复杂两段坝0+282.82m一0+296.82m 之间;0+282.82m一0+288.82m孔距为 1.5m,0+288.82m~0+296.82m孔距为 2.0m的两段进行试验。最终得出孔距 和相应的施工参数。 4施工过程 灌浆施工按钻孑L一灌前压水一灌 浆一检查一封孔的过程进行。 4.1钻孔 钻孔放线采用全站仪定位,用钢 卷尺复核孔距。钻孔机械采用XY一 2PC型钻机。灌浆孔钻进主要以合金 钻头和钢粒钻头为主。钻孔主要以钢 粒钻进为主。开孔孔径为 91mm,终 孑L孔径为 75mm。钻孑L冲洗以孔口返 水清澈、肉眼观察回水无任何明显悬 浮颗粒为止。 4.2压水试验 按设计要求,本试验区宜选择一 个I序孔作为先导孔,取芯并作灌浆 前五点法压水试验。按监理意见,灌 浆前采用五点法压水试验,其余各次 序孔灌浆前作简易压水试验。由于部 分孔段透水率较大,用五点法进行压 水试验,压水压力无法达到第二阶段 或第三阶段压力,试验过程中根据规 范和实际改为单点法或三点法压水。 4_3灌浆压力 施工中,灌浆压力的控制以设计 压力为指导,以形成防渗帷幕为目的。 针对各孔段所出现的具体情况,则对 灌浆压力进行适当的控制。比如在设 计压力下,地表出现冒浆、抬动、注 入率突然增大时,则适当降低灌浆压 力;注入率突然减小,甚至不吃浆时 则适当超过设计灌浆压力。 各段的灌浆压力按如下公式计算: P=P0+mD 式中:P一各灌浆段允许灌浆全压 力值(Mpa); PO一表面地段允许灌浆全压力值 (Mpa),设计P0=O.25 Mpa; m~灌浆段顶板在岩石中每增加 1m,所允许增加的压力值(Mpa),取m =0.025(Mp ̄: D~灌浆段顶以上的岩石厚度(m)。 压力提升按“尽快达到设计压力” 的标准进行控制。对于大吸浆量的孔 段,则根据注入率的变化和回浆管回 浆量的变化,逐级升压。部分孔段钻 进时孔口不返水,灌浆时注入量较大, 浆液长时间无法回出,则改用注浆, 待凝后扫孔复灌。 ‘ 注入量较大,但一次性灌注能达 到设计压力的孔段,灌浆压力以不超 过设计压力控制。注入量较小的孔段, 灌浆压力在不导致地层破坏的条件下, 为了达到更好的灌浆效果,灌浆压力 均适当超过设计压力。 4.4灌浆材料 本工程灌浆材料设计为灌注纯水 泥浆液,水泥采用32.5级普通硅酸盐 水泥。水泥浆液主要使用5:1、3:1、2:1、 h1、0.8:1、0.6:1、0.5:1七个比级。浆 液配制:水泥以包计,水量用流量表 控制,所使用的比级和配制参数、浆 液物理性质如表1所示。 灌浆时,浆液浓度由稀至浓逐级 变换或视情况越级变换,浆液的变换 主要按照《水工建筑物水泥灌浆施工 技术规范》(DI./T5148—2001)执行: A当某一比级浆液注入量达到 300L一400L时,则改浓一级灌注; B当注入率大于30L/min时,根据 具体情况越级变浓; C当灌浆压力保持不变,吸浆率 均匀减少或吸浆率不变而压力均匀升 高时,不改变水灰比。 适宜比级的水泥浆液是帷幕灌浆 质量控制的重点,由于本试区大部分 岩层裂隙开启度较大,如果浆液过稀, 浆液失水凝固收缩易留下细小缝隙, 灌注的浆液以2:1和1:1两个比级的中 浓浆液为主。对于注入量较大的灌浆 段,则按特殊情况处理,基本灌至0.6:1
【大坝方案】水库主体工程混凝土坝段固结、帷幕灌浆施工方案编制:审核:批准:二〇__ 年__ 月目录一、工程概况........................................................ 1 1.1 概述......................................................... 1 1.2 主要工程量................................................... 1 二、施工布置.......................................................1 2.1 施工用风..................................................... 1 2.2 供水系统..................................................... 1 2.3 供电系统.. (2)2.4 制浆站....................................................... 2 三、施工方案及工艺流程.............................................. 2 3.1 固结灌浆.. (2)3.1.1 施工工艺................................................... 3 3.2 帷幕灌浆..................................................... 3 3.2.1 施工工艺...................................................4 四、施工方法........................................................5 4.1 固结灌浆施工方法............................................. 5 4.2 帷幕灌浆施工方法.............................................8 五、质量保证措施................................................... 14 5.1 人员措施 ................................................... 14 5.2 材料保证措施 ............................................... 14 5.3 设备保证措施 ...............................................15 5.4 工艺保证措施 ............................................... 15 六、安全和环境保护措施............................................. 16 6.1 安全生产措施 ............................................... 16 6.2 环境保护措施 ............................................... 17 七、施工进度计划................................................... 18 八、资源配置.......................................................18 8.1 主要设备配置 ............................................... 18 8.2 人员配置 ................................................... 19 __ 水库主体工程混凝土坝段固结、帷幕灌浆施工方案1 大坝基础固结、帷幕灌浆方案一、工程概况1.1 概述本标段灌浆施工主要包括重力挡水坝段、底孔泄洪排沙段、表孔泄洪段的固结和帷幕灌浆。
城市工程114产 城帷幕灌浆施工技术与质量管控措施王洋青岛市水利工程质量检测中心,山东青岛266107摘要:这些年,我国水利工程项目建设投资居高不下,大量水利工程的建设,给经济社会带来了良好的经济社会效益。
水利工程项目建设非常重要的一环就是防渗工程,基础防渗处理可以说是事关水利工程的安危成败。
帷幕灌浆技术作为基础防渗处理的重要手段,在水利工程建设中得到了广泛的使用,该技术的使用较大限度减少了水利工程的渗透量,在控制坝基渗流坡降等方面也发挥着非常重要的作用。
帷幕灌浆技术虽然成熟,但是在水利工程建设中,也因为没有掌握这一技术的应用要点,而出现了很多的典型问题,从而影响到了施工质量。
鉴于此,有必要探讨水利工程帷幕灌浆施工技术与质量管控措施,让施工方能够注意规避容易犯的错误,从而提升施工质量。
关键词:水利工程;帷幕灌浆;质量管控;措施帷幕灌浆技术在水利工程建设领域有着非常广泛的应用,尽管这一技术的应用越来越成熟,但是由于各种各样的原因,水利工程建设实践中,帷幕灌浆施工技术的应用依然存在许多问题,这导致而水利工程施工质量受到了负面影响。
基于这种情况,有必要对于水利工程帷幕灌浆施工技术与质量管控措施进行一个全面的探讨。
文章结合自身的工作经验,在对于水利工程帷幕灌浆施工技术应用问题进行具体分析的基础之上,探讨了相应的质量管控措施,希望能够给水利工程帷幕灌浆施工技术的良好应用带来有益指导和借鉴。
1 水利工程帷幕灌浆施工技术应用中存在的问题1.1 施工准备工作不够充分目前水利工程帷幕灌浆施工技术的应用中比较常见的问题之一就是施工准备工作不够充分,而没有充分的准备工作,匆匆进行帷幕灌浆,很容易就会出现施工质量问题。
水利工程帷幕灌浆施工技术应用的准备不足主要集中在人力以及设备方面,从人力来看,施工人员不具备相应的能力,没有经过考核就上岗,没有对于施工人员进行必要的培训,导致了施工人员对于帷幕灌浆的技术要点领会不够,从而出现了施工质量问题。

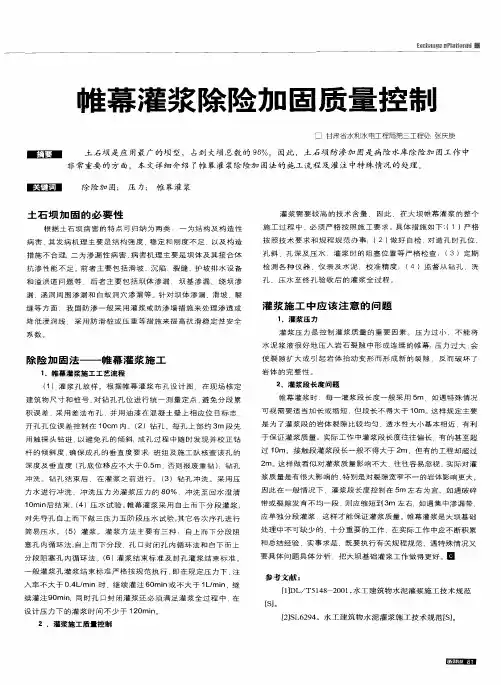

水库除险加固工程帷幕灌浆质量控制发表时间:2020-05-26T17:21:59.157Z 来源:《建筑实践》2020年1月3期作者:黄景雷[导读] 水库属于小型的水利工程,在投入使用以后,水库常常会由于年久失修面临结构失稳、渗漏问题摘要:水库属于小型的水利工程,在投入使用以后,水库常常会由于年久失修面临结构失稳、渗漏问题,为保障水库功能的发挥,工程单位需结合水库的实际情况,进行水库的除险加固处理。
帷幕灌浆是水库除险加固中最为常用的技术,该种技术具有投资小、周期短的特征,该技术的应用保障水库的质量,实现水库地基的加固、防水防渗处理。
基于此,本文分析了水库除险加固工程中,帷幕灌浆技术应用的质量控制措施,有利于从根本上避免水库使用中的安全威胁。
关键词:水库除险加固工程;帷幕灌浆;质量控制近年来,在水库除险加固工程中,帷幕灌浆技术日益成熟,在很多水库加固处理中取得了理想的应用效果。
与其他技术相比,帷幕灌浆施工技术的应用大大提高了水库结构的稳定性与安全性,使得水库能够发挥其经济、社会与生态效益。
因此,帷幕灌浆施工技术的应用维持了水库的稳定运行,解决了水库运行中的质量与安全问题。
虽然水库除险加固工程中帷幕灌浆技术的应用较多,但是,相关人员需在实际的施工过程中,只有加强质量控制,才发挥其技术优势。
1.水库除险加固工程中帷幕灌浆施工原理在各类水利工程中,帷幕灌浆技术多应用在闸坝的岩石或者砂砾石地基中,在实际的应用过程中,主要是通过灌浆方式来进行防渗帷幕的建立的。
帷幕灌浆施工条件下,利用高速射流切割掺搅土层的方式,能够有效改变原有的土层结构,在原有土层中灌入一定量的水泥浆与复合浆,能够使得帷幕顶部与混凝土闸底板、坝体加以有效连接,形成整体性结构,在这种情况下,底部深入不透水岩层的一定深度以后,能够在一定程度上抵御地下水的渗透,提高地基结构的稳定性与安全性,并达到防渗效果[1]。
帷幕灌浆主要包含了孔位测定、钻孔、洗孔、压水、制浆、灌浆、封孔与检查等环节,在施工过程中,需严格做好各个环节的质量控制,保障良好的施工效果。
水库坝基帷幕灌浆施工及质量控制
摘要:本文主要针对水库坝基帷幕灌浆的施工及质量控制展开了探讨,通过结
合具体的工程实例,对坝基帷幕灌浆施工作了论述,并列举了特殊情况处理及工
程质量检查的重点,以期能为有关方面的需要提供参考借鉴。
关键词:水库坝基;帷幕灌浆;施工;质量控制
帷幕灌浆技术具有施工便捷、成本低、适用面广、设备简单、占地面积小、
对环境影响小等特点,是一种实用性很强的渗漏处理技术,在保证水工建筑物的
安全运行起着重要作用。在水库坝基的施工中,帷幕灌浆技术的应用会带来极大
的便利。基于此,本文就水库坝基帷幕灌浆的施工及质量控制进行了探讨,相信
对有关方面的需要能有一定的帮助。
1 工程概况
某水库溉基本功能以及防洪、养殖、观赏等综合功能。水库大坝为混凝土埋
石重力坝,最大坝高约29.8m。坝址区出露岩体为白垩系下统石溪组砂砾岩,表
层岩体呈强—弱风化状态,完整岩块致密较硬。裂隙较发育地段,表层岩体呈镶
嵌碎裂结构,形成表层岩体的卸荷松动圈。试验表明,弱风化(上部)砂砾岩物理
力学性能较好,承载力较高。因此,根据规范和设计要求,建议本坝利用弱风化
(上部)砂砾岩作建基面,但必须清除卸荷松动圈的岩体。坝基存在中等—弱透水
性的相对透水层,建议进行帷幕灌浆,形成封闭的防渗帷幕体系。
2 坝基帷幕灌浆施工探讨
2.1 帷幕灌浆施工程序
将帷幕中心线定位在坝轴线位置,使灌浆孔通过坝体,采用封闭孔口进行自
上而下分段式灌浆的方式进行灌浆试验。具体流程见下图。
2.2 施工方法
2.2.1 钻孔
灌浆钻孔采用XY—100型地质钻机钻孔,灌浆钻孔不分段,一次性钻完全孔
后进行自下而上分段灌浆;风化基岩钻孔,采用小水量合金钻头旋转钻进,套管
护壁方法施工,全风化基岩以下的基岩钻孔,采用合金或金刚石钻头循环钻进方
法施工。
2.2.2 钻孔冲洗、裂隙冲洗与简易压水
在进行灌浆孔的次序灌浆之前,必须对基岩孔段的全孔进行一次性较为彻底
的冲洗,冲洗时宜采用压力水,水压力按照灌浆压力的80%控制,等到回水洁净
时停止冲洗,孔底端除外。在冲洗裂隙工作完成后,按照灌浆压力的80%进行单
点法压水操作。
2.2.3 制浆方法
水泥浆采用人工袋装计量加灰,容积法加水,XSII-400型搅拌机制浆。
2.2.4 灌浆方法
灌浆方法采用自下而上分段孔内循环方式灌浆,采用BW-150型泥浆泵送浆
与灌浆。
2.2.5 封孔方法
基岩帷幕灌浆封孔采用水泥砂浆封孔。
2.2.6 检查孔施工方法
帷幕灌浆的施工程序见下图。
采用自上而下的分段取芯钻进方式及分段水压试验法进行检查孔的施工。终孔后,采用
自下而上分段孔内循环方式进行灌浆和水泥砂浆封孔施工。
2.3 主要施工技术要求
2.3.1 钻孔
当灌浆孔的位置与设计(预定)位置之间的偏差超过10cm时,必须进行孔位变更,变更之
前需征求设计方同意。对实际孔位进行记录,且孔位、孔深、孔壁等都必须符合设计要求。
钻机应布置牢固、平稳,以保证钻孔的垂直度符合要求。钻孔时应对岩层、岩性以及孔内各
种情况进行详细记录。终孔深度根据先导孔深度,以进入强风化基岩5m及透水率小于5Lu
作为终孔标准。
2.3.2 冲洗与简易压水试验
在结束对灌浆孔的一次性钻孔试验后,需立即对钻孔进行压力水冲洗,保证冲洗结束后
孔内及孔底沉淀物的厚度应小于20cm。
与上述过程相反的是,基岩帷幕灌浆必须从下而上进行,且需要分段,并进行孔底之外
其余位置的一次性冲洗,之后按照各个孔段灌浆压力的80%进行简易压水操作。简易压水采
用单点法,可在裂隙冲洗后或结合裂隙冲洗进行。
2.3.3 灌浆方法和方式的选择
在对基岩采用帷幕灌浆施工操作时,必须分孔段且每段自下而上进行循环灌浆,保持射
浆管与孔底的距离在50cm以内,灌浆段之间距离约为5~6m,如遇特殊地质情况或工程需
要,可以适当缩减或延长5m。
2.3.4 进行灌浆压力与浆液变换
基岩帷幕灌浆设计灌浆压力为0.3MPa。在进行循环式帷幕灌浆过程中,首先保证在孔口
回浆的管路上必须安装压力表,其读数必须为指针所指的中值,并且指针摆动范围应保持在
灌浆压力的20%范围内。
灌浆过程中,当注入率较小时,须迅速升至设计压力,而当注入率较大时,必须进行分
级分段升压。灌浆过程中必须把握好时间与速度,以保证浆液的浓度符合相应等级要求,且
由稀到浓变化,并且应坚持如下浆液变换原则:如果出现灌浆压力保持恒定而注入率不断下降,
或是注入率保持恒定而灌浆压力不断提升时,必须改变并重新设置原先1∶2的水灰比;如
果出现某一级别浆液注入量超过300L或连续灌注时间超过30min,但灌浆压力无明显提升或
注入率无明显增加时,必须增加浆液浓度;如果浆液注入率超过30L/min时,可以无需遵循
浓度要求而越级提升浆液浓度;如遇灌浆压力及注入率非常规变动,必须立即停止灌浆并查
明原因。
按上述要求进行分段式自下而上灌浆操作,灌浆结束后,需采用黏土填筑法分层捣实封
孔。
3 特殊情况处理及工程质量检查重点
3.1 特殊情况处理
在进行帷幕灌浆操作过程中,如遇孔内冒泡、孔壁及孔底漏浆等异常情况,必须根据需
要进行嵌缝、封堵、堵漏、降压、提升浆液浓度、变连续灌浆为间歇灌浆等方法予以应对。
为保证灌浆过程不留或少留接缝,灌浆工作必须一气呵成,切忌中断,如果由于上述意外情
况确需中断的话,必须保证做到尽早恢复灌浆作业,如不能则应立即进行钻孔处冲洗或彻底
扫孔,之后立即继续恢复灌浆。如果在恢复灌浆后,注入率仍未改变,须改变灌浆之前的泥
浆比级,如果注入率大幅降低,必须逐级加浓之后进行灌浆,如遇紧急情况须采取补救,包
括降低灌浆压力、提升浆液浓度、限制流量、间歇灌浆等。
3.2 工程质量检查重点
施工质量检查孔的布置位置由设计或监理工程师确定,采用抽查法进行检查,并保证检
查孔的数量占总孔数数量的10%左右,为了保证检测质量,而且每个施工段内必须保证布置
至少一个检查孔,对于检查孔的施工方法必须确保采用分段式自下而上取芯钻进法施工,基
岩孔段做钻孔压水试验检查。帷幕灌浆检查孔压水试验应在该部位灌浆结束14d后进行。帷
幕灌浆检查孔压水试验结束后,按技术要求进行灌浆和封孔。
3.3 灌浆质量
利用压水试验法进行水库可溶岩坝基帷幕灌浆质量的检查,检查结果见右表,可见水库
坝基帷幕灌浆合格率在92%以上,应判定该水库灌浆工程帷幕质量合格。
4 结语
综上所述,帷幕灌浆作为水库坝基的重要施工环节,施工人员必须重视施工的进行,并
通过不断的实践,加强对帷幕灌浆施工技术的探讨力度,以保障技术可靠性,进而提高施工
项目的整体效益。
