固结灌浆监理细则样本
- 格式:doc
- 大小:47.50 KB
- 文档页数:9
灌浆监理实施细则一、引言灌浆监理是建筑工程中非常重要的一项工作,它直接影响着工程的质量和安全。
本文档旨在规范灌浆监理的实施细则,确保灌浆工程按照标准和要求进行,达到预期的效果。
二、监理任务及职责1. 灌浆监理的任务是对灌浆工程进行监督、检查、验收,并提出合理的建议和改进建议。
2. 灌浆监理人员应具备相关的专业知识和技能,熟悉灌浆工程的施工工艺和规范。
3. 灌浆监理人员应负责对灌浆施工的各个环节进行监督,确保各项工作按照规范进行。
4. 灌浆监理人员应及时报告灌浆工程的进度和质量情况,保证工程的顺利进行。
三、监理流程1. 灌浆前期准备a. 监理人员应参与灌浆方案的制定,提供专业意见。
b. 监理人员应核对施工图纸和相关文件,确保施工符合设计要求。
2. 施工过程监督a. 监理人员应对施工现场进行巡查,检查施工质量和进度。
b. 监理人员应与施工人员协调,解决施工中遇到的问题。
c. 监理人员应监督材料的选用和使用情况,确保符合规范要求。
3. 灌浆验收a. 监理人员应对灌浆施工进行全面的验收,包括浆液质量、注浆厚度等。
b. 监理人员应参与灌浆验收报告的编制,提出改进意见。
四、监理注意事项1. 监理人员应熟悉灌浆工程的相关规范和标准,确保施工符合要求。
2. 监理人员应及时与相关方沟通,解决问题和协调工作。
3. 监理人员应保持客观公正态度,评估灌浆施工的优劣势,并提出改进方案。
4. 监理人员应实时记录和报告灌浆施工情况,以备后续参考。
五、总结灌浆监理是确保灌浆工程质量和安全的重要环节,本文档规定了灌浆监理的实施细则。
监理人员应具备相关的知识和技能,严格按照流程进行监督和检查,确保施工符合要求。
只有有效的灌浆监理,才能保证工程的质量和安全,最终实现项目的成功。
X X工程基岩固结、帷幕灌浆工程监理实施细则1总则1.1本细则依据:《XXX工程施工承包合同》、《水工建筑物水泥灌浆施工技术规范》(DL/T5148-2001)、《水工混凝土建筑物基岩固结、帷幕灌浆施工技术要求》以及有关工程技术和验收规范要求编制。
1.2本细则适用于本工程的厂房、泄水闸、船闸等建筑物岩基的固结、帷幕灌浆。
1.3所有签证、报告均一式四份。
2开工申请程序2.1基岩固结、帷幕灌浆属“地基处理”或“地基防渗”分部工程,承包单位应在灌浆作业开工的14天以前,根据技术规范要求,结合现场施工条件,编制灌浆工程施工措施计划报监理部,其内容包括:⑴工程概况(包括灌浆工程部位、施工布置、钻孔分序与编号等);⑴灌浆工序、工艺和压力;⑴灌浆材料及其品质;⑴施工进度计划;⑴机械设备与劳动力配置;⑴质量控制措施;⑴灌浆计量设备与灌入量控制方法;⑴原始记录收集与整理;⑴施工安全等。
上述措施计划均一式四份,经承包单位项目经理或其授权代表签署并加盖公章后报送。
2.2经监理部检查已具备施工条件(包括:设备已按要求进场;各种设备和仪表经过检查、率定和安装调试合格;各种灌浆材料的检测和浆材配比试验工作已完成并合格等)时,将适时签发该分部工程的开工许可证。
2.3灌浆单元工程开工前,承包单位应申办开工签证,上序工程(工序)未通过验收,本序单元工程不予办理开工签证。
2.4如果承包单位未能按期向监理部报送开工申请所必须的资料,由此造成的施工工期延误和其他损失,由承包单位承担合同责任。
3施工过程监理3.1对灌浆的各道工序,承包单位均应实行“三检”制,确保施工质量。
3.2承包单位必须按设计要求、按序次布放孔位,并在实地注明各孔序号与孔号。
钻孔应按设计序次进行,未经设计修改或监理工程师同意,承包单位不得随意改变钻孔序次。
3.3钻孔作业中,承包单位应对孔斜、孔深及时进行检查。
各孔终孔前4h,承包单位应通知监理工程师参加终孔验收。
3.4对于取芯钻孔,承包单位必须将取出的岩芯统一编号、妥善保存,待竣工验收时用。

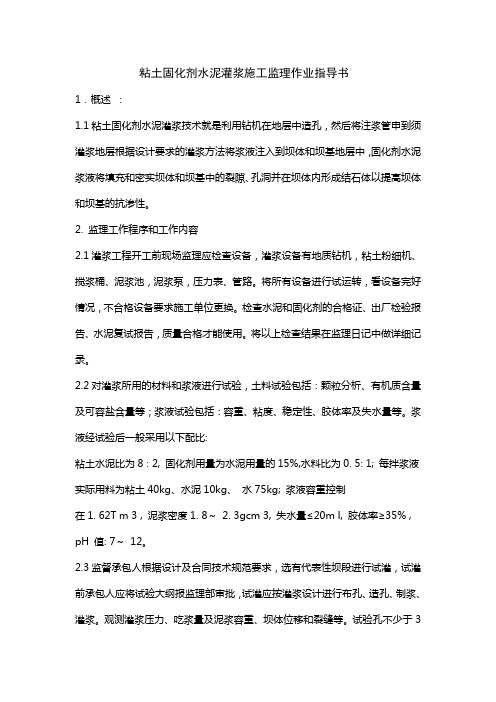

粘土固化剂水泥灌浆施工监理作业指导书1.概述:1.1粘土固化剂水泥灌浆技术就是利用钻机在地层中造孔,然后将注浆管申到须灌浆地层根据设计要求的灌浆方法将浆液注入到坝体和坝基地层中,固化剂水泥浆液将填充和密实坝体和坝基中的裂隙、孔洞并在坝体内形成结石体以提高坝体和坝基的抗渗性。
2. 监理工作程序和工作内容2.1灌浆工程开工前现场监理应检查设备,灌浆设备有地质钻机,粘土粉细机、搅浆桶、泥浆池,泥浆泵,压力表、管路。
将所有设备进行试运转,看设备完好情况,不合格设备要求施工单位更换。
检查水泥和固化剂的合格证、出厂检验报告、水泥复试报告,质量合格才能使用。
将以上检查结果在监理日记中做详细记录。
2.2对灌浆所用的材料和浆液进行试验,土料试验包括:颗粒分析、有机质含量及可容盐含量等;浆液试验包括:容重、粘度、稳定性、胶体率及失水量等。
浆液经试验后一般采用以下配比:粘土水泥比为8∶2, 固化剂用量为水泥用量的15%,水料比为0. 5: 1; 每拌浆液实际用料为粘土40kg、水泥10kg、水75kg; 浆液容重控制在1. 62T m 3 , 泥浆密度1. 8~ 2. 3gcm 3, 失水量≤20m l, 胶体率≥35% , pH 值: 7~ 12。
2.3监督承包人根据设计及合同技术规范要求,选有代表性坝段进行试灌,试灌前承包人应将试验大纲报监理部审批,试灌应按灌浆设计进行布孔、造孔、制浆、灌浆。
观测灌浆压力、吃浆量及泥浆容重、坝体位移和裂缝等。
试验孔不少于3个。
试验结束后应分析资料,总结经验,确定施工参数,完善和熟练灌浆工艺。
灌浆试验结束后,承包人应及时整理试验成果报监理部审批。
现场监理应将以上实验结果在监理日记中做详细记录。
然后方可全面施工。
2.4灌浆工程开工前14天,承包人应根据试验成果和技术规范要求,结合现场施工条件,编制灌浆工程施工措施计划报监理部审批,包括以下内容:(1)工程概况(灌浆部位,施工布置,钻孔分序及编号)(2)灌浆工序,工艺和压力。
粘土固化剂水泥灌浆施工监理作业指导书1.概述:1.1粘土固化剂水泥灌浆技术就是利用钻机在地层中造孔,然后将注浆管申到须灌浆地层根据设计要求的灌浆方法将浆液注入到坝体和坝基地层中,固化剂水泥浆液将填充和密实坝体和坝基中的裂隙、孔洞并在坝体内形成结石体以提高坝体和坝基的抗渗性。
2. 监理工作程序和工作内容2.1灌浆工程开工前现场监理应检查设备,灌浆设备有地质钻机,粘土粉细机、搅浆桶、泥浆池,泥浆泵,压力表、管路。
将所有设备进行试运转,看设备完好情况,不合格设备要求施工单位更换。
检查水泥和固化剂的合格证、出厂检验报告、水泥复试报告,质量合格才能使用。
将以上检查结果在监理日记中做详细记录。
2.2对灌浆所用的材料和浆液进行试验,土料试验包括:颗粒分析、有机质含量及可容盐含量等;浆液试验包括:容重、粘度、稳定性、胶体率及失水量等。
浆液经试验后一般采用以下配比:粘土水泥比为8∶2, 固化剂用量为水泥用量的15%,水料比为0. 5: 1; 每拌浆液实际用料为粘土40kg、水泥10kg、水75kg; 浆液容重控制在1. 62T m 3 , 泥浆密度1. 8~2. 3gcm 3, 失水量≤20m l, 胶体率≥35% , pH 值: 7~12。
2.3监督承包人根据设计及合同技术规范要求,选有代表性坝段进行试灌,试灌前承包人应将试验大纲报监理部审批,试灌应按灌浆设计进行布孔、造孔、制浆、灌浆。
观测灌浆压力、吃浆量及泥浆容重、坝体位移和裂缝等。
试验孔不少于3个。
试验结束后应分析资料,总结经验,确定施工参数,完善和熟练灌浆工艺。
灌浆试验结束后,承包人应及时整理试验成果报监理部审批。
现场监理应将以上实验结果在监理日记中做详细记录。
然后方可全面施工。
2.4灌浆工程开工前14天,承包人应根据试验成果和技术规范要求,结合现场施工条件,编制灌浆工程施工措施计划报监理部审批,包括以下内容:(1)工程概况(灌浆部位,施工布置,钻孔分序及编号)(2)灌浆工序,工艺和压力。
灌浆工程监理实施细则审定:审核:编写:某工程施工监理部灌浆工程监理实施细则1.总则(1)本细则依据工程承建合同文件、设计文件以及水利水电等行业有关规程、规范编制。
(2)本细则适用于本工程施工监理工作范围内的回填灌浆及固结灌浆等项目。
(3)本细则未列之其它施工技术和验收要求、原材料品质和质量检验标准等,按合同技术条款、有关施工技术规程规范和质量评定标准执行。
1)当合同技术条款的内容与所引用的标准和规程规范的规定有矛盾时,应以合同技术条款的规定为准;2)当业主及其管理部门对施工程序以及施工质量的检验标准另行提出要求时,承建单位乃应执行,由此所导致合同条件变化按工程变更条款规定执行。
3)当合同技术条款的内容、业主及其管理部门或监理机构指示与国家和国家工程建设主管部门颁布的强制性技术标准和规定发生矛盾时,以国家和国家工程建设主管部门颁布的强制性技术标准和规定为准,由此所导致合同条件变化按工程变更条款规定执行。
(4)承建单位的责任1)承建单位应按合同技术条款的规定以及施工图纸和监理机构的指示,完成工程的全部钻孔和灌浆作业,包括提供其所需的人工、材料、设备及其他辅助设施。
2)承建单位应在施工前详细了解工程的地形、工程地质和水文地质情况。
在不良地质段钻孔和灌浆时,应采取有效的保护措施。
3)承建单位根据实际情况,需要修改钻孔布置、钻灌参数和钻灌程序时,应将修改的钻灌措施计划报送监理机构审批。
4)钻孔与灌浆施工中,承建单位应按合同技术条款规定和设计要求,按章作业,文明施工。
若因违章违规作业行为被监理机构或现场监理工程师指令停工整顿或返工处理,因此而造成的损失由承建单位承担合同责任。
5)监理机构以及业主组织的对钻孔与灌浆施工措施计划的审查、批准,以及对钻孔与灌浆施工作业的检查、检验,并不减轻承建单位对施工质量应承担的合同义务和责任。
2.开工许可证的申请程序(1)工程承建单位应在灌浆工程实施的28天以前,根据设计文件和合同技术条款要求,选择与实施灌浆工程项目岩层以及施工条件相似的区段或部位完成灌浆试验。
施工监理水泥灌浆工程监理实施细则二00九年九月二十日水泥灌浆工程监理实施细则一、总则1.1 本细则适用于***********枢纽工程固结灌浆。
1.2 编制依据(1)设计图纸、技术要求等有关文件资料。
(2)国家及部颁有关规程规范:(3)《水工建筑物水泥灌浆施工技术规范》(SL62-94);(4)《水利水电工程钻孔压水试验规程》(SL31-2003);(5)《水利水电工程施工质量检验与评定规程》(SL176-2007);(6)《水工混凝土外加剂技术规程》(DL/T5100-1999)。
1.3 本细则着重于水泥灌浆工程施工阶段的质量控制,包括施工准备、施工过程、灌浆后的质量检查以及施工缺陷处理等。
二、施工准备阶段质量控制2.1 灌浆试验(1)灌浆作业开工前56天,承包人应编制详细的试验大纲,报送监理人审批。
(2)灌浆试验结束后,承包人应对试验成果进行分析,并将试验的详细记录和试验分析成果报送监理人。
2.2 浆液试验(1)承包人应按监理人指示对不同水灰比、不同掺合料和不同外加剂的浆液进行下列项目的试验:1)浆液配制程序及拌制时间;2)浆液密度或比重测定;3)浆液流动性或流变参数;4)浆液的沉淀稳定性;5)浆液的凝结时间,包括初凝或终凝时间;6)浆液结石的容重、强度、弹性模量和渗透性;7)监理人指示的其它试验内容。
1(2)用于现场灌浆试验的浆液水灰比以及掺合料、外加剂等的品种及其掺量应通过浆液试验选择,并将试验成果报送监理人。
2.3 现场灌浆试验(1)承包人应根据设计要求在指定的灌浆试验区进行灌浆试验。
(2)根据灌浆工程施工图纸的要求或按监理人指示选定试验孔布置方式、孔深、灌浆分段、灌浆压力等试验参数,进行常规水泥灌浆试验,并配备相应设备。
(3)在每一灌浆试验区内,按批准的灌浆试验大纲拟定的施工程序和方法进行灌浆试验检查灌浆的效果,承包人应整理分析检查孔的单位吸水率、单位耗灰量等的试验资料,并将灌浆试验成果报送监理人。
监理灌浆实施细则一、工程概况与布置本工程涉及灌浆作业,旨在确保建筑物的稳定性和耐久性。
工程地点、规模及灌浆目的均已在前期设计阶段明确,本细则将基于这些基本情况进行具体布置和安排。
二、灌浆工序与工艺灌浆作业将遵循既定的工艺流程,包括钻孔、冲洗、压水试验、灌浆、封孔等步骤。
每个工序都将严格控制,确保灌浆效果达到设计要求。
三、灌浆材料品质灌浆材料是灌浆工程的关键。
我们将选用符合国家标准和行业规范的优质材料,并对其进行严格检验,确保材料质量符合工程要求。
四、组织管理与机构为确保灌浆工程的顺利进行,我们将建立专门的组织管理机构,负责工程的日常管理和协调工作。
同时,将明确各部门和人员的职责,确保工程的有序进行。
五、施工进度计划我们将根据工程实际情况制定详细的施工进度计划,包括各阶段的时间节点和关键节点。
施工过程中,将根据实际情况对计划进行调整和优化,确保工程按时完成。
六、机械设备与劳动力为满足灌浆作业的需求,我们将配备先进的机械设备和充足的劳动力。
设备将定期进行维护和保养,确保设备的正常运行。
同时,将加强对劳动力的培训和管理,提高施工效率和质量。
七、质量控制措施质量控制是灌浆工程的核心。
我们将建立完善的质量控制体系,包括材料验收、工序检验、成果检测等环节。
同时,将加强对施工过程的监督和管理,确保工程质量符合设计要求。
八、灌浆计量与控制灌浆计量是确保灌浆效果的重要手段。
我们将采用精确的计量设备和方法,对灌浆过程中的各项参数进行实时监测和控制。
同时,将建立灌浆档案,记录灌浆过程的关键数据和信息。
九、原始记录与整理原始记录是反映灌浆工程实际情况的重要依据。
我们将建立完善的原始记录制度,对灌浆过程中的各项数据进行准确记录。
同时,将定期对记录进行整理和分析,为工程管理和质量控制提供有力支持。
十、动工条件与控制动工前,我们将对现场环境、材料供应、机械设备等条件进行全面检查和评估,确保满足动工要求。
同时,将建立动工审批制度,对动工条件进行严格把关。

固网数据班组职责分工
1.网络规划和设计:负责根据客户需求和场地条件,进行固网数据网
络的规划和设计。
他们需要考虑网络的拓扑结构、带宽需求、设备选型等
方面的因素,以确保网络的稳定性和性能。
2.网络设备安装和调试:负责网络设备的安装、调试和优化工作,包
括交换机、路由器、光纤等设备。
他们需要熟悉各类网络设备的配置和操作,保证网络设备的正常工作。
3.网络运维和监控:负责固网数据网络的日常运维工作,包括设备巡检、故障排除、网络优化等。
他们需要定期监控网络的运行状态,及时发
现并解决网络故障,保证网络的稳定性和可靠性。
4.网络安全管理:负责固网数据网络的安全管理工作,包括防火墙配置、入侵检测、流量监控等。
他们需要制定和执行网络安全策略,防范网
络攻击和数据泄露等安全威胁。
5.数据备份和恢复:负责固网数据的备份和恢复工作,保证数据的可
靠性和完整性。
他们需要定期进行数据备份,并制定应急计划,确保在数
据丢失或系统崩溃时能够及时恢复数据。
6.培训和支持:负责对用户进行固网数据网络的培训和支持,确保他
们能够正确使用和维护网络设备。
他们需要编写培训材料,进行培训课程,并解答用户的疑问和问题。
7.技术研究和创新:负责固网数据网络相关技术的研究与创新工作,
引入新的技术和解决方案,提升网络的性能和安全性。
他们需要关注网络
行业的最新动态,进行实验和测试,推动固网数据网络的创新发展。
以上是固网数据班组的主要职责分工,每个成员在工作中应承担相应的责任,合作配合,共同维护和管理好固网数据网络。

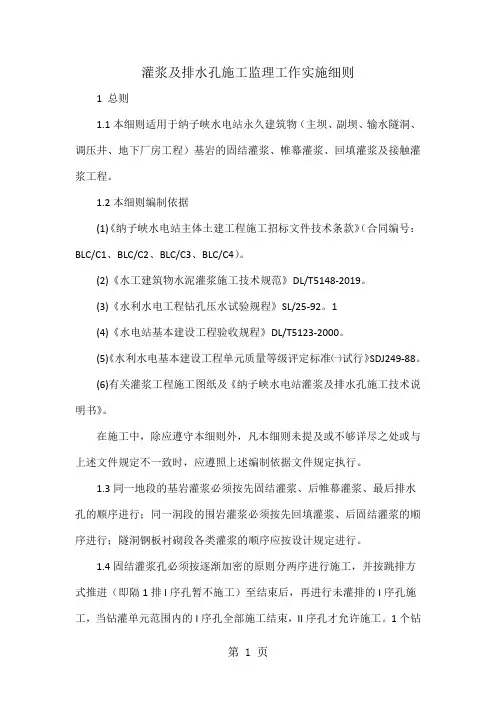

灌浆及排水孔施工监理工作实施细则1 总则1.1本细则适用于纳子峡水电站永久建筑物(主坝、副坝、输水隧洞、调压井、地下厂房工程)基岩的固结灌浆、帷幕灌浆、回填灌浆及接触灌浆工程。
1.2本细则编制依据(1)《纳子峡水电站主体土建工程施工招标文件技术条款》(合同编号:BLC/C1、BLC/C2、BLC/C3、BLC/C4)。
(2)《水工建筑物水泥灌浆施工技术规范》DL/T5148-2019。
(3)《水利水电工程钻孔压水试验规程》SL/25-92。
1(4)《水电站基本建设工程验收规程》DL/T5123-2000。
(5)《水利水电基本建设工程单元质量等级评定标准㈠试行》SDJ249-88。
(6)有关灌浆工程施工图纸及《纳子峡水电站灌浆及排水孔施工技术说明书》。
在施工中,除应遵守本细则外,凡本细则未提及或不够详尽之处或与上述文件规定不一致时,应遵照上述编制依据文件规定执行。
1.3同一地段的基岩灌浆必须按先固结灌浆、后帷幕灌浆、最后排水孔的顺序进行;同一洞段的围岩灌浆必须按先回填灌浆、后固结灌浆的顺序进行;隧洞钢板衬砌段各类灌浆的顺序应按设计规定进行。
1.4固结灌浆孔必须按逐渐加密的原则分两序进行施工,并按跳排方式推进(即隔1排I序孔暂不施工)至结束后,再进行未灌排的I序孔施工,当钻灌单元范围内的I序孔全部施工结束,II序孔才允许施工。
1个钻灌单元内同时施工的机组,必须限制在2~3个机组,同时应自两端向中间推进。
输水隧洞固结灌浆应按环间分序、环内加密的原则进行,环间宜分为两个次序,地质条件不良段可分为三个次序。
1.5帷幕灌浆必须按分序加密的原则进行。
由两排孔组成的帷幕应先灌注下游排,后灌注上游排,每排可分为二序或三序。
单排孔帷幕应分为三序灌浆。
帷幕后的排水孔和扬压力观测孔必须在相应部位的帷幕灌浆完成并检查合格后,方可钻进。
1.6上库副坝、左岸分水岭等部位防渗处理采用上部防渗墙接下部防渗帷幕的组合方案,其施工程序为先施工上部防渗墙后施工帷幕灌浆,要求在防渗墙内埋设导向定位管,待防渗墙混凝土达到设计强度后再进行下部帷幕灌浆钻灌施工。
水泥灌浆工程监理实施细则水泥灌浆工程监理实施细则1 总则1.1 本细则适用于以下部位水泥灌浆施工,其他附属工程项目,可参照执行。
(1)闸首基础固结灌浆、辅助帷幕灌浆;(2)左、右挡水坝基础固结、帷幕灌浆;(3)左、右岸山体排水洞内固结、帷幕灌浆;(4)闸首、挡水坝接缝灌浆;(5)地下输水隧洞回填、固结灌浆。
1.2编制依据(1)设计图纸、技术要求等有关文件资料。
(2)《永久船闸二期工程招标文件》(TGP/C Ⅱ-6)。
(3)三峡总公司颁布的有关质量管理文件:《三峡工程质量管理办法》;《三峡合同项目工程验收暂行规定》;·3·《三峡工程建设监理统一管理办法(试行)》。
(4)国家及部颁有关规程规范:SL62-94《水工建筑物水泥灌浆施工技术规范》;SDJ249-88《水利水电基本建设工程单元工程质量等级评定标准(一)》;SL176-1996《水利水电工程施工质量评定规程(试行)》;GB175-92《硅酸盐水泥、普通硅酸盐水泥》;SD108-83《水工混凝土外加剂技术标准》。
1.3本细则着重于水泥灌浆工程施工阶段的质量控制,包括施工准备、施工过程、灌浆后的质量检查以及施工缺陷处理等。
1.4水泥灌浆单元工程划分按中南院三峡建设监理中心颁发的《船闸工程项目划分》有关规定统一编目。
·4·2 灌浆材料质量控制2.1用于灌浆工程的水泥、外加剂、掺合料等都应是报经监理单位批准的合格材料。
所有材料的出厂(或生产)指标及检验资料必须报送监理单位审查。
材料和所有需要的浆材在使用前及使用过程中必须进行的周期性控制试验,由施工承包单位完成。
2.2水泥灌浆水泥一般采用普通硅酸盐或硅酸盐大坝水泥。
用于帷幕灌浆的水泥标号不得低于525#,用于固结灌浆的水泥标号不得低于425#,用于回填灌浆的水泥标号不得低于325#,用于接缝灌浆的水泥标号不得低于525#。
水泥细度要求通过80μm方孔筛的筛余量不超过5%,性能应满足GB175-92标准的有关要求。
XXX工程
固结灌浆工程监理实施细则
1工作内容
XXX工程导流泄洪洞、供水发电洞及竖井固结灌浆。
2 监理范围
导流泄洪洞、供水发电洞及竖井固结灌浆的施工监理。
3 灌浆监理细则的编制依据
1)《水工建筑物水泥灌浆施工技术规范》DL/T5148- ;
2)《XXX工程施工合同文件》STSDZ-TJ- -01;
3) 工程建设文件、设计文件、设计图纸及技术资料等;
4)《XXX工程监理合同文件》STSDZ-JL- -01;
5)《XXX工程监理规划》。
4 监理细则
4.1总则
1) 理解掌握质量标准、设计图纸及技术要求, 正确评定工程质量;
2) 监督承包人制定并实施保证质量的措施和手段, 随时组织质量抽检, 检查现场记录及操作规程;
3) 建立质量评定报告制度, 每月以图表或其它形式向总监提出质量控制分析报告和质量检查情况报告;
4) 凡钻孔、测斜、压水、灌浆所用的各种表格可由承包人提供, 经审批由监理工程师督促使用;
5) 随时了解掌握工程进度, 以准确控制进度;
6) 随时了解材料进场数量和质量, 以及消耗情况, 作为核对支付申请的依据;
7) 对重大质量问题, 报告总监发布开工、停工、返工通知等。
8) 灌浆、压水的汇总、统计、分析、评定等表格使用规范规定的统一表格, 钻孔、洗孔、测斜、压水、灌浆、封孔等原始记录表格由承包人提供报监理部审核后实施。
4.2开工申请控制
1)灌浆作业施工前, 承包人应按技术规范和设计文件要求, 完成灌浆现场试验。
在满足设计要求的条件下, 模拟实际施工条件, 经过试验调整、优化和确定灌浆施工相关参数和施工工艺。
生产试验部位、试验方案均应事先报经监理部批准。
试验结束后, 承包人应将灌浆试验成果的详细资料报送监理部审批。
2)承包人应在灌浆作业前21天, 根据灌浆试验成果及技术条款的规定, 将施工措施计划报送监理部审批。
施工措施计划应包括以下内容(但不限于):
○1钻孔和灌浆工程平面布置图。
○2原材料( 包括水泥、外加剂等) 。
各种材料需有生产厂家的出厂合格证、试验报告、使用说明书等和承包人按合同或规范要求对上述材料进行抽样检测的资料。
○3施工设备和机械, 承包人应按合同要求组织施工设备进场, 进场的各种机械设备、仪器仪表、计量观测装置和其它辅助设备必须经过检查、率定、安装调试并经监理认证合格后方可使用。
○4施工程序和工艺( 包括放样、造孔、终孔、制浆、灌浆作业等) 。
○5施工方法( 包括造孔、水泥浆的制备、灌浆作业工艺参数控制、接头的处理、特殊地质条件下的处理、施工中断后的处理等) 。
○6施工进度计划。
○7质量控制和安全生产措施。
3)承包人必须配备具有实际工作经验的灌浆专业工程师、施工机具和岗位技术工种, 并制定主要技术工种操作规程和各工种岗位责任制, 对所有上岗技工必须严格培训和安全教育。
机具设备必须在施工前做好检修工作并保证其具有完好状态。
4.3施工过程监理
1)承包人必须按施工图纸要求预埋灌浆孔位, 并在实地注明各孔序号与孔号。
承包人在钻孔前应及时通知监理工程师。
钻孔应按设计序次进行, 未经设计修改或监理工程师的同意, 承包人不得随意改变钻孔序次。
2)钻孔作业中, 承包人应对孔斜、孔深及时进行检查, 保证钻孔质量, 并认真记录。
3)对于取芯钻孔( 先导孔、检查孔) , 承包人还应及时填写”岩心相关表”, 并出示保存完整的岩芯。
将取出的岩芯统一编号、妥善保存, 对于软弱与破碎带岩芯, 还必须用石蜡封存, 待竣工验收时移交给业主。
在取芯钻孔完成后, 承包人应及时向监理部提供钻孔柱状图。
4)钻孔结束后, 承包人应及时将钻孔冲洗干净, 并做好孔口保护直至灌浆完成。
5) 灌浆前, 承包人应按技术规范要求先做钻孔冲洗、裂隙冲洗及压水试验。
6)压水试验在裂隙冲洗后进行, 采用”单点法”进行压水试验的孔数不少于总孔数的5%, 其余孔可结合裂隙冲洗进行简易压水。
各检查孔的压水试验工作要有监理工程师在场时进行。
压水时应保证栓塞位置准确, 孔口、管道及接头等处不得有任何漏水现象, 否则应暂停本段压水试验, 将设备整修合格后再继续进行。
7)钻孔冲洗与压水试验过程中, 承包人应认真作好钻孔冲洗和压水试验记录。
并在作业结束后, 及时向监理部报送作业记录成果。
8)灌浆段长和压力必须符合设计要求与规范规定, 不允许超长、超压或欠压。
若检查发现记录压力与实际压力不符合, 施工作业人员应及时检查分析原因, 进行调整, 并在记录上注明。
9)各孔段的灌浆必须连续进行。
开灌前根据压水试验成果备足灌浆材料, 若因故中断必须按规定要求进行处理, 并如实记录中断灌浆的时间、原因、处理措施、处理效果以及对灌浆质量的影响等情况。
10)浆液变换和结束标准必须符合设计文件和技术规范要求。
11)各孔段灌浆结束前, 应报请监理工程师检查确认, 每孔灌浆结束后, 要及时整理灌浆记录成果, 并按各孔、段将记录表格分别装订成册。
12)灌浆结束后, 采用”全孔灌浆封孔法”进行封孔, 孔口表层150mm范围内用环氧砂浆封填密实。
封孔作业中, 应认真记录封孔情况。
凡封孔不密实或发现有涌水处, 必须返工扫孔, 重灌重封。
13)承包人必须向监理部提交灌浆工程原始记录、成果资料、地质柱状图、岩芯。
