土地开发整治的项目资金管控模式探究随着城市化进程的不断加快,土地开发整治成为促进城市发展的重要手段。
在实施土地开发整治项目过程中,项目资金管理是至关重要的一环。
因此,本文将探讨土地开发整治项目资金管控模式。
一、项目资金来源与运用土地开发整治项目的资金主要来源于政府财政拨款、银行贷款、土地出让金以及项目开发收入等多种途径。
针对不同项目实施情况,可采取中央财政和地方财政共同拨付的模式,也可由地方财政自行承担项目资金。
在资金运用方面,土地开发整治项目应按照各项投资计划的安排,严格执行项目资金使用计划,确保项目资金的合理运用及保证项目资金使用效益。
同时,项目实施过程中应注重控制成本,加强对资金的使用监管,及时发现问题并加以解决。
二、资金流程管控1. 预算管理土地开发整治项目预算的编制应确保科学、严谨、合理。
在预算编制过程中,应针对项目实际情况,建立财务预算制度,科学测算各项经费需求,并制定实施方案。
2. 资金申领项目各阶段的资金申领应按照《预算法》和《审计法》相关规定执行。
项目主管部门应在严格审核后,按照项目工程实施情况和预算安排确定资金支出计划,并对资金使用进行监管。
3. 资金管理资金管理应遵循“预算控制、严格监督”的原则,建立完善的资金流程管控机制,明确财务管理职责和权限。
在实施过程中,应随时掌握资金使用情况,及时发现和解决问题,确保项目开发总资金的安全和有效使用。
4. 资金监督资金监管是保障项目实施和资金安全的重要环节。
针对不同阶段的资金使用情况,应建立相关监督机制和纪检监察制度,定期进行资金监督和审计,及时发现和解决问题,确保项目资金使用的透明性和合规性。
三、绩效评价土地开发整治项目的绩效评价是对项目实施效果的度量和评估。
通过绩效评价,可以及时发现项目实施过程中出现的问题,及时调整项目实施策略、切实提高项目资金使用效益。
在绩效评价方面,应按照公开、公正、公平的原则,制定相应的评价标准和评价体系,对项目实施效果进行科学评估,并及时反馈项目实施情况,为项目建设和资金使用提供参考和指导。
四川省土地整治项目和资金管理办法一、总则1.1 为加强四川省土地整治项目的管理和资金使用监督,提高土地资源利用效率,促进经济社会可持续发展,根据《中华人民共和国土地管理法》、《土地整治条例》等法律法规,结合本省实际,制定本办法。
1.2 本办法适用于四川省行政区域内土地整治项目的申报、审批、实施、验收和资金管理。
1.3 土地整治项目应遵循政府主导、社会参与、因地制宜、综合整治、保护生态、确保质量、注重效益的原则。
二、项目申报与审批2.1 县级以上人民政府土地行政主管部门负责本行政区域内土地整治项目的申报和审批工作。
2.2 土地整治项目申报材料应包括:项目可行性研究报告、项目实施方案、项目投资估算、项目效益分析等。
2.3 土地整治项目审批流程:县级土地行政主管部门受理项目申报材料后,进行初审,报市(州)土地行政主管部门审核,省土地行政主管部门审批。
2.4 项目审批通过后,由省土地行政主管部门下达土地整治项目任务书。
三、项目实施与管理3.1 土地整治项目实施主体应为具有相应资质的企事业单位或社会组织。
3.2 项目实施主体应按照项目任务书和实施方案,组织项目实施,确保项目质量、进度和安全。
3.3 项目实施过程中,应加强项目现场管理,严格执行工程变更、签证等制度。
3.4 项目实施主体应建立健全项目档案,及时、准确、完整地记录项目实施过程。
四、项目验收与评价4.1 土地整治项目完成后,应进行项目验收。
验收工作由省土地行政主管部门组织,市(州)、县(市、区)土地行政主管部门参与。
4.2 项目验收主要包括:项目实施情况、项目质量、项目效益、资金使用情况等方面。
4.3 项目验收合格后,应出具项目验收报告,并对项目实施主体进行评价。
五、资金管理5.1 土地整治项目资金来源包括:中央和省级财政资金、市(州)、县(市、区)财政配套资金、社会资金等。
5.2 项目资金实行专户管理,专款专用,严禁截留、挪用。
5.3 项目实施主体应按照项目任务书和合同约定,合理使用资金,确保资金使用效益。
国家投资土地开发整理项目管理暂行办法(国土资发[2000]316号)第一章总则第一条为加强国家投资土地开发整理项目的管理,切实做好耕地开发工作,根据《中华人民共和国土地管理法》、《中华人民共和国土地管理法实施条例》和国土资源部、财政部关于《新增建设用地土地有偿使用费收缴使用管理办法》等有关法律法规和规定,特制定本办法。
第二条本办法所称国家投资土地开发整理项目(以下简称“项目”)是指国家使用新增建设用地土地有偿使用费上缴中央财政部分安排的土地开发整理项目。
项目包括重点项目、示范项目和补助项目。
重点项目是指国家以增加耕地面积为主要目的,集中资金成规模进行耕地开发的土地开发整理项目。
示范项目是指国家在耕地开发中,为完成有关土地开发整理管理与技术等方面的改革、创新任务,具有示范作用的土地开发整理项目。
补助项目是指国家对特定地区耕地开发给予适当资金补助的土地开发整理项目。
第三条项目的审查确定和组织实施应当遵循下列原则:(一)保护和改善生态环境,促进土地资源可持续利用;(二)增加有效耕地面积,促进实现耕地总量动态平衡与农业可持续发展;(三)依据土地利用总体规划(土地开发整理专项规划),符合土地利用年度计划;(四)以土地整理和土地复垦为主,适度开发未利用土地;(五)采用先进科学技术,达到经济、社会和生态效益的统一;(六)因地制宜,先易后难,调动社会各方面的积极性。
第四条国土资源部负责项目的审查确定、年度项目计划与预算的编制、项目实施监督检查及项目终验等管理工作;地方土地行政主管部门负责组织项目申报、审核、实施、初验及成果管理等工作。
第二章项目申报第五条国家对项目建设实行一年一定制度。
新建项目实行年度申报与审定,续建项目实行年度核定。
第六条各省(区、市)土地行政主管部门根据本地区土地后备资源状况、土地利用总体规划(土地开发整理专项规划)、土地利用年度计划、新增建设用地土地有偿使用费收入预算负责组织项目申报。
项目申报单位为县(市、区)土地行政主管部门。

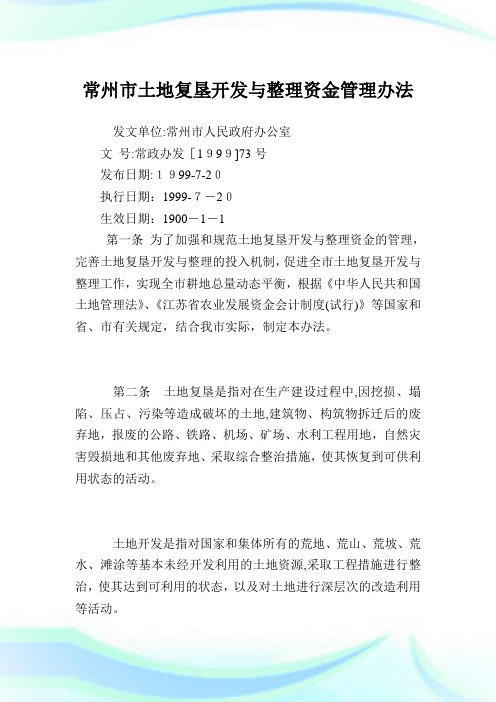

常州市土地复垦开发与整理资金管理办法发文单位:常州市人民政府办公室文号:常政办发[1999]73号发布日期:1999-7-20执行日期:1999-7-20生效日期:1900-1-1第一条为了加强和规范土地复垦开发与整理资金的管理,完善土地复垦开发与整理的投入机制,促进全市土地复垦开发与整理工作,实现全市耕地总量动态平衡,根据《中华人民共和国土地管理法》、《江苏省农业发展资金会计制度(试行)》等国家和省、市有关规定,结合我市实际,制定本办法。
第二条土地复垦是指对在生产建设过程中,因挖损、塌陷、压占、污染等造成破坏的土地,建筑物、构筑物拆迁后的废弃地,报废的公路、铁路、机场、矿场、水利工程用地,自然灾害毁损地和其他废弃地、采取综合整治措施,使其恢复到可供利用状态的活动。
土地开发是指对国家和集体所有的荒地、荒山、荒坡、荒水、滩涂等基本未经开发利用的土地资源,采取工程措施进行整治,使其达到可利用的状态,以及对土地进行深层次的改造利用等活动。
土地整理包括农田整理和宅基地整理,是指通过采取各种措施,按照土地利用总体规划,对田、水、路、林、村等进行综合整理,提高耕地质量,增加有效耕地面积,改善农业生产条件和生态环境。
第三条土地复垦开发与整理资金的来源:(一)城镇国有土地有偿使用收入用于复垦开发的部分。
用于土地复垦开发的比例不少于各级收取土地有偿划拨费、土地出让金、土地转让、出租增值费等土地有偿使用收入的20%。
(二)省农业重点开发建设资金返回用于土地复垦开发的部分。
(三)土地荒芜费。
征(拔、使)用土地后,超过一年不使用造成土地荒芜的,按规定收取的土地荒芜费,标准为每亩600一2000元,此费由国土管理部门收取,专项用于土地复垦。
(四)土地复垦保证金。
涉及挖损、塌陷、压占土地的单位和个人在办理建设用地手续前,交纳的土地复垦保证金,标准为每亩2000元。
此费由国土管理部门收取。
建设单位和个人承担复垦任务的,经验收合格后,退回土地复垦保证金;建设单位和个人无力承担复垦任务的由国土管理部门统一组织复垦。
土地开发整治的项目资金管控模式探究土地开发整治是现代城市发展的重要手段,但项目资金管控是该领域的难点之一。
本文将探究土地开发整治的项目资金管控模式,希望为相关从业人士提供参考。
一、传统资金管控模式传统的土地开发整治项目资金管控模式是由财务部门负责执行的。
在项目启动前,财务部门和项目管理部门制定项目预算,并在项目中实施这些预算。
资金的来源包括政府拨款、银行贷款和公司自有资金。
这种模式的特点是监管比较严格,但存在一些缺点:1. 没有明确的建设过程责任对接。
2. 资金使用方案缺少弹性灵活性。
3. 没有项目自我监管责任。
这些因素可能导致项目的管控不够精细和项目的成本迅速增加。
在现实中,土地开发整治项目常常需要应对不同的市场情况,政策调整和技术变革,需要更加灵活的投资策略来控制成本和增加利润。
二、项目管理部门主导的资金管控模式在这种模式下,项目管理部门负责预算,资金筹集,财务管理,竞标和对分包商的监管等工作。
这种模式强调项目更强的自我治理和透明度,推动项目更加高效有效的推进。
此模式的优点在于:但这种模式也有一些缺点:1. 需要更详细的成本表和相关的经费审批程序,更多的审批需要更多的时间。
2. 项目管理部门需要更多的专业知识。
3. 需要更多的时间来保证项目经费的规划和管理成熟度。
三、混合模式混合模式是指以上两种模式的结合。
在混合模式中,财务部门负责长期,稳定投资经费,并主导预算和财务审批。
管理部门则负责从长期规划到具体的运营实施中的全部工作,标志着方案的顺利执行以及高效的利润增长。
这种模式优势是:1. 在提供更详细的成本信息的同时,也保证了项目团队对资金使用的灵活性。
2. 管理部门更好的利用资金,优化项目过程管理和执行透明度。
3. 财务可以为项目提供保证。
1. 权责分配的确定问题。
2. 经费核算的规范化。
3. 在管理上管理部门和财务部门之间存在协调和权益平衡问题。
结论:综上所述,三种模式都有其优点和缺点。
在实际运营过程中,投资者、政府和企业需要权衡这些利弊,选择哪种方案超出投入与收益的中间点。
国土资源部国家投资土地开发整理项目管理暂行办法文章属性•【制定机关】国土资源部(已撤销)•【公布日期】2000.11.07•【文号】国土资发[2000]316号•【施行日期】2000.11.07•【效力等级】部门规范性文件•【时效性】失效•【主题分类】土地资源正文国土资源部国家投资土地开发整理项目管理暂行办法(国土资发〔2000〕316号2000年11月7日颁布施行)第一章总则第一条为加强国家投资土地开发整理项目的管理,切实做好耕地开发工作,根据《中华人民共和国土地管理法》、《中华人民共和国土地管理法实施条例》和国土资源部、财政部关于《新增建设用地土地有偿使用费收缴使用管理办法》等有关法律法规和规定,特制定本办法。
第二条本办法所称国家投资土地开发整理项目(以下简称“项目”)是指国家使用新增建设用地土地有偿使用费上缴中央财政部分安排的土地开发整理项目。
项目包括重点项目、示范项目和补助项目。
重点项目是指国家以增加耕地面积为主要目的,集中资金成规模进行耕地开发的土地开发整理项目。
示范项目是指国家在耕地开发中,为完成有关土地开发整理管理与技术等方面的改革、创新任务,具有示范作用的土地开发整理项目。
补助项目是指国家对特定地区耕地开发给予适当资金补助的土地开发整理项目。
第三条项目的审查确定和组织实施应当遵循下列原则:(一)保护和改善生态环境,促进土地资源可持续利用;(二)增加有效耕地面积,促进实现耕地总量动态平衡与农业可持续发展;(三)依据土地利用总体规划(土地开发整理专项规划),符合土地利用年度计划;(四)以土地整理和土地复垦为主,适度开发未利用土地;(五)采用先进科学技术,达到经济、社会和生态效益的统一;(六)因地制宜,先易后难,调动社会各方面的积极性。
第四条国土资源部负责项目的审查确定、年度项目计划与预算的编制、项目实施监督检查及项目终验等管理工作;地方土地行政主管部门负责组织项目申报、审核、实施、初验及成果管理等工作。
湖南省土地整理复垦开发项目资金管理办法湖南省财政厅湖南省国土资源厅关于印发《湖南省土地整理复垦开发项目资金管理办法》的通知各市州财政局、国土资源局:为进一步加强我省土地整理复垦开发项目资金管理,我们制定了《湖南省土地整理复垦开发... 湖南省财政厅湖南省国土资源厅关于印发《湖南省土地整理复垦开发项目资金管理办法》的通知各市州财政局、国土资源局:为进一步加强我省土地整理复垦开发项目资金管理,我们制定了《湖南省土地整理复垦开发项目资金管理办法》,现印发给你们,请遵照执行。
附件:湖南省土地整理复垦开发项目资金管理办法二○○九年十一月三十日附件:湖南省土地整理复垦开发项目资金管理办法第一章总则第一条为进一步加强我省土地整理复垦开发项目资金管理,提高资金使用效益,推进农村土地综合整治,根据《湖南省土地开发整理条例》、《湖南省耕地质量管理条例》、《财政部国土资源部关于印发中央分成新增建设用地土地有偿使用费资金使用管理办法的通知》(财建[2008]157号)、《财政部国土资源部关于中央分成的新增建设用地土地有偿使用费分配使用及管理有关事项的通知》(财建[2009] 286号)等法律法规及财政财务管理的有关规定,结合我省实际,制定本办法。
第二条本办法适用于在我省范围内实施的由中央和省级财政性资金安排的土地整理复垦开发项目。
第三条本办法所指的中央和省级财政性资金包括:(一)从中央和省本级新增建设用地土地有偿使用费(以下简称“土地有偿使用费”)中安排的用于土地整理复垦开发项目的资金;(二)从省本级收取的耕地开垦费中安排的用于土地整理复垦开发项目的资金;(三)从土地出让金中划转的农业土地开发资金省集中部分安排用于土地整理复垦开发项目的资金;(四)省财政从其他资金中安排的用于土地整理复垦开发项目的资金。
第四条本办法所指整理复垦开发项目资金应当专项用于基本农田建设支出、土地整理复垦支出和耕地开发支出。
(一)基本农田建设支出,是指为促进基本农田综合生产能力提高和持续利用,按照土地利用总体规划和土地开发整理专项规划,对基本农田进行综合整治发生的支出。
国家投资土地开发整理项目管理暂行办法国土资发[2000]316号第一章总则第一条为加强国家投资土地开发整理项目的管理,切实做好耕地开发工作,根据《中华人民共和国土地管理法》、《中华人民共和国土地管理法实施条例》和国土资源部、财政部关于《新增建设用地土地有偿使用费收缴使用管理办法》等有关法律法规和规定,特制定本办法。
第二条本办法所称国家投资土地开发整理项目(以下简称“项目”)是指国家使用新增建设用地土地有偿使用费上缴中央财政部分安排的土地开发整理项目。
项目包括重点项目、示范项目和补助项目。
重点项目是指国家以增加耕地面积为主要目的,集中资金成规模进行耕地开发的土地开发整理项目。
示范项目是指国家在耕地开发中,为完成有关土地开发整理管理与技术等方面的改革、创新任务,具有示范作用的土地开发整理项目。
补助项目是指国家对特定地区耕地开发给予适当资金补助的土地开发整理项目。
第三条项目的审查确定和组织实施应当遵循下列原则:(一)保护和改善生态环境,促进土地资源可持续利用;(二)增加有效耕地面积,促进实现耕地总量动态平衡与农业可持续发展;(三)依据土地利用总体规划(土地开发整理专项规划),符合土地利用年度计划;(四)以土地整理和土地复垦为主,适度开发未利用土地;(五)采用先进科学技术,达到经济、社会和生态效益的统一;(六)因地制宜,先易后难,调动社会各方面的积极性。
第四条国土资源部负责项目的审查确定、年度项目计划与预算的编制、项目实施监督检查及项目终验等管理工作;地方土地行政主管部门负责组织项目申报、审核、实施、初验及成果管理等工作。
第二章项目申报第五条国家对项目建设实行一年一定制度。
新建项目实行年度申报与审定,续建项目实行年度核定。
第六条各省(区、市)土地行政主管部门根据本地区土地后备资源状况、土地利用总体规划(土地开发整理专项规划)、土地利用年度计划、新增建设用地土地有偿使用费收入预算负责组织项目申报。
项目申报单位为县(市、区)土地行政主管部门。
土地开发整治的项目资金管控模式探究【摘要】本文主要探讨了土地开发整治的项目资金管控模式。
首先介绍了土地开发整治的概念和现状,分析了项目资金管控的重要性。
接着深入探讨了土地开发整治项目资金管控的模式,指出了传统模式存在的问题,并探索了新型模式。
最后总结了土地开发整治的项目资金管控模式的优势,并提出了建议和展望。
通过本文的研究,可以为土地开发整治项目的资金管控提供参考,促进项目的顺利进行,实现经济效益和社会效益的双赢。
【关键词】土地开发整治、项目资金管控、模式探究、传统模式、新型模式、优势、建议、展望1. 引言1.1 研究背景土地开发整治是指通过规划、设计和实施一系列工程项目,改善土地的质量和环境,提升土地的利用效率。
近年来,随着城市化进程的加快和土地资源的持续紧缺,土地开发整治成为了当今社会发展中不可或缺的一部分。
土地开发整治项目往往需要大量资金的投入,而项目中的资金管控则面临诸多挑战和困难。
在过去的实践中,土地开发整治项目的资金管理往往不够规范和透明,导致资金使用不当和效益低下的情况屡见不鲜。
对于土地开发整治项目的资金管控模式进行探究和优化显得尤为重要。
通过深入研究项目资金管控的现状和存在的问题,探索合适的管理模式和方法,可以有效提升土地开发整治项目的运作效率和经济效益。
本文旨在对土地开发整治项目资金管控模式进行探究,以期为相关领域的研究和实践提供借鉴和参考。
通过对传统资金管控模式和新型资金管控模式的比较分析,探讨其优劣势及适用性,为土地开发整治项目的可持续发展提供有益的启示。
1.2 研究意义土地开发整治是当前城市建设中一个重要的工作领域,项目资金管控作为其中关键的一环,在项目实施中起着至关重要的作用。
本文旨在探究土地开发整治项目资金管控的不同模式,分析传统模式存在的问题,并提出新型模式的探索。
这将有助于提升土地开发整治项目的资金使用效率,推动项目进展,实现更好的社会经济效益。
研究土地开发整治的项目资金管控模式具有重要的现实意义和实践价值。
关于印发《土地开发整理项目资金管理暂行办法》的通知
国土资发[2000]282号 2000年10月10日
各省、自治区、直辖市国土资源厅(局),各有关单位:
为适应财政预算改革和实行部门预算管理的要求,加强对土地开发整
理项目资金的管理,提高项目资金的使用效益,根据《新增建设用地
土地有偿使用费收缴使用管理办法》,部制定了《土地开发整理项目
资金管理暂行办法》。现印发给你们,请遵照执行.
附件
土地开发整理项目资金管理暂行办法
第一条为了加强对土地开发整理项目资金(以下简称项目资金)的管
理,提高项目资金的使用效益,根据《土地管理法》和《新增建设用
地土地有偿使用费收缴使用管理办法》等有关财经法规的规定,制定
本办法。
第二条本办法所称项目资金是指用于中央确定的耕地开发整理重点
项目、经中央批准的耕地开发整理示范项目和对地方耕地开发整理项
目进行补助的资金。
第三条 项目资金来源于中央所得的新增建设用地土地有偿使用费
(30%部分)。项目资金实行专款专用,单独核算,不得截留、挪用
或挤占。
第四条项目资金的开支范围为组织、实施、管理土地开发整理项目发
生的各项支出,包括前期工作费、工程施工费、竣工验收费和业主管
理费与不可预见费等.
(一)前期工作费,是指在项目施工前所发生的各项支出,包括项目
立项审查及报批费、项目可行性研究费、项目规划设计预算编制费、
项目施工设计费、项目招标费、土地清查登记费和工程监理费等。
路等各项土地开发整理工程发生的支出,包括直接工程费、间接费、
计划利润和各种税金。
直接工程费由直接费和其他直接费组成.直接费主要包括直接人工、
直接材料和施工机械费;其他直接费主要包括冬雨季施工增加费和施
工辅助费。
间接费由企业管理费、财务费用和现场经费等组成。 (三)竣工验收
费,是指土地开发整理工程完工后,因项目竣工验收、决算、成果的管
理等发生的各项支出,包括:项目工程验收费、项目决算的编制及决
算的审计费,整理后土地的重估与登记费、基本农田重划及标志设定
费等.
(四)业主管理费,是指项目承担单位为项目的组织、管理所发生的
各项管理性支出,主要包括:项目管理人员的工资、补助工资、其他
工资、职工福利费、公务费、业务招待费和其他费用等。
(五)不可预见费,指在施工过程中因自然灾害、人工、材料、设备、
工程量等的变化而增加的费用。 项目资金可用于购置与土地开发整
理项目配套的设备。用项目资金购置的配套设备按固定资产进行管
理。
项目资金不得用于购建固定资产(项目配套设备的购置除外)和无形
资产,对外投资,支付滞纳金、罚款、违约金、赔偿金、赞助和捐赠支
出,以及国家法律、法规规定不得列入成本、费用的其他支出。
第五条土地开发整理项目预算根据国家宏观经济政策、年度土地利用
计划和财政部关于编制年度预算的要求,结合土地有偿使用费年度收
入预算,按“以收定支、略有节余”的原则进行编制。
第六条土地开发整理项目预算由收入预算和支出预算组成。 收入预
算来源包括中央财政投入、地方财政投入和其他投入.公式为:
收入预算=中央财政投入十地方财政投入十其他投入.
支出预算包括项目前期工作费、工程施工费、竣工验收费、业主管理
费和不可预见费.公式为:支出预算=前期工作费十工程施工费十竣
工验收费十业主管理费十不可预见费.
工程施工费区分土地开发整理类型,工程类型和工程技术等级,按工
程预算指标和预算定额标准进行编报;前期工作费按不超过工程施工
费预算7%的比例核定;竣工验收费按不超过工程施工预算3%的比
例核定;业主管理费和不可预见费分别按不超过前期工作费、工程施
工费、竣工验收费三项费用合计2%、3%的比例核定。
项目预算应逐级审核、汇总上报.各省、自治区、直辖市国土资源行
政管理部门应于上一年度5月底前将年度项目预算报部,部按财政部
规定的时间和预算编制要求审核、汇总,经部批准后报财政部。土地
开发整理项目预算的表式见附件。
第七条项目承担单位应按规定及时编报土地开发整理项目预算。并在
报送项目预算时附送项目立项申请报告、项目资金概、预算明细表等
其他必要材料.
第八条项目预算一经确定,任何单位或个人不得随意调整。有特殊情
况确需调整的,应按规定的程序报批.
第九条部根据土地有偿使用费年度收入预算的执行情况、下达的项目
预算和项目工作进度办理项目资金的拨付.在项目竣工验收前,拨付
的项目资金不超过预算的80%,其余20%待项目竣工验收合格后拨
付。
第十条土地开发整理资金按项目进行全成本核算.项目全成本是指实
施项目过程中耗费的全部支出,包括直接人工、直接材料、其他直接
费和管理费。
(一)直接人工费,是指直接从事工程施工人员的工资、补助工资、
职工福利费、工资性津贴、劳动保护费和必要奖励资金等。
(二)直接材料费,是指工程直接耗用的材料、燃料及动力、工具、
器具和其他消费性物品等。
(三)其他直接费,是指工程实施过程中发生的运输费、外部施工费、
资料图件费、用于工程施工的固定资产折旧费、修理费、设施安装费
及与工程施工有关的税费、财务费、工程监理费和工程取费等.
(四)管理费,是指项目的组织和实施过程中发生的各项管理性支出,
主要包括:项目管理人员的工资、补助工资、其他工资、职工福利费、
公务费、业务招待费和其他费用等。
第十一条年度终了,项目承担单位应按照规定编制土地开发整理项目
资金年度支出决算。项目资金决算按资金拨付渠道逐级汇总、上报,
并经部审核、汇总后报财政部审批。
第十二条项目完工后,项目承担单位应及时办理竣工决算.项目经验
收合格后实现的资金节余归项目承担单位,由项目承担单位按有关规
定进行分配.
年终未完工项目的资金结余,可结转下年度继续使用.
第十三条项目因不可抗逆的原因而终止,应由项目组织部门会同部有
关部门对项目进行清算;项目承担单位应积极配合,清算后剩余资金
按原拨款渠道上缴.
因项目调整而结余的项目资金,由项目承担单位按原资金拨款渠道退
回,用于其他开发整理项目。
第十四条项目资金实行预算管理制度,项目承担单位必须严格按照批
准的预算执行,超预算支出一律不予补助。
第十五条部负责对土地开发整理项目资金的财务管理与监督,并对项
目预算执行情况、资金使用与管理情况进行经常性的监督、检查,追
踪问效.
各项目承担单位的财务部门要主动接受对项目资金的管理与使用的
监督检查,如实反映情况,提供所需资料,并对项目资金的使用与管
理进行经常性的监督和检查.
对弄虚作假、截留、挪用和挤占项目资金等违法违纪行为,应采取通
报批评、停止拨款和终止项目等措施;情节严重的,追究单位和有关
责任人员的经济、行政责任;构成犯罪的依法追究其刑事责任。
第十六条各省、自治区、直辖市国土资源行政管理部门可参照本办法
制定本省(区、市)土地开发整理项目资金管理办法。
第十七条本办法由国土资源部负责解释。
第十八条本办法自颁布之日起执行。
