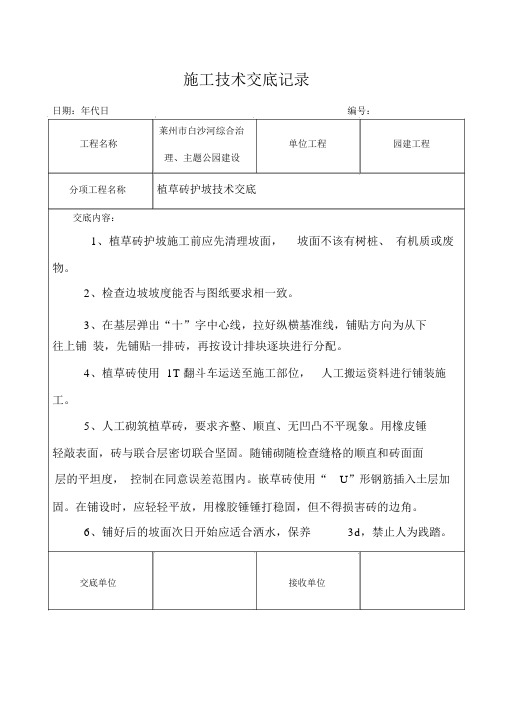

施工技术交底记录
日期:年代日编号:
莱州市白沙河综合治
工程名称单位工程园建工程
理、主题公园建设
分项工程名称植草砖护坡技术交底
交底内容:
1、植草砖护坡施工前应先清理坡面,坡面不该有树桩、有机质或废物。
2、检查边坡坡度能否与图纸要求相一致。
3、在基层弹出“十”字中心线,拉好纵横基准线,铺贴方向为从下
往上铺装,先铺贴一排砖,再按设计排块逐块进行分配。
4、植草砖使用 1T 翻斗车运送至施工部位,人工搬运资料进行铺装施工。
5、人工砌筑植草砖,要求齐整、顺直、无凹凸不平现象。
用橡皮锤
轻敲表面,砖与联合层密切联合坚固。
随铺砌随检查缝格的顺直和砖面面
层的平坦度,控制在同意误差范围内。
嵌草砖使用“U”形钢筋插入土层加固。
在铺设时,应轻轻平放,用橡胶锤锤打稳固,但不得损害砖的边角。
6、铺好后的坡面次日开始应适合洒水,保养3d,禁止人为践踏。
交底单位接收单位
交底人接收人。
一、交底目的为确保坡面绿化施工过程中的安全,提高施工人员的安全意识,预防安全事故的发生,特进行坡面绿化安全技术交底。
二、交底对象全体参与坡面绿化施工的施工人员、管理人员及监理人员。
三、交底内容1. 施工前的准备工作1.1 施工现场应进行安全检查,确保施工环境安全。
1.2 施工现场应设置明显的安全警示标志,提醒施工人员注意安全。
1.3 施工现场应配备必要的安全防护设施,如安全网、防护栏、安全带等。
2. 人员要求2.1 参与施工的人员必须身体健康,具备相应的施工技能。
2.2 作业人员必须经过专业培训,取得上岗资格。
2.3 作业人员应熟悉施工图纸、施工方案及安全技术交底内容。
3. 施工安全操作规程3.1 作业人员必须穿戴好个人防护用品,如安全帽、安全带、防护眼镜、防滑鞋等。
3.2 严禁酒后作业、疲劳作业。
3.3 严禁在施工现场吸烟、追逐打闹。
3.4 严禁私自拆除、移动安全防护设施。
4. 机械设备操作安全4.1 操作机械设备的人员必须持证上岗,熟悉机械设备的使用方法和注意事项。
4.2 机械设备必须进行定期检查、维护,确保其安全运行。
4.3 机械设备操作过程中,应遵守操作规程,注意观察周围环境,防止发生事故。
5. 边坡安全防护5.1 在进行边坡绿化施工时,应确保边坡稳定,防止发生坍塌。
5.2 施工过程中,应密切关注边坡变化,发现异常情况及时采取措施。
5.3 施工现场应设置安全防护设施,如边坡防护网、挡土墙等。
6. 高处作业安全6.1 高处作业人员必须佩戴安全带,安全带应固定在可靠的位置。
6.2 高处作业工具、材料应使用专用工具吊运,严禁抛掷。
6.3 高处作业区域应设置警戒线,禁止无关人员进入。
7. 施工用电安全7.1 施工现场用电必须符合国家相关标准和规定。
7.2 施工现场应设置临时配电箱,配电箱应设置漏电保护装置。
7.3 严禁私拉乱接电线,严禁使用破损的电线和电器设备。
四、注意事项1. 施工过程中,应严格遵守安全技术交底内容,确保施工安全。
三级技术交底书单位:中铁十八局集团有限公司贵南客专贵州段工程项目经理部一工区编号:GNZQ-6-1GQ-2019-15主送单位日期2019.8.23分部工程荔波车站分项工程边坡绿化编制复核交底人交底内容:一、边坡绿化技术交底1.施工步骤(1)清理、平整坡面时一般采用人工清坡,清除浮土,填补坑凹,填补完成后进行人工夯实,使坡面平整,表面平整度容许偏差为30mm/3m,以便植生袋和岩石表面的紧密结合。
针对超挖坡面有嵌补的情况,应先采用混凝土(强度不低于C25)或浆砌片石(水泥砂浆强度不低于W7. 5)及钢筋网对嵌补部分进行加固后,再进行后续生态袋铺设等工作。
(2)路堑边坡坡率等于或陡于1: 1. 25时,在人工修整并经检验合格的坡面上按设计规定确定锚杆孔位,进行钻孔,孔深及孔径应符合设计要求。
钻孔完毕后,应将孔内岩粉吹干净,插入锚杆,灌注强度不低于M30的水泥砂浆(当地下或地表水有侵蚀性时,根据环境作用等级注浆材料掺加一定比例粉煤灰或选用相应的抗侵蚀性水泥)。
锚杆按菱形或正方形布置,外露锚杆与膨胀螺钉作外涂防锈漆防锈。
(3)设置生态袋地段的框架梁外露不小于25cm。
在框架梁内铺设时应保证自身的稳定,不溜塌和鼓出,生态袋坡面应平整,表面平整度容许偏差为30mm/3m。
在铺设段时间后,应检查自然沉降密实情况,若发现框格顶部的铺设生态袋出现沉降缺口后,应及时填补生态袋使其密实,当不足一袋时,应根据现场实际情况填装相应大小的生态袋。
施工摆放时应将有缝袋线或扎口带的袋边朝向坡体里侧。
(4)铺设好生态袋后,将钢丝网沿坡面顺势铺下,铺设时应拉紧网钢丝网,铺平顺后固定在锚杆上,固定时使钢丝网与生态袋面贴紧。
2.质量验收要点(1)边坡生袋态袋所用材料及袋内种植土应符合设计要求。
(2)所用锚杆长度、钢筋类型、注浆体强度等应符合设计要求(3)生态袋铺设后护披表面平整度容许偏差为30mm/3m3.成品保护(1)植被施工,铺、种植被后,应适时进行洒水,施肥等养护管理,直到植被成活,并达到植草成坪。
一、工程概况1. 工程名称:[工程名称]2. 工程地点:[工程地点]3. 施工单位:[施工单位名称]4. 监理单位:[监理单位名称]5. 设计单位:[设计单位名称]二、安全交底目的为确保边坡绿化工程施工安全,提高施工人员的安全意识,现将边坡绿化工程安全技术交底如下。
三、施工安全注意事项1. 施工人员必须佩戴安全帽、安全带、防尘口罩等个人防护用品。
2. 严禁酒后作业、疲劳作业、带病作业。
3. 施工现场严禁吸烟、使用明火。
4. 严格遵守施工现场各项规章制度,服从现场管理人员指挥。
5. 作业人员应熟悉施工图纸,了解工程结构及施工工艺。
6. 施工过程中,应密切关注边坡稳定性,发现异常情况立即停止作业,并上报相关部门。
四、施工安全措施1. 施工前,应对施工现场进行安全检查,确保施工环境安全。
2. 施工过程中,对施工人员进行安全教育,提高安全意识。
3. 施工现场设置安全警示标志,提醒作业人员注意安全。
4. 施工机械、设备应定期检查、保养,确保其安全运行。
5. 施工过程中,应做好防尘、防噪、防污染等措施。
6. 施工现场应设置消防设施,确保消防通道畅通。
五、施工过程中的安全防护措施1. 边坡支护:采用锚杆、锚索、钢筋网等支护措施,确保边坡稳定性。
2. 防水、排水:设置排水沟、排水孔等,防止边坡积水。
3. 防冲刷:采用客土、植被等措施,防止边坡冲刷。
4. 施工机械操作:严格按照操作规程进行操作,确保机械安全运行。
5. 施工人员操作:严格按照施工工艺进行操作,确保施工质量。
六、施工结束后的安全检查1. 施工结束后,对施工现场进行全面检查,确保无安全隐患。
2. 清理施工现场,确保环境卫生。
3. 对施工人员进行安全教育,提高安全意识。
4. 做好施工资料整理、归档工作。
七、应急措施1. 发生安全事故时,立即启动应急预案,迅速采取救援措施。
2. 保护现场,防止事故扩大。
3. 向相关部门报告事故情况。
4. 按照事故调查程序,进行事故调查和处理。
一、交底目的为确保高边坡绿化施工过程中的安全,防止安全事故发生,特进行安全技术交底,提高施工人员的安全意识和操作技能。
二、工程概况1. 工程名称:[项目名称]2. 施工范围:[具体施工区域]3. 施工单位:[施工单位名称]4. 施工时间:[开始时间]至[结束时间]三、安全注意事项1. 个人防护:- 所有作业人员必须佩戴安全帽,穿防滑鞋,必要时系安全带。
- 严禁酒后作业,疲劳作业。
- 作业前必须检查个人防护用品是否完好。
2. 施工区域安全:- 施工区域应设置明显的警示标志,并设立安全通道。
- 严禁无关人员进入施工区域。
- 施工现场应保持整洁,及时清理施工垃圾和杂物。
3. 机械设备安全:- 机械设备操作人员必须持证上岗,严格遵守操作规程。
- 机械设备应定期进行保养和维护,确保其正常运行。
- 作业前必须检查机械设备的安全装置是否齐全有效。
4. 高处作业安全:- 高处作业人员必须佩戴安全带,并做好防坠落措施。
- 高处作业平台应设置牢固,并定期检查其稳定性。
- 高处作业时,应采取防滑、防倾覆措施。
5. 边坡稳定安全:- 施工前应进行地质勘察,了解边坡地质情况。
- 边坡开挖前应先施工截水沟,完善排水系统,保证边坡稳定。
- 边坡开挖过程中,应密切关注边坡变化,发现异常情况立即停止作业并报告。
四、应急预案1. 火灾事故:- 发现火情立即报告,并采取灭火措施。
- 确保人员安全撤离,并组织灭火工作。
2. 高处坠落事故:- 发现高处坠落事故立即报告,并采取措施防止事故扩大。
- 确保受伤人员得到及时救治。
3. 边坡坍塌事故:- 发现边坡坍塌迹象立即报告,并采取措施防止事故扩大。
- 确保人员安全撤离,并组织抢险救援。
五、培训要求1. 施工单位应对全体施工人员进行安全教育培训,提高其安全意识和操作技能。
2. 施工人员应参加安全教育培训,并取得培训合格证书。
3. 施工单位应定期对施工人员进行安全检查,确保其遵守安全操作规程。
一、交底目的为确保边坡植物防护工程的安全施工,提高施工人员的安全意识,预防安全事故的发生,特进行本次边坡植物防护安全技术交底。
二、工程概况1. 工程名称:[工程名称]2. 工程地点:[工程地点]3. 施工单位:[施工单位]4. 施工时间:[施工时间]三、施工内容1. 边坡植物防护类型:[植物种类及防护方式]2. 施工区域:[具体施工区域]3. 施工材料:[所需材料清单]4. 施工机械:[所需机械设备清单]四、安全技术要求1. 施工人员安全培训:施工人员必须经过专业培训,掌握边坡植物防护的相关知识和技能,熟悉安全操作规程。
2. 施工现场安全防护:a. 设置安全警示标志,明确施工区域和禁止通行区域;b. 做好边坡支护,防止边坡塌方;c. 严格按照施工方案进行施工,不得擅自更改;d. 施工过程中,注意观察边坡变化,发现异常情况立即停止施工,报告上级领导。
3. 个人防护:a. 施工人员必须佩戴安全帽、安全带等个人防护用品;b. 高空作业时,必须使用安全绳、安全网等防护设施;c. 施工现场严禁吸烟、饮酒,禁止携带易燃易爆物品。
4. 施工机械安全操作:a. 机械设备操作人员必须持证上岗,熟悉机械性能和操作规程;b. 机械设备运行前,必须检查设备状态,确保安全可靠;c. 机械设备操作过程中,注意观察设备运行状态,发现异常立即停机检查。
五、应急预案1. 边坡塌方、滑坡等事故应急预案:a. 立即停止施工,迅速撤离施工人员;b. 报告上级领导,启动应急预案;c. 按照应急预案要求,采取相应措施进行抢险救援。
2. 人员伤亡事故应急预案:a. 立即停止施工,拨打急救电话;b. 对伤员进行初步急救,等待专业救援;c. 报告上级领导,配合相关部门进行调查处理。
六、交底时间[交底时间]七、交底人[交底人姓名及职务]八、验收人[验收人姓名及职务]九、备注1. 施工过程中,如遇特殊情况,应及时调整施工方案,并重新进行安全技术交底;2. 施工单位应定期对施工人员进行安全教育,提高安全意识;3. 施工单位应严格按照国家相关法律法规和标准规范进行施工,确保工程质量和安全。
一、交底对象本次安全技术交底的对象为参与绿化草皮种植施工的所有人员,包括施工人员、技术员、安全员等。
二、交底目的为了确保绿化草皮种植施工过程中的安全,预防事故发生,提高施工人员的安全意识,特进行本次安全技术交底。
三、施工安全注意事项1. 人员安全(1)施工人员必须经过专业培训,掌握绿化草皮种植的施工技术。
(2)施工人员必须穿戴好个人防护用品,如安全帽、工作服、手套、鞋子等。
(3)施工现场应设置明显的警示标志,提醒施工人员注意安全。
2. 机械安全(1)操作机械设备的人员必须取得相应的操作资格证书。
(2)机械设备应定期进行保养和维护,确保设备运行正常。
(3)操作机械设备时,必须严格遵守操作规程,防止机械伤人。
3. 施工现场安全(1)施工现场应设置安全通道,确保人员、设备通行畅通。
(2)施工现场应设置临时休息区,为施工人员提供休息场所。
(3)施工现场应配备急救药品和设备,以应对突发事故。
4. 施工环境安全(1)施工区域应保持整洁,及时清理施工垃圾和杂物。
(2)施工现场应做好排水措施,防止积水。
(3)施工期间,如遇恶劣天气,应暂停施工,确保人员安全。
5. 交通安全(1)施工现场周边应设置警示标志,提醒过往车辆注意安全。
(2)施工现场道路应保持畅通,禁止乱停乱放车辆。
(3)施工现场周边应设置隔离设施,防止无关人员进入施工区域。
四、施工流程及注意事项1. 施工准备(1)了解施工现场的地形、地貌、土壤等基本情况。
(2)准备施工所需的材料和设备,如草皮、肥料、机械设备等。
(3)对施工人员进行安全教育和技术培训。
2. 施工过程(1)按照设计要求进行场地平整,确保土壤松软、均匀。
(2)根据设计要求进行草皮种植,注意种植密度和方向。
(3)施肥、浇水,确保草皮生长良好。
(4)定期进行养护管理,确保绿化效果。
3. 施工结束(1)清理施工现场,将剩余材料和设备运离现场。
(2)对施工人员进行总结,总结经验教训。
五、总结通过本次安全技术交底,使施工人员充分了解绿化草皮种植施工过程中的安全注意事项,提高安全意识,确保施工过程中的人身和财产安全。
边坡植草技术交底书
《技术交底书》
技术交底书
表格编号
1309-1
项目名称 中铁航空港集体莞惠城际GZH-15项目
第1页
共5页
交底编号
工程名称 路基附属工程边坡植草
设计文件图号 莞惠施LJ-DY-30
施工部位 惠州北动车运用所 ZXDK3+200至J1K5+735.91
交底日期
技术交底内容:
一、技术交底范围;
根据莞惠城际技术标准编制惠州北动车运用所填方路堤边坡植草。
二、设计情况;
本标段为动车运用所范围,起终点里程为ZXDK3+200至J1K5+735.91,路基边
坡全长3505m,主要为填方路堤。根据设计图纸的要求,边坡植草主要草籽由狗牙
根、百喜草、马尼拉三种草种按7:1:1比例配比,结合人工撒播的方法种植。
三、开始施工的条件及施工准备工作;
1.施工调查
开工前对施工区域的路基填筑情况、水沟等附属结构、管线等施工情况进行
全面调查;对施工运输、水源、电源、通信及相关防雷设施和综合接地条件进行
调查。
2.图纸审核、
开工前应核对设计文件,并会同设计、监理单位进行现场核对,核对中发现
的问题应及时与建设、设计、监理单位联系解决。并留存完整的核对记录。
3.物资准备
边坡植草技术交底书
按照工程施工进度计划,确定主要物资的使用时间和进场批量,编制主要物
资需求计划和分期供应计划;根据工程开工计划和储备要求,组织好物资催运和
发货工作;做好物资验收和仓储保管工作,保证物资供应满足施工需求。物资进
场前除应提供相应的合格证,还应按相关规范要求进行试验检测,检测合格后方
可投入施工生产。
4.人员培训
做好相关人员的安全培训及技术交底工作,安全培训工作安质部牵头,技术
交底工作工程部牵头。对相关施工管理、作业人员要进行集中的岗前教育,特殊
工种必须持证上岗。
四、施工工艺;
施工放样→整修坡面→坡面浇灌→撒播草种→加盖无纺布→养护→质量验收
4. 1施工放样
对路基边坡按坡率1∶1.5进行放样,每20米一断面(直线段可以50米一断
面),用石灰撒出路基路肩边线(加宽20cm)及坡脚边线,采取人机结合方式进行,
机械初刷、人工细整,保证边坡线形顺畅。边坡刷好后,驻地监理进行验收。验
收合格后,方可进行下道工序。
4. 2整修坡面
交验后的坡面,清除所有边坡上的杂物碍物,并洒水使坡面自然沉降到稳定。
经过监理验收后,在边坡上人工开挖10cm深,间隔15-20cm的横向沟槽,呈阶梯
状。
4. 3坡面浇灌
为给草种提供一个合适的发芽湿度,提高种子的发芽率,同时避免过于干松
的土壤在草种撒播时滚滑,应对坡面进行少量多次的浇灌,以渗透土壤5cm以上,
保持坡面土壤水分充足为宜。
边坡植草技术交底书
4. 4撒播草种
撒播前应检查坡面土壤的湿度,以土壤渗透5cm后第二天播种为宜。
(1)草种的选择
根据设计图纸的要求,草籽由狗牙根、百喜草、马尼拉三种草种按7:1:1
比例配比,草籽播种量按坡面9㎏/k㎡左右控制,可适当增加播种量。
(2)勾兑草种
将草种按比例称好后浸泡在盛有清水的容器内12~14小时;保水剂:3.8g/m2;
粘合剂:2.0g/㎡;护根木纤维:100g/㎡;植物生长调节剂以及防虫剂等。
(3)撒播草种
将勾兑好的草种装入洁净器皿中,人工进行撒播,撒播时应根据土壤结构,
少量多次重复撒播,使草种均匀分布,避免顺坡而下流滑动。同时应注意,在恶
劣环境如大风、大雨条件下不宜进行撒播。
4. 5加盖无纺布
为预防成型后的边坡被雨水冲刷,同时保温保湿,促进草的生长,应自上而
下坡面铺设无纺布。坡顶、坡底应各预留20cm无纺布,并用土压实固定。两幅无
纺布应进行覆盖式铺设,重叠处为5cm,U形钉固定时应沿两幅无纺布重叠处中间
位置在右倾斜紧贴坡面对插(U形钉可由其他物体代替固定无纺布)。
4. 6养护
(1)无纺布固定后,应始终保持土壤湿度大于90%。
(2)坡面草长至5~10cm时,去除无纺布与U形钉,坚持每日早晚喷洒水两
遍,时间不少于30天,严禁曝晒。
(3)依据幼苗长势进行追肥,以叶面肥与速效肥为主。
(4)进行病虫害检测,及时发现,及时预防。
五、质量标准;
边坡植草技术交底书
六、安全、环保、文明施工等技术措施;
6.1安全保证措施
⑴施工人员配带安全帽作业;
⑵机械作业半径范围内严禁站人;
⑶施工现场设置醒目的安全施工标示牌、警示牌、危险地带加设警示牌,进
行规范安全防护。施工现场严禁无关人员入内;
⑷挖土中发现管道、电缆及其他埋设物及时报告,不擅自处理。
⑸安全教育和岗位技术考核不合格者,严禁独立顶岗操作。
⑹不按规定着装或班前饮酒者,严禁进入生产岗位和施工现场。
⑺雨期施工,运输机械和行驶道路应采取防滑措施,以保证行车安全。
⑻大风.大雨天气,对夜间施工安全造成一定威胁时不得进行施工。
⑼汛期到来之前,应提前检查防汛器材.防雨材料.防护用品.抽排水设备等材
料备足,配备发电机确保供电。与当地气象部门保持联系,掌握气象动态,及时
了解汛情,以便做好整体工作安排和防雨防汛工作。
6.2预防土地破坏和环境保护保证措施
(1)按照设计统一规划,严格在设计核准的用地界范围内开展施工作业活动,
绝不随意开挖,碾压界外土地。
序号 检验项目 规定值或
允许偏差
检验方法和频率 备注
1 草籽纯净度(%) ≥95 每50kg检查1次
2 草籽发芽率(%) 90±10
3 草籽用量(g/㎡) ≥20 每次拌料检查1次
4 覆盖率(%) ≥95 每坡面测量检查2次
5 成活率(%) ≥95
边坡植草技术交底书
(2)临时用地区域内,设置隔离网、接线桩等标志,避免干扰临近地区。
(3)临时工程设置优先考虑永临结合、合理布置,综合利用,尽量减少占用
地数量。
(4)临时工程设施修建不切割、阻挡地表径流的排泄,不在临时工程附近形
成新的积水洼地或负地形。
(5)对施工人员加强保护自然资源的教育。
(6)施工结束及时清理施工现场。
6.3 地下设施、文物和资源保护
(1)施工前调查清楚地下各种设施,做好保护计划,保证施工场地周边的各
类管道、管线、建筑物、构筑物的安全运行。
(2)施工过程中一旦发现文物,立即停止施工,保护现场并通报文物部门并
协助做好工作。
5、施工程序图等。
施工放样→整修坡面→坡面浇灌→撒播草种→加盖无纺布→养护→质量验收
