220kV梅州雁洋至长沙送电线新建工程(A标段)竣工验收签证书二零零四年十二月十五日工程竣工报告1、工程简介工220kV雁-长线送电工程,是从220kV雁洋站开始出线至荷树园电厂,再由荷树园电厂出线至220kV长沙变电站的线路本体工程,途经梅县雁洋、丙村、西阳(白宫)等乡镇。
施工方向规定为:220kV雁洋站(小号侧)~荷树园电厂~220kV长沙变电站(大号侧)。
本工程分为两个标段:雁洋站—荷树园电厂及荷树园电厂-62#塔段为A标段,62#塔—长沙站为B标段。
山东送变电工程公司负责A标段的施工,基础、铁塔施工至61#塔,导、地线架设至62#塔。
由我公司施工的A标段位于梅州梅县境内,气候潮湿、降水丰富,年平均降水量1540mm,且大约80%以上降水量集中在4~10月份。
本工程线路总长度34.874km,包括雁洋站至荷树园电厂和荷树园电厂至长沙站两个双回路段,本标段施工的线路长度18.484公里,其中雁洋站至荷树园电厂全长2.532 km,荷树园电厂—62#塔段全长15.952km。
本标段铁塔基础采用大板式、掏挖式两类,共有23种基础型式。
基础混凝土总量2210.23立方米。
雁洋站至荷树园电厂铁塔总计8基,其中直线塔3基,转角塔5基;荷树园电厂—62#塔段铁塔总计41基,其中直线塔28基,转角塔13基,合计铁塔共49基,塔材820.6吨。
导线采用2×LGJ-300/40钢芯铝绞线,地线一根为36芯OPGW复合光缆,另一根为LGJ-95/55钢芯铝绞线。
本标段沿线地形以丘陵、山地为主,少部分山间平原。
地形起伏较大,植被发育;线路路径约95%位于高山、丘陵地区,约5%位于平地。
地层主要以粉质粘土、残积土及中等风化岩为主。
沿线四季常青、林木茂盛,植被较好,森林覆盖率高,主要栽植松树、杂木等,无名贵或古老树种。
本工程跨越江河、电力线较多,主要跨越110kV电力线10次,35kV电力线5次,10kV电力线15次。
第1篇一、前言为确保工程质量,提高施工效率,保障施工安全,特制定本施工验收标准。
本标准适用于工程部所有施工项目,包括但不限于土建、装饰装修、机电安装等。
以下为具体验收标准内容:二、验收原则1. 全面性:验收应全面覆盖施工过程中的各个阶段,确保工程质量符合设计要求。
2. 严谨性:验收过程应严谨、细致,对存在的问题要及时指出并整改。
3. 及时性:验收应在施工过程中及时进行,发现问题及时解决。
4. 公正性:验收过程应公正、客观,确保各方利益。
三、验收内容1. 施工图纸及资料审查(1)审查施工图纸是否齐全、完整,是否符合设计要求。
(2)审查施工组织设计、施工方案、施工技术交底等资料是否齐全。
2. 施工现场管理(1)施工现场应整洁、有序,材料堆放整齐。
(2)施工人员应持证上岗,按规定穿戴个人防护用品。
(3)施工现场应设有安全警示标志,确保施工安全。
3. 施工过程控制(1)严格按照施工图纸和施工方案进行施工,不得擅自修改。
(2)施工过程中应做好质量控制,确保施工质量。
(3)施工过程中应做好环境保护,减少施工对环境的影响。
4. 工程质量验收(1)基础工程:检查地基承载力、基础结构尺寸、混凝土强度等是否符合设计要求。
(2)主体结构:检查结构尺寸、混凝土强度、钢筋位置等是否符合设计要求。
(3)装饰装修:检查墙面、地面、顶面等装修面层平整度、阴阳角方正度、线条顺直度等是否符合设计要求。
(4)机电安装:检查管道、线路敷设、设备安装等是否符合设计要求。
5. 工程验收(1)验收前,工程部应组织相关部门对施工过程进行自查,确保工程质量符合要求。
(2)验收过程中,应邀请设计、监理、业主等相关方参加。
(3)验收结束后,应填写验收报告,明确验收结论。
四、验收标准1. 基础工程(1)地基承载力应符合设计要求。
(2)基础结构尺寸应符合设计要求。
(3)混凝土强度应符合设计要求。
2. 主体结构(1)结构尺寸应符合设计要求。
(2)混凝土强度应符合设计要求。
工程竣工资料整理要求水利工程竣工资料整理要求一、档案管理要求1、资料装订时应统一采用胶装,注意装订时装订线不得将字迹压住。
2、资料用纸统一为A4纸,装订厚度一般不得超过2cm。
若超过2cm,可分多本装订,但需标出能够说明该资料是一体的标志。
3、各类资料必须有封面,并加盖印章,且附有相应的目录,并在页面底部(中间)注明页码。
施工单位资料封面统一为浅蓝色。
4、施工单位应负责向建设单位提交竣工资料原件一份,复印件三份,同时应加盖印章。
进行资料移交时,施工单位应提供完整的资料清单供建设单位查阅。
A、施工单位资料(1)开工资料①开工令;②开工申请;③施工组织设计,施工计划、方案、措施(含施工单位相应的报验资料);④进场设备报验单;⑤进场人员报验单(含项目经理或总工的变更请示及函复);⑥施工放样报验单;⑦工程技术要求与图纸会审纪要、技术交底(包括设计交底);⑧材料检验报告(含出厂合格证、质量复验报告)。
(2)综合资料①施工单位营业执照,资质;②停工报告、停工令、返工处理报告、复工令;③事故处理资料;④设计变更;⑤工程建设有关会议记录;⑥竣工报告、竣工验收报告(申验请示);⑦成立项目经理部的通知及一些萁它资料(如各种通知等);(3)第*分部单元工程质量评定及报验回复:单元工程质量评定、工程报验单回复、施工自检原始记录表(按分部)可合订一本;(4)施工日志:单本装订;(5)质量评定资料:装订顺序为项目划分报告,单位、分部;(6)分部工程收签证:分部工程收资料,单本装订;(7)工程计量资料、工程结算资料:含增加收、核减的各类报告,单本装订;(8)施工管理工作报告:附件:施工大事记,可合订一本;(9)声像材料(照片、录音带、录像带、光盘、软盘等);(10)竣工图:单本装订;(11)移交资料清单(三份,盖章,签字)见附表B、监理资料(1)监理合同单本装订(建设单位提供);(2)监理规划、监理细则各订一本;(3)监理日志、监理大事记各订一本;(4)工程建设监理工作报告单本装订(监理大事记可作为附件一起装订);(5)监理抽检记录单本装订;(6)现场监理指示单本装订;(7)监理通知单本装订;(8)计量资料单本装订;(9)有必要归档的萁它资料;C、建设单位资料(1)招投标文件;(2)工程计划、计划批复,工程设计(初步设计、施工图设计)、设计批复文件;(3)工程合同及协议书(设计、施工、监理等合同)(4)征地迁占委托书、征用土地批文附件等;(5)工程质量监督书;(6)工程建设有关会议记录、记载重大事件的声像资料、文字说明,建设单位检测记录);(7)设计变更及批复;(8)竣工财务决算、审计报告;(9)工程建设管理报告,初工作报告,工程竣工收鉴定书(草稿)。

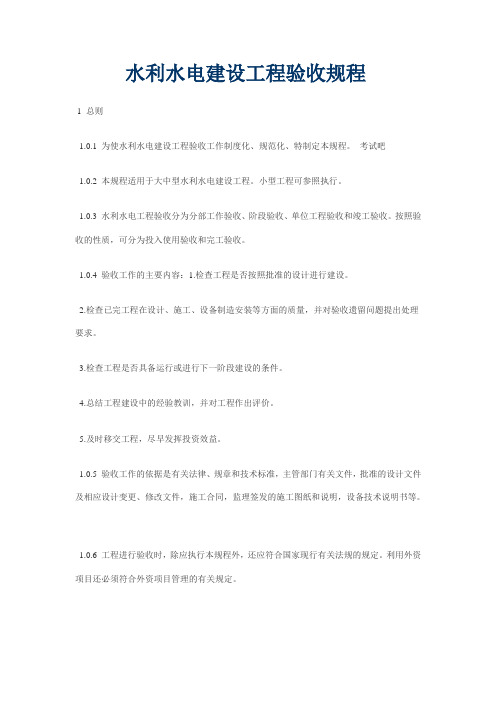

水利水电建设工程验收规程1 总则1.0.1 为使水利水电建设工程验收工作制度化、规范化、特制定本规程。
考试吧1.0.2 本规程适用于大中型水利水电建设工程。
小型工程可参照执行。
1.0.3 水利水电工程验收分为分部工作验收、阶段验收、单位工程验收和竣工验收。
按照验收的性质,可分为投入使用验收和完工验收。
1.0.4 验收工作的主要内容:1.检查工程是否按照批准的设计进行建设。
2.检查已完工程在设计、施工、设备制造安装等方面的质量,并对验收遗留问题提出处理要求。
3.检查工程是否具备运行或进行下一阶段建设的条件。
4.总结工程建设中的经验教训,并对工程作出评价。
5.及时移交工程,尽早发挥投资效益。
1.0.5 验收工作的依据是有关法律、规章和技术标准,主管部门有关文件,批准的设计文件及相应设计变更、修改文件,施工合同,监理签发的施工图纸和说明,设备技术说明书等。
1.0.6 工程进行验收时,除应执行本规程外,还应符合国家现行有关法规的规定。
利用外资项目还必须符合外资项目管理的有关规定。
1.0.7 工程开工后,项目法人或有关责任主体(以下简称项目法人)应依据本规程,并结合工程建设计划编制验收计划,报工程建设主管部门备案。
1.0.8 当工程具备验收条件时,应及时组织验收。
未经验收或验收不合格的工程不得交付使用或进行后续工程施工。
验收工作应相互衔接,不应重复进行。
1.0.9 工程进行验收时必须要有质量评定意见:1.按照水利行业现行标准SL176—96《水利水电工程施工质量评定规程》(试行)进行质量评定。
2.阶段验收和单位工程应有水利水电工程质量监督单位的工程质量评价意见。
3.竣工验收必须有水利水电工程质量监督单位的工程质量评定报告;竣工验收委员会在其基础上鉴定工程质量等级。
1.0.10 验收工作由验收委员会(组)负责,验收结论必须经2/3以上验收委员会成员同意。
验收过程中发现问题,其处理原则由验收委员会(组)协商确定。
工程质量验收管理制度1、为统一工程建设工程施工质量检验评定范围、内容、标准和检测方法,促进和加强工程建设工程质量管理与控制,确保工程质量,特制定本管理制度。
2、工程部施工部负责工程施工质量验收管理工作,监督检查各分包方按照相关规程规范要求做好质量验收工作。
3、质量验评范围由总承包方的总工程师施工部及分承包商以“验标”为基础,结合工程具体情况编制所承建工程的质量验评范围,报监理核定后抄报业主。
4、工程工程进行的质量检验、评定,应在该工程施工完成后进行。
分项工程(分段工程)的质量,按“质量验评范围”规定,依次进行质量检验及评定。
5、属四级检验的分项(检验批)工程的质量检验评定(一次或分数次),由施工单位自检合格后填写相关表格交总承包方,由总承包方的施工部检验后提交监理方,并对现场进行实地检查、核签。
6、分部工程的质量评定,在所含分项工程全部完工并签证“分项工程质量检验评定表”的基础上由分承包方负责填写“分部工程质量检验评定表”,由总承包方的施工部后交监理部核签。
7、单位工程的质量评定,在所含分部工程完工并签证了“分部工程质量检验评定表”后,由总承包方提交监理部核签。
8、总承包方的施工部参加四级验收,一、二、三级由分承包方自检,总承包方抽查。
9、质量检验等级评定按照分项工程、分部工程和单位工程为对象依次进行,质量等级标准按照国家和部颁各专业“验标”规定执行。
6、其余按《矿井运输安全技术管理规程》的有关标准执行,并及时处理存在的问题及隐患,最后由运输科验收合格后方可正常使用。
通风局部:1、局扇的安设局扇设备要齐全,吸风口有风罩和整流器,高压部位(包括电缆接线盒)有衬垫(不漏风),局扇离地高度大于—m,5. 5kv以上的局扇要装有消音器。
局扇不准出现循环风,要实行挂牌管理。
风筒未端到工作面的距离和出风口的风量符合规程要求,掘进工作面必须实现“三专两闭锁”。
2、风筒接口严密(于距接头—m处感到不漏风),无破口(未端—m除外)。
验收管理规定第一章总则第一条为规范的验收管理工作,根据《水利水电建设工程验收规程》(SL223--1999)的规定,结合的特点,制定本规定。
第二条工程验收分为施工合同验收和政府验收。
施工合同验收包括:隐蔽工程验收、分部工程验收、单位工程验收、合同完工验收;政府验收包括:阶段验收、专项验收和竣工验收。
第三条本规定适用于工程有限公司(以下简称公司)对的所有工程项目的施工合同验收工作及政府验收的准备工作,政府验收按有关规定进行。
第四条工程项目具备验收条件时,应及时组织验收。
未经验收或验收不合格的工程不得交付使用或进行后续工程施工。
第五条验收工作的依据是国家和水利部有关法律、法规、规章和技术标准,上级主管部门有关文件,经批准的工程设计文件及施工合同等。
第六条验收工作的主要内容(一)检查工程是否按照批准的设计进行建设;(二)检查已完工程在设计、施工、设备制造安装等方面的质量,并对验收遗留问题提出处理要求;(三)检查工程是否具备运行或进行下一阶段建设的条件;(四)总结工程建设中的经验教训,并对工程做出评价;(五)及时移交工程,尽早发挥投资效益。
第七条验收工作由验收主持单位组织的验收委员会(或验收工作组,下同)负责。
验收结论应经过三分之二以上验收委员会成员同意。
对于不同意见应有明确的记载并作为有关验收主要成果性文件的附件。
第八条验收中发现的不影响验收结论的问题,其处理意见由验收委员会协商确定,必要时报请验收主持单位或其上级主管部门决定。
第九条工程验收的遗留问题,各有关单位应按验收委员会所提要求,负责按期处理完毕。
第十条验收资料的制备应符合国家有关要求,有关单位应对所提交的资料负责。
验收应提交的资料及整编要求见附件。
第二章隐蔽工程验收第十一条分部工程的部分已施工完成,需进行隐蔽或覆盖时,应进行隐蔽工程验收。
第十二条隐蔽工程验收由验收工作组负责,隐蔽工程验收工作组由监理单位主持,建设、设计、施工、运行管理单位有关专业技术人员参加,重要的隐蔽工程应邀请质量监督单位参加验收。
土地整治项目验收规程 Prepared on 24 November 2020TD云南省国土资源行业标准土地整治项目验收规程云南省国土资源厅前言为确保土地整治工程建设质量,统一和规范土地整治项目验收工作程序,明确各级部门及相关参建单位的验收职责,完善项目验收的组织管理,提高项目管理水平。
云南省国土资源厅参照《土地开发整理项目验收规程》(TD/T1013-2000修订稿)和《云南省土地开发整理项目管理实施细则》,结合云南省土地整治项目验收工作实际情况,制定本规程。
本规程附录A~J为规范性表样。
本规程由云南省国土资源厅国土规划整理中心提出。
本规程由云南省国土资源厅批准。
本规程由云南省国土资源厅国土规划整理中归口并解释。
本规程起草单位:本规程主要起草人:目次1 总则目的1.1.1为加强土地整治项目验收管理、统一和规范验收程序和方法,明确项目验收内容和要求,依据国家相关法律法规和国土资源部、云南省国土资源厅现行土地整治项目管理的有关规定,特制定本规程。
1.1.2当承包单位完成的工程具备验收条件时,项目监理机构、项目承担单位及各级项目管理机构应按本规程规定及时组织验收。
适用范围1.2.1本规程适用于云南省土地整治项目。
土地整治项目工程质量评定项目按四级划分:即单项工程、单位工程、分部工程、单元工程。
工程质量评定等级、项目建设工作评价:1.4.1土地整治项目质量评定等级为合格或不合格。
1.4.2对项目建设综合评价及项目参建单位工作评价为:优良、一般、差。
验收阶段1.5.1土地整治项目验收划分为:中间验收和竣工验收两个阶段。
1.5.2中间验收是检查施工合同的执行情况,验收包括单元(工序)工程验收、分部工程验收、单位工程验收、单项工程验收。
1.5.3 单项工程验收完成后,项目所在地人民政府(项目领导小组)应对项目建设工程进行自检自查。
1.5.4竣工验收是对土地整治项目建设成果进行全面检查验收和综合评价,竣工验收阶段分为初步验收和终验二个验收阶段。
编号:01
分部工程验收签证
单位工程名称:常熟市海洋泾引排综合整治工程河道10标段工程
分部工程名称:河道开挖工程
二00九年 九 月 一 日
填表说明:
1.本表由项目法人负责填写。
2.本表所填内容均为本分部工程数据。
3.填写本表不得使用铅笔或圆珠笔,字迹应工整、清晰。
开完工日期:
河道开挖开工日期为2009年4月10日
河道开挖完工日期为2009年8月25日
主要工程量:
河道土方开挖 153948 m3、土方外运 153948 m3、C20
砼基础底板浇筑 2818.8 m3、C15浆灌砌块石墙身砌筑4478.3 m3、C20
砼压顶 200 m3、生态砼护坡铺设 4901.1㎡、C20砼格梗 335.9 m3等浇
筑工作;
工程内容及施工经过:本工程分部工程为河道工程,由金坛市市政建设有
限工程承建。
2009年
质量事故及缺陷处理:
无质量事故及缺陷
主要工程质量指标:
1、主要设计指标:
①.砼材料要求
a、选用水泥标号不低于32.5MPa。
b、砂的细模度数宜在2.4-2.8的范围内。
c、细骨料的质量技术要求:
砼生成最大粒子径不超过40mm。
各种骨料的超逊径控制标准为:超径≤5%,逊径≤10%,当以超逊径筛检验
时,其控制标准:超径为零,逊径<2%。
②.砼的坍落度采用标准圆锥坍落度为3-5公分。
③.砼拌合物的称量偏差不应超过下列规定数值:
水泥、 混合材:±1%
骨料 :±2%
水、 外加剂溶液:±1%
④.砂、小石中含水率应控制在±0.5%--±0.2%
⑤.模板用木材湿度为18-23%
⑥.现浇焊接或绑扎的钢筋网按50%的交叉点进行绑扎钢筋或钢筋网与任何
相邻金属埋件之间的距离至少为25毫米.
⑦.金属止水铜片厚度为2毫米,宽度为50公分
⑧.老砼面浇筑,在浇筑第一层砼前.必须先铺一层2-3公分的水泥砂浆。砂
浆的水灰比减少0.03-0.05.
砼浇筑温服不得低于5°C.
2、施工单位自检统计结果:
(1)原材料、中间产品质量自检情况:
项目部按照设计及技术规范要求对原材料、中间产品和工程质量进行自检。
项目部委托具有相应资质的常熟市东南检测中心站对原材料、中间产品进行
检测,经检测原材料和中间产品完全符合设计要求。合格率为100%
(2)工程质量自检情况:
本工程共分为 16 个单元工程,质量全部合格,其中 16 单元工程质量优良,
优良率 100 %
3、监理单位检测结果:
(1)原材料、中间产品质量自检情况如下:
水泥、粗骨料、细骨料、水泥砂浆等原材料、中间产品经检测全部符合设计要
求和质量标准。合格率为100%
(2)工程质量自检情况:
本工程共分为 16 个单元工程,质量全部合格,其中 16 单元工程质量优良,
优良率 100 %
质量评定:
1、施工单位自评结果
本工程共分为 126 个单元工程,其中包括河道土方开挖18个单元工程;挡墙
底板浇筑16个单元工程;挡墙墙身16个单元工程;挡墙压顶16个单元工程;
生态护坡16个单元工程;砼格梗16个单元工程;台背回填16个单元工程;涵
洞12个单元工程。
河道土方开挖18个单元工程质量全部为合格.
挡墙底板浇筑16个单元工程质量全部合格,其中16 个单元工程质量优良,
优良率为100%
挡墙墙身16个单元工程质量全部合格,其中16 个单元工程质量优良,优
良率为100%
挡墙压顶16个单元工程质量全部合格,其中16 个单元工程质量优良,优
良率为100%
生态护坡16个单元工程质量全部合格,其中16 个单元工程质量优良,优
良率为100%
砼格梗16个单元工程质量全部合格,其中16 个单元工程质量优良,优良
率为100%
台背回填16个单元工程质量全部合格,其中16 个单元工程质量优良,优
良率为100%
涵洞12个单元工程质量全部合格,其中9 个单元工程质量优良,优良率
为75%
该分部工程质量自评为:优良
2、监理单位复核评定结果:
本工程共分为 126 个单元工程,其中包括河道土方开挖18个单元工程;挡墙
底板浇筑16个单元工程;挡墙墙身16个单元工程;挡墙压顶16个单元工程;
生态护坡16个单元工程;砼格梗16个单元工程;台背回填16个单元工程;涵
洞12个单元工程。
河道土方开挖18个单元工程质量全部为合格.
挡墙底板浇筑16个单元工程质量全部合格,其中16 个单元工程质量优良,
优良率为100%
挡墙墙身16个单元工程质量全部合格,其中16 个单元工程质量优良,优
良率为100%
挡墙压顶16个单元工程质量全部合格,其中16 个单元工程质量优良,优
良率为100%
生态护坡16个单元工程质量全部合格,其中16 个单元工程质量优良,优
良率为100%
砼格梗16个单元工程质量全部合格,其中16 个单元工程质量优良,优良
率为100%
台背回填16个单元工程质量全部合格,其中16 个单元工程质量优良,优
良率为100%
涵洞12个单元工程质量全部合格,其中9 个单元工程质量优良,优良率
为75%
该分部工程质量自评为:优良
存在问题及处理意见:
无
验收结论:
1、分部工程验收小组在验收时听取了建设、设计、施工、监理等单位的汇
报,查看了现场,核查了各种工程资料,进行了充分的讨论,取得了一致的意
见。
2、该分部工程其施工过程和施工程序均符合设计要求,各种检测资料,原
始记录齐全,原材料及中间产品抽检合格。
3、该分部工程共16个单元工程质量全部合格,合格率为100%,其中质量
优良的单元工程 16 个优良率100%,根据《水利基本建设工程验收规程》
SL223-1999的规定,该分部工程质量等级达到 优良 。
4、验收小组意见:本分部工程质量等级评定为优良 ,同意验收。
保留意见:
保留意见人签字:
参验单位(全称)常熟市海洋泾引排综合整治工程建设处
项目法人(监理):苏州市水利建设监理有限公司
设计单位:苏州市水利建设设计院
施工单位:金坛市市政建设有限工程
运行管理单位:常熟市水利局
分部工程验收组成员签字
姓 名 单 位 职务和职称 签 字
汤国平 金坛市市政建设有限公司 技术负责人
韩阿生 金坛市市政建设有限公司 项目总工
欧阳辉 金坛市市政建设有限公司 项目经理
范掌兴 金坛市市政建设有限公司 施工员
李爱珍
金坛市市政建设有限公司 质量员
王琪
金坛市市政建设有限公司 材料员
黄国保
金坛市市政建设有限公司 安全员
芮晓虎
金坛市市政建设有限公司
计划员
存在问题处理记录(实施单位处理情况、验收单位和日期):
附件目录:
