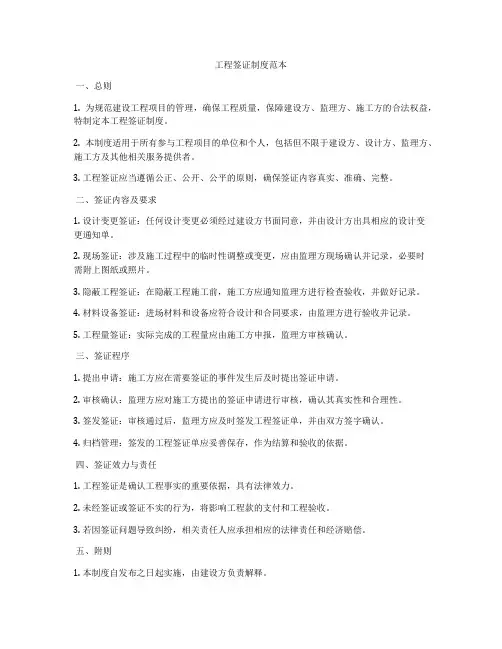

工程签证制度范本一、总则1. 为规范建设工程项目的管理,确保工程质量,保障建设方、监理方、施工方的合法权益,特制定本工程签证制度。
2. 本制度适用于所有参与工程项目的单位和个人,包括但不限于建设方、设计方、监理方、施工方及其他相关服务提供者。
3. 工程签证应当遵循公正、公开、公平的原则,确保签证内容真实、准确、完整。
二、签证内容及要求1. 设计变更签证:任何设计变更必须经过建设方书面同意,并由设计方出具相应的设计变更通知单。

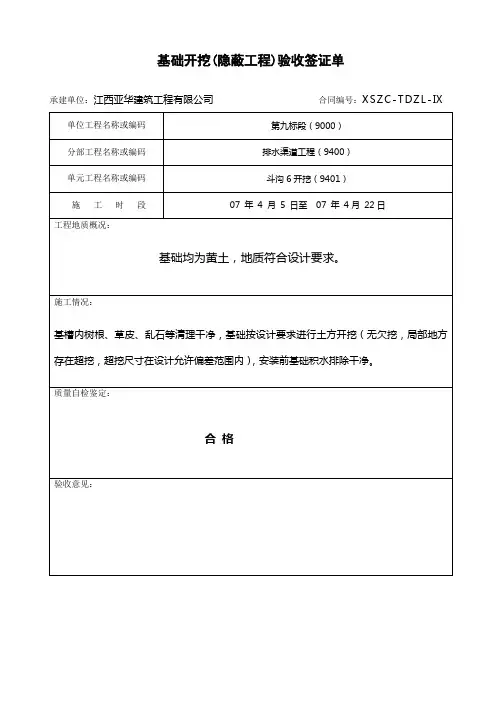

2. 现场签证:涉及施工过程中的临时性调整或变更,应由监理方现场确认并记录,必要时需附上图纸或照片。
3. 隐蔽工程签证:在隐蔽工程施工前,施工方应通知监理方进行检查验收,并做好记录。
4. 材料设备签证:进场材料和设备应符合设计和合同要求,由监理方进行验收并记录。
5. 工程量签证:实际完成的工程量应由施工方申报,监理方审核确认。
三、签证程序1. 提出申请:施工方应在需要签证的事件发生后及时提出签证申请。
2. 审核确认:监理方应对施工方提出的签证申请进行审核,确认其真实性和合理性。
3. 签发签证:审核通过后,监理方应及时签发工程签证单,并由双方签字确认。
4. 归档管理:签发的工程签证单应妥善保存,作为结算和验收的依据。
四、签证效力与责任1. 工程签证是确认工程事实的重要依据,具有法律效力。
2. 未经签证或签证不实的行为,将影响工程款的支付和工程验收。
3. 若因签证问题导致纠纷,相关责任人应承担相应的法律责任和经济赔偿。
五、附则1. 本制度自发布之日起实施,由建设方负责解释。
2. 本制度如有更新,将另行通知。
分部工程验收签证制度1、当某一分部工程已经完工或按合同要求已经完成,由施工单位自检合格后,向监理部递交验收申请报告及相应的附件。
2、分部工程检查签证由监理部主持,由设计、施工、业主单位、运管组成的联合检查组进行检查验收。
3、分部工程验收成果是“分部工程验收签证”。
4、分部工程验收签证,应在单元质量工程评定及总监签认的分部工程质量评定全部完成后,施工单位首先对检查签证项目进行系统整体检查,并将发现的问题及时处理的基础上进行。
5、分部验收主要工作是鉴定工程是否达到设计标准,按现行国家或行业技术标准,评定工程质量等级,对没有达到设计标准的等验收遗留问要题提出处理意见。
6、监理部要求施工单位提交并据以进行分部工程验收签证的主要资料有:①项目划分资料。
②变更资料和施工要求。
③施工原始记录,原材料试验资料、半成品及预制件鉴定资料和出厂合格证。
④工程质量检查、试验、测量、观测等记录,单元工程质量及分部质量等级评定资料等。
⑤地质资料。
⑥设备鉴定书及安装、试运行记录。
⑦特殊问题处理说明书和有关技术会议纪要。
⑧工程安全有关资料。
⑨工程管理有关资料。
⑩其他与验收签证有关的文件和资料。
7、施工单位应在分部工程验收签证开始前5天,向监理部提交分部工程验收签证申请符合要求的验收资料。
监理部在接到施工承包人验收申请后的7天之内,完成验收准备工作,监理部主持和组织联合验收组应在7天内完成分部工程验收签证工作。
8、联合验收组在验收工作中,除应审核研究施工承包人提交的各项签证文件及资料外,还应进行现场检查,对于检查中发现工程质量有怀疑的部位进行必要的抽样试验、检查、以便对工程质量作出符合实际的结论。
9、分部工程验收工程签证文件正本一式六份,除送交监理部和发包人各一份外,其余四份暂存施工承包人。
10、分部工程验收的图纸、资料及验收签证书等是竣工验收资料的组成部分,必须按国家及水利部颁验收规程和其他地区的有关竣工验收资料整理标准制备。
检验批、分项、分部、单位工程质量检查申报、签证制度一、检验批、分项、分部、单位工程质量检查申报制度建设工程的质量问题一直备受关注,为确保工程质量,除了严格执行规范标准外,还需要有相关的质量检查措施。
检验批、分项、分部、单位工程质量检查申报、签证制度就是其中的一种质量检查方式。
检验批是指按工程施工进度和工程特征等因素,将同一工序、同一构件、同一质量要求等具有统一特性的工作内容和工程构件划分为一组,进行一次性检查验收的质量管理方法。
分项是指按工程施工特点,将建设工程总体划分为若干大项,每一大项在施工中依据其特点又划分为若干小项的质量管理方法。
分部是指按工程施工内容和分工,将分项工程分解为若干个分部工程,为分项工程的施工实施供给了实在细化的工作标准和施工方案。
单位工程是指依照工程设计和施工要求,以一个完整的工程单元为单位进行施工、验收的质量管理方法。
在建设工程施工过程中,检验批、分项、分部、单位工程质量检查申报的过程是必不可少的。
无论是施工单位还是监理单位,在建设工程施工过程中都必需执行该制度。
实在的流程如下:1、施工单位或者监理单位向建设单位申报建设工程的检验批、分项、分部、单位工程的质量检查计划;2、建设单位依据施工单位或者监理单位提交的检查计划,组织有关部门对检验批、分项、分部、单位工程进行审核,并订立相应的检查方案;3、依据检查方案,建设单位组织收集、整理相关资料,并组织施工、监理等部门对建设工程进行现场检查;4、依据实际情况,建设单位对检查结果进行认定,并作出相应的检查结论;5、检查结论依据相应的分级标准和程序,分别由总监理工程师、总工程师、施工单位和建设单位签署或确认;6、对于发觉的质量问题,建设单位需要适时通知施工单位进行整改;7、整改完成后,施工单位提交完整的整改报告,并由建设单位组织相关人员对整改效果进行检查;8、检查结果依据实际情况进行确认,确定整改结果,并对整个质量检查过程进行总结和分析,为今后建设工程的施工供给阅历和参考。
编号:XZ-08-01分部分项工程完工验收签证工作实施细则1 总则1.1分部分项工程验收签证是合同项目工程验收的基础。
在永久船闸工程阶段验收包括下航道破堰进水验收、船闸通(试)航前验收(与水库蓄水高程135m水位验收合并进行)及各阶段安全鉴定与最终合同项目工程完工验收之前,均需要对有关分部分项工程进行验收签证。
1.2分部分项工程完工验收签证由监理单位主持,航建项目部、长江委三峡工程代表局(设计、地质)、施工承包单位以及总公司工程验收办公室、档案馆等综合管理部门有关专业技术人员组成分部分项工程验收工作小组。
1.3按照已确定的《船闸工程项目划分》,永久船闸分部分项工程验收签证工作量较大,且需验收小组成员单位相关专业技术人员密切配合和支持,为此对验收签证的组织工作提出了较高的要求。
为规范永久船闸分部分项工程验收签证工作,特制定本实施细则。
1.4编制本实施细则的主要依据是:(1)《三峡水利枢纽合同项目工程验收规程》中国长江三峡工程标准TGPS质量标准汇编(十一);(2)《水电站基本建设工程验收规程》中华人民共和国电力行业标准DL/T5123-2000;(3)《水利水电建设工程验收规程》中华人民共和国行业标准SL223-1999;(4)《水电建设工程安全鉴定规定》电力工业部电综[1998]219号。
1.5本实施细则适用于永久船闸分部分项工程验收签证。
其他合同项目工程亦可参考执行。
2 分部分项工程验收签证应具备的条件2.1参照《水利水电建设工程验收规程》SL223-1999的要求,分部工程验收应具备的条件是该分部工程的所有分项工程已经完建且质量全部合格。
2.2分项工程验收应具备的条件是在该分项工程的所有单元工程已经全部完工,且质量全部合格。
但在特殊情况下,或因阶段验收工作的需要,允许有少量尾工存在,可考虑先组织分部分项工程中间验收。
2.3根据永久船闸工程施工的具体情况,在混凝土分部分项工程验收签证工作中,坚持执行“三同时”的原则:即同时抓好现场生产,同时抓好现场质量检查和缺陷处理工作,同时抓好竣工资料的整编和分部分项工程的完工验收签证工作。
