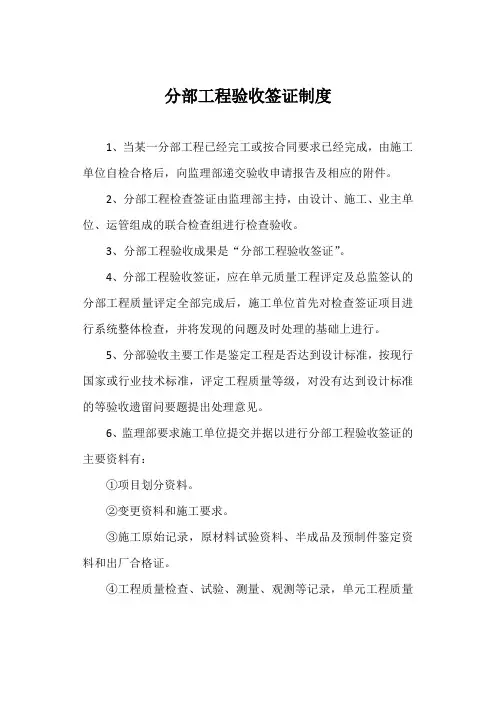

分部工程验收签证制度1、当某一分部工程已经完工或按合同要求已经完成,由施工单位自检合格后,向监理部递交验收申请报告及相应的附件。
2、分部工程检查签证由监理部主持,由设计、施工、业主单位、运管组成的联合检查组进行检查验收。
3、分部工程验收成果是“分部工程验收签证”。
4、分部工程验收签证,应在单元质量工程评定及总监签认的分部工程质量评定全部完成后,施工单位首先对检查签证项目进行系统整体检查,并将发现的问题及时处理的基础上进行。
5、分部验收主要工作是鉴定工程是否达到设计标准,按现行国家或行业技术标准,评定工程质量等级,对没有达到设计标准的等验收遗留问要题提出处理意见。
6、监理部要求施工单位提交并据以进行分部工程验收签证的主要资料有:①项目划分资料。
②变更资料和施工要求。
③施工原始记录,原材料试验资料、半成品及预制件鉴定资料和出厂合格证。
④工程质量检查、试验、测量、观测等记录,单元工程质量及分部质量等级评定资料等。
⑤地质资料。
⑥设备鉴定书及安装、试运行记录。
⑦特殊问题处理说明书和有关技术会议纪要。
⑧工程安全有关资料。
⑨工程管理有关资料。
⑩其他与验收签证有关的文件和资料。
7、施工单位应在分部工程验收签证开始前5天,向监理部提交分部工程验收签证申请符合要求的验收资料。
监理部在接到施工承包人验收申请后的7天之内,完成验收准备工作,监理部主持和组织联合验收组应在7天内完成分部工程验收签证工作。
8、联合验收组在验收工作中,除应审核研究施工承包人提交的各项签证文件及资料外,还应进行现场检查,对于检查中发现工程质量有怀疑的部位进行必要的抽样试验、检查、以便对工程质量作出符合实际的结论。
9、分部工程验收工程签证文件正本一式六份,除送交监理部和发包人各一份外,其余四份暂存施工承包人。
10、分部工程验收的图纸、资料及验收签证书等是竣工验收资料的组成部分,必须按国家及水利部颁验收规程和其他地区的有关竣工验收资料整理标准制备。

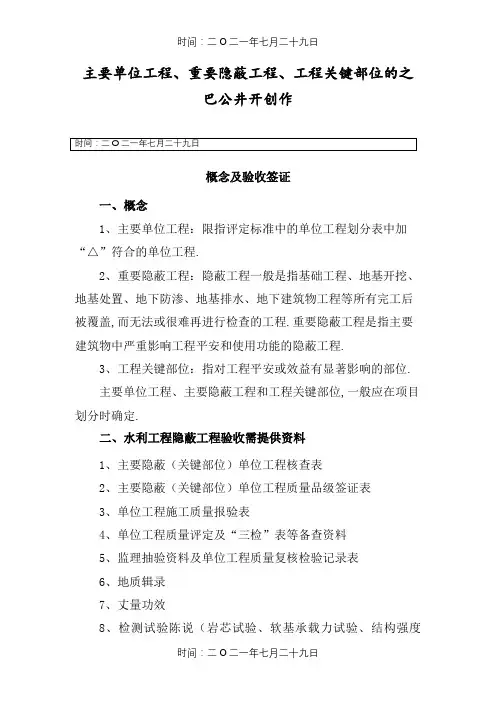

主要单元工程、重要隐蔽工程、工程关键部位的概念及验收签证一、概念1、主要单元工程:限指评定标准中的单元工程划分表中加“△”符合的单元工程。
2、重要隐蔽工程:隐蔽工程一般是指基础工程、地基开挖、地基处理、地下防渗、地基排水、地下建筑物工程等所有完工后被覆盖,而无法或很难再进行检查的工程。
重要隐蔽工程是指主要建筑物中严重影响工程安全和使用功能的隐蔽工程。
3、工程关键部位:指对工程安全或效益有显著影响的部位。
主要单元工程、主要隐蔽工程和工程关键部位,一般应在项目划分时确定。
二、水利工程隐蔽工程验收需提供资料1、主要隐蔽(关键部位)单元工程核查表2、主要隐蔽(关键部位)单元工程质量等级签证表3、单元工程施工质量报验表4、单元工程质量评定及“三检”表等备查资料5、监理抽验资料及单元工程质量复核检验记录表6、地质编录7、测量成果8、检测试验报告(岩芯试验、软基承载力试验、结构强度等)9、影像资料10、其他资料(旁站资料、质量缺陷备案资料等)1、水利水电工程(基础)隐蔽工程质量验收记录表(一)水利水电工程(基础)隐蔽工程质量验收记录表(一)水利水电工程隐蔽工程验收记录表(二)四、质量等级鉴证1、主要隐蔽单元工程(关键部位单元工程)质量等级签证表重要隐蔽单元工程(关键部位单元工程)质量等级签证表注:重要隐蔽单位工程验收时,设计单位应同时派地质工程师参加。
备查资料清单中凡涉及到的项目应在“□”内打“√”,如其他资料应在括号内注明资料的名称。
填表说明:填表时应遵守“填表基本规定”,并符合以下要求。
⑴单位工程名称、分部工程名称、单元工程名称按工程项目划分表中的名称填写,单元工程所在部位要用主要文字(或高程、桩号)描述准确。
单元工程量用阿拉伯数字及国家法定计量单位填写。
⑵施工单位自评合格后,监理进行抽检。
抽检后,由项目法人(或委托监理)、设计、施工、工程运行管理单位组成联合小组,共同核定其质量等级并填写签证表。
⑶本表由施工单位填写中标合同的施工单位全称,自评日期为施工单位自评合格时的日期。

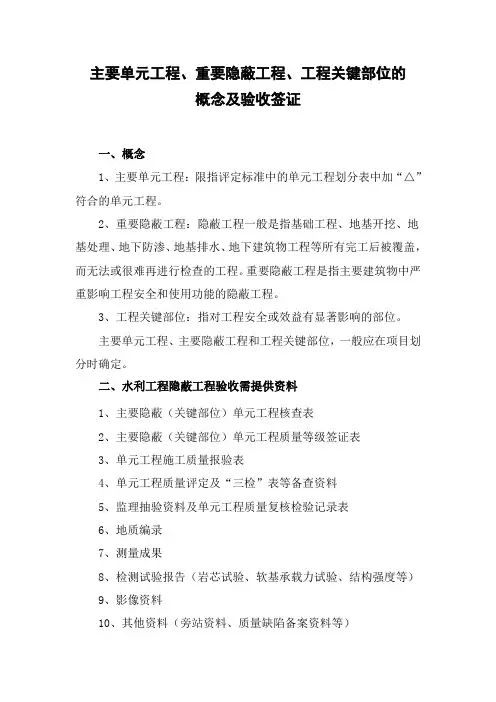

主要单元工程、重要隐蔽工程、工程关键部位的概念及验收签证一、概念1、主要单元工程:限指评定标准中的单元工程划分表中加“△”符合的单元工程。
2、重要隐蔽工程:隐蔽工程一般是指基础工程、地基开挖、地基处理、地下防渗、地基排水、地下建筑物工程等所有完工后被覆盖,而无法或很难再进行检查的工程。
重要隐蔽工程是指主要建筑物中严重影响工程安全和使用功能的隐蔽工程。
3、工程关键部位:指对工程安全或效益有显著影响的部位。
主要单元工程、主要隐蔽工程和工程关键部位,一般应在项目划分时确定。

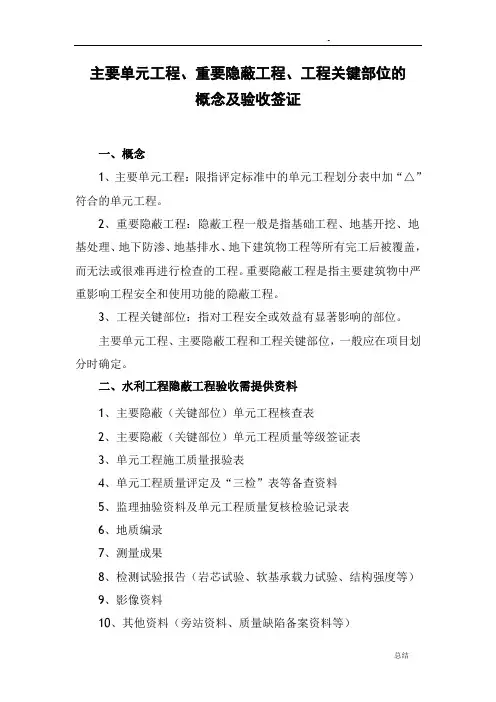

二、水利工程隐蔽工程验收需提供资料1、主要隐蔽(关键部位)单元工程核查表2、主要隐蔽(关键部位)单元工程质量等级签证表3、单元工程施工质量报验表4、单元工程质量评定及“三检”表等备查资料5、监理抽验资料及单元工程质量复核检验记录表6、地质编录7、测量成果8、检测试验报告(岩芯试验、软基承载力试验、结构强度等)9、影像资料10、其他资料(旁站资料、质量缺陷备案资料等)1、水利水电工程(基础)隐蔽工程质量验收记录表(一)水利水电工程(基础)隐蔽工程质量验收记录表(一)水利水电工程隐蔽工程验收记录表(二)四、质量等级鉴证1、主要隐蔽单元工程(关键部位单元工程)质量等级签证表重要隐蔽单元工程(关键部位单元工程)质量等级签证表注:重要隐蔽单位工程验收时,设计单位应同时派地质工程师参加。
备查资料清单中凡涉及到的项目应在“□”内打“√”,如其他资料应在括号内注明资料的名称。
填表说明:填表时应遵守“填表基本规定”,并符合以下要求。
⑴单位工程名称、分部工程名称、单元工程名称按工程项目划分表中的名称填写,单元工程所在部位要用主要文字(或高程、桩号)描述准确。
单元工程量用阿拉伯数字及国家法定计量单位填写。
⑵施工单位自评合格后,监理进行抽检。
抽检后,由项目法人(或委托监理)、设计、施工、工程运行管理单位组成联合小组,共同核定其质量等级并填写签证表。
⑶本表由施工单位填写中标合同的施工单位全称,自评日期为施工单位自评合格时的日期。

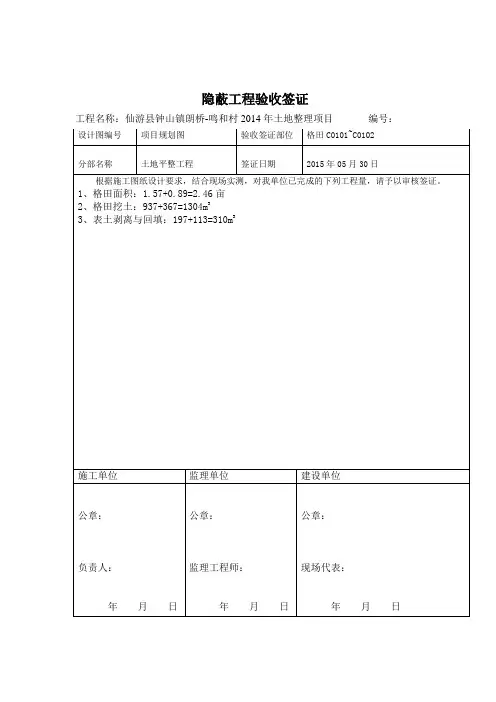

隐蔽工程验收签证
工程名称:仙游县钟山镇朗桥-鸣和村2014年土地整理项目编号:
隐蔽工程验收签证
工程名称:仙游县钟山镇朗桥-鸣和村2014年土地整理项目编号:
隐蔽工程验收签证
工程名称:仙游县钟山镇朗桥-鸣和村2014年土地整理项目编号:
工程名称:仙游县钟山镇朗桥-鸣和村2014年土地整理项目编号:
工程名称:仙游县钟山镇朗桥-鸣和村2014年土地整理项目编号:
工程名称:仙游县钟山镇朗桥-鸣和村2014年土地整理项目编号:
隐蔽工程验收签证
工程名称:仙游县钟山镇朗桥-鸣和村2014年土地整理项目编号:
隐蔽工程验收签证
工程名称:仙游县钟山镇朗桥-鸣和村2014年土地整理项目编号:
隐蔽工程验收签证
工程名称:仙游县钟山镇朗桥-鸣和村2014年土地整理项目编号:
隐蔽工程验收签证
工程名称:仙游县钟山镇朗桥-鸣和村2014年土地整理项目编号:
隐蔽工程验收签证
工程名称:仙游县钟山镇朗桥-鸣和村2014年土地整理项目编号:
隐蔽工程验收签证
工程名称:仙游县钟山镇朗桥-鸣和村2014年土地整理项目编号:
隐蔽工程验收签证
工程名称:仙游县钟山镇朗桥-鸣和村2014年土地整理项目编号:
隐蔽工程验收签证
工程名称:仙游县钟山镇朗桥-鸣和村2014年土地整理项目编号:
工程名称:仙游县钟山镇朗桥-鸣和村2014年土地整理项目编号:
工程名称:仙游县钟山镇朗桥-鸣和村2014年土地整理项目编号:。
检验批、分项、分部、单位工程质量检查申报、签证制度一、检验批、分项、分部、单位工程质量检查申报制度建设工程的质量问题一直备受关注,为确保工程质量,除了严格执行规范标准外,还需要有相关的质量检查措施。
检验批、分项、分部、单位工程质量检查申报、签证制度就是其中的一种质量检查方式。
检验批是指按工程施工进度和工程特征等因素,将同一工序、同一构件、同一质量要求等具有统一特性的工作内容和工程构件划分为一组,进行一次性检查验收的质量管理方法。
分项是指按工程施工特点,将建设工程总体划分为若干大项,每一大项在施工中依据其特点又划分为若干小项的质量管理方法。
分部是指按工程施工内容和分工,将分项工程分解为若干个分部工程,为分项工程的施工实施供给了实在细化的工作标准和施工方案。
单位工程是指依照工程设计和施工要求,以一个完整的工程单元为单位进行施工、验收的质量管理方法。
在建设工程施工过程中,检验批、分项、分部、单位工程质量检查申报的过程是必不可少的。
无论是施工单位还是监理单位,在建设工程施工过程中都必需执行该制度。
实在的流程如下:1、施工单位或者监理单位向建设单位申报建设工程的检验批、分项、分部、单位工程的质量检查计划;2、建设单位依据施工单位或者监理单位提交的检查计划,组织有关部门对检验批、分项、分部、单位工程进行审核,并订立相应的检查方案;3、依据检查方案,建设单位组织收集、整理相关资料,并组织施工、监理等部门对建设工程进行现场检查;4、依据实际情况,建设单位对检查结果进行认定,并作出相应的检查结论;5、检查结论依据相应的分级标准和程序,分别由总监理工程师、总工程师、施工单位和建设单位签署或确认;6、对于发觉的质量问题,建设单位需要适时通知施工单位进行整改;7、整改完成后,施工单位提交完整的整改报告,并由建设单位组织相关人员对整改效果进行检查;8、检查结果依据实际情况进行确认,确定整改结果,并对整个质量检查过程进行总结和分析,为今后建设工程的施工供给阅历和参考。
主要单位工程、重要隐蔽工程、工程关键部位的之巴公井开创作概念及验收签证一、概念1、主要单位工程:限指评定标准中的单位工程划分表中加“△”符合的单位工程.2、重要隐蔽工程:隐蔽工程一般是指基础工程、地基开挖、地基处置、地下防渗、地基排水、地下建筑物工程等所有完工后被覆盖,而无法或很难再进行检查的工程.重要隐蔽工程是指主要建筑物中严重影响工程平安和使用功能的隐蔽工程.3、工程关键部位:指对工程平安或效益有显著影响的部位.主要单位工程、主要隐蔽工程和工程关键部位,一般应在项目划分时确定.二、水利工程隐蔽工程验收需提供资料1、主要隐蔽(关键部位)单位工程核查表2、主要隐蔽(关键部位)单位工程质量品级签证表3、单位工程施工质量报验表4、单位工程质量评定及“三检”表等备查资料5、监理抽验资料及单位工程质量复核检验记录表6、地质辑录7、丈量功效8、检测试验陈说(岩芯试验、软基承载力试验、结构强度等)9、影像资料10、其他资料(旁站资料、质量缺陷备案资料等)三、水利水电工程隐蔽工程验收记录表格式1、水利水电工程(基础)隐蔽工程质量验收记录表(一)水利水电工程(基础)隐蔽工程质量验收记录表(一)2、水利水电工程隐蔽工程验收记录表(二)水利水电工程隐蔽工程验收记录表(二)四、质量品级鉴证1、主要隐蔽单位工程(关键部位单位工程)质量品级签证表重要隐蔽单位工程(关键部位单位工程)质量品级签证表注:重要隐蔽单位工程验收时,设计单位应同时派地质工程师介入.备查资料清单中凡涉及到的项目应在“□”内打“√”,如其他资料应在括号内注明资料的名称.填表说明:填表时应遵守“填表基本规定”,并符合以下要求.⑴单位工程名称、分部工程名称、单位工程名称按工程项目划分表中的名称填写,单位工程所在部位要用主要文字(或高程、桩号)描述准确.单位工程量用阿拉伯数字及国家法定计量单位填写.⑵施工单位自评合格后,监理进行抽检.抽检后,由项目法人(或委托监理)、设计、施工、工程运行管理单位组成联合小组,共同核定其质量品级并填写签证表.⑶本表由施工单位填写中标合同的施工单位全称,自评日期为施工单位自评合格时的日期.自评品级为合格或优良.⑷监理抽检意见填写抽查情况,是否同意进行下一步的联合验收.⑸联合小组的核查意见填写质量情况是否满足设计规范要求,是否同意验收.质量品级写明合格或优良.日期填写验收结束时的日期.⑹小组成员有保管意见的,写入保管意见一栏.⑺备查资料清单中涉及到的项目,在方框内打“√”.⑻验收时要有设计单位的地质工程师介入.⑼验收签证表要报工程质量监督机构核备.2、质量品级签证表(示例)重要隐蔽单位工程(关键部位单位工程)质量品级签证表注:重要隐蔽单位工程验收时,设计单位应同时派地质工程师介入.备查资料清单中凡涉及到的项目应在“□”内打“√”,如其他资料应在括号内注明资料的名称.摘自《小型农田水利工程验收管理手册》。
编号:XZ-08-01分部分项工程完工验收签证工作实施细则1 总则1.1分部分项工程验收签证是合同项目工程验收的基础。
在永久船闸工程阶段验收包括下航道破堰进水验收、船闸通(试)航前验收(与水库蓄水高程135m水位验收合并进行)及各阶段安全鉴定与最终合同项目工程完工验收之前,均需要对有关分部分项工程进行验收签证。
1.2分部分项工程完工验收签证由监理单位主持,航建项目部、长江委三峡工程代表局(设计、地质)、施工承包单位以及总公司工程验收办公室、档案馆等综合管理部门有关专业技术人员组成分部分项工程验收工作小组。
1.3按照已确定的《船闸工程项目划分》,永久船闸分部分项工程验收签证工作量较大,且需验收小组成员单位相关专业技术人员密切配合和支持,为此对验收签证的组织工作提出了较高的要求。
为规范永久船闸分部分项工程验收签证工作,特制定本实施细则。
1.4编制本实施细则的主要依据是:(1)《三峡水利枢纽合同项目工程验收规程》中国长江三峡工程标准TGPS质量标准汇编(十一);(2)《水电站基本建设工程验收规程》中华人民共和国电力行业标准DL/T5123-2000;(3)《水利水电建设工程验收规程》中华人民共和国行业标准SL223-1999;(4)《水电建设工程安全鉴定规定》电力工业部电综[1998]219号。
1.5本实施细则适用于永久船闸分部分项工程验收签证。
其他合同项目工程亦可参考执行。
2 分部分项工程验收签证应具备的条件2.1参照《水利水电建设工程验收规程》SL223-1999的要求,分部工程验收应具备的条件是该分部工程的所有分项工程已经完建且质量全部合格。
2.2分项工程验收应具备的条件是在该分项工程的所有单元工程已经全部完工,且质量全部合格。
但在特殊情况下,或因阶段验收工作的需要,允许有少量尾工存在,可考虑先组织分部分项工程中间验收。
2.3根据永久船闸工程施工的具体情况,在混凝土分部分项工程验收签证工作中,坚持执行“三同时”的原则:即同时抓好现场生产,同时抓好现场质量检查和缺陷处理工作,同时抓好竣工资料的整编和分部分项工程的完工验收签证工作。
编号:
分部工程验收签证
勐腊县大沙坝水库导流、输水隧洞工程单位工程名称:进水口工程分部工程名称:
年月日2002215
填表说明:
1、本表由项目法人负责填写:
2、本表所填内容均为本分部工程数据;
、填写本表不得使用铅笔或圆珠笔,字迹应工整、清晰。
3.开完工日期:
开工:2001年2月13日
完工:2001年12月30日
主要工程量:
#31800m75浆砌石:
#3819m200砼:
#362m300砼:
#349m250砼:
#3295m150砼:
T钢筋制安:91
:工程内容及施工经过
⑴工程内容:总高43m的方形进口闸门井及启闭机房钢筋砼浇筑,简支梁式钢筋砼
挡墙砌筑。
砌石砼浇筑浆进口明渠砼浇筑,工作桥护脚埋石桥浇工作筑,
⑵施工经过,钢筋砼及砼施工采用人工立模,搅拌机拌合砼,人工分段分层砼浇筑,洒
筋制安是垂度,砼配合比、立模、钢轴线及铅建筑物水养护,施工质量控制措施主要是检查
否达到设计及规范要求,对每一施工工序经检查验收合格后,才能进行下一道工序施工,
对砼施工实行“准浇制”。
⑶浆砌石施工采用搅拌机拌制砂浆,人工砌筑,严格控制砂浆及砌石质量。
质量事故及缺陷处理:
无.
主要工程质量指标:
(主要设计指标、施工单位自检统计结果、监理单位抽检统计结果)
⒈设计指标(标号换算成强度等级按《隧洞施工技术要求》GBJ107-87中有
关条文
执行。
#200号为井)及工作桥墩砼标①进口闸门井(竖(C18)
#300号为启闭机房砼标进口闸门井(竖井)顶②(C28)
#250号为工作桥梁板砼标③(C23)
#75为挡墙砂浆标号⑥(M8.0)
#150为桥护脚砼标号④进口工作(C13)
#100为进口引渠段砼标号⑤(C8)
⒉取样情况
施工单位自检及监理抽检(业主)统计结果(原材料资料及检验结果):
施工单位自检试样试检和监理单位抽检试验分别由施工单位和业主委托西双版纳州
水利水电工程质量监督站检测试验室承担(试验室资质等级二级,具有CMA计量认证)。
1、原材料检验按单位工程统计
施工单位自检:
砂料:3500m3,检测取样21次,平均指标:细度模数 2.7(砂岩、人工),石料含量10.7%,
超径10.7,干比重 2.55t/m3。
碎石(砂岩):4600m3,检测取样21次,平均指标:超径 1.91%,逊径 4.42%,针片状含
量13.4%,含泥量0.85%,饱比重 2.54t/m3,吸水率 1.55%,质量行等级合格。
水泥:3000T,使用景洪水泥厂“红塔”水泥,具有产品合格证书。
钢筋:550T,具有产品合格证书,检测取样41组全部合格;单面10D焊接焊缝试验
5组,全部合格。
外加剂、止水条、止水带、止水铜片等具有产品合格证书。
金属结构具有出厂合格证。
监理单位抽检结果:
砂料:抽检取样15次,平均指标:含泥量 3.3%,细度模数 2.9%,抽检结果合格。
碎石:抽检取样22次,抽检结果合格。
钢筋:抽检取样19组,其中φ25mm7组;φ20mm9组;φ8mm1组、φ16mm2组,抽检结
果全部合格。
钢筋焊接头(单面焊):抽检取样8组,其中φ25mm3组,洞身段的合格,1组消力池的
不合格;φ20mm4组合格。
#200、2(C18)砼:自检取样n=35组(其中一期砼31组,二期砼4组,n ≥30,依《评定规
程》规定,选用《水工砼施工规范》SDJ207-82进行该批混凝土强度检验评定。
,S=3.89Mpa,f=18Mpa,f=19.3Mpa,Cv=S/mf=0.147,mf=26.42Mpaf/cu,kcuminfcufcucucu,k 依据值和查《水工砼施工规范》附图得=0.68,mf3.1mf/82SDJ207-Cv f cucucu,k,><,该批混凝土达到合格要求。
抽0.180.9f(16.2Mpa),
P=98%=19.3Mpaf,Cv=0.147cu,kmin,28.99MPa度压强,平均抗15.6MPa度压强,最小抗41.2MPa度压强,最大抗组14样取检.
按照云南省水利水电勘测设计院《关于大沙坝水库工程导流、灌溉、发电输水隧洞衬砌混
凝土质量的意见》中采用的《混凝土强度检验评定标准》(GB107-87)第 4.1.1条的规定:当
混凝土强度等级不高于C20时,其强度的最小值尚应满足大于等于0.85倍设计强度等级
的规定,本工程设计强度等级为C18,其取样的最小值应大于等于15.3Mpa,抽检结果达到
设计要求。
#300(C28)砼:自检取样n=7组,5≤n<30,依《评定规程》规定,选用《水闸施工规范》
进行混凝土强度检验评定。
m=37.5Mpa,91f=28Mpa,S=5.7Mpa,SL27-fcucu,kfcu-->fcu,k==33.51MPa0.7S=37.528MPam0.7×5.7fcufcu-->0.83fcu,k==
28.36MPa S=37.523.24Mpam1.6×5.71.6fcufcu两个评定条件均满足要求,该批混凝土达到合格要求。
#250(C23)砼:自检取样n=2组,n<5,依《评定规程》规定,选用《砼强度检验评定标准》
GBJ107-87进行混凝土强度检验评定。
>1.15f=40.85MPa26.45Mpamf=cu,kcu>0.95f=21.85f=36.5MPaMpa cu,kmin两个评定条件均满足要求,该批混凝土达到合格要求。
#150(C13)砼:自检取样n=2组,n<5,依《评定规程》规定,选用《砼强度检验评定标
准》GBJ107-87进行混凝土强度检验评定。
>1.15f=18.1MPa14.95MPamf=cu,kcu>0.95f==16.7MPa12.35MPaf cu,kmin两个
评定条件均满足要求,该批混凝土达到合格要求。
#100(C8)砼:自检取样n=5组,5≤n<30,依《评定规程》规定,选用《水闸施工规范》
进行混凝土强度检验评定,m=19.6Mpa,-91f=8Mpa,S=1.08Mpa,SL27fcufcucu,k-->f==18.84MPa0.7S=19.68MPa0.7×1.08mf cu,kfcucu-->0.8f==17.87MPa
S=19.66.4MPa1.6×1.08mf 1.6cu,kfcucu两个评定条件均满足要求,该批混凝土达到合格要求。
#75(M7.5)挡墙砂浆:自检取样n=3组,n<5,依《评定规程》规定,参照选用《砼强度
检验评定标准》GBJ107-87进行砂浆强度检验评定。
>1.15f=21.4MPa8.63Mpamf=cu,kcu>0.95f=7.13f=18.1MPa Mpa cu,kmin两个评
定条件均满足要求,该批砂浆达到合格要求。
质量评定:
(单元工程、主要单元工程个数和优良品率,分部工程质量等级)
元工程:单个16进水口分部工程共划分为
#位理单3个;监位自评合格4个,优良口明渠及⑴进边坡754浆砌石:个单元,施工单
个。
3个,优良复核结果合格4
个。
位复核合格11个;监理单单口明渠⑵进砼:1个单元,施工位自评合格果结位复核监理单良个,优4个;5位自个砼竖⑶进口井钢筋:5单元,施工单评合格
个。
4个,5优良合格
个。
1良优位复单理监个;1良评优位自单元,施工单个1:砼筋钢机房闭口启进⑷.
⑸进口工作桥钢筋砼:5个单元,施工单位自评合格5个,优良3个;监理单位复核5
个,优良3个。
该分部工程共16个单元,施工单位自评质量等级合格16个,优良11个,优良率
68.8%,分部工程质量等级优良;监理单位复核结果合格单元16个,优良率68.8%,分部工
级优良。
量等质程
存在问题及处理意见:
无
验收结论:
勐腊县大沙坝水库导流、输水隧洞工程进水口分部工程验收工作组查看了施工现场,核查了各种工程资料,进行了充分的讨论,经评议认为:
⑴本分部工程已按设计要求全部完成,施工质量符合设计及规范要求。
⑵本分部工程共16个单元,合格16个,合格率为100%,优良单元11个,单元优
良率68.8%。
⑶原材料、中间产品等检测资料齐全,质量全部合格。
评定本分部工程施工质量等级为优良,同意验收。
保留意见:
保留意见人签字:
参验单位(全称):
勐腊县大沙坝水库工程建设管理局建设单位:
云南省水利水电基本建设工程质量监督中心站质量监督单位:西双版纳州水利水电工程质量监督站
:云南省水利水电勘测设计研究院监理部监理单位
云南省水利水电勘测设计研究院设计单位:
浙江华东矿山建筑有限公司施工单位:
勐腊县大沙坝水库工程建设管理局运行管理单位:
分部工程验收组成员签字
存在问题处理记录:
(实施单位处理情况,验收单位和日期)无
附件目录:
(1)单元工程质量评定资料
(2)工程建设监理资料
(3)施工图纸、施工技术要求
(4)原材料、中间产品、检查检测试验资料------------学资学习网-------提供考研资料-------。
