工程概预算复习题
- 格式:doc
- 大小:332.00 KB
- 文档页数:16
土建工程概预算复习题一、判断题1.设计概算是由施工单位根据初步设计或扩大初步设计图纸等而编制的。
(F) 2.国家审批项目建议书主要依据设计概算。
(F)3.每个建设项目当它的初步设计和概算文件未经批准时,也能列入基本建设年度计划。
(F)4.石砌墙体,凡砌筑高度超过1.2 m以上时,按外脚手架计算。
(F )5.围墙脚手架,凡室外设计自然地坪至围墙顶面的砌筑高度在3.6M以下的,按里脚手架计算。
(F )6.女儿墙分别不同墙厚并入外墙计算。
(T)7.砖砌锅台、炉灶,不分大小,均按图示外形尺寸以立方米计算,扣除各种空洞的体积。
(F)8.现浇混凝土及钢筋混凝土模板工程量,应区别模板的不同材质,按混凝土与模板接触面的面积,以平方米计算。
(F)9.混凝土栏杆按长度以延长米计算,包含伸入墙内的长度。
(F )10.门窗框包镀锌铁皮、钉橡皮条、钉毛毡,按图示尺寸,以延长米计算。
(F )11.整体面层、找平层均按主墙间净空面积以平方米计算,应扣除地沟等所占面积,但门洞、空圈、暖气包槽、壁龛的开口部分亦不增加。
(T )12.在编制建设工程概预算时,应首先编制建设项目的总概算书。
(F)13.根据建设工程项目建设的顺序,建设工程概预算的内容为投资估算、设计概算、修正概算、施工图预算、施工预算、工程结算和竣工决算。
(T)14.所谓建设工程费用是指建设工程从开工到竣工验收交付使用整个过程中,所投入的全部费用的总和。
(F)15.一般来说,由投资估算和概算这两个经济文件所确定的建设工程费用与由竣工决算所确定的建设工程费用是一致的,没有区别。
(F)16.实行定额的目的是为了力求用最少的人力、物力和财力的消耗生产出符合质量标准的建筑产品,取得最好经济效益。
(T)17.年终结算与竣工结算一样,均是结算年度内的工程价款。
(F )18.凡图示沟槽底宽在2m以内,且沟槽长大于槽宽三倍以上的,为沟槽。
(F )19.现场零星用工、借工签证是竣工结算编制的依据之一。
计算题

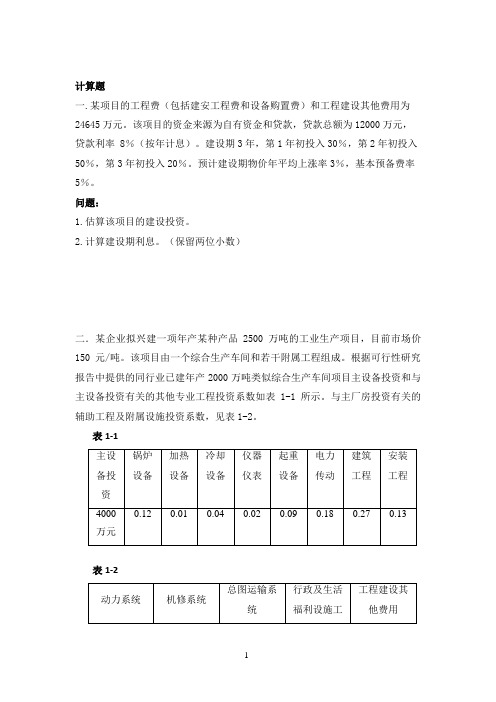

一.某项目的工程费(包括建安工程费和设备购置费)和工程建设其他费用为24645万元。
该项目的资金来源为自有资金和贷款,贷款总额为12000万元,贷款利率 8%(按年计息)。
建设期3年,第1年初投入30%,第2年初投入50%,第3年初投入20%。
预计建设期物价年平均上涨率3%,基本预备费率5%。
问题:
1.估算该项目的建设投资。
2.计算建设期利息。
(保留两位小数)
二.某企业拟兴建一项年产某种产品2500万吨的工业生产项目,目前市场价150元/吨。
该项目由一个综合生产车间和若干附属工程组成。
根据可行性研究报告中提供的同行业已建年产2000万吨类似综合生产车间项目主设备投资和与主设备投资有关的其他专业工程投资系数如表1-1所示。
与主厂房投资有关的辅助工程及附属设施投资系数,见表1-2。
表1-1
表1-2
入20%。
预计建设期物价年平均上涨率3%,基本预备费率5%。
问题:
1.已知拟建项目建设期与类似项目建设期的综合价格差异系数为1.25,试
用生产能力指数估算法(生产能力指数取1)估算拟建工程的工艺设备投资额;用系数估算法估算该项目主厂房投资和项目建设的工程费与其他费投资。
2.估算该项目的建设投资。
(保留两位小数)。
建筑工程概预算期末考试复习题-简答题一、名词解释(每小题5分,共5x6=30分)1、人工幅度差:人工幅度差是指在确定人工消耗指标时,应考虑的在劳动定额中未包括,而在一般正常施工情况下又不可避免发生的一些零星用工因素。
2、基本用工:指完成一定计量单位分项工程或结构构件所必须消耗的技术工种用工。
3、时间定额:完成合格单位产品所需消耗工作时间的数量标准。
4、人工单价:指一个建筑安装生产工人一个工作日在计价时应计入的全部人工费用。
5、工程量:指按建筑工程量计算规则计算以自然计量单位或物理计量单位所表示各分部分项工程或结构、构件的实物数量。
6、建筑面积:也叫做建筑展开面积,是建筑物(包括墙体)所形成的楼地面面积。
二、简答题1、材料预算价格是如何确定的?答:材料预算价格是指工程材料由来源地(或交货地)到达工地仓库(或工地堆放点)后的出库价格。
材料预算价格由材料原价、供销部门手续费、运输费及运输损耗、包装费、采购保管费等组成。
2、预算定额与施工定额的区别是什么?答:预算定额体现社会平均水平,施工定额是平均先进水平;预算定额是一种综合性定额,施工定额则更细一些;预算定额的编制主体是国家机关,施工定额的编制主体通常是企业;两者的用途不同。
3、简述施工面积、开工面积和竣工面积的区别施工面积:指报告期内是的全部房屋建筑面积,包括本期内新开工的房屋建筑面积和上期开工跨入本期继续施、以及上年已停建在本年内复工的房屋建筑面积。
开工面积:指报告期内新开工的房屋建筑面积,不包括上期开工跨入本期继续施、以及上年已停建在本年内复工的房屋建筑面积。
竣工面积:指报告期内竣工的房屋建筑面积。
4、为什么进行"两算"对比及其方法。
答:两算对比是指施工图预算和施工预算的比较。
施工图预算确定的是建筑产品的预算成本,用于确定产品价格,进行招标和投标.施工预算确定的是建筑产品的计划成本,用于编制生产计划,确定承包任务。
进行两算对比,就是将施工图预算与施工预算中分部工程人工,材料和机械台班消耗量或价值一一对比,算出节约或超支的数量和金额,从而考核施工预算是否在预算成本之内,否则应重新研究制定方案,其方法为实物量对比法和实物金额对比法。
《建筑工程概预算》复习题及答案《建筑工程概预算》复习题及答案建筑工程概预算一、选择题1. 工程造价第一种含义是从( )角度定义的。
A. 建筑安装工程B. 建筑安装工程承包商C. 设备供应商D. 建设项目投资者2. 按照工程造价的第一种含义, 工程造价是指( )。
A. 建设项目总投资B. 建设项目固定资产投资C. 建设工程投资D. 建筑安装工程投资3. 工程之间千差万别, 在用途、结构、造型、坐落位置等方面都有很大的不同,这体现了工程造价( )的特点。
A. 动态性B. 个别性和差异性C. 层次性D. 兼容性4. 在项目建设全过程的各个阶段中, 即决策、初步设计、技术设计、施工图设计、招投标、合同实施及竣工验收等阶段, 都进行相应的计价, 分别对应形成投资估算、设计概算、修正概算、施工图预算、合同价、结算价及决算价等。
这体现了工程造价( )的计价特征。
A. 复杂性B. 多次性C. 组合性D. 方法多样性5. 工程实际造价是在( )阶段确定的。
A. 招投标B. 合同签订C. 竣工验收D. 施工图设计6. 预算造价是在( )阶段编制的。
A. 初步设计B. 技术设计C. 施工图设计D. 招投标7. 概算造价是指在初步设计阶段, 根据设计意图, 通过编制工程概预算文件预先测算和确定的工程造价, 主要受到( )的控制。
A 投资估算B 合同价C. 修正概算造价D. 实际造价8 工程造价的两种管理是指( )。
A. 建设工程投资费用管理和工程造价计价依据管理B. 建设工程投资费用管理和工程价格管理C. 工程价格管理和工程造价专业队伍建设管理D. 工程造价管理和工程造价计价依据管理9.工程造价的含义之一,可以理解为工程造价是指()A. 工程价值B. 工程价格C. 工程成本D. 建安工程价格10. 我国工程造价管理体制改革的最终目标是()。
A. 由定额管理实现量价分离B. 建立工程造价信息网络C. 建立以市场形成价格为主的价格机制D. 建立工程造价的监督和检查制度11.在有关工程造价基本概念中,下列说法正确的有()。
概预算复习题一、名词解释1.工程量清单2.平整场地3.放坡起点4.暂估价5.人工挖地坑6.单项工程7.建筑面积8.工作面9. 综合单价 10.人工挖地槽二、填空题1.建筑工人在工作班内消耗的工作时间,按其消耗的性质,分为两大类:即和。
2.工程定额按照生产要素分可分为、和三种定额。
3.施工图预算的编制方法有和两种。
4.______ ______是指建筑场地挖、填土方厚度在±30cm以内及找平。
5.工程决算是由__ ____编制的确定工程实际造价的技术经济文件。
6. 直接工程费是指在工程施工过程中直接耗费的构成工程实体的各种费用,包括___ ___、___ ___和___ ___。
7.在工程项目招投标中,工程量清单是由来编制的。
8. 预算定额规定凡图示沟槽底宽在米以内,且沟槽长度大于槽宽倍的,为人工挖沟槽。
9.机械工作时间的消耗按其性质,分为两大类:即和。
10. 建筑面积包括房屋的______________、______________、_____________。
11.施工图预算定额计价的编制方法有和两种。
12.工程量清单的编码由_____位数字组成。
其中前____位应按附录的规定设置,后_____位应根据拟建工程的工程量清单项目名称由工程量清单编制人设置。
13.工程量清单计价由________ _ _ 、 __________ 、___ _______ 、_________和_________五部分组成。
三、选择题1.某办公楼的屋面工程是一个( )。
A.单位工程B.单项工程C.分部工程D.分项工程2.某砖混结构房屋,墙厚240mm,房屋的端点轴线间长宽分别为2700和3300,其建筑面积为()。
A.8.91m2 B.10.4l m2 C.14.28 m2 D.11.26 m23.长60m沟槽土方,二类土,槽底垫层宽度0.6m,槽底到设计室外地坪1.4m,每边工作面宽度0.2m,坡度系数0.5,按照《建筑工程预算工程量计算规则》的规定,其挖沟槽量为()m3.A.126 B.108 C.142.8 D.100.84.普通粘土砖标准尺寸为240 mm×115 mm×53 mm,当墙体为1.5砖的标准砌体时,计算其体积的厚度应取()mm。
工程概预算复习题一、单项选择题1、建设项目投资是指在工程项目建设阶段所需要的全部费用的总和,其生产性建设项目总投资包括( B )等部分。
A.建设投资和建设期利息B.建设投资、建设期利息和流动资金C.建设投资、建设期利息和固定资产投资D.建设投资、固定资产投资和流动资金2、工程造价的主要构成部分是建设投资,根据《建设项目经济评价方法与参数》的规定,建设投资包括( A )。
A.工程费用、工程建设其他费用和预备费B.工程费用、建设期利息和基本预备费C.工程费用、工程建设其他费用和建设期利息D.工程费用、基本建设成本和工程建设其他费用3、某建设项目建筑工程费2000万元,安装工程费700万元,设备购置费1100万元,工程建设其他费450万元,预备费180万元,建设期袋款利息120万元,铺底流动资金500万元,则该项目的工程造价为( C )万元。
B.4430C.4550D.50504、下列费用中,不属于工程造价构成的是( D )。
A.用于支付项目所需建筑安装工程的费用B.用于建设单位支出项目建设期间融资的利息C.用于支付项目工程监理的费用D.用于支付流动资金的费用5、根据世界银行工程造价构成的规定,其中项目直接建设费成本中不包括(C )。
A.工程所在地的临时公用设备维护费B.土地征购费C.设备供应商的监理费D.开工试车费6、下列有关未明确项目准备金描述正确的是( D )。
A.用于补偿直至工程结束时的未知价格增长B.用于补偿物质、社会和经济变化引起的估算增加的情况C.用于支付工作范围以外可能增加的项目D.用于在估算时不可能明确的潜在项目7、世行关于应急费的规定中,有一项费用是作为费用储备,可能动用,也可能不动用,这项费用被称为( A )。
A.不可预见准备金B.建设成本上升费C.预备费.未明确项目预备费D.8、在建设项目工程造价中,固定资产投资的积极部分是( A )。
A.设备及工器具购置费B.建筑安装工程费C.工程建设其他费用D.预备费9、国产标准设备的原价一般是指( A )。
工程概预算计算复习题 计算题 1、 某建设项目工程费用为5000万元,工程建设其他费用为1000万元,已知基本预备费费率为5%,项目建设前期年限为1年,建设期为3年,各年计划投资额为:第一年完成投资30%,第二年完成投资40%,第二年完成投资30%。年均投资价格上涨率为5%,求建设项目建设期间涨价预备费。 总静态投资 :6000+6000*0.05=6300(万元) 第一年涨价预备费:PF1=6300*30%*[(1+5%)1-1]=94.5(万元) 第二年涨价预备费:PF2=6300*40%*[(1+5%)2-1]=258.3(万元) 第三年涨价预备费:PF3=6300*30%*[(1+5%)3-1]=297.91(万元) PF=94.5+258.3+297.91=650.71(万元) 2、某单层建筑物的基础平、剖面图已知,采用机械坑内作业挖土,土壤为普通土,已知K=0.33,C=15cm。试按定额计价规范计算:(1)挖土方工程量。(2)毛石基础工程量。 3、计算现浇C25砼杯形基础底板配筋工程量。(钢筋的混凝土保护层厚取40mm,圆钢每米重量:0.006165d2(kg/m) 平面图 剖面图 4、某高低连跨单层厂房平面图、剖面图如图所示,该厂房总长为60350mm,柱断面尺寸240mm×240mm,纵墙厚350mm,横墙厚175mm,试计算该厂房的建筑面积。
18000 12000 12000 350
350
1200 1700
剖面图
60000 175
175 5、某工程基础如图,土壤类别为二类土(放坡起点深为1.2m,放坡系数为0.5),地坪总厚度为120mm,施工要求砼垫层为原槽浇灌,垫层厚为100mm,工作面为150mm。试求场地平整、人工开挖沟槽和房心回填土定额量。 工程基础平面图、断面图 6、试计算如图所示的钢屋架间水平支撑的制作工程量。
建筑工程概预算第1次作业本次作业是本门课程本学期的第1次作业,注释如下:一、单项选择题(只有一个选项正确,共30道小题)1. 一所独立的学校的建设称为()(A) 建设项目(B) 单项工程(C) 单位工程(D) 分项工程正确答案:A解答参考:2. 某工程建设中一栋厂房的建设称为()(A) 建设项目(B) 单项工程(C) 单位工程(D) 分部工程正确答案:B解答参考:3. 某建筑物的基础工程施工称为()(A) 单项工程(B)单位工程(C) 分部工程(D) 分项工程正确答案:C解答参考:4. 具有独立的设计文件,但完工后不能独立发挥生产能力或使用效益的工程称为()(A) 建设项目(B) 单项工程(C) 单位工程(D) 分部工程正确答案:C解答参考:5. 经过批准的设计概算是投资控制的最高限额,不得超过已批准的可行性研究报告投资估算的()(A) 5%(B) 10%(C) 20%(D) 30%正确答案:B解答参考:6. 对原有的建设项目扩建,其新增加的固定资产价值超过原有全部固定资本价值()倍以上的,也属于新建项目。
(A) 两(B) 三(C) 四(D) 五正确答案:B解答参考:7. 下列哪些建设项目是非生产性建设项目?()(A) 气象建设(B) 邮电建设(C) 科学实验(D) 商业建设正确答案:C解答参考:8. 下列哪些说法是不正确的?()(A) 项目建议书是建设程序中最初阶段工作;(B) 项目建议书是确定建设项目和建设方案的基本文件;(C) 编制设计文件是整个工程的决定性环节;(D) 竣工验收是项目建设转入生产或使用的标志。
正确答案:B解答参考:9. 下列哪些不是工程造价的特点?()(A) 大额性(B) 动态性(C) 专业性(D) 阶段性正确答案:D解答参考:10. 某建设项目中某幢楼的电梯工程是属于()。
(A) 分项工程(B) 分部工程(C) 单位工程(D) 单项工程正确答案:C解答参考:11. 某新建工业建设项目的土建工程是一个()。
工程概预算复习题一、单项选择题1. 平整场地指原地面与设计室外地坪标高相差( B )厘米以内的原土找平. A。
35 B。
30 C。
25 D。
202. 外墙工程量应按( B )长度计算。
A。
外边线 B.中心线C。
内边线D。
净长线3. 装饰工程的满堂脚手架工程量计算中,高度每超过基本高度(C )m按增加一层计.A.1。
0B.1.1 C。
1.2 D。
3。
64.( A )的定义为:在合理的劳动组织和合理使用材料和机械的条件下,完成单位合格产品所消耗的资源数量标准。
A、定额B、定额水平C、劳动定额D、材料定额5。
当时间定额减少15%时,产量定额增加幅度为(C )。
A、13。
04B、11.11C、17。
65D、9。
106。
材料消耗定额中用以表示周转材料的消耗量是指该周转材料的( D )。
A、一次使用量B、回收量C、周转使用量D、摊销量7。
下列哪项属于索赔费用项目(D )。
A、分包费B、保险费C、保证金D、税金8.层高2.2米的仓库应如何计算建筑面积?( B )A、按建筑物外墙勒脚以上的外围面积的1/4计算B、按建筑物外墙勒脚以上的外围面积的1/2计算C、按建筑物外墙勒脚以上的外围面积计算D、不用计算9。
综合脚手架的工程量按建筑物(D )面积计算。
A、外墙的中心线乘以建筑物的高B、外墙的外边线乘以建筑物的高C、外墙的净线乘以建筑物的高D、建筑10。
木门扇包镀锌铁皮工程量的计算按(D )面积计算.A、门扇B、门扇加其侧面C、门扇加门框D、门洞口11.外墙墙身高度,对于坡屋面且室内外均有天棚者,算到屋架下底面另加(B )mm。
A、100B、200C、300D、25012。
工程建设定额中的基础性定额是(C )A.概算定额B.预算定额C.施工定额D.概算指标13。
材料预算价格是指( D )A.材料出厂价B.材料供应价C.材料出厂价与采购保管费之和D.从其来源地运到工地仓库后的出库价格14。
平整场地指建筑场地的就地挖、填及找平,厚度在(C )A.30cm以内B.30cm以上C.±30cm以内D.±30cm以上15.某建筑物内墙砌筑4米,则其砌筑脚手架应执行(D )A.里脚手架B.双排脚手架C.满堂脚手架D.单排脚手架16.墙与基础使用不同材料砌筑时,基础与墙的分界线是(D )A.设计室内地坪标高B.设计室外地坪标高C.材料分界线D.根据材料分界线与室内地坪位置定17。
《园林工程概预算》复习题园林造价和概预算课复习材料一、名词解释G预算定额:是指在正常的施工条件下,完成某一合格单位产品或完成一定量的工作所需消耗的人工、材料、机械台班和财力的数量标准(或额度)。
G概算定额:是确定完成合格的单位扩大分项工程或单位扩大结构构件所需消耗的人工、材料和机械台班的数量限额。
概算定额又称作“扩大结构定额”或“综合预算定额”。
●概算指标通常是以整个建筑物和构筑物为对象,以建筑面积、体积或成套设备装置的台或组为计量单位而规定的人工、材料、机械台班的消耗量标准和造价指标。
概算指标比概算定额更加综合与扩大。
G分项工程:是指分部工程中按照不同的施工方法,不同的材料、不同的规格等因素而进一步划分的最基本的工程项目。
●利润:是指施工企业按国家规定,在工程施工中向建设单位收取的利润,是施工企业职工为社会劳动所创造的那部分价值在建设工程造价中的体现。
●税金:是指由施工企业按国家规定计入建设工程造价内,由施工企业向税务部门缴纳的营业税、城市建设维护税及教育附加费。
●材料差价:是指材料的预算价格与实际价格的差额。
G施工图预算:是指在施工图设计阶段,当工程设计完成后,在工程开工之前,由施工单位根据已批准的施工图纸,在既定的施工方案前提下,按照国家颁布的各类工程预算定额、单位估价表及各项费用的取费标准等有关资料,预先计算和确定工程造价的文件。
工程量计算规则:是规定在计算分项工程实物数量时,从施工图纸中摘取数值的取定原则和方法。
定额不同,相应的工程量计算规则可能也不同。
在计算工程量时,必须按照所采用的定额及其规定的计算规则进行计算。
工程变更:工程变更一般是指工程施工过程中,根据实际需要和合同的约定对施工的程序、工程的数量、质量要求、施工期限及标准等作出的变动或更改的确认过程。
索赔的概念:索赔是在合同实施过程中,合同当事人一方因对方违约,或其他过错,或无法防止的外因而受到损失时,要求对方给与赔偿或补偿的活动。
1 一、填空 1、 国产标准设备原价分为带有备件的原价和不带备件的原价。一般采用带有备件的原价。 2、 进口设备的交货类别有:内陆交货类、目的地交货类、装运港交货类。 3、 进口设备的装运港交货区分以下几类:装运港船上交货价(FOB);运费在内价(C&F)和运费、保险费在内价(CIF)。 4、 进口设备到岸价格(CIF)=装运港船上交货价(FOB)+国际运费+运输保险费。 5、 我国现行建筑安装工程费用项目主要由直接费、间接费、利润和税金四项组成。税金是指营业税、城市维护建设税及教育费附加。 6、 建筑安装工程直接费由直接工程费和措施费组成。间接费由规费和企业管理费组成。 7、 材料基价是指材料在购买、运输、保管过程中所形成的价格。材料基价的内容包括:材料原价(或供应价格)、材料运杂费、运输损耗费、采购及保管费。 8、 材料基价的计算公式为:材料基价=[(供应价格+运杂费)×(1+运输损耗率)] ×(1+采购保管费率) 9、 材料采购及保管费是指为组织采购、供应和保管材料过程中所需要的各项费用。材料采购及保管费包括采购费、仓储费、工地保管费、仓储损耗。 10、 施工机械使用费是指施工机械作业所发生的机械使用费以及机械安、拆费和场外运费。但大型施工机械的安、拆费和场外运费计入措施费。 11、 直接工程费是指施工过程中耗费的构成工程实体的各项费用,包括人工费、材料费、施工机械使用费。 12、 措施费是指为完成工程项目施工,发生于该工程施工前和施工过程中非工程实体项目的费用。 13、 安全防护、文明施工措施费用,是指按照国家现行的建筑施工安全、施工现场环境与卫生标准和有关规定,购置和更新施工安全防护用具及设施、改善安全生产条件和作业环境所需要的费用。建筑工程安全防护、文明施工措施费用是由文明施工费,环境保护费,临时设施费,安全施工费组成。 14、 自有混凝土、钢筋混凝土模板及支架费,是指混凝土施工过程中需要的各种钢模板、木模板、支架等的支、拆、运输费用及模板、支架的摊销费用。 15、 租赁混凝土、钢筋混凝土模板及支架费,是指混凝土施工过程中需要的各种钢模板、木模板、支架等的支、拆、运输费用及模板、支架的租赁费用。 16、 间接费由规费、企业管理费组成。 17、 城市维护建设税是为筹集城市维护和建设资金,稳定和扩大城市、乡镇维护建设的资金来源,而 2
对有经营收入的单位和个人征收的一种税。城市维护建设税的纳税地点在市区的,其适用税率为营业税的7%;纳税地点在县城、镇的,其适用税率为营业税的5%;纳税地点不在市区、县城、镇的,其适用税率为营业税的1%。 18、 预备费包括基本预备费和涨价预备费。基本预备费是指在初步设计及概算内难以预料的工程费用。涨价预备费是指建设项目在建设期间由于价格等变化引起工程造价变化的预测预留费用。 19、 预备费包括基本预备费和涨价预备费。基本预备费是指在初步设计及概算内难以预料的工程费用。涨价预备费是指建设项目在建设期间由于价格等变化引起工程造价变化的预测预留费用。
20、 定额按编制程序和用途分为施工定额、预算定额、概算定额、概算指标和投资估算指标。 21、 按定额反映的生产要素消耗内容分为劳动消耗定额、机械消耗定额和材料消耗定额。 22、 从施工工时消耗研究的角度,按组织上的复杂程度,施工过程可分为工序、工作过程、综合工作过程。从劳动过程的观点来看,工序又可分为较小的组成部分操作和动作。 23、 按施工工艺特点,施工过程可分为循环施工过程、非循环施工过程。 24、 工人在工作班内消耗的时间,按其消耗的性质,可以分为必须消耗的时间和损失时间。必须消耗的时间是制定施工劳动定额的主要依据。 25、 工人在工作班内的有效工作时间,是与产品生产直接有关的时间消耗。它包括准备与结束工作时间、基本工作时间和辅助工作时间。 26、 工序作业时间=基本工作时间+辅助工作时间。 27、 工人在正常施工和合理组织的条件下,为完成一定合格产品所必须消耗的时间包括有效工作时间、休息时间和不可避免中断时间。 28、 工人在工作班内的损失时间包括多余和偶然时间、停工时间和违背劳动纪律损失的时间。停工时间按其性质分为施工本身造成的停工时间和非施工本身造成的停工时间。施工本身造成的停工时间不应计入定额时间,非施工本身造成的停工时间在制定定额时应给予合理的考虑 29、 机械在在工作班内消耗的时间,按其消耗的性质,可以分为必须消耗的时间和损失时间。必须消耗的时间包括有效工作时间、不可避免的无负荷工作时间、不可避免中断时间。 30、 机械有效工作时间包括正常负荷下的工作时间消耗、有根据地降低负荷下工作的工时消耗 31、 施工定额水平反映的劳动生产率水平和物质消耗水平,应当是平均先进水平。 32、 预算定额水平反映的劳动生产率水平和物质消耗水平,应当是社会平均水平。 33、 人工定额消耗量的定额时间=基本工作时间+辅助工作时间+准备与结束工作时间+不可避免 3
的中断时间+休息时间。 34、 材料消耗定额,是指在正常施工和合理使用材料的条件下,完成一定计量单位的合格产品所必须消耗的材料数量标准。材料消耗定额包括材料净用量数量标准和必要的材料损耗量标准。 35、 材料定额消耗量=材料净用量+必要的材料损耗量。
36、 预算定额中人工工日消耗量是指在正常施工条件下,生产单位合格产品所必需消耗的人工工日数量,是由分项工程所综合的各个工序劳动定额包括的基本用工、其他用工两部分组成的。其他用工包括:超运距用工、辅助用工、人工幅度差。 37、 人工幅度差主要是指在劳动定额作业时间中未包括而在正常施工条件下不可避免但又很难准确计量的用工和各种工时损失。人工幅度差=(基本用工+辅助用工+超运距用工)×人工幅度差系数 38、 预算定额的机械台班消耗量由劳动定额中的机械台班消耗量加上机械台班幅度差得到。 39、 材料价格是指材料从其来源地到达施工工地仓库(施工地点内存放材料的地点)后出库的综合平均价格。材料价格一般由材料原价、材料运杂费、运输损耗费、采购及保管费组成。 40、 材料基价={(供应价格+运杂费)×(1+运输损耗率)}×(1+采购保管费率) 41、 综合单价,除直接工程费外,还包括管理费、利润,并考虑风险费用,但不包含规费和税金。 42、 工料单价是某一单位假定建筑安装产品直接费中的直接工程费,即消耗在工程实体中的人工费、材料费、机械使用费。 4
二、计算题 一、 设备价格计算 1、某项目进口一批工艺设备,其银行财务费为4.25万元,外贸手续费为18.9万元,关税税率为20%,增值税税率为17%,抵岸价为1792.19万元。该批设备无消费税、海关监管手续费,则该批进口设备的到岸价格为多少万元。 【解题要点】 进口关税=1792.19万元×20%=358.438万元 到岸价格=(1792.19+358.438)×(1+17%)+4.25+18.9=
2、某进口设备的人民币货价为50万元,国际运费费率为10%,运输保险费费率为3%,进口关税税率为20%,则该设备应支付关税税额是多少万元。 【解题要点】 国际运费=50万元×10%=5万元
运输保险费=万元 该设备应支付关税税额=(50+5+1.7)×20%=11.34万元
二、 措施费计算 1、某施工企业在某工地现场需搭建可周转使用的临时建筑物500m2,若该建筑物每平方米造价为180元,可周转使用3年,年利用率为85%,不计其一次性拆除费用。现假定施工项目合同工期为280天(一年接365天计算),则该建筑物应计的周转使用的临建费为多少元。 【解题要点】
一次性拆除费]天工期利用率使用年限每平方米造价临建面积周转使用临建费)((%)365[
27074.94280%853653180500((%)365天工期利用率使用年限每平方米造价临建面积周转使用临建费
4.某施工企业在某工地现场需搭建可周转使用的临时建筑物400平方米,若该建筑物每平方米造价为180元,可周转使用3年,年利用率为85%,不计其一次性拆除费用。现假定施工项目合同工期为280天(一年按365天计算),则该建筑物应计的周转使用的临建费为多少元。 【解题要点】
21660280%853653180400((%)365天工期利用率使用年限每平方米造价临建面积周转使用临建费
2、某施工企业施工时使用自有模板,已知一次使用量为2000 m2,模板价格为30元/m2,若周转次数为8,补损率为10%,施工损耗为l0%,不考虑支、拆、运输费,则模板费为多少元。 【解题要点】 5
周转次数补损率周转次数补损率周转次数施工损耗一次使用量摊销量%501111
75.3438%50%1018%10181%1012000摊销量
模板费=343.75×30=10312.5元
三、 建设期贷款利息计算 1、某建设项目的有关数据如下:建设期2年,固定资产投资总额5000万元(不包含建设期贷款利息)。项目固定资产投资来源为自有资金和贷款,贷款总额2200万元,建设期每年贷款1100万元,贷款年利率为5.85%。计算建设期贷款利息。 【解题要点】 第一年的贷款利息: (1100÷2)×5.85%=32.175(万元) 第二年的贷款利息:(1100+32.175)×5.85%+(1100÷2)×5.85%=98.407(万元) 建设期的贷款利息:98.407+32.175=130.582(万元)
2、某项目建设期两年,第一年贷款100万元,第二年贷款200万元,贷款分年度均衡发放,年利率10%,计算建设期贷款利息。 【解题要点】 第一年的贷款利息: (100÷2)×10%=5(万元) 第二年的贷款利息:(100+5)×10%+(200÷2)×10%=10.5+10=20.5(万元) 建设期的贷款利息:5+20.5=25.5(万元)
3、某新建项目,建设期4年,分年均衡进行贷款,第一年贷款1000万元,以后各年贷款均为500万元,年贷款利率为6%,建设期内利息只计息不支付,试计算该项目建设期贷款利息。 【解题要点】 第一年贷款利息=1000×1/2×6%=30万元 第二年贷款利息=(1000+30+500×1/2)×6%=76.8万元 第三年贷款利息=(1000+30+500+76.8+500×1/2)×6%=111.408万元 第四年贷款利息=(1000+30+500+76.8+500+111.408+500×1/2)×6%=148.0925万元 合计:30+76.8+111.408+148.0925=366.3005万元
