(完整版)企业投资项目核准流程图
- 格式:doc
- 大小:42.01 KB
- 文档页数:3

重庆市工商产业投资项目通用审批流程图必经审批流程行政审批事项其他权力事项注:1. 本流程图为工商产业投资项目主要事项的必经审批流程,选择性办理事项附后。
2. 一般建设项目的“环境影响评价审批”“节能评估报告审批”在开工前完成即可;可能对工艺、结构等造成重大影响的特殊项目,企业可自主选择在规划、设计阶段提前并行办理。
3. 本流程图中审批时间不含报国家部委及市政府审查时间,不含公示及技术审查时间。
4. 本流程图所表示时间的“日”均指工作日。
并联办理用地阶段规划设计阶段施工许可阶段附件用地阶段根据实际情况选择性办理事项市地震局建设工程地震安全性评估10日以内市地震局影响地震观测环境的新建、扩建、改建建设工程审批10日以内市国安局涉及国家安全事项的建设项目选址审查10日以内市文化委建设工程选址涉及市级文物保护单位原址保护措施审批10日以内市水利局生产建设项目水土保持方案审批10日以内市国土房管局建设项目压覆重要矿产资源审批10日以内规划设计阶段根据实际情况选择性办理事项市城管委危及市政公用设施安全的建设项目规划并联审查10日以内市水利局洪水影响评价10日以内市文化委建设工程文物保护和考古许可10日以内市经济信息委建设项目涉及无线电管理事项的审查10日以内市交委使用港口岸线审查10日以内市城乡建委重大市政公用设施工程规划设计方案建设部门审查10日以内市城乡建委轨道交通控制保护区范围内建设项目方案设计专项审查10日以内市城管委城镇排水与污水处理规划范围内有关建设项目建设工程规划许可审查10日以内市文化委因城乡建设确需拆除区县级公共文化设施或者改变其功能、用途审核10日以内市城乡建委超限高层建筑工程抗震设防专项审查10日以内市城管委市政环境卫生项目初步设计审查10日以内市城乡建委建设工程勘察设计招标方式核准、招标情况备案10日以内市卫生计生委放射诊疗建设项目卫生审查10日以内市交委建设项目涉及跨江(河)、跨越(穿越)公路或者与公路接口等事项的初步设计审查10日以内市城乡建委轨道交通控制保护区范围内建设项目初步设计专项审查10日以内市水利局建设工程取水许可10日以内市国土房管局建设项目地质灾害危险性评估10日以内市气象局危害气象台站气象探测环境审查10日以内市公安局金融机构营业场所、金库安全防范设施建设方案审批10日以内市林业局建设项目对湿地公园影响的批复10日以内市水利局水利水电工程可行性研究报告技术审查10日以内市安监局危险化学品生产、储存建议项目安全设计审查10日以内市农委水生生物影响批复10日以内施工许可阶段根据实际情况选择性办理事项市环保局建设项目环境影响后评价备案10日以内市文化委建设工程文物保护与考古许可10日以内市民防办影响现有人防工程安全采取保护措施审批10日以内市环保局市民防办防空地下室异地建设费征收即办市城乡建委轨道交通控制保护区范围内建设项目专项备案2日以内市城乡建委开发建设方案备案即办市城乡建委缴纳城市基础设施配套费即办市民防办建设项目防空地下室验收15日以内市气象局建设项目防雷装置验收(按规定由市气象局监管的范围)15日以内市国安局建设项目涉及国家安全事项的验收10日以内市水利局生产建设项目水土保持设施验收15日以内市卫生计生委建设项目职业病危害放射防护竣工验收审查15日以内市公安局金融机构营业场所、金库安全防范设施建设工程验收10日以内市城乡建委建筑能效测评15日以内验收入市阶段根据实际情况选择性办理事项市国安局建设项目涉及国家安全事项的审查10日以内民航部门建设项目涉及机场净空安全管理事项的审查10日以内市民防办结建人防工程施工图备案3日以内市城管委工程建设涉及城市绿地、树木审批10日以内市城管委占用、迁移、拆除市管城市道路照明设施审核10日以内市城管委市政设施建设类审批10日以内市城管委因工程建设需要拆除、改动、迁移供水、排水与污水处理设施审批10日以内建筑工程夜间施工审核(轨道交通项目)2日以内市城乡建委房地产开发项目资本金审核5日以内。
页眉

企业投资项目核准流程图
1 / 2
注:虚框部分视项目具体情况执行
2 / 2
页眉
企业投资项目备案流程图
区领导小组办公室出具审查意见
--6.政府出具的项目同意开展前期
一*
工作的批复
下发《企业投资项目备案通知书》,同时抄送同级国土、规划、环保等相关部门及项目建设所在地 的投资主管部门 一
项 目 申 请 单 位
当地投资主管部门
作出 备案
决定 的投 资主 管部 门
作出 准予 备案 决定 并通 过网 络向 社会 公开
提供如下材料
5•属开发区内的项目,需提供开发 经转报
视项目情况,酌情选择自 行审查或以会办会或书面 征求相关部门的意见。

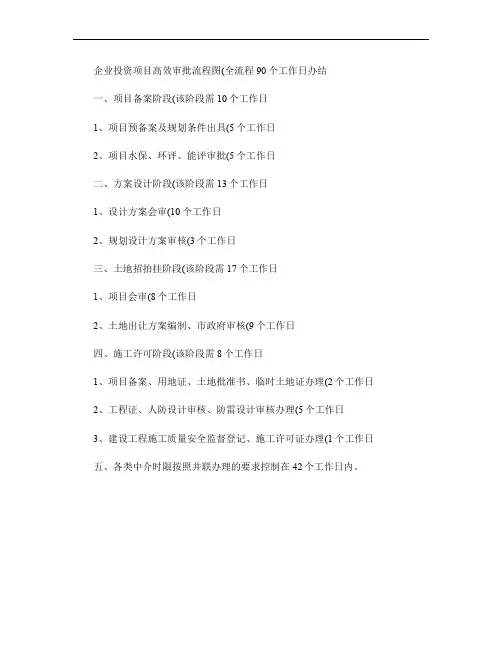

企业投资项目高效审批流程图(全流程90个工作日办结
一、项目备案阶段(该阶段需10个工作日
1、项目预备案及规划条件出具(5个工作日
2、项目水保、环评、能评审批(5个工作日
二、方案设计阶段(该阶段需13个工作日
1、设计方案会审(10个工作日
2、规划设计方案审核(3个工作日
三、土地招拍挂阶段(该阶段需17个工作日
1、项目会审(8个工作日
2、土地出让方案编制、市政府审核(9个工作日
四、施工许可阶段(该阶段需8个工作日
1、项目备案、用地证、土地批准书、临时土地证办理(2个工作日
2、工程证、人防设计审核、防雷设计审核办理(5个工作日
3、建设工程施工质量安全监督登记、施工许可证办理(1个工作日
五、各类中介时限按照并联办理的要求控制在42个工作日内。
